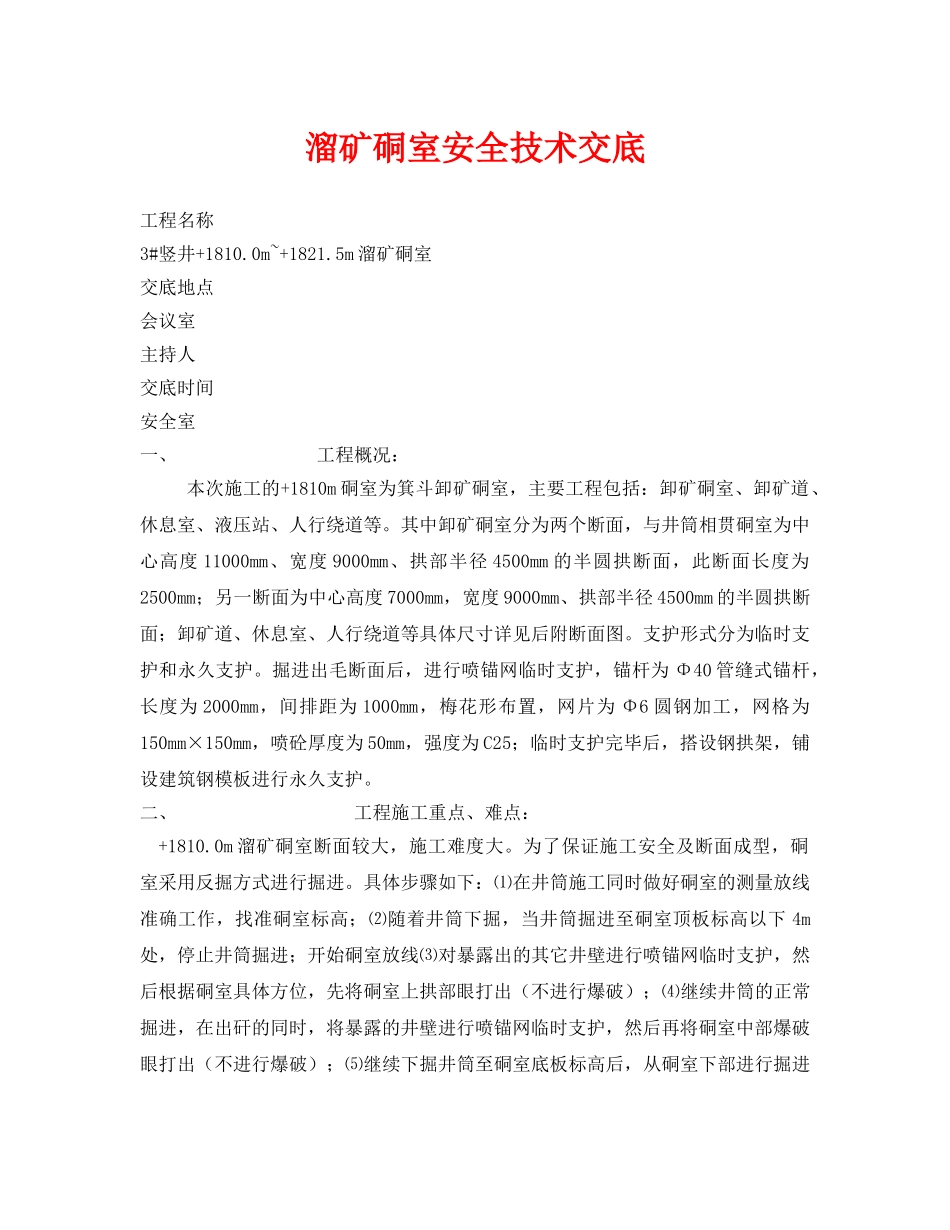

溜矿硐室安全技术交底工程名称3#竖井+1810
0m~+1821
5m溜矿硐室交底地点会议室主持人交底时间安全室一、工程概况:本次施工的+1810m硐室为箕斗卸矿硐室,主要工程包括:卸矿硐室、卸矿道、休息室、液压站、人行绕道等
其中卸矿硐室分为两个断面,与井筒相贯硐室为中心高度11000mm、宽度9000mm、拱部半径4500mm的半圆拱断面,此断面长度为2500mm;另一断面为中心高度7000mm,宽度9000mm、拱部半径4500mm的半圆拱断面;卸矿道、休息室、人行绕道等具体尺寸详见后附断面图
支护形式分为临时支护和永久支护
掘进出毛断面后,进行喷锚网临时支护,锚杆为Φ40管缝式锚杆,长度为2000mm,间排距为1000mm,梅花形布置,网片为Φ6圆钢加工,网格为150mm×150mm,喷砼厚度为50mm,强度为C25;临时支护完毕后,搭设钢拱架,铺设建筑钢模板进行永久支护
二、工程施工重点、难点:+1810
0m溜矿硐室断面较大,施工难度大
为了保证施工安全及断面成型,硐室采用反掘方式进行掘进
具体步骤如下:⑴在井筒施工同时做好硐室的测量放线准确工作,找准硐室标高;⑵随着井筒下掘,当井筒掘进至硐室顶板标高以下4m处,停止井筒掘进;开始硐室放线⑶对暴露出的其它井壁进行喷锚网临时支护,然后根据硐室具体方位,先将硐室上拱部眼打出(不进行爆破);⑷继续井筒的正常掘进,在出矸的同时,将暴露的井壁进行喷锚网临时支护,然后再将硐室中部爆破眼打出(不进行爆破);⑸继续下掘井筒至硐室底板标高后,从硐室下部进行掘进施工
由硐室底部向上反向掘进爆破(利用之前打好的爆破孔进行装药爆破)
为了保证施工安全,每循环结束后立即开始进行喷锚网临时支护,待硐室断面掘进刷扩至设计要求后,开始进行永久支护

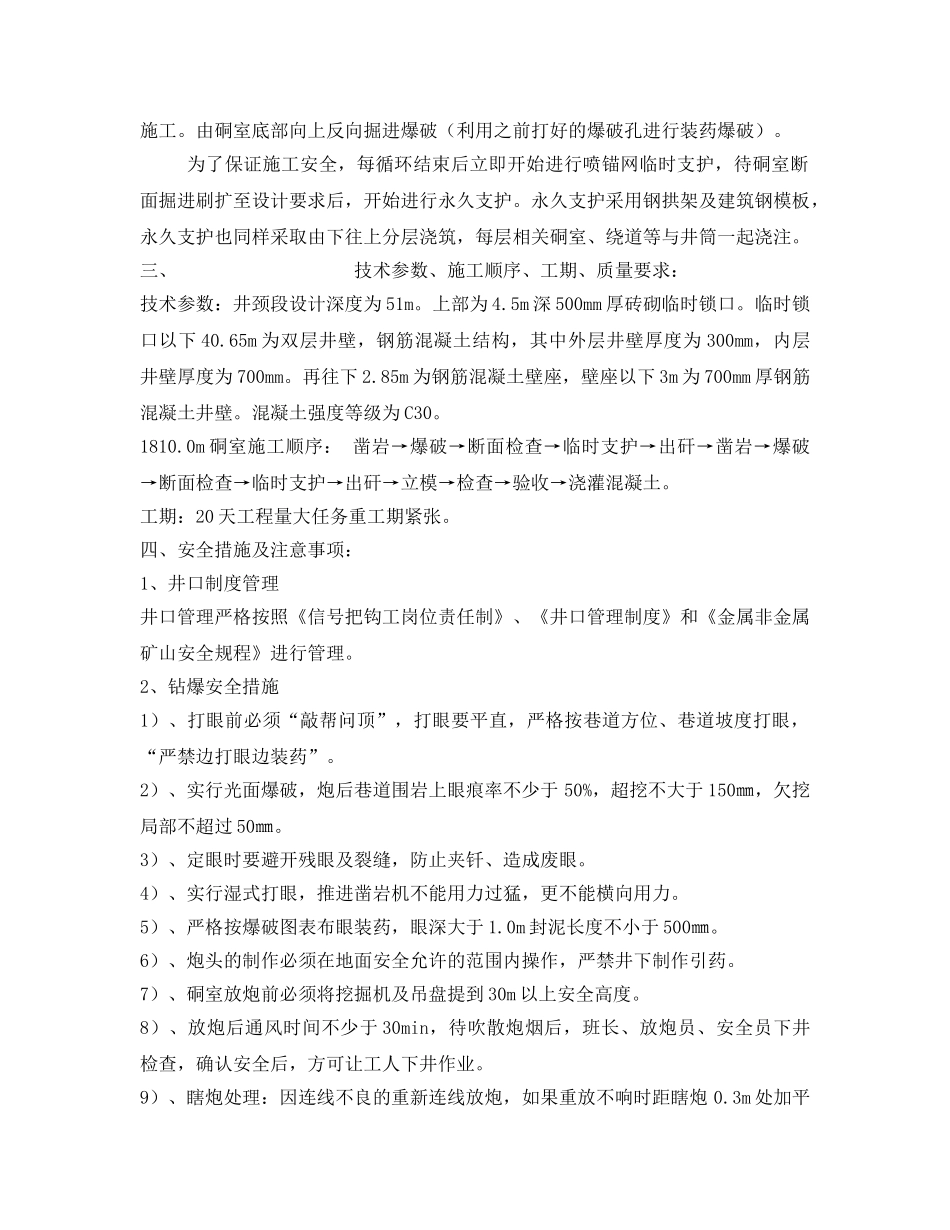

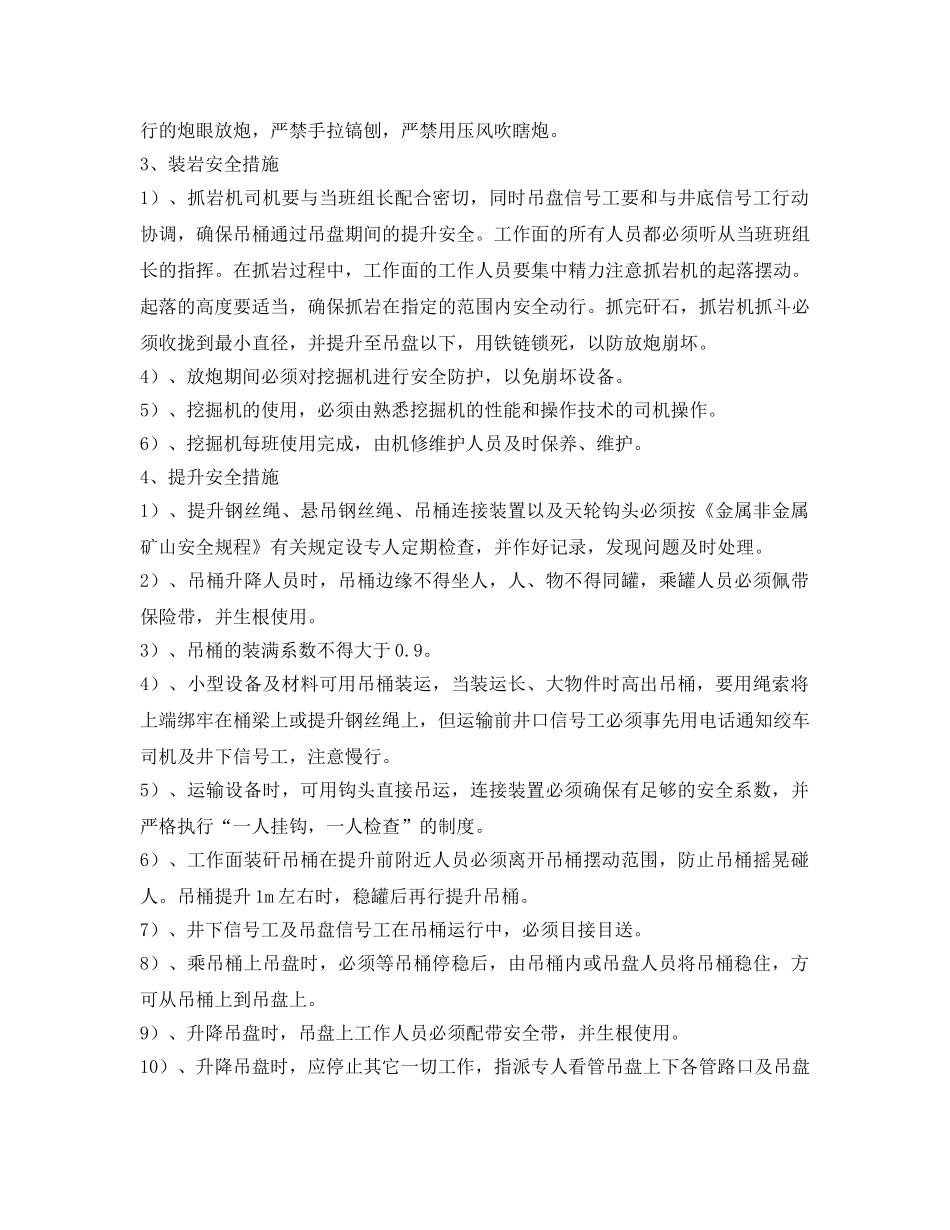

永久支护采用钢拱架及建筑钢模板,永久支护也同样采取由下往上分层浇筑,每层相关硐室、绕道等与井筒一起
