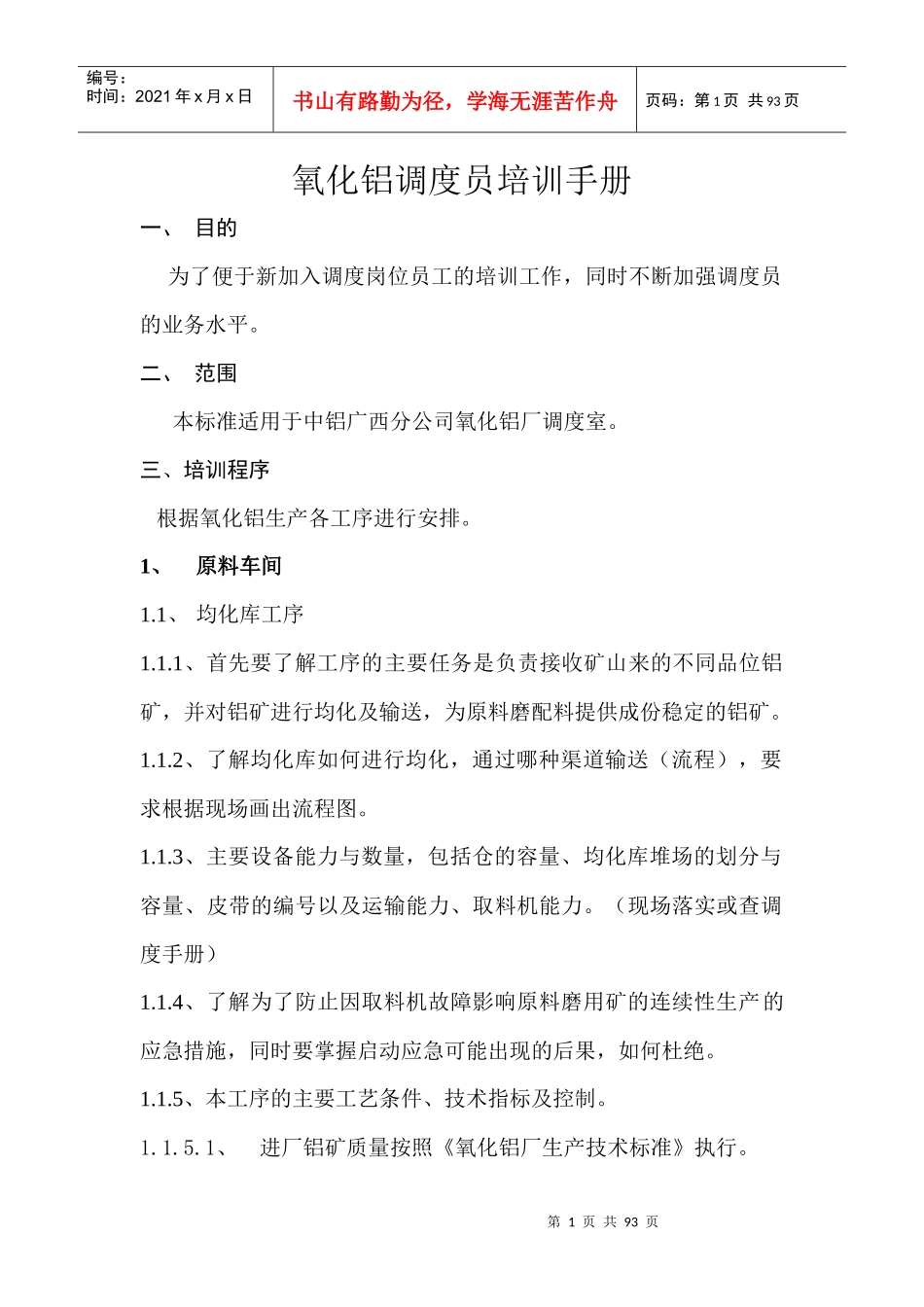

第1页共93页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共93页氧化铝调度员培训手册一、目的为了便于新加入调度岗位员工的培训工作,同时不断加强调度员的业务水平
二、范围本标准适用于中铝广西分公司氧化铝厂调度室
三、培训程序根据氧化铝生产各工序进行安排
1、原料车间1
1、均化库工序1
1、首先要了解工序的主要任务是负责接收矿山来的不同品位铝矿,并对铝矿进行均化及输送,为原料磨配料提供成份稳定的铝矿
2、了解均化库如何进行均化,通过哪种渠道输送(流程),要求根据现场画出流程图
3、主要设备能力与数量,包括仓的容量、均化库堆场的划分与容量、皮带的编号以及运输能力、取料机能力
(现场落实或查调度手册)1
4、了解为了防止因取料机故障影响原料磨用矿的连续性生产的应急措施,同时要掌握启动应急可能出现的后果,如何杜绝
5、本工序的主要工艺条件、技术指标及控制
1、进厂铝矿质量按照《氧化铝厂生产技术标准》执行
第2页共93页第1页共93页厂调度室车间值班室均化库主控室石灰炉主控室8#皮带岗位生产现场编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共93页1
2、矿石均化后A/S旬波动不大于±3
3、布料小车采取来回均匀布料,正常情况下不允许定点布料;1
4、不允许在同一个堆场同时布料和取料;1
5、正常情况下,布料、取料要求使用自动程序;1
6、在使用短路拉矿时,皮带称的给料量不得大于短路流程中任何一条皮带的设计输送量,并要求尽可能多开几台板式机,照顾到高低品位矿石的合理搭配;1
7、单台皮带称投入布料时,连续运行时间不得超过20分钟,如果两台或多台皮带称同时投入布料时,要求高品位矿石与低品位矿石搭配布料

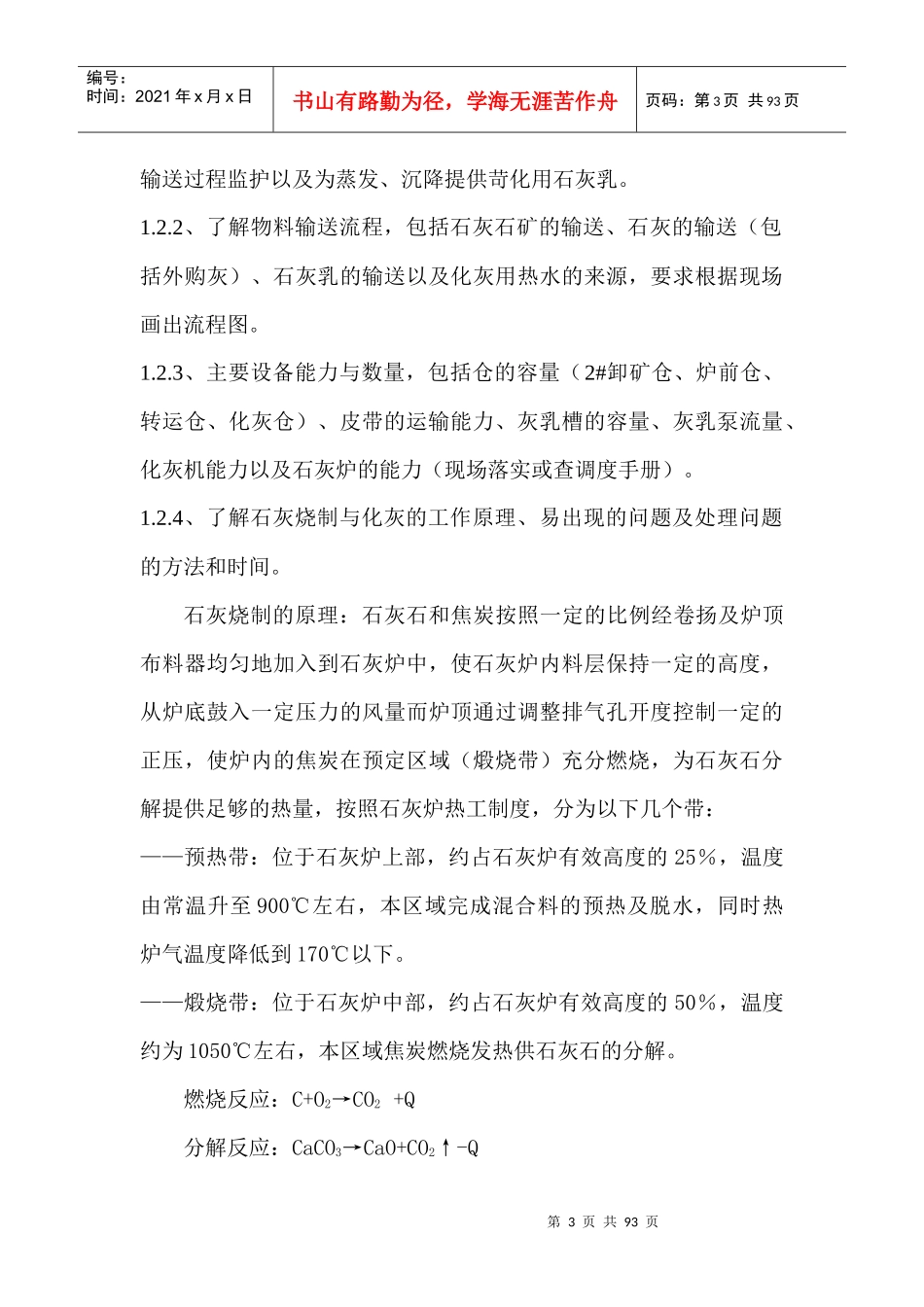

6、联系制度联系网络图1
