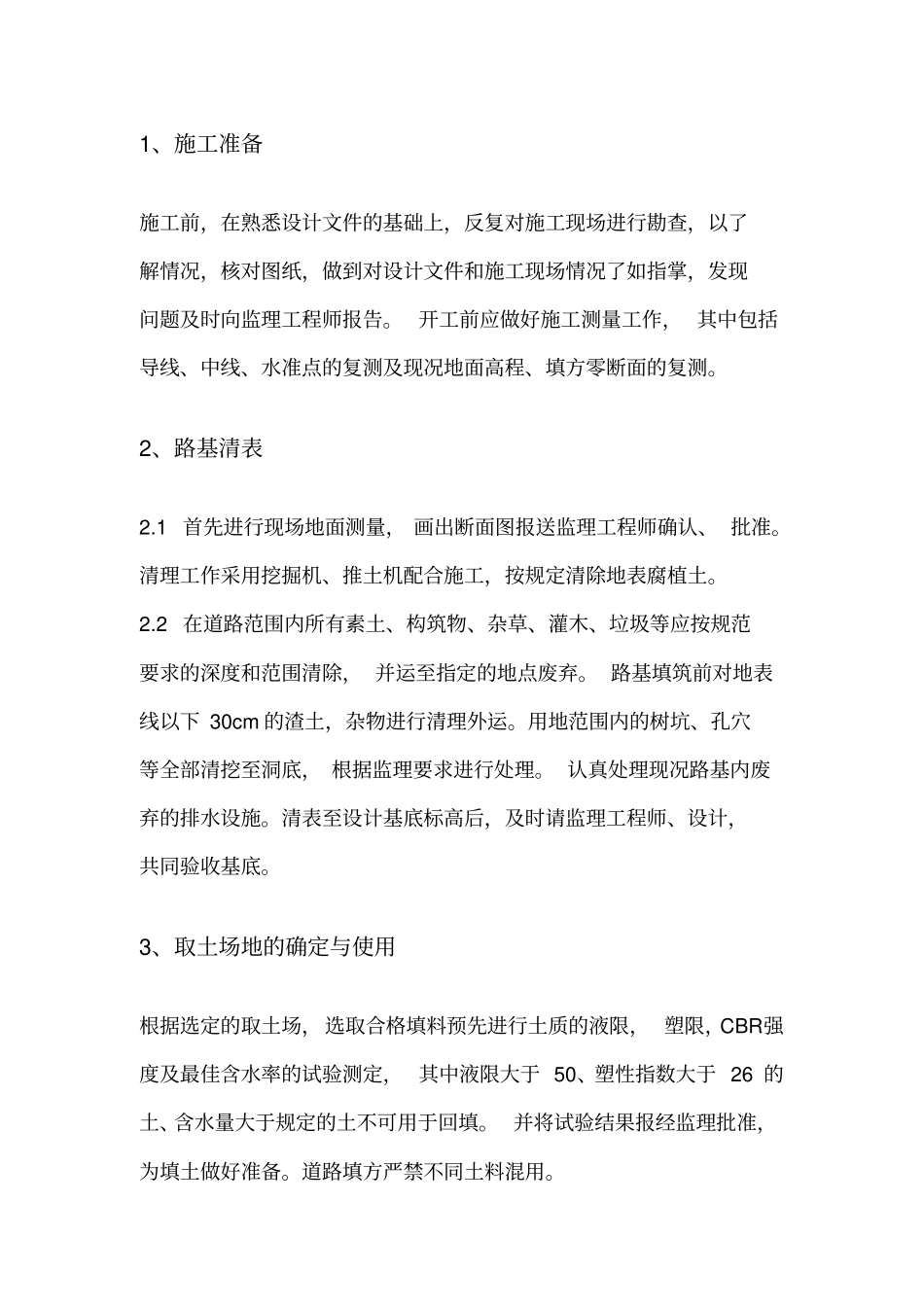

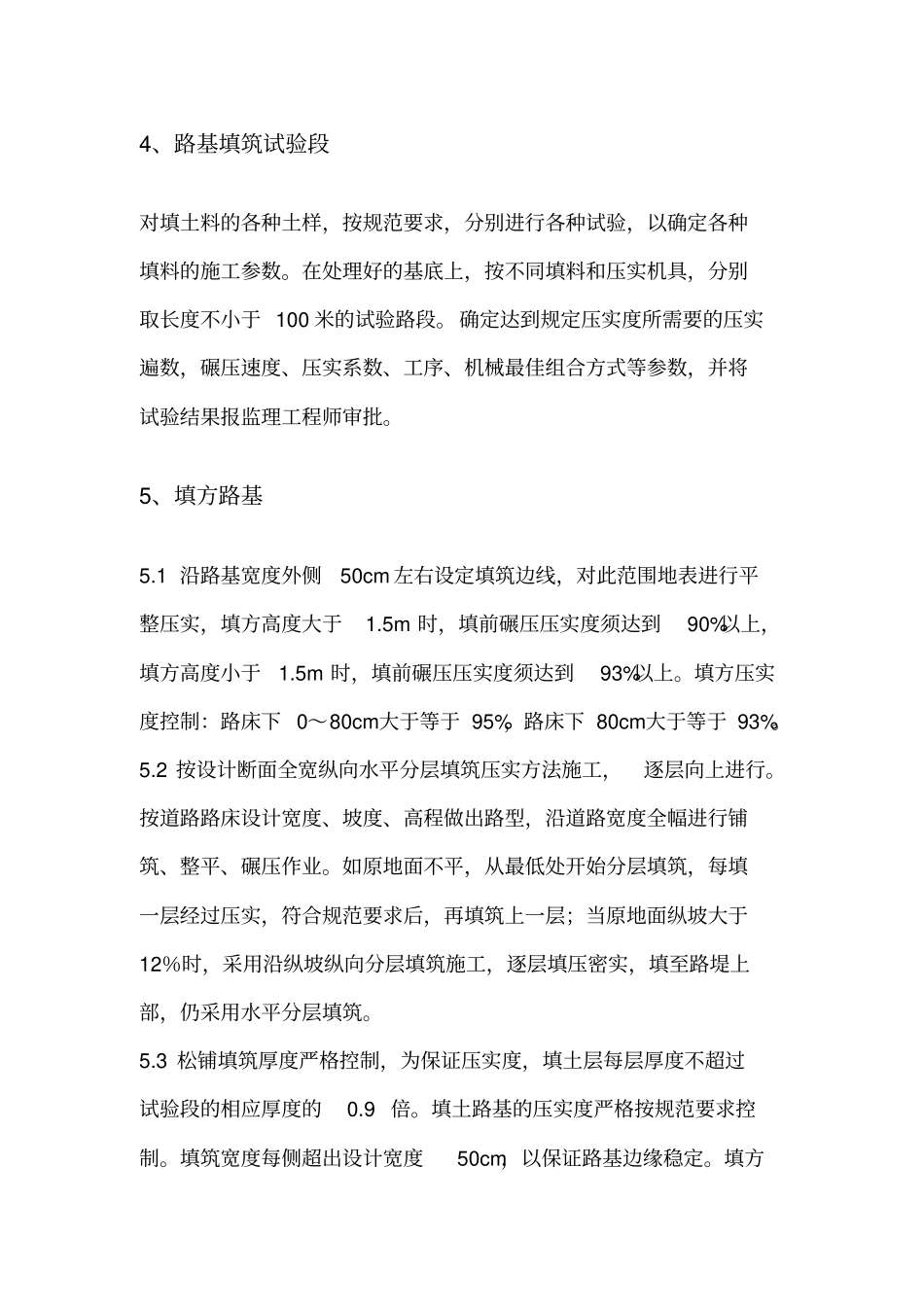

市政道路工程施工工艺方法及措施目录1、施工准备..............................................22、路基清表..............................................23、取土场地的确定与使用..................................24、路基填筑试验段........................................35、填方路基..............................................36、挖方路堑..............................................57、桥涵台背填筑:........................................58、特殊路基处理..........................................69、道路基层..............................................710、沥青混凝土面层施工..................................1111、道路附属构筑物......................................171、施工准备施工前,在熟悉设计文件的基础上,反复对施工现场进行勘查,以了解情况,核对图纸,做到对设计文件和施工现场情况了如指掌,发现问题及时向监理工程师报告。开工前应做好施工测量工作,其中包括导线、中线、水准点的复测及现况地面高程、填方零断面的复测。2、路基清表2.1首先进行现场地面测量,画出断面图报送监理工程师确认、批准。清理工作采用挖掘机、推土机配合施工,按规定清除地表腐植土。2.2在道路范围内所有素土、构筑物、杂草、灌木、垃圾等应按规范要求的深度和范围清除,并运至指定的地点废弃。路基填筑前对地表线以下30cm的渣土,杂物进行清理外运。用地范围内的树坑、孔穴等全部清挖至洞底,根据监理要求进行处理。认真处理现况路基内废弃的排水设施。清表至设计基底标高后,及时请监理工程师、设计,共同验收基底。3、取土场地的确定与使用根据选定的取土场,选取合格填料预先进行土质的液限,塑限,CBR强度及最佳含水率的试验测定,其中液限大于50、塑性指数大于26的土、含水量大于规定的土不可用于回填。并将试验结果报经监理批准,为填土做好准备。道路填方严禁不同土料混用。4、路基填筑试验段对填土料的各种土样,按规范要求,分别进行各种试验,以确定各种填料的施工参数。在处理好的基底上,按不同填料和压实机具,分别取长度不小于100米的试验路段。确定达到规定压实度所需要的压实遍数,碾压速度、压实系数、工序、机械最佳组合方式等参数,并将试验结果报监理工程师审批。5、填方路基5.1沿路基宽度外侧50cm左右设定填筑边线,对此范围地表进行平整压实,填方高度大于1.5m时,填前碾压压实度须达到90%以上,填方高度小于1.5m时,填前碾压压实度须达到93%以上。填方压实度控制:路床下0~80cm大于等于95%,路床下80cm大于等于93%。5.2按设计断面全宽纵向水平分层填筑压实方法施工,逐层向上进行。按道路路床设计宽度、坡度、高程做出路型,沿道路宽度全幅进行铺筑、整平、碾压作业。如原地面不平,从最低处开始分层填筑,每填一层经过压实,符合规范要求后,再填筑上一层;当原地面纵坡大于12%时,采用沿纵坡纵向分层填筑施工,逐层填压密实,填至路堤上部,仍采用水平分层填筑。5.3松铺填筑厚度严格控制,为保证压实度,填土层每层厚度不超过试验段的相应厚度的0.9倍。填土路基的压实度严格按规范要求控制。填筑宽度每侧超出设计宽度50cm,以保证路基边缘稳定。填方路基分段进行,全幅同时填筑。5.4充分发挥现场机械配合效率,提高施工速度。拟投入的大型机械有太脱拉及斯泰尔自卸车、18t以上静力压路机、振动式压路机、洒水车、平地机、120~180马力的推土机、挖掘机、装载机。5.5每层土直线段由路边逐渐向路中填筑压实,曲线段从里向外进行。采用振动碾遵循先慢后快、由弱渐强的原则、层层碾压密实,每次碾压时、应有40~50cm的重叠轮宽,碾压6~8遍、至无明显轮迹,并配合刮平机随时整型清平。5.6对铺筑前及压实时土壤的含水量分别控制,压实时土层中的含水量严格控制在最佳含水量的正负2%之内。当含水量不足时,采用洒水车适量均匀洒水。含水量过大时适时翻松晾晒,必要时掺拌适量白灰以缩短填压周期。5.7路基土方填筑由质控和试验人员按路基填方标高分层控制压实度,成型路基按规定取点检测,报监理工程师现场验收...
