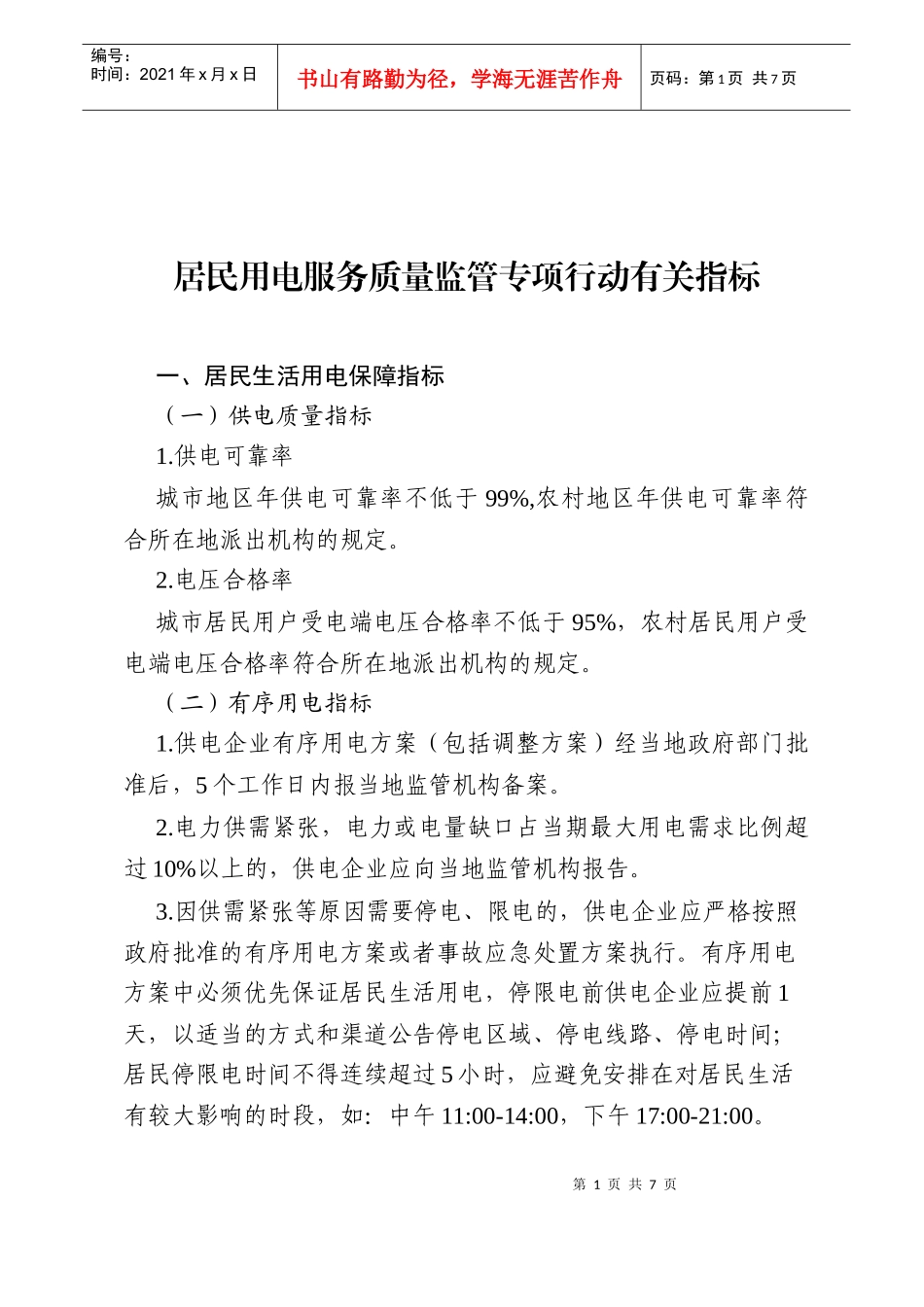

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页居民用电服务质量监管专项行动有关指标一、居民生活用电保障指标(一)供电质量指标1.供电可靠率城市地区年供电可靠率不低于99%,农村地区年供电可靠率符合所在地派出机构的规定。2.电压合格率城市居民用户受电端电压合格率不低于95%,农村居民用户受电端电压合格率符合所在地派出机构的规定。(二)有序用电指标1.供电企业有序用电方案(包括调整方案)经当地政府部门批准后,5个工作日内报当地监管机构备案。2.电力供需紧张,电力或电量缺口占当期最大用电需求比例超过10%以上的,供电企业应向当地监管机构报告。3.因供需紧张等原因需要停电、限电的,供电企业应严格按照政府批准的有序用电方案或者事故应急处置方案执行。有序用电方案中必须优先保证居民生活用电,停限电前供电企业应提前1天,以适当的方式和渠道公告停电区域、停电线路、停电时间;居民停限电时间不得连续超过5小时,应避免安排在对居民生活有较大影响的时段,如:中午11:00-14:00,下午17:00-21:00。第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页(三)检修停电指标1.供电设施计划检修停电,供电企业应当提前7天公告停电区域、停电线路、停电时间。2.供电设施临时检修停电,供电企业应当提前24小时公告停电区域、停电线路、停电时间。(四)故障报修抢修指标1.供电企业应当建立完善的报修服务制度,公开报修电话,保持电话的畅通,24小时受理供电故障报修。2.抢修工作人员到达现场抢修的时限,自接到报修之时起,城区范围不超过45分钟,农村地区不超过90分钟,边远、交通不便地区不超过2小时。因天气、交通等特殊原因无法在规定时限内到达现场的,应当向用户做出解释。(五)恢复供电指标1.电力故障引起停电的原因消除后,供电企业应当尽快恢复正常供电,城区用户不能在1天内、农村地区用户不能在3天内恢复供电的,供电企业应当向用户说明原因。2.居民用户逾期未结清电费的,自逾期之日起计算超过30日,经催缴后,可按国家规定的程序停止供电,停电前7天内,将停电通知书送达用户,费用结清后24小时内恢复供电。二、居民生活和保障性住房报装接电指标(一)居民生活用电报装指标1.向用户提供供电方案的期限自受理用户用电申请之日起,不超过3个工作日。2.给用户装表接电的期限第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页自受电装置检验合格并办结相关手续之日起,不超过3个工作日。(二)保障性住房用电报装指标在手续齐全的前提下,供电企业应主动配合保障性住房开发商,按照以下期限,及时办理施工用电和永久用电报装,不得以供电能力不足为由拒绝或拖延保障性住房办理报装接电。1.提供供电方案的期限自受理用户用电申请之日起,低压供电用户不超过7个工作日;高压单电源供电用户工程不超过15个工作日;高压双电源供电用户工程不超过30个工作日。2.受电工程设计文件审核期限自受理之日起,低压工程不超过8个工作日,高压工程不超过20个工作日。审核后的受电工程设计文件和有关资料如有变更,供电企业复核的期限应当符合:自受理客户设计文件复核申请之日起,低压供电用户一般不超过5个工作日;高压供电用户一般不超过15个工作日。3.受电工程启动中间检查期限自接到用户申请之日起,低压工程不超过3个工作日,高压供电不超过5个工作日。4.受电工程启动竣工检验期限自接到用户受电装置竣工报告和检验申请之日起,低压工程不超过5个工作日,高压工程不超过7个工作日。5.装表接电期限第4页共7页第3页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共7页自受电工程检验合格并办结相关手续之日起,不超过5个工作日。三、用电计量和电费计收指标(一)用电计量指标1.居民用户对计量装置准确性有异议,有权向供电企业提出校验申请,在用户交付验表费后,供电企业应在5个工作日内出具检测结果。居民用户提出抄表数据异常后,供电企业应在7个工作日内核实并答复。2.供电企业对居民用户计量装置进行轮换,应...
