第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页强夯试验段施工方案一、试验路段概述:我项目部计划在ZK121+000-ZK121+080段作强夯试验段,段落长度80m,原地面强夯面积640m2

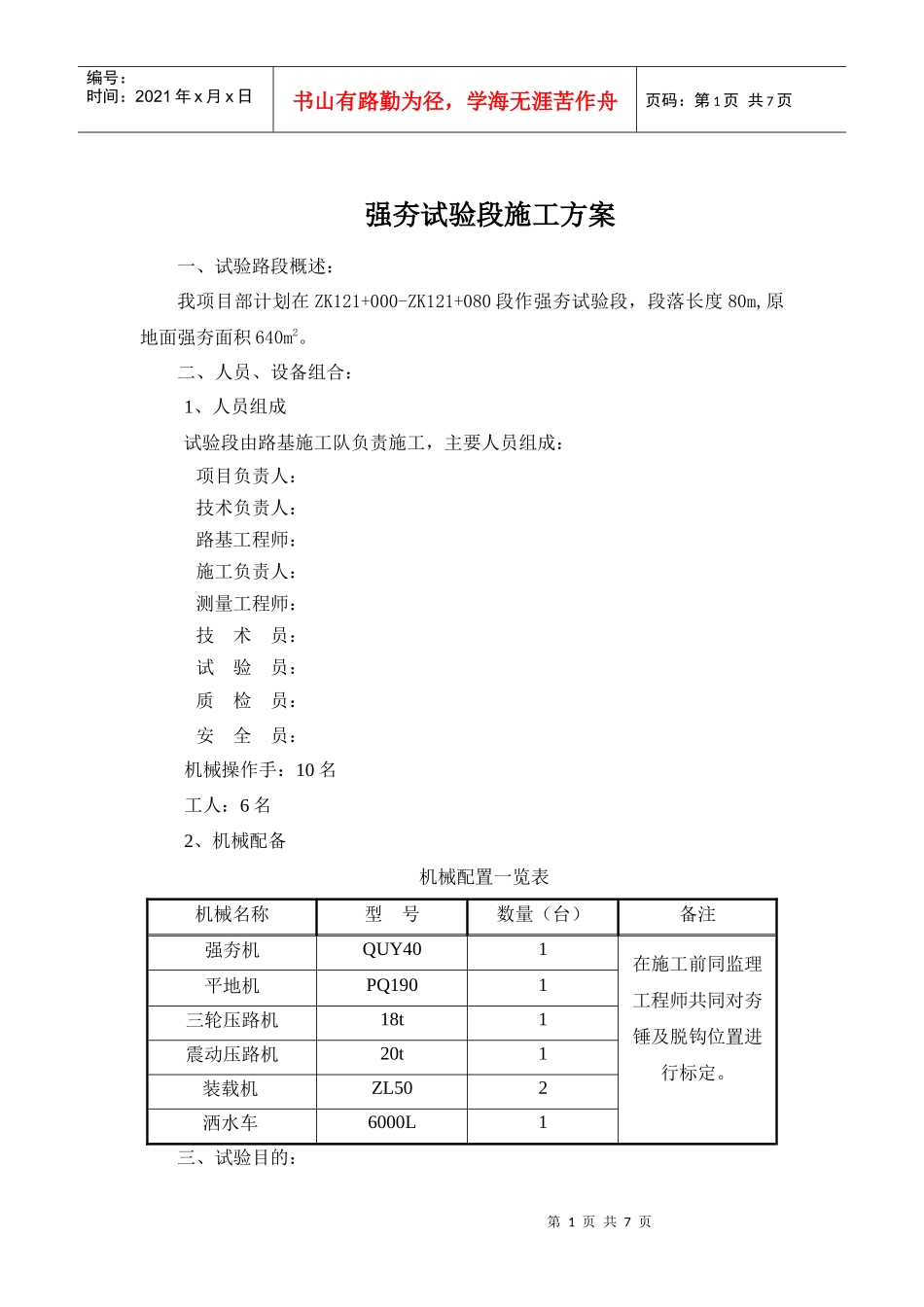

二、人员、设备组合:1、人员组成试验段由路基施工队负责施工,主要人员组成:项目负责人:技术负责人:路基工程师:施工负责人:测量工程师:技术员:试验员:质检员:安全员:机械操作手:10名工人:6名2、机械配备机械配置一览表机械名称型号数量(台)备注强夯机QUY401在施工前同监理工程师共同对夯锤及脱钩位置进行标定
平地机PQ1901三轮压路机18t1震动压路机20t1装载机ZL502洒水车6000L1三、试验目的:第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页试验目的是确定夯锤质量、夯击次数、夯点间距、夯击遍数、沉降量、压实度的关系,选取合理的机械配备和质量控制方案
四、施工方案:1、基面处理:按照合同文件及规范要求进行清表,经自检、监理工程师抽检合格后方可进行冲击压实试验段施工
2、强夯施工:a、试验段强夯施工机械采用带有自动脱钩装置的履带式起重机,主夯采用锤重18t,落距11
2m,夯击能量为2000kN
m;副夯采用锤重18t,落距11
2m,夯击能量为2000kN
m;满夯采用锤重18t,落距5
6m,夯击能量为1000kN
夯锤底面积4m2,并设通气孔
现场夯锤重量不符时,需按实际锤重和底面积计算落距,确保达到设计夯击能量

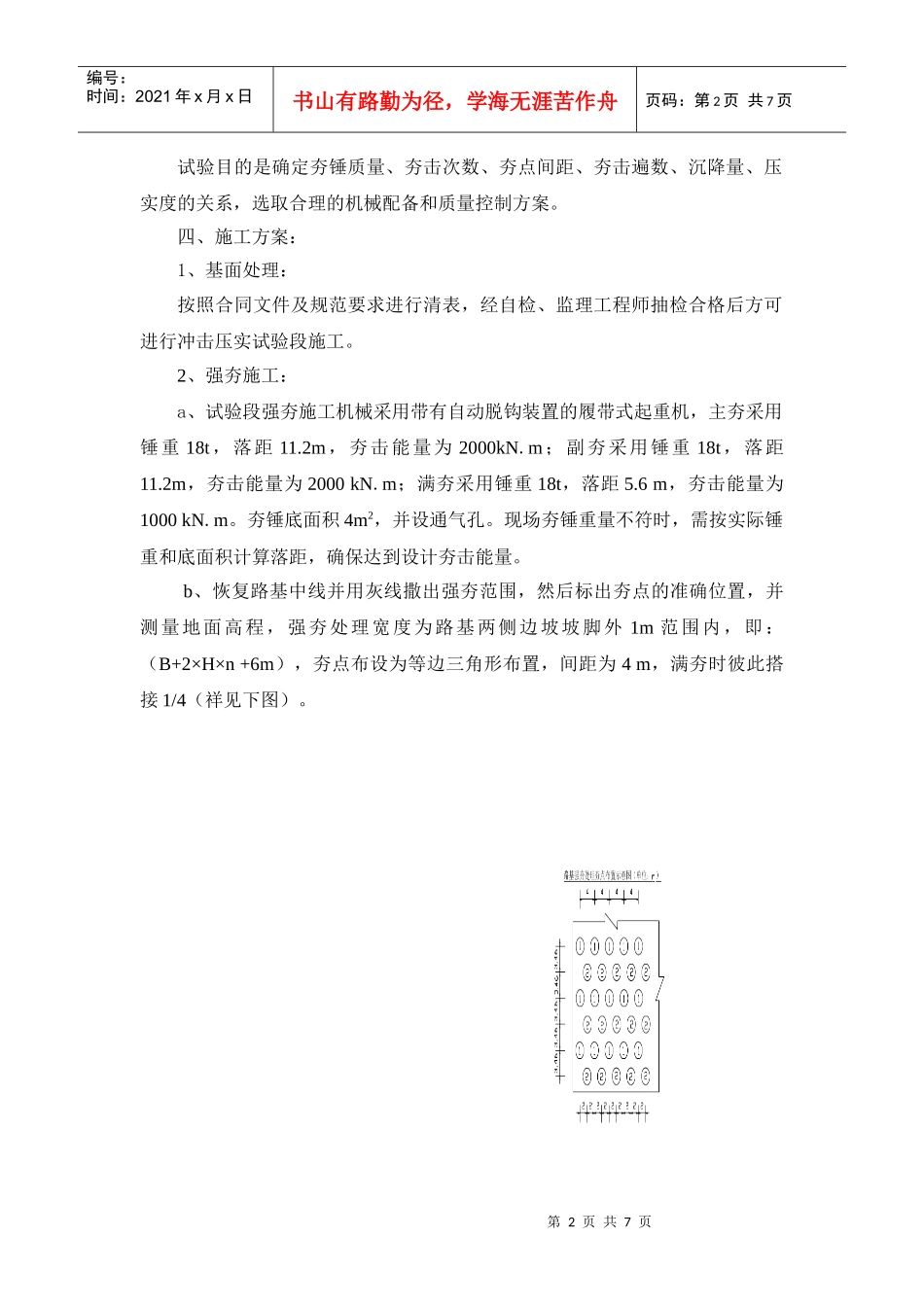

b、恢复路基中线并用灰线撒出强夯范围,然后标出夯点的准确位置,并测量地面高程,强夯处理宽度为路基两侧边坡坡脚外1m范围内,即:(B+2×H×n+6m),夯点布设为等边三角形布置,间距为4m,满夯时彼此搭接1/4(祥见下图)
第3页共7页第2页共7页编号:时
