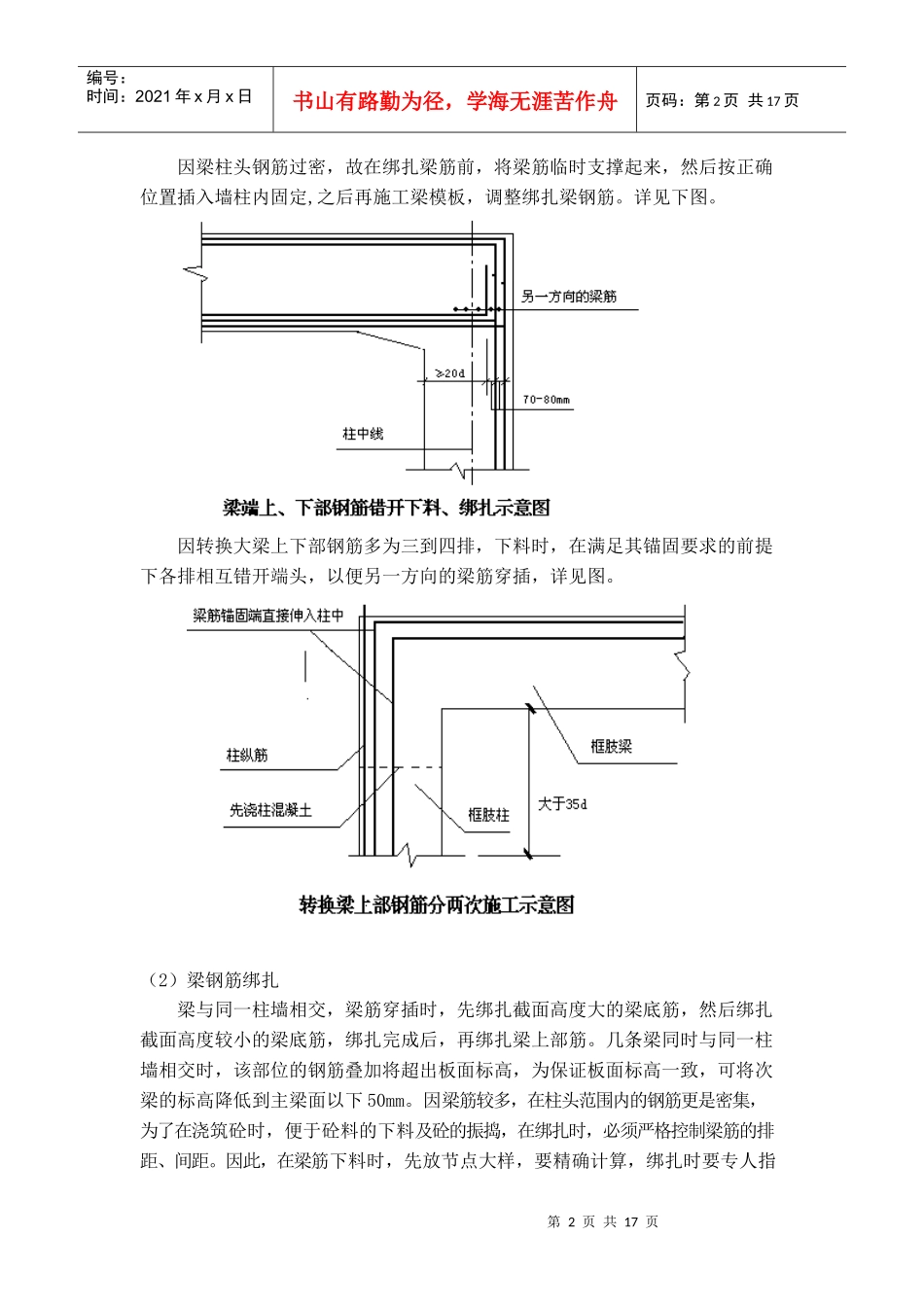

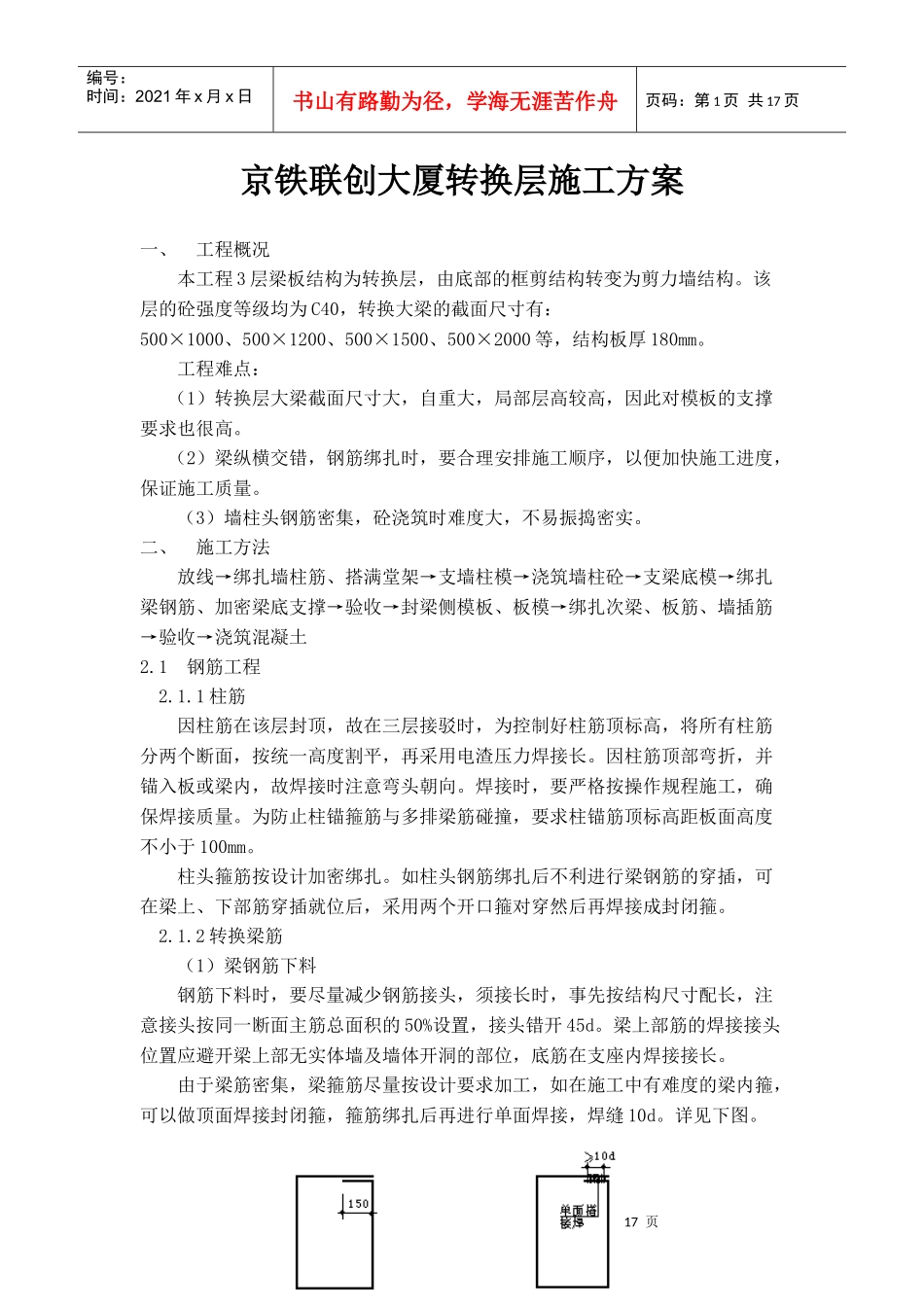

第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共17页京铁联创大厦转换层施工方案一、工程概况本工程3层梁板结构为转换层,由底部的框剪结构转变为剪力墙结构。该层的砼强度等级均为C40,转换大梁的截面尺寸有:500×1000、500×1200、500×1500、500×2000等,结构板厚180mm。工程难点:(1)转换层大梁截面尺寸大,自重大,局部层高较高,因此对模板的支撑要求也很高。(2)梁纵横交错,钢筋绑扎时,要合理安排施工顺序,以便加快施工进度,保证施工质量。(3)墙柱头钢筋密集,砼浇筑时难度大,不易振捣密实。二、施工方法放线→绑扎墙柱筋、搭满堂架→支墙柱模→浇筑墙柱砼→支梁底模→绑扎梁钢筋、加密梁底支撑→验收→封梁侧模板、板模→绑扎次梁、板筋、墙插筋→验收→浇筑混凝土2.1钢筋工程2.1.1柱筋因柱筋在该层封顶,故在三层接驳时,为控制好柱筋顶标高,将所有柱筋分两个断面,按统一高度割平,再采用电渣压力焊接长。因柱筋顶部弯折,并锚入板或梁内,故焊接时注意弯头朝向。焊接时,要严格按操作规程施工,确保焊接质量。为防止柱锚箍筋与多排梁筋碰撞,要求柱锚筋顶标高距板面高度不小于100mm。柱头箍筋按设计加密绑扎。如柱头钢筋绑扎后不利进行梁钢筋的穿插,可在梁上、下部筋穿插就位后,采用两个开口箍对穿然后再焊接成封闭箍。2.1.2转换梁筋(1)梁钢筋下料钢筋下料时,要尽量减少钢筋接头,须接长时,事先按结构尺寸配长,注意接头按同一断面主筋总面积的50%设置,接头错开45d。梁上部筋的焊接接头位置应避开梁上部无实体墙及墙体开洞的部位,底筋在支座内焊接接长。由于梁筋密集,梁箍筋尽量按设计要求加工,如在施工中有难度的梁内箍,可以做顶面焊接封闭箍,箍筋绑扎后再进行单面焊接,焊缝10d。详见下图。第2页共17页第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共17页因梁柱头钢筋过密,故在绑扎梁筋前,将梁筋临时支撑起来,然后按正确位置插入墙柱内固定,之后再施工梁模板,调整绑扎梁钢筋。详见下图。因转换大梁上下部钢筋多为三到四排,下料时,在满足其锚固要求的前提下各排相互错开端头,以便另一方向的梁筋穿插,详见图。(2)梁钢筋绑扎梁与同一柱墙相交,梁筋穿插时,先绑扎截面高度大的梁底筋,然后绑扎截面高度较小的梁底筋,绑扎完成后,再绑扎梁上部筋。几条梁同时与同一柱墙相交时,该部位的钢筋叠加将超出板面标高,为保证板面标高一致,可将次梁的标高降低到主梁面以下50mm。因梁筋较多,在柱头范围内的钢筋更是密集,为了在浇筑砼时,便于砼料的下料及砼的振捣,在绑扎时,必须严格控制梁筋的排距、间距。因此,在梁筋下料时,先放节点大样,要精确计算,绑扎时要专人指第3页共17页第2页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共17页挥,上下排钢筋最好在一个断面上下对齐,同时采取一定的措施如钢筋两排之间垫同规格的短钢筋头,并与每条纵向筋绑扎牢固。为防止下排筋下坠,可用铁丝隔一段将上下排筋捆扎在一起,中间用短钢筋分隔。2.1.3墙插筋由于各栋楼竖向结构剪力墙较多,所有墙体需要进行插筋。在转换梁钢筋绑扎好后,由测量放线员放好墙体位置线,按墙体线插墙筋,就位后沿梁面绑扎一道水平筋,并用电焊将竖筋、水平筋与梁筋点焊牢固,同时上部绑扎两道以上水平筋,以防墙筋偏位。为保证墙体宽度,用同墙体截面宽的横筋与两排竖向筋焊接。2.2模板工程2.2.1支撑系统根据转换梁的截面,模板支撑采用钢管支撑体系,本工程仅三层为转换层,因此转换层施工期间,由于转换层的梁板构件尺寸均较大,其相应的负一层的梁支撑架应保留,或采用在负一层梁底搭设灯笼架进行加固。2.2.2设计结构计算由于三层转换层梁截面尺寸普遍较大,施工前必须对模板和支撑进行安全计算,确保施工安全,结合本工程实际情况,拟将最具代表性和施工最易在工程施工出现模板爆模、胀模等构件进行计算,其余构件参照以往的施工经验和本施工组织设计编制的如下计算书进行组织施工。以500×2000的梁为例,对梁底支撑的竖向立杆的稳定性、横杆的强度、刚度...
