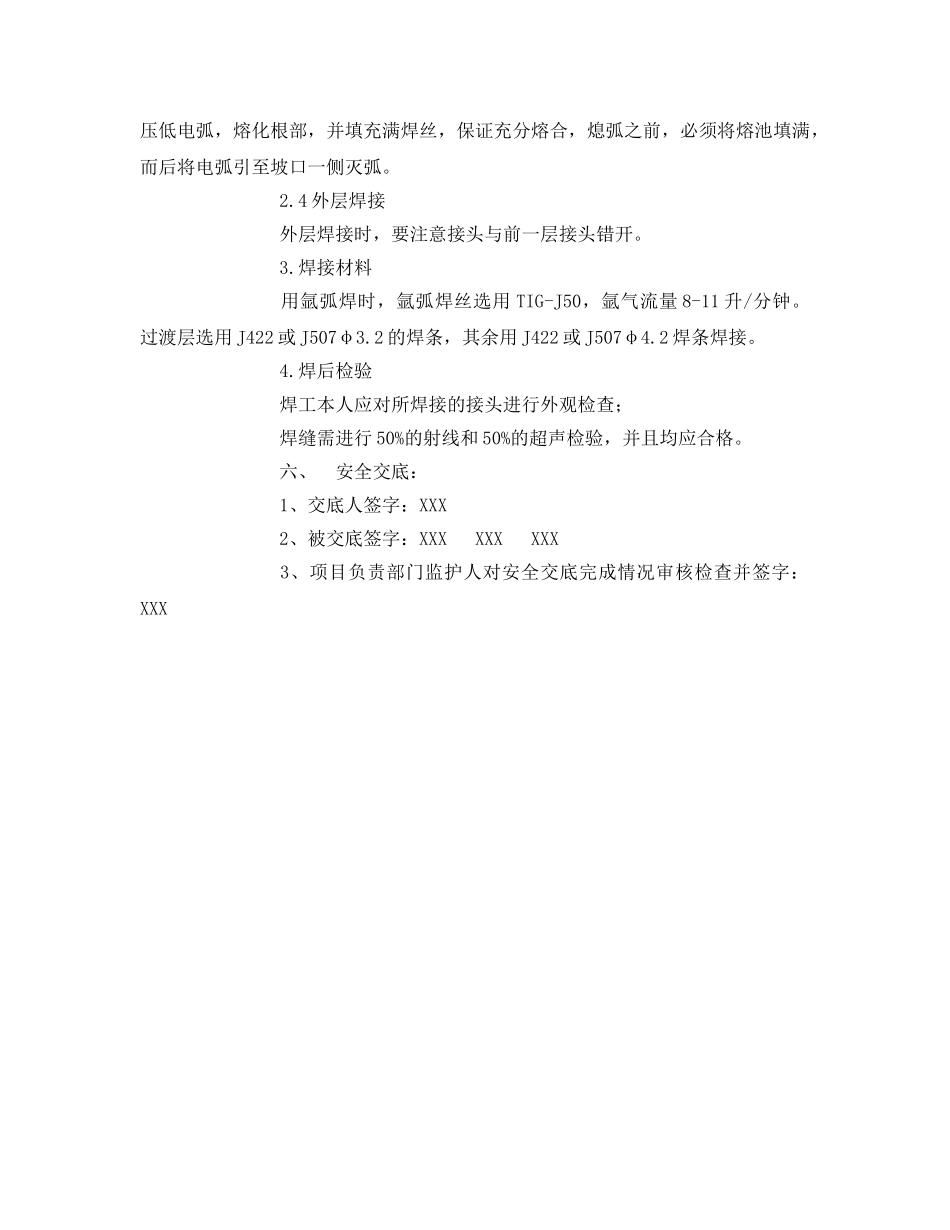

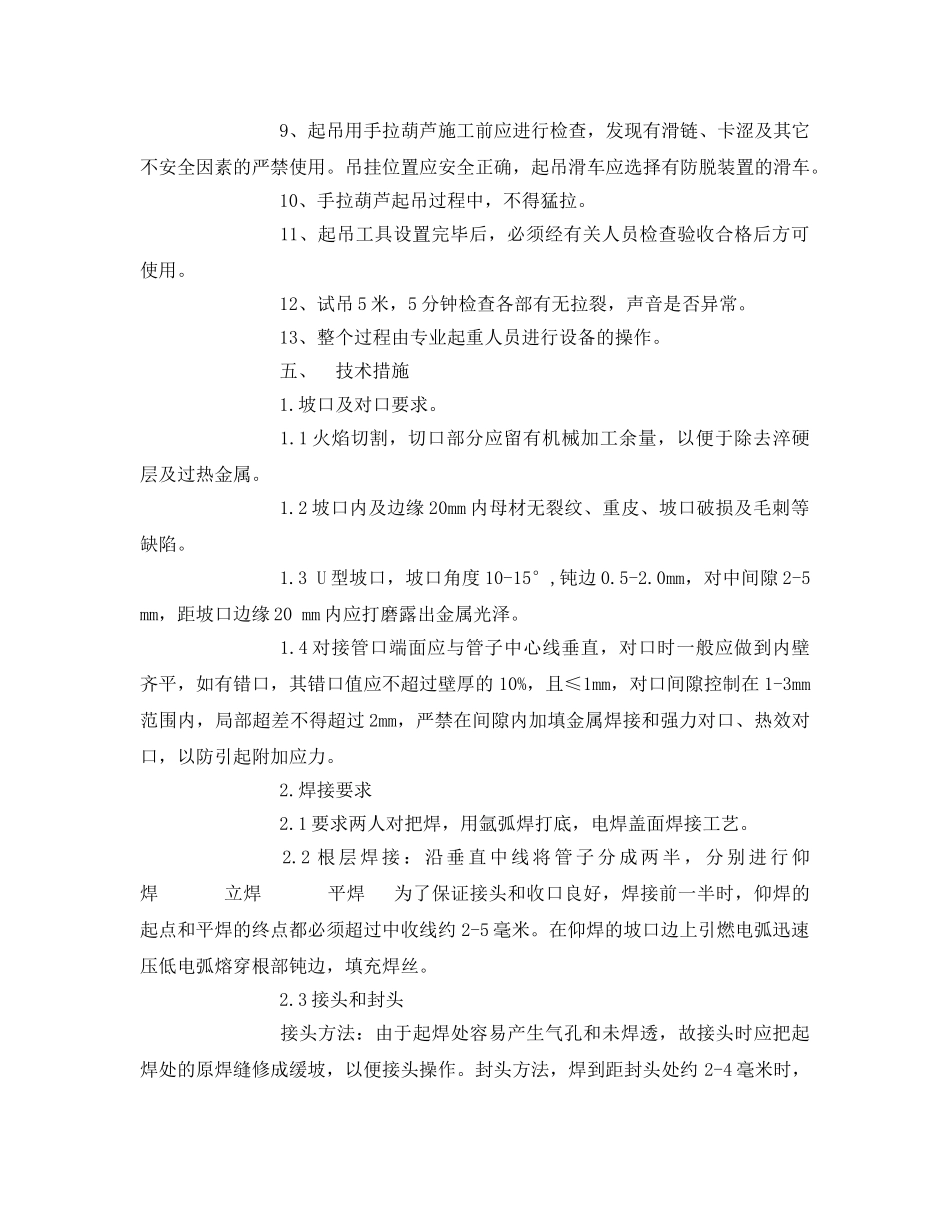

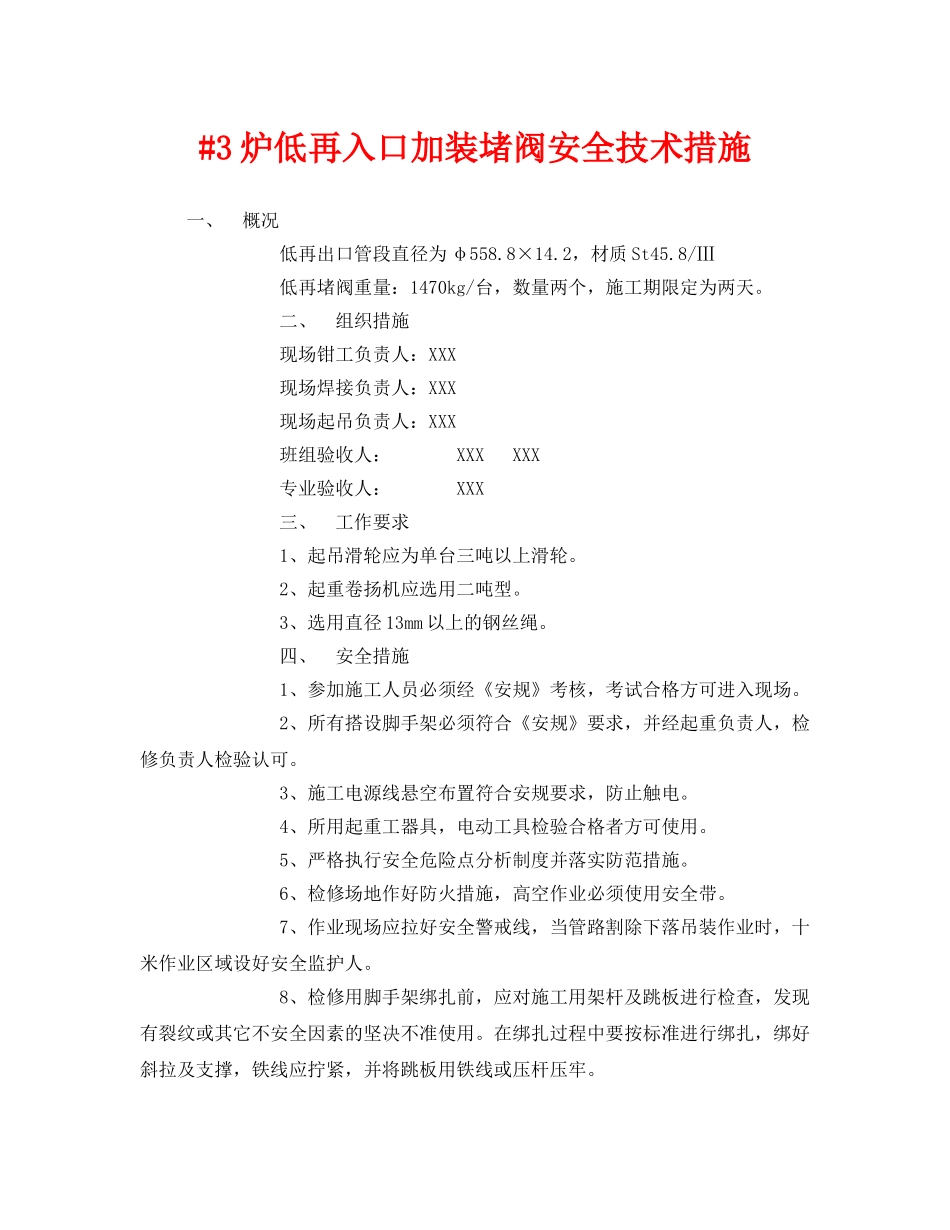

#3炉低再入口加装堵阀安全技术措施一、概况低再出口管段直径为φ558.8×14.2,材质St45.8/Ⅲ低再堵阀重量:1470kg/台,数量两个,施工期限定为两天。二、组织措施现场钳工负责人:XXX现场焊接负责人:XXX现场起吊负责人:XXX班组验收人:XXXXXX专业验收人:XXX三、工作要求1、起吊滑轮应为单台三吨以上滑轮。2、起重卷扬机应选用二吨型。3、选用直径13mm以上的钢丝绳。四、安全措施1、参加施工人员必须经《安规》考核,考试合格方可进入现场。2、所有搭设脚手架必须符合《安规》要求,并经起重负责人,检修负责人检验认可。3、施工电源线悬空布置符合安规要求,防止触电。4、所用起重工器具,电动工具检验合格者方可使用。5、严格执行安全危险点分析制度并落实防范措施。6、检修场地作好防火措施,高空作业必须使用安全带。7、作业现场应拉好安全警戒线,当管路割除下落吊装作业时,十米作业区域设好安全监护人。8、检修用脚手架绑扎前,应对施工用架杆及跳板进行检查,发现有裂纹或其它不安全因素的坚决不准使用。在绑扎过程中要按标准进行绑扎,绑好斜拉及支撑,铁线应拧紧,并将跳板用铁线或压杆压牢。9、起吊用手拉葫芦施工前应进行检查,发现有滑链、卡涩及其它不安全因素的严禁使用。吊挂位置应安全正确,起吊滑车应选择有防脱装置的滑车。10、手拉葫芦起吊过程中,不得猛拉。11、起吊工具设置完毕后,必须经有关人员检查验收合格后方可使用。12、试吊5米,5分钟检查各部有无拉裂,声音是否异常。13、整个过程由专业起重人员进行设备的操作。五、技术措施1.坡口及对口要求。1.1火焰切割,切口部分应留有机械加工余量,以便于除去淬硬层及过热金属。1.2坡口内及边缘20mm内母材无裂纹、重皮、坡口破损及毛刺等缺陷。1.3U型坡口,坡口角度10-15°,钝边0.5-2.0mm,对中间隙2-5mm,距坡口边缘20mm内应打磨露出金属光泽。1.4对接管口端面应与管子中心线垂直,对口时一般应做到内壁齐平,如有错口,其错口值应不超过壁厚的10%,且≤1mm,对口间隙控制在1-3mm范围内,局部超差不得超过2mm,严禁在间隙内加填金属焊接和强力对口、热效对口,以防引起附加应力。2.焊接要求2.1要求两人对把焊,用氩弧焊打底,电焊盖面焊接工艺。2.2根层焊接:沿垂直中线将管子分成两半,分别进行仰焊立焊平焊为了保证接头和收口良好,焊接前一半时,仰焊的起点和平焊的终点都必须超过中收线约2-5毫米。在仰焊的坡口边上引燃电弧迅速压低电弧熔穿根部钝边,填充焊丝。2.3接头和封头接头方法:由于起焊处容易产生气孔和未焊透,故接头时应把起焊处的原焊缝修成缓坡,以便接头操作。封头方法,焊到距封头处约2-4毫米时,压低电弧,熔化根部,并填充满焊丝,保证充分熔合,熄弧之前,必须将熔池填满,而后将电弧引至坡口一侧灭弧。2.4外层焊接外层焊接时,要注意接头与前一层接头错开。3.焊接材料用氩弧焊时,氩弧焊丝选用TIG-J50,氩气流量8-11升/分钟。过渡层选用J422或J507φ3.2的焊条,其余用J422或J507φ4.2焊条焊接。4.焊后检验焊工本人应对所焊接的接头进行外观检查;焊缝需进行50%的射线和50%的超声检验,并且均应合格。六、安全交底:1、交底人签字:XXX2、被交底签字:XXXXXXXXX3、项目负责部门监护人对安全交底完成情况审核检查并签字:XXX
