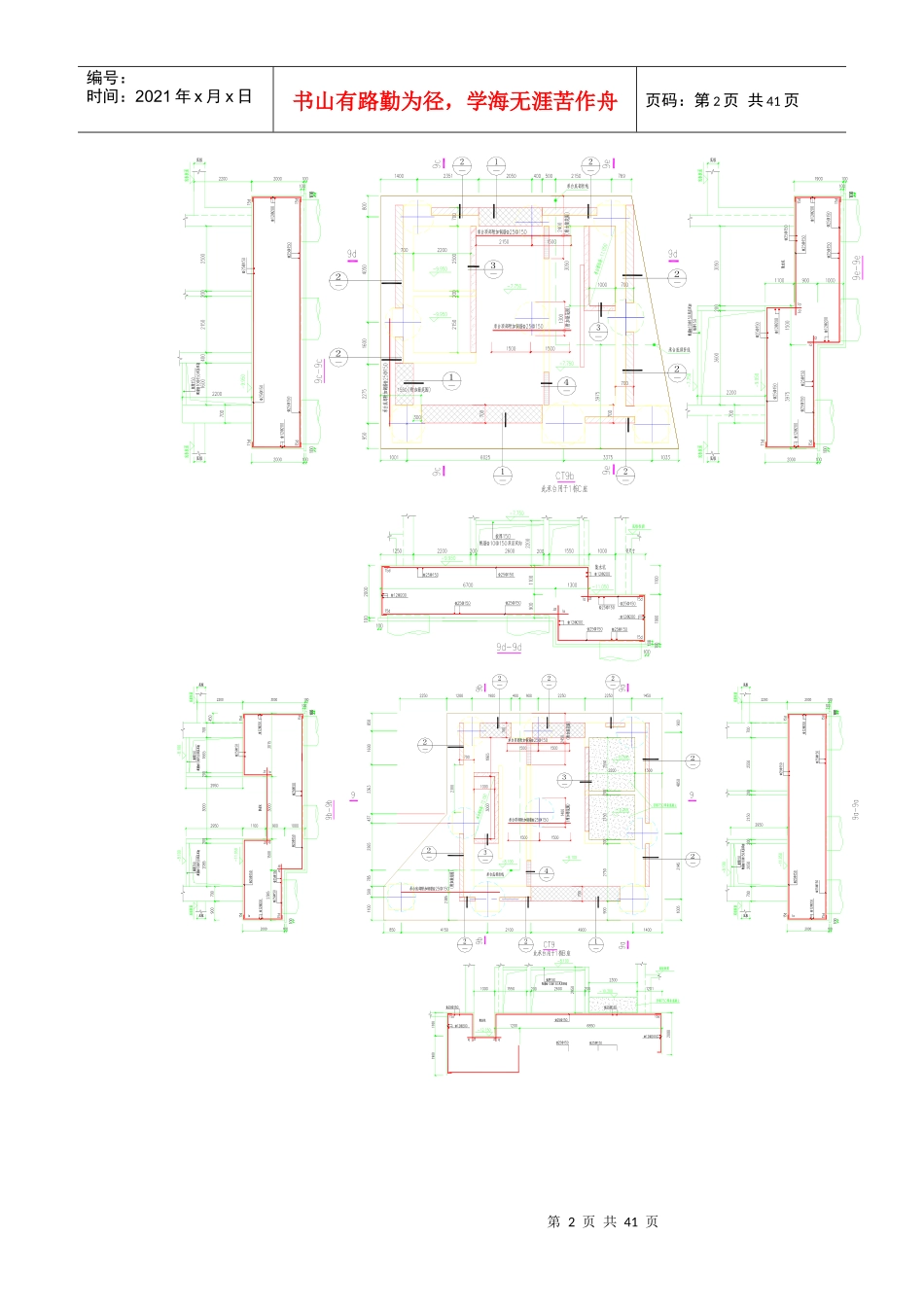

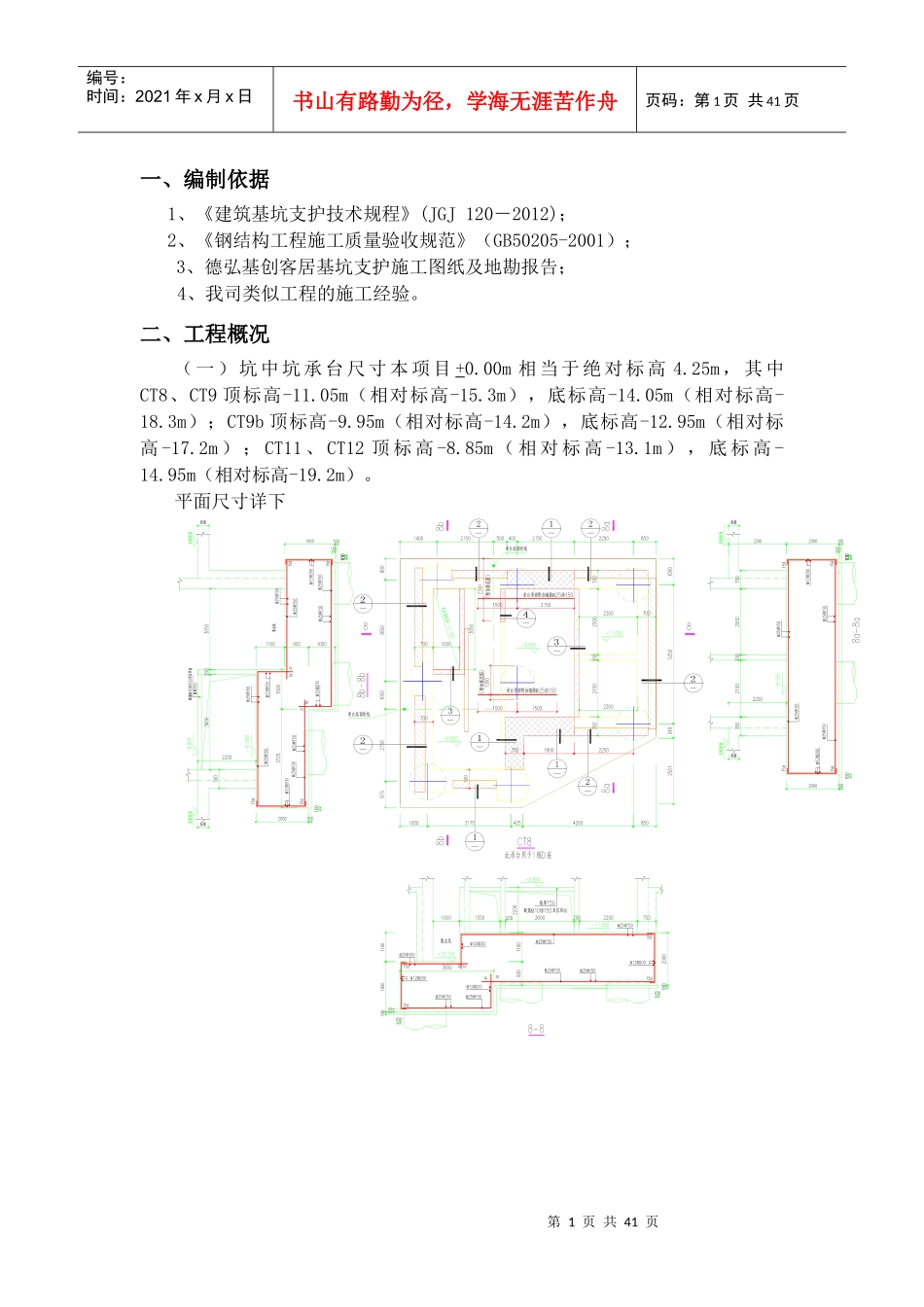

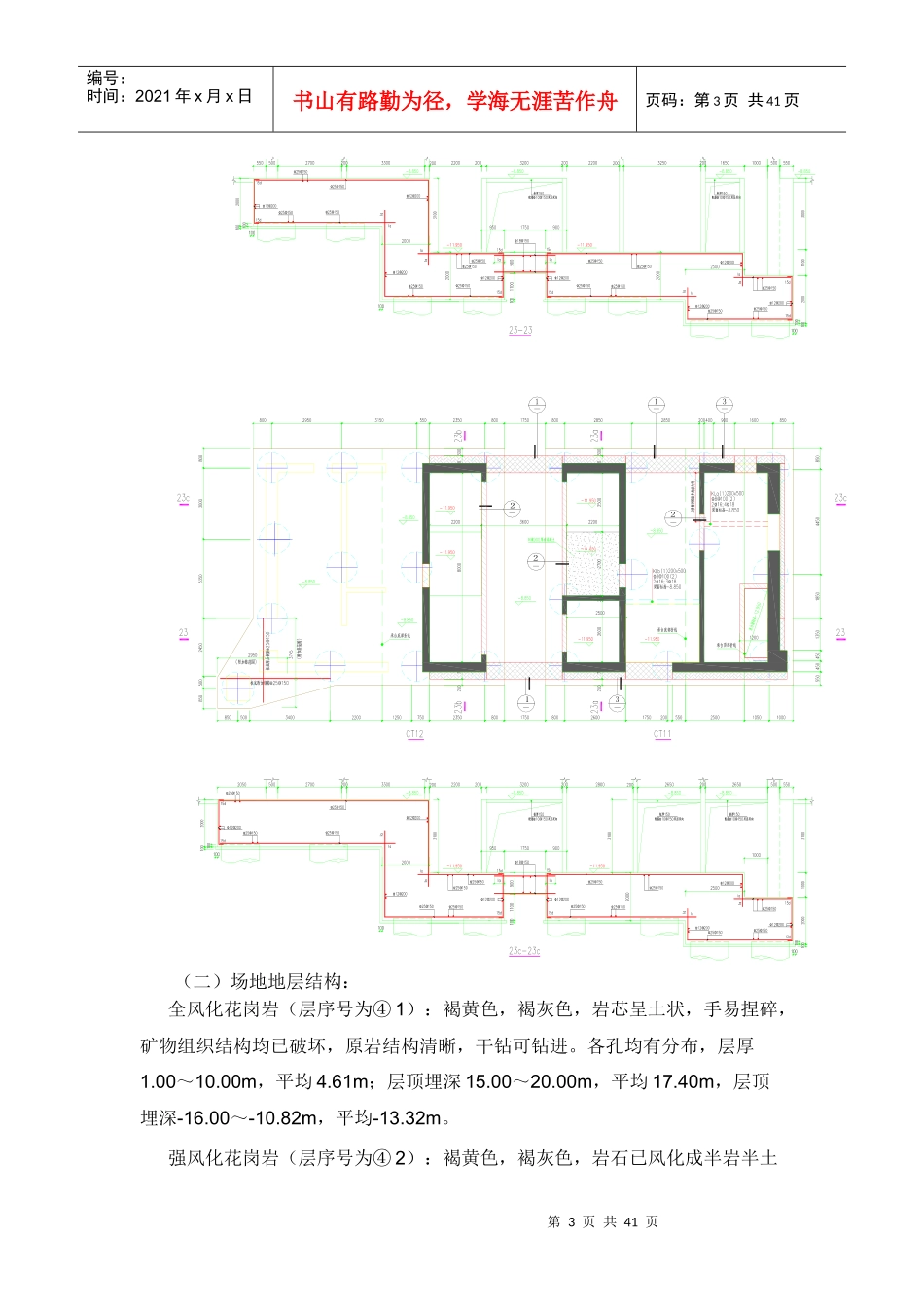

第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共41页一、编制依据1、《建筑基坑支护技术规程》(JGJ120-2012);2、《钢结构工程施工质量验收规范》(GB50205-2001);3、德弘基创客居基坑支护施工图纸及地勘报告;4、我司类似工程的施工经验。二、工程概况(一)坑中坑承台尺寸本项目+0.00m相当于绝对标高4.25m,其中CT8、CT9顶标高-11.05m(相对标高-15.3m),底标高-14.05m(相对标高-18.3m);CT9b顶标高-9.95m(相对标高-14.2m),底标高-12.95m(相对标高-17.2m);CT11、CT12顶标高-8.85m(相对标高-13.1m),底标高-14.95m(相对标高-19.2m)。平面尺寸详下第2页共41页第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共41页第3页共41页第2页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共41页(二)场地地层结构:全风化花岗岩(层序号为④1):褐黄色,褐灰色,岩芯呈土状,手易捏碎,矿物组织结构均已破坏,原岩结构清晰,干钻可钻进。各孔均有分布,层厚1.00~10.00m,平均4.61m;层顶埋深15.00~20.00m,平均17.40m,层顶埋深-16.00~-10.82m,平均-13.32m。强风化花岗岩(层序号为④2):褐黄色,褐灰色,岩石已风化成半岩半土第4页共41页第3页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共41页状,岩块手可掰开,裂隙发育,干钻难钻进,下部含较多中风化碎块。各孔均有分布,层厚3.70~15.00m,平均8.40m;层顶埋深17.00~25.00m,平均22.01m,层顶埋深-20.82~-13.02m,平均-17.93m。三、施工准备(一)场地测量控制网建立1、土方开挖根据土质情况进行放坡,放坡系数确定为1:12、坑中坑基坑地下水降低至-15m标高。3、现场设置围护轴线控制点并且施工阶段经常复核,并注意在施工作业时加以保护。4、现场设置水准点,在施工过程中保护水准点不被破坏。(二)技术准备:1、熟悉、审查施工图纸及有关技术文件;2、掌握地质勘察资料和技术经济资料;(三)施工物资的准备:施工管理人员根据工程需要,确定各阶段对材料,施工机械、设备,工具等的需要量,及时安排运输及进出场,使其满足连续施工的要求。1、施工机械设备的安装及调试;2、安排进场材料、构件及设备的堆放地点,并严格验收,检查以及核对数量和规格;3、进场的材料等质保资料必须齐全。(四)施工队伍准备:1、施工前对施工队伍进行劳动纪律的安全教育;2、做好职工、技术人员的培训和更新工作,提高职工的业务技术水平。四、工期、质量安全目标1、工期:15天/个2、质量:确保一次交验合格率100%。3、安全:杜绝轻伤和伤亡事故的发生。七、坑中坑钢结构围护主要施工方法(一)CT11、CT12钢结构围护方案主要施工做法1、场地平整;测量放线坑底宽出承台外围线700mm,坡比暂定1:1,视土层直立性可相应减少。2、同时在钢结构加工厂预制钢围护结构,钢围护结构高3200mm和4200mm;钢围护结构净空尺寸大于承台四周尺寸100mm,钢围护结构四周为钢板加背楞、无底和面。3、因场地条件所致,基坑存在两层内支撑梁,待土方挖至沉箱底标高后分第5页共41页第4页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共41页段吊入各单元沉箱,采用现场QTZ7030塔吊进行吊装,在坑底拼装焊接成型。3、由于基坑外的水位标高高于基坑底,钢围护结构能保证基坑外的水不渗入基坑内,确保基坑内的钢筋绑扎、混凝土浇筑等施工进度及施工质量。4、现场吊装钢结构围护结构,钢围护结构采用Q235B钢板,钢板厚8mm,加固立柱及背楞采用10号槽钢,测量定位并用钢丝绳固定钢结构围护,浇筑C30水下早强混凝土300mm厚,内配直径16@200双层双向钢筋。5、采用摩擦角大于30度碎石土进行土方回填6、施工期间要密切关注基坑及周边水位变化情况,遇基坑内水位较高时,可在附近3~5米区域内临时开挖设置1~3个集水井,集水井深度需低于基坑底0.5~1m,将基坑内积水抽排至周边临时集水井,在用水泵将临时集水井内积水抽排至距离所施工坑中坑20米以外的区域,达到不影响深坑防水施工,避免防水层被积...
