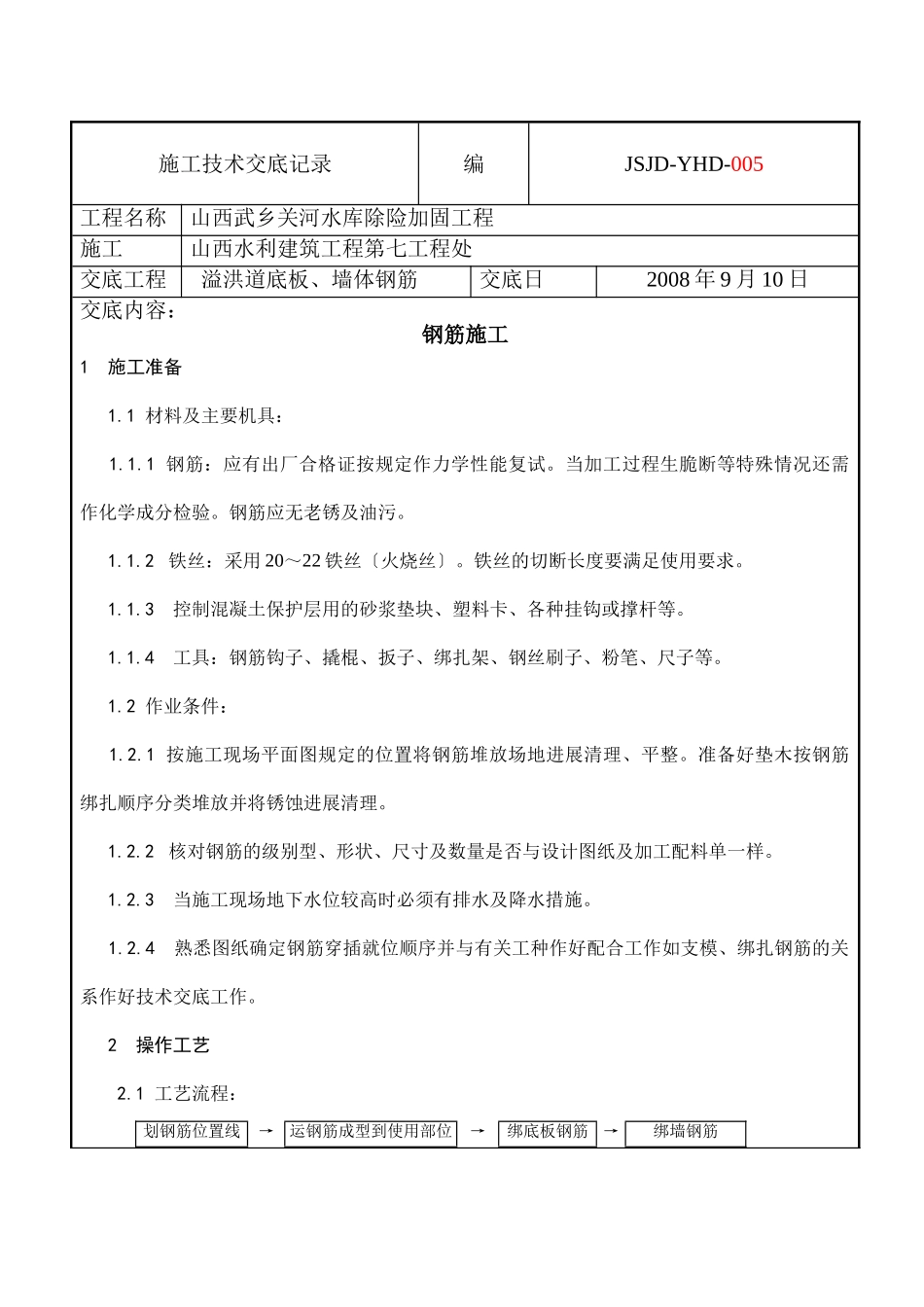

施工技术交底记录编JSJD-YHD-005工程名称山西武乡关河水库除险加固工程施工山西水利建筑工程第七工程处交底工程溢洪道底板、墙体钢筋交底日2008年9月10日交底内容:钢筋施工1施工准备1
1材料及主要机具:1
1钢筋:应有出厂合格证按规定作力学性能复试
当加工过程生脆断等特殊情况还需作化学成分检验
钢筋应无老锈及油污
2铁丝:采用20~22铁丝〔火烧丝〕
铁丝的切断长度要满足使用要求
3控制混凝土保护层用的砂浆垫块、塑料卡、各种挂钩或撑杆等
4工具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、粉笔、尺子等
2作业条件:1
1按施工现场平面图规定的位置将钢筋堆放场地进展清理、平整
准备好垫木按钢筋绑扎顺序分类堆放并将锈蚀进展清理
2核对钢筋的级别型、形状、尺寸及数量是否与设计图纸及加工配料单一样
3当施工现场地下水位较高时必须有排水及降水措施
4熟悉图纸确定钢筋穿插就位顺序并与有关工种作好配合工作如支模、绑扎钢筋的关系作好技术交底工作
2操作工艺2
1工艺流程:划钢筋位置线→运钢筋成型到使用部位→绑底板钢筋→绑墙钢筋2

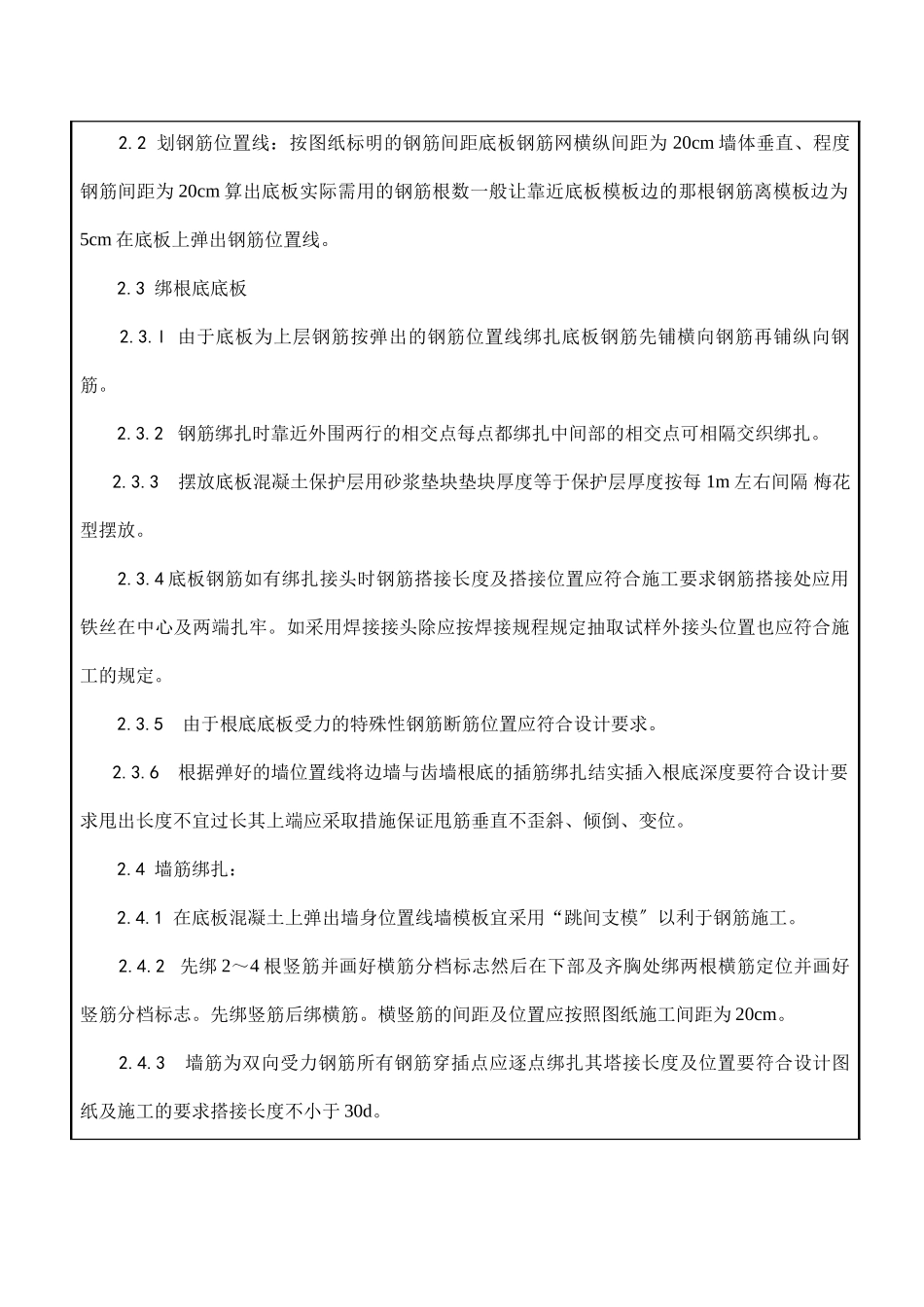

2划钢筋位置线:按图纸标明的钢筋间距底板钢筋网横纵间距为20cm墙体垂直、程度钢筋间距为20cm算出底板实际需用的钢筋根数一般让靠近底板模板边的那根钢筋离模板边为5cm在底板上弹出钢筋位置线
3绑根底底板2
l由于底板为上层钢筋按弹出的钢筋位置线绑扎底板钢筋先铺横向钢筋再铺纵向钢筋
2钢筋绑扎时靠近外围两行的相交点每点都绑扎中间部的相交点可相隔交织绑扎
3摆放底板混凝土保护层用砂浆垫块垫块厚度等于保护层厚度按每1m左右间隔梅花型摆放
4底板钢筋如有绑扎接头时钢筋搭接长度及搭接位置应符合施工要求钢筋搭接处应用铁丝在中心及两端扎牢
如采用焊接接头除应按焊接规程规定抽取试样
