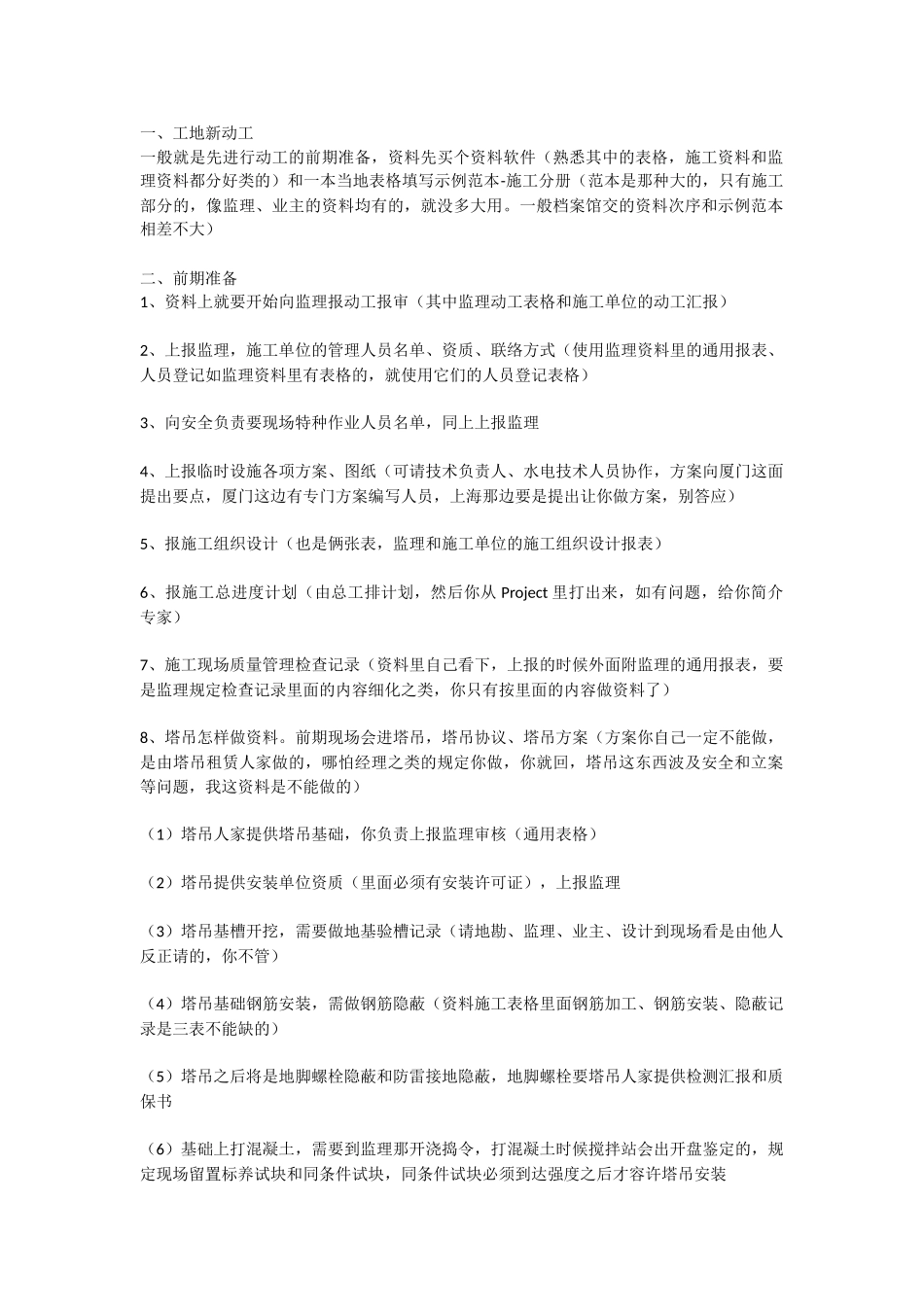

一、工地新动工一般就是先进行动工的前期准备,资料先买个资料软件(熟悉其中的表格,施工资料和监理资料都分好类的)和一本当地表格填写示例范本-施工分册(范本是那种大的,只有施工部分的,像监理、业主的资料均有的,就没多大用
一般档案馆交的资料次序和示例范本相差不大)二、前期准备1、资料上就要开始向监理报动工报审(其中监理动工表格和施工单位的动工汇报)2、上报监理,施工单位的管理人员名单、资质、联络方式(使用监理资料里的通用报表、人员登记如监理资料里有表格的,就使用它们的人员登记表格)3、向安全负责要现场特种作业人员名单,同上上报监理4、上报临时设施各项方案、图纸(可请技术负责人、水电技术人员协作,方案向厦门这面提出要点,厦门这边有专门方案编写人员,上海那边要是提出让你做方案,别答应)5、报施工组织设计(也是俩张表,监理和施工单位的施工组织设计报表)6、报施工总进度计划(由总工排计划,然后你从Project里打出来,如有问题,给你简介专家)7、施工现场质量管理检查记录(资料里自己看下,上报的时候外面附监理的通用报表,要是监理规定检查记录里面的内容细化之类,你只有按里面的内容做资料了)8、塔吊怎样做资料

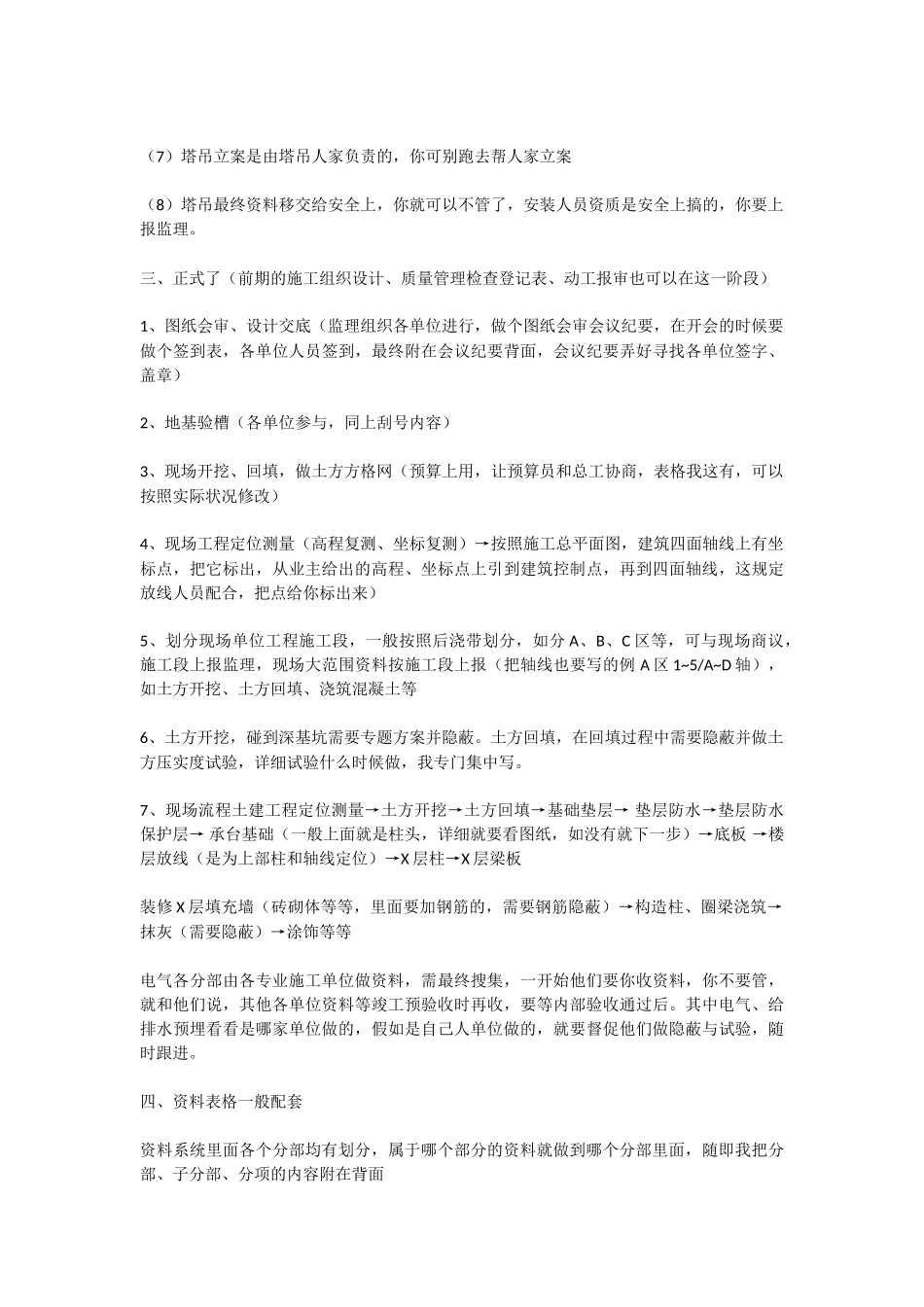

前期现场会进塔吊,塔吊协议、塔吊方案(方案你自己一定不能做,是由塔吊租赁人家做的,哪怕经理之类的规定你做,你就回,塔吊这东西波及安全和立案等问题,我这资料是不能做的)(1)塔吊人家提供塔吊基础,你负责上报监理审核(通用表格)(2)塔吊提供安装单位资质(里面必须有安装许可证),上报监理(3)塔吊基槽开挖,需要做地基验槽记录(请地勘、监理、业主、设计到现场看是由他人反正请的,你不管)(4)塔吊基础钢筋安装,需做钢筋隐蔽(资料施工表格里面钢筋加工、钢筋安装、隐蔽记录是三表不能缺的)(5)塔吊之后将是地脚螺栓隐蔽和防雷接地隐蔽,地脚螺栓要塔吊人家提供检测汇报和质保书(6)基础上打混凝土,需要
