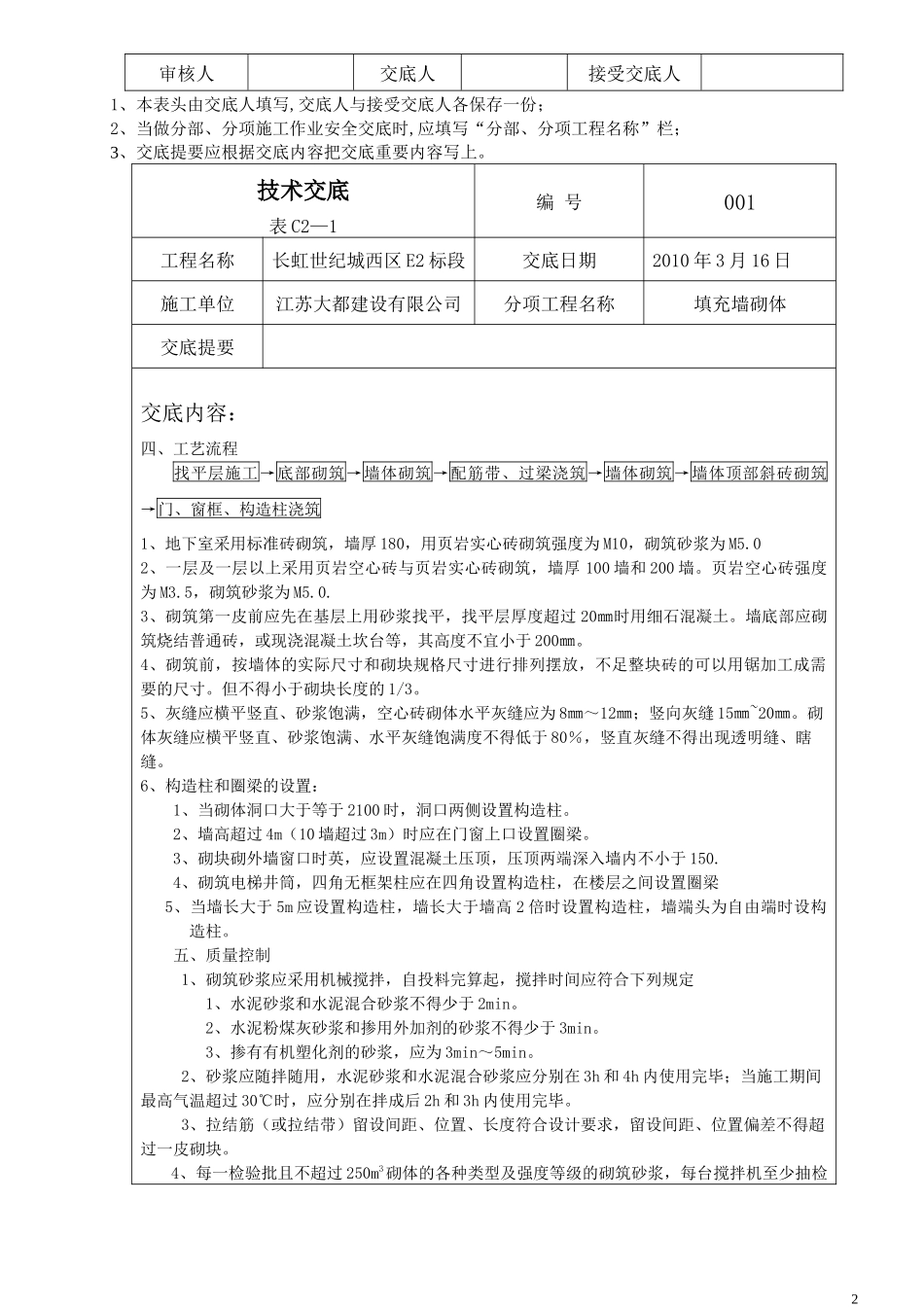

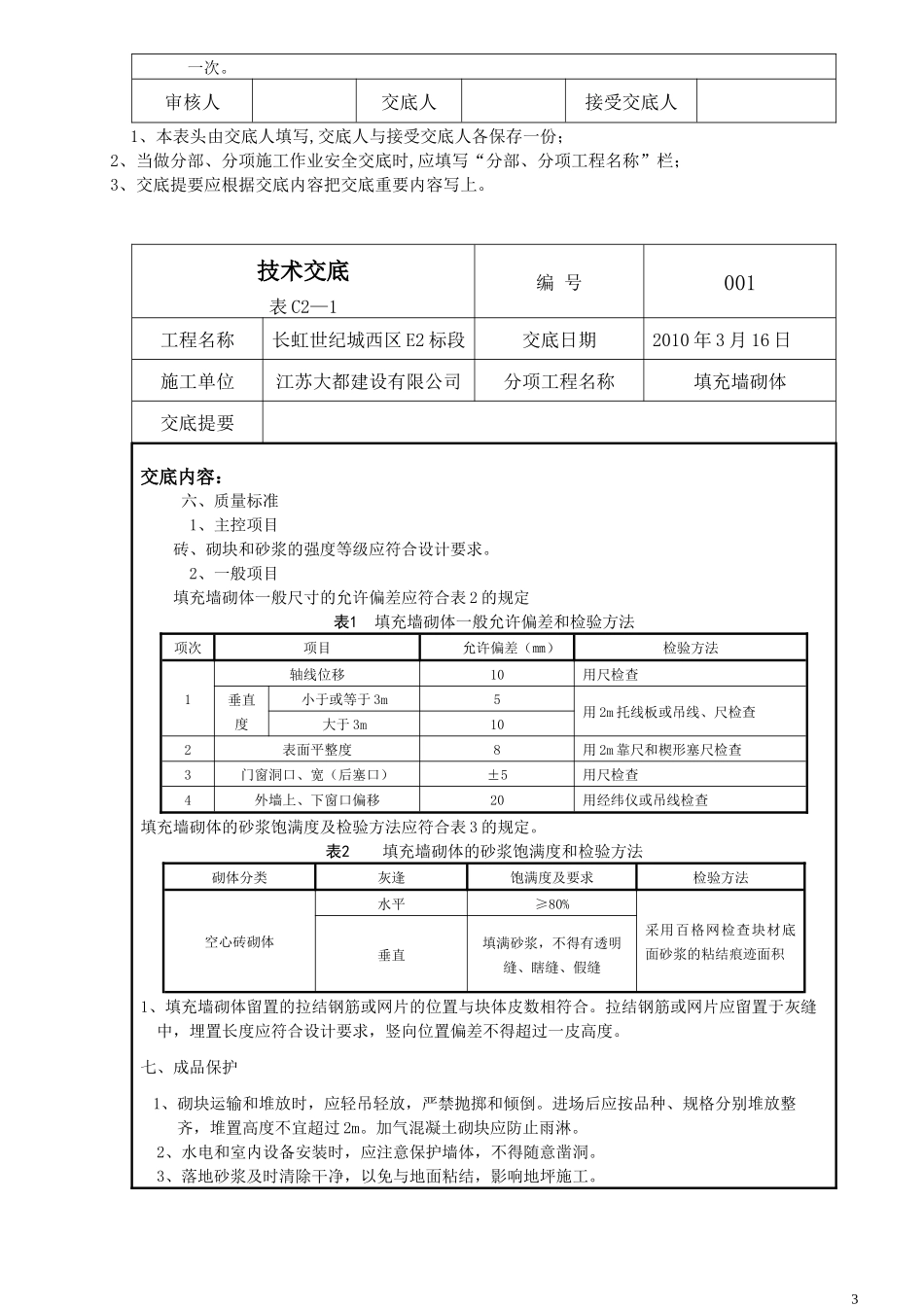

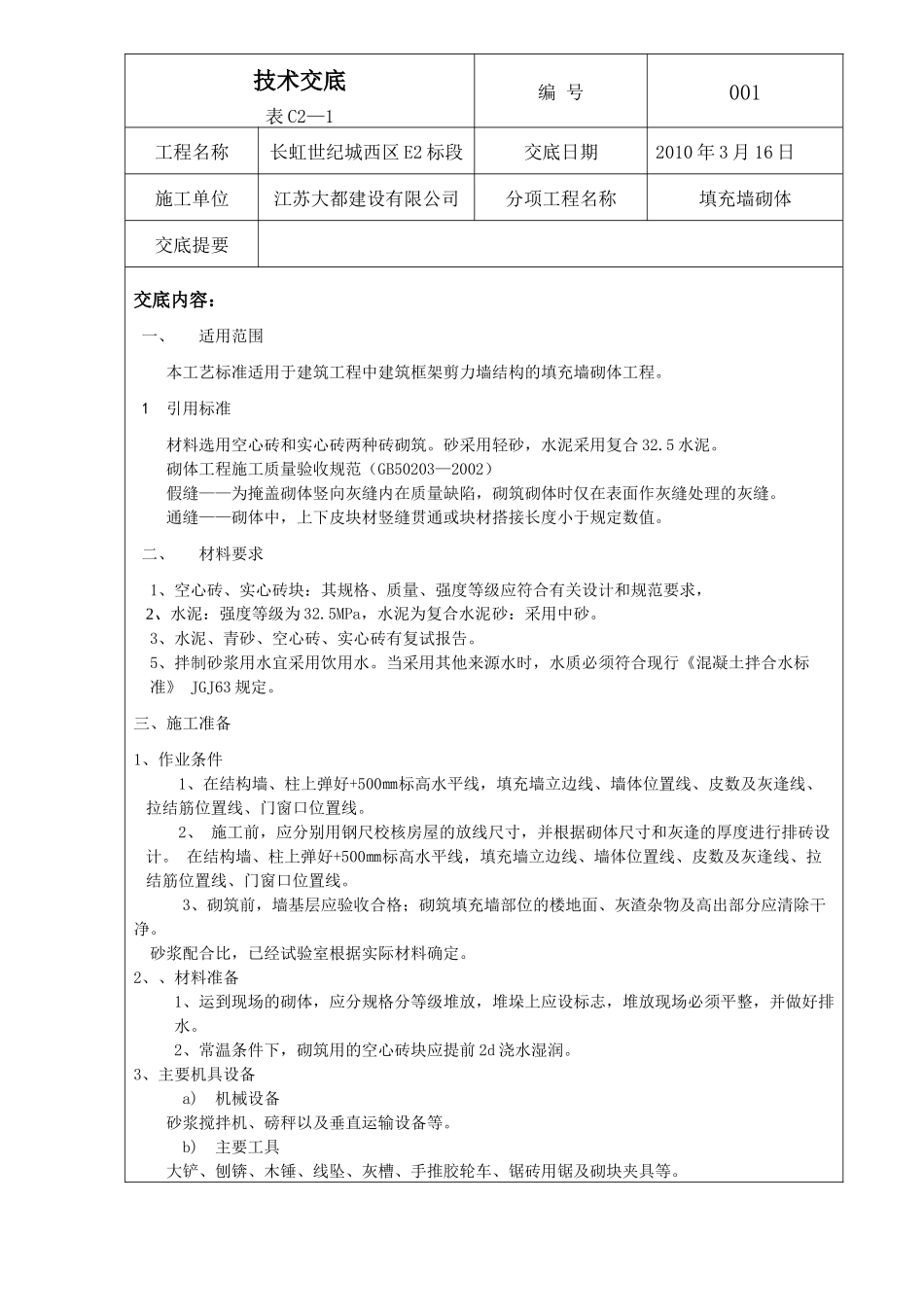

技术交底表C2—1编号001工程名称长虹世纪城西区E2标段交底日期2010年3月16日施工单位江苏大都建设有限公司分项工程名称填充墙砌体交底提要交底内容:一、适用范围本工艺标准适用于建筑工程中建筑框架剪力墙结构的填充墙砌体工程
1引用标准材料选用空心砖和实心砖两种砖砌筑
砂采用轻砂,水泥采用复合32
砌体工程施工质量验收规范(GB50203—2002)假缝——为掩盖砌体竖向灰缝内在质量缺陷,砌筑砌体时仅在表面作灰缝处理的灰缝
通缝——砌体中,上下皮块材竖缝贯通或块材搭接长度小于规定数值
二、材料要求1、空心砖、实心砖块:其规格、质量、强度等级应符合有关设计和规范要求,2、水泥:强度等级为32
5MPa,水泥为复合水泥砂:采用中砂
3、水泥、青砂、空心砖、实心砖有复试报告
5、拌制砂浆用水宜采用饮用水
当采用其他来源水时,水质必须符合现行《混凝土拌合水标准》JGJ63规定
三、施工准备1、作业条件1、在结构墙、柱上弹好+500㎜标高水平线,填充墙立边线、墙体位置线、皮数及灰逢线、拉结筋位置线、门窗口位置线
2、施工前,应分别用钢尺校核房屋的放线尺寸,并根据砌体尺寸和灰逢的厚度进行排砖设计
在结构墙、柱上弹好+500㎜标高水平线,填充墙立边线、墙体位置线、皮数及灰逢线、拉结筋位置线、门窗口位置线
3、砌筑前,墙基层应验收合格;砌筑填充墙部位的楼地面、灰渣杂物及高出部分应清除干净
砂浆配合比,已经试验室根据实际材料确定
2、、材料准备1、运到现场的砌体,应分规格分等级堆放,堆垛上应设标志,堆放现场必须平整,并做好排水
2、常温条件下,砌筑用的空心砖块应提前2d浇水湿润
3、主要机具设备a)机械设备砂浆搅拌机、磅秤以及垂直运输设备等
b)主要工具大铲、刨锛、木锤、线坠、灰槽、手推胶轮车、锯砖用锯及砌块夹具等
审核人交底人接受交底人1、本表头由交底人填写,交底人与接受交底人各
