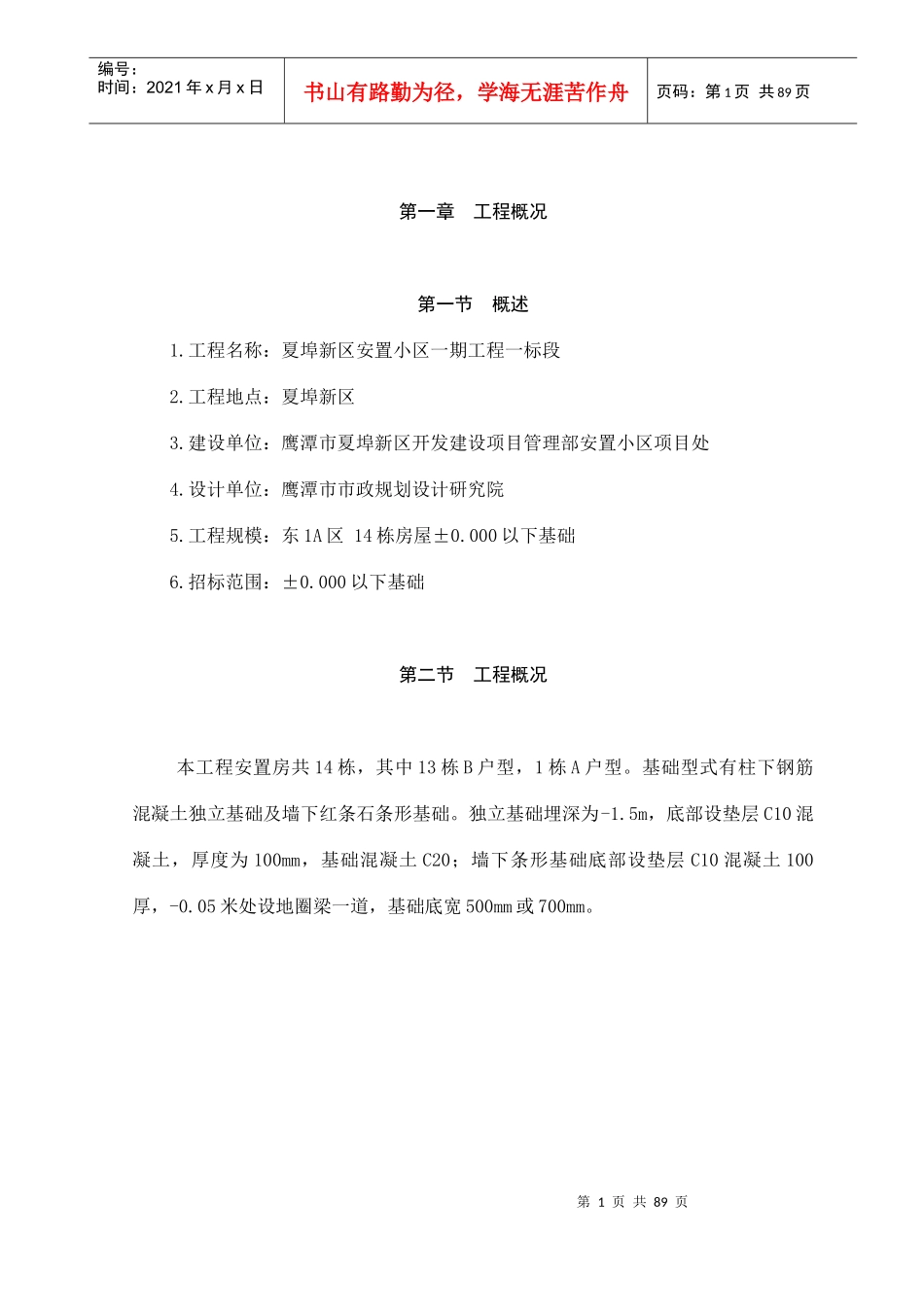

第1页共89页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共89页第一章工程概况第一节概述1.工程名称:夏埠新区安置小区一期工程一标段2.工程地点:夏埠新区3.建设单位:鹰潭市夏埠新区开发建设项目管理部安置小区项目处4.设计单位:鹰潭市市政规划设计研究院5.工程规模:东1A区14栋房屋±0.000以下基础6.招标范围:±0.000以下基础第二节工程概况本工程安置房共14栋,其中13栋B户型,1栋A户型。基础型式有柱下钢筋混凝土独立基础及墙下红条石条形基础。独立基础埋深为-1.5m,底部设垫层C10混凝土,厚度为100mm,基础混凝土C20;墙下条形基础底部设垫层C10混凝土100厚,-0.05米处设地圈梁一道,基础底宽500mm或700mm。第2页共89页第1页共89页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共89页第二章总体施工部署第一节施工管理目标及部署原则2.1.1施工目标1.工程质量:确保合格工程。2.工期目标:根据我公司以往施工经验,结合本工程结构特点,确定开竣工日期为2008年11月25日-2008年12月24日(按招标文件要求编制,具体开工时间以业主要求为准),总工期为30日历天,力争提前。3.安全生产、文明施工管理目标:杜绝重大事故,把事故频率压缩到最低限度,控制事故频率在万分之一内,经常性做好宣传和安全教育工作,开展百日安全活动第3页共89页第2页共89页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共89页等;搞好现场文明施工,做好三个规定,确保创“安全生产、文明施工标化工地”。2.1.2施工部署原则为了确保整体施工目标的实现,公司下大决心,设立现场项目部,思想上高度重视,组织工作落实到实处,言行一致,具体实施原则如下:1、以本工程作为本公司重点项目,做到“四全三优先”,即全力以赴,全方位作业,全公司支持,确保全胜。要在人力、物力、财力上优先。2、施工期间,加大在施工机具、施工设备、周转材料.劳动力等方面的投入,集中力量,精心施工,以求在最短的工期内创出最优的成绩。3、采用先进、合理、适用的新技术、新工艺、新材料、加快工程进度,提高工程质量,执行新颁布的“建筑法”和“建设工程质量管理条例”等各项规定,确保施工目标完全兑现。4、采用项目法施工模式,实行科学管理,实行必要的质量和工期奖罚制度。5、施工期间,全体施工管理人员自始至终坚持在施工第一线,尊重科学,尊重施工原则,尊重施工顺序,尊重业主,尊重监理。第二节总体施工方案2.2.1施工区段划分及班组安排本次的施工任务为安置房基础工程。平面布置集中,施工区周边场地开阔。根据结构平面布置特点,综合考虑垂直运输方便性,施工时易操作性,利于加快施工进度等方面因素进行施工平面流水段划分:第4页共89页第3页共89页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共89页1.整体工程划分为一个施工区,施工区分为几个施工段,施工区钢筋、模板分制作及安装二套操作组,由一套施工班统一制作,二套班负责安装。2.基础工程安排二个施工作业班,根据施工现场情况,及施工进度安排交叉进行施工。砼采用现场搅拌站自拌砼,由人力砼输送车运输。2.2.2施工安排1.水平运输基坑开挖拟配备两台挖土机,材料运输配备4辆5T自卸汽车,场内材料水平运输汽车送外,人力推车作辅助水平运输工具。2.砼工程本工程砼均采用现场集中砼搅拌站自拌砼。砼均由人力砼输送车至每个工作面及工作点。3.钢筋加工所有钢筋均在现场统一备料、加工、和分区分段绑扎,钢筋采用机械加工为主,人工操作辅助相结合。钢筋严格按规范规定配料与加工,满足各区段各层面的进度需要,各种构件钢筋必须提前加工成型,分类挂牌堆放,人工就地绑扎,在加工、运输与绑扎施工中防止混淆或错用错扎。钢筋工程是主要隐蔽工程,每层或每段钢筋绑扎后,经自检、互检并经项目质检员专检后,由业主和监理部门复检,最后由质监部门验收,符合要求后,方可进入下一道工序施工。4.模板工程基础及地圈梁采用九夹板模板。第5页共89页第4页共89页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共89页第三节资金...
