第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页一、编制依据1.35kV东二线拆除工程施工图纸及资料;2.《国家电网公司电力安全工作规程(线路部分)》国家电网安监[2009]664号以上的内容要求,编写此方案
二、工程概况:35kV东二I、II回线路起于220kV东郊变,往西方向架设到福州二化厂,为单双回架空混合线路,全长1
8km,其中#1、#5~#10为同塔双回架设,共有铁塔7基,长度1
0km;#2~#4为两个单回线路,共有水泥杆6基,长度均为0
面向线路前进方向,左侧为东二I回、右侧为东二II回
导线型号为:LGJ-240/30,双地线型号均为GJ-50
因35kV东二线#10杆塔位于泰禾新世界房地产施工用地红线范围内,影响其开发建设,因此该公司对上述杆塔提出迁改申请,经福州电业局同意,将35kV东二线全线拆除
本工程拆除起点为东二线#1杆,终点为东二线#10杆
拆除线路全长度为1
8km,导线型号为:LGJ-240/30,地线型号为GJ-50

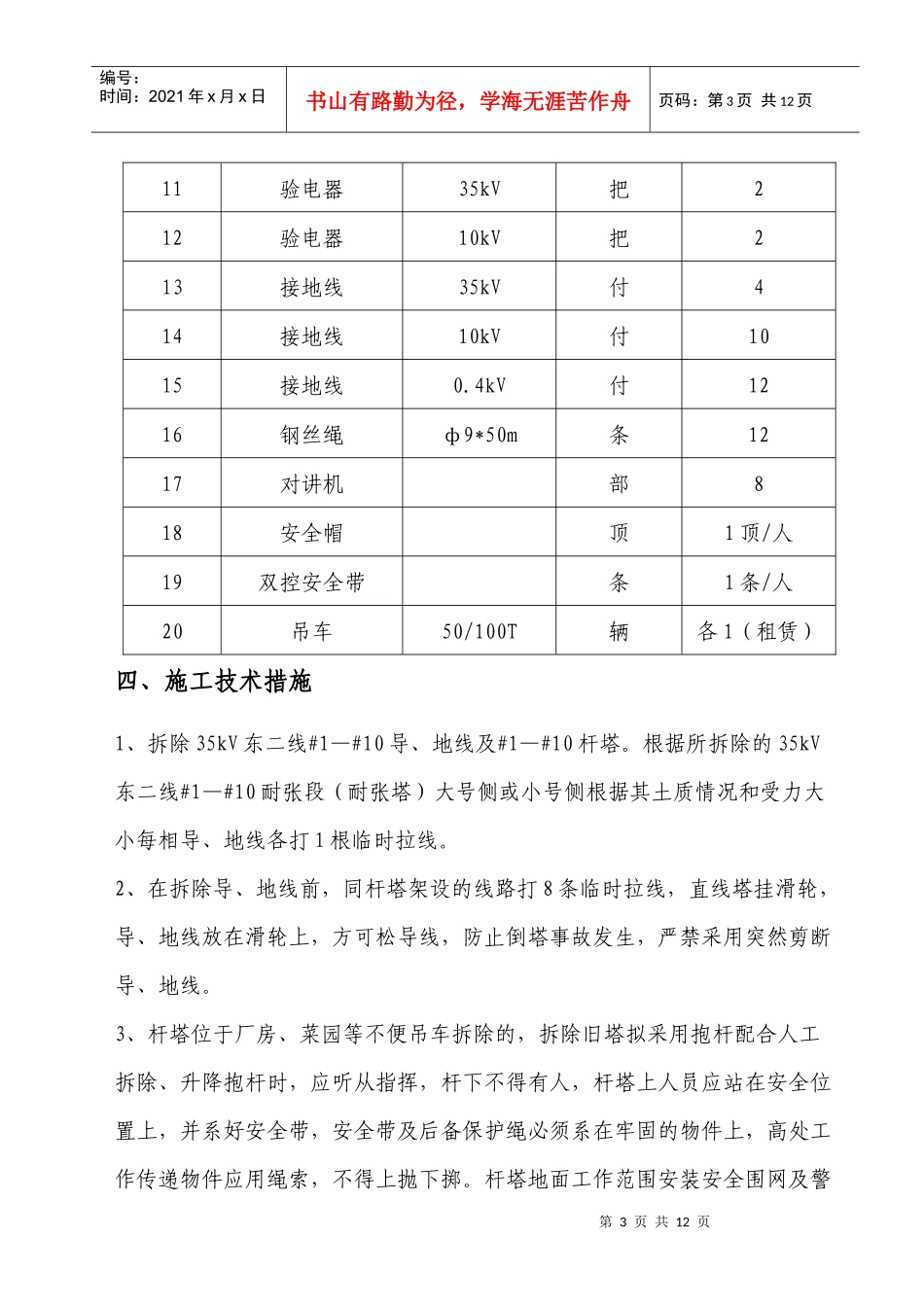

拆除杆塔13基,其中水泥杆6基,铁塔7基

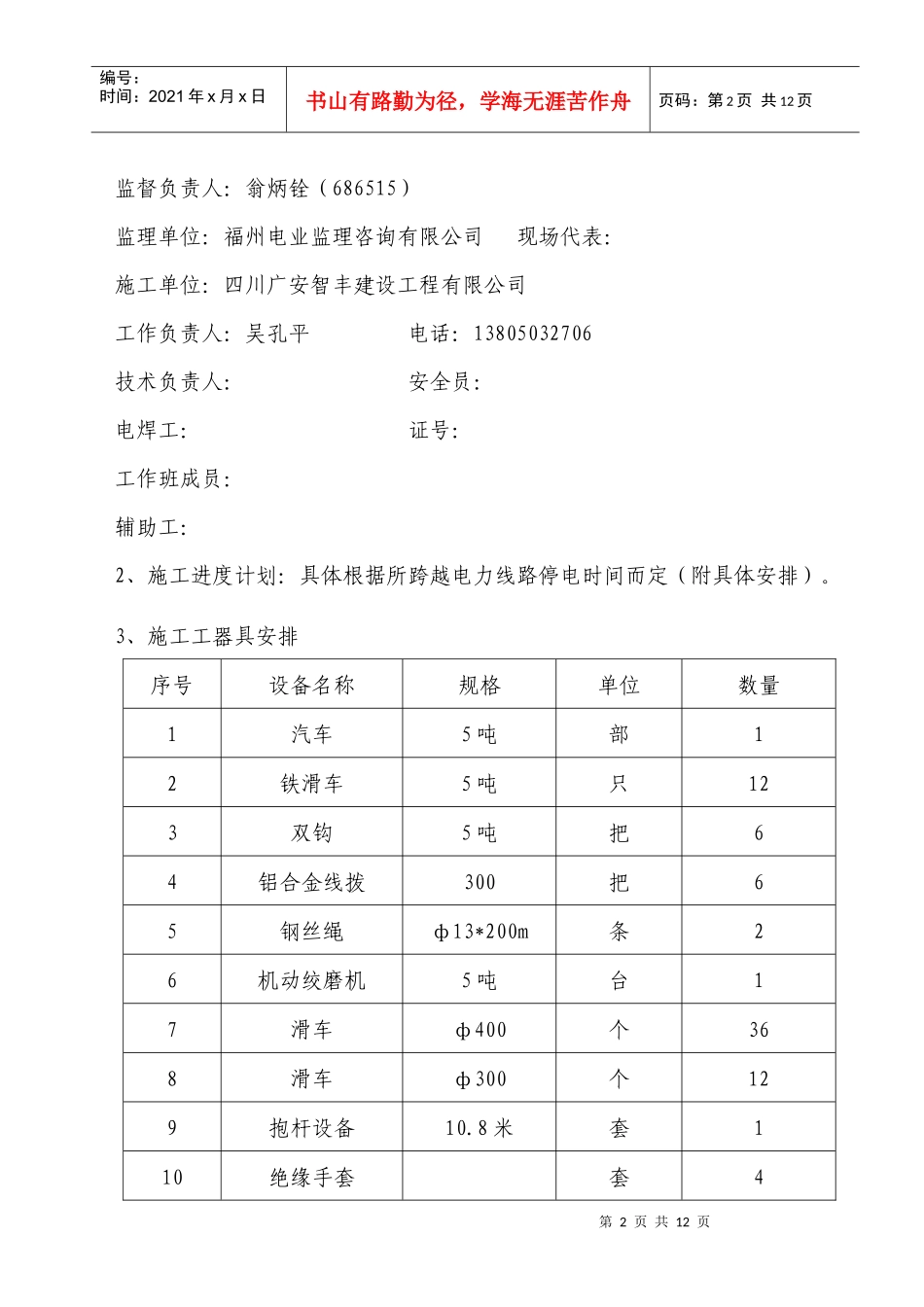

三、施工组织措施1、组织机构业主单位:项目负责人:施工管理单位:福州亿力电力工程有限公司第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页监督负责人:翁炳铨(686515)监理单位:福州电业监理咨询有限公司现场代表:施工单位:四川广安智丰建设工程有限公司工作负责人:吴孔平电话:13805032706技术负责人:安全员:电焊工:证号:工作班成员:辅助工:2、施工进度计划:具体根据所跨越电力线路停电时间而定(附具体安排)
3、施工工器具安排序号设备名称规格单位数量1汽车5吨部12铁滑车5吨只123双钩5吨把64铝合金线拨300把65钢丝绳ф13*200m条26机动绞磨机5吨台1
