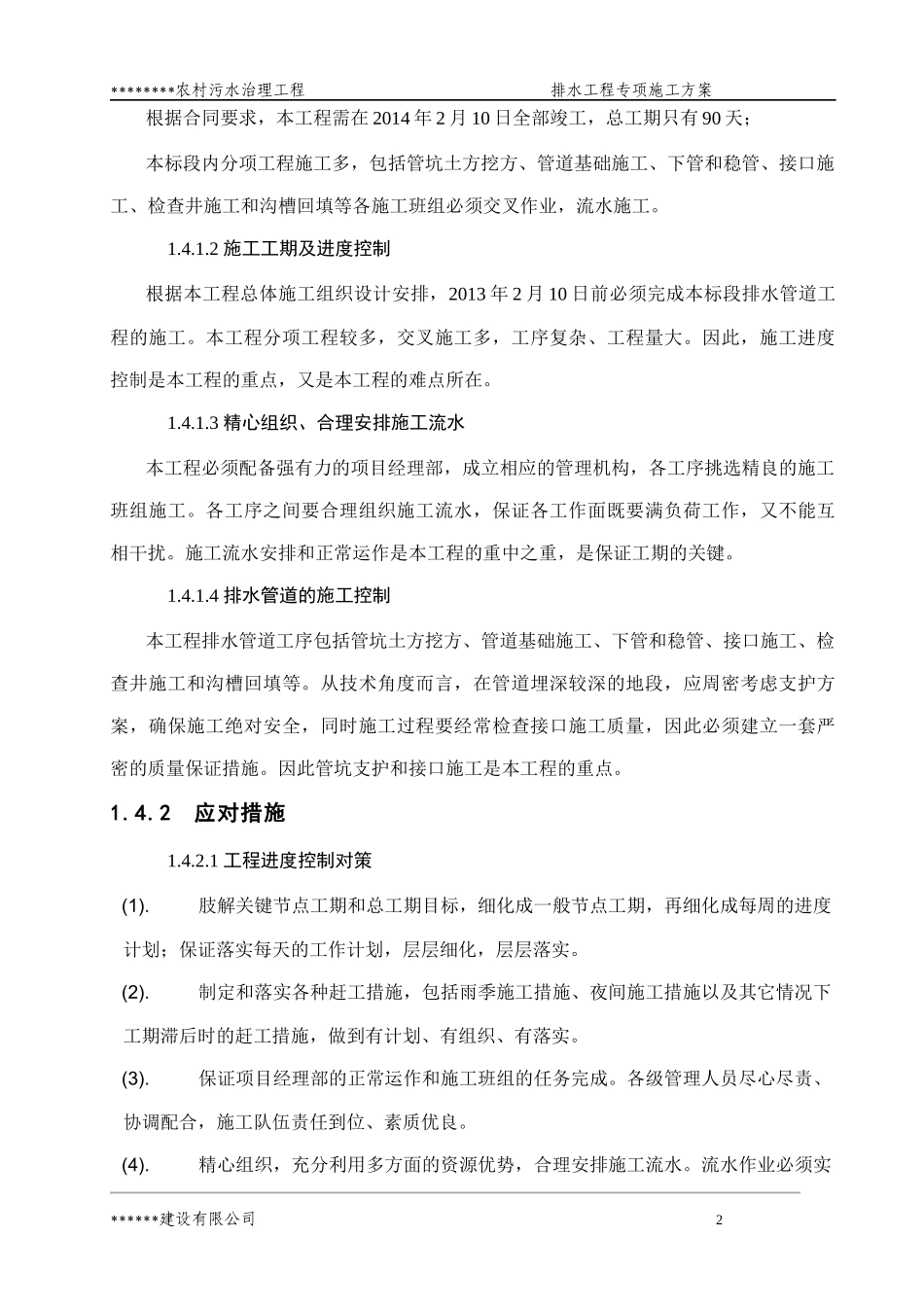

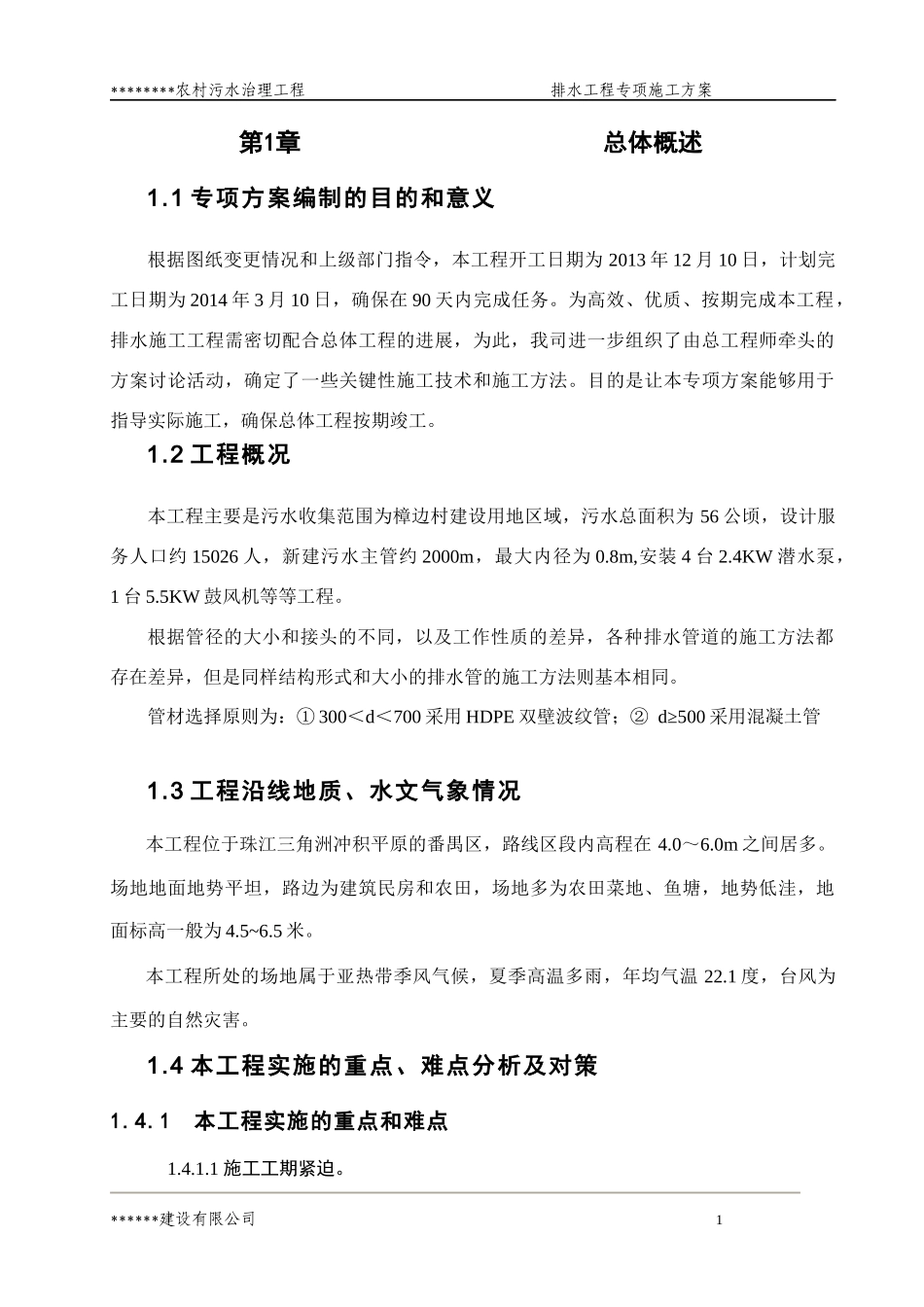

*******农村污水治理工程施工组织设计编制单位:*******建设有限公司编制人:审核人:监理单位:*******顾问有限公司编制日期:2013年12月10日********农村污水治理工程排水工程专项施工方案第1章总体概述1.1专项方案编制的目的和意义根据图纸变更情况和上级部门指令,本工程开工日期为2013年12月10日,计划完工日期为2014年3月10日,确保在90天内完成任务。为高效、优质、按期完成本工程,排水施工工程需密切配合总体工程的进展,为此,我司进一步组织了由总工程师牵头的方案讨论活动,确定了一些关键性施工技术和施工方法。目的是让本专项方案能够用于指导实际施工,确保总体工程按期竣工。1.2工程概况本工程主要是污水收集范围为樟边村建设用地区域,污水总面积为56公顷,设计服务人口约15026人,新建污水主管约2000m,最大内径为0.8m,安装4台2.4KW潜水泵,1台5.5KW鼓风机等等工程。根据管径的大小和接头的不同,以及工作性质的差异,各种排水管道的施工方法都存在差异,但是同样结构形式和大小的排水管的施工方法则基本相同。管材选择原则为:①300<d<700采用HDPE双壁波纹管;②d≥500采用混凝土管1.3工程沿线地质、水文气象情况本工程位于珠江三角洲冲积平原的番禺区,路线区段内高程在4.0~6.0m之间居多。场地地面地势平坦,路边为建筑民房和农田,场地多为农田菜地、鱼塘,地势低洼,地面标高一般为4.5~6.5米。本工程所处的场地属于亚热带季风气候,夏季高温多雨,年均气温22.1度,台风为主要的自然灾害。1.4本工程实施的重点、难点分析及对策1.4.1本工程实施的重点和难点1.4.1.1施工工期紧迫。******建设有限公司1********农村污水治理工程排水工程专项施工方案根据合同要求,本工程需在2014年2月10日全部竣工,总工期只有90天;本标段内分项工程施工多,包括管坑土方挖方、管道基础施工、下管和稳管、接口施工、检查井施工和沟槽回填等各施工班组必须交叉作业,流水施工。1.4.1.2施工工期及进度控制根据本工程总体施工组织设计安排,2013年2月10日前必须完成本标段排水管道工程的施工。本工程分项工程较多,交叉施工多,工序复杂、工程量大。因此,施工进度控制是本工程的重点,又是本工程的难点所在。1.4.1.3精心组织、合理安排施工流水本工程必须配备强有力的项目经理部,成立相应的管理机构,各工序挑选精良的施工班组施工。各工序之间要合理组织施工流水,保证各工作面既要满负荷工作,又不能互相干扰。施工流水安排和正常运作是本工程的重中之重,是保证工期的关键。1.4.1.4排水管道的施工控制本工程排水管道工序包括管坑土方挖方、管道基础施工、下管和稳管、接口施工、检查井施工和沟槽回填等。从技术角度而言,在管道埋深较深的地段,应周密考虑支护方案,确保施工绝对安全,同时施工过程要经常检查接口施工质量,因此必须建立一套严密的质量保证措施。因此管坑支护和接口施工是本工程的重点。1.4.2应对措施1.4.2.1工程进度控制对策(1).肢解关键节点工期和总工期目标,细化成一般节点工期,再细化成每周的进度计划;保证落实每天的工作计划,层层细化,层层落实。(2).制定和落实各种赶工措施,包括雨季施工措施、夜间施工措施以及其它情况下工期滞后时的赶工措施,做到有计划、有组织、有落实。(3).保证项目经理部的正常运作和施工班组的任务完成。各级管理人员尽心尽责、协调配合,施工队伍责任到位、素质优良。(4).精心组织,充分利用多方面的资源优势,合理安排施工流水。流水作业必须实******建设有限公司2********农村污水治理工程排水工程专项施工方案现,各工作面完全展开,建立完善的激励机制,形成运转有序、充满活力的工作机制。(5).落实劳动力、材料设备的投入计划,保证工程施工的必要条件。(6).加强工程质量控制,避免返工、停工现象。1.4.2.2交叉作业的施工协调(1).协调应定期(必要时每天)开会,通报可能发生的交叉影响事件,并提出相应的对策和安排。各施工单位必须服从协调小组的安排。(2).施工安排必须超前,有预见性,提前化解一些相互影响的矛盾。(3).做好与村民的沟通交流工作,尽量不扰民。在合同允许的原则下,提供适当的就业机会给村...
