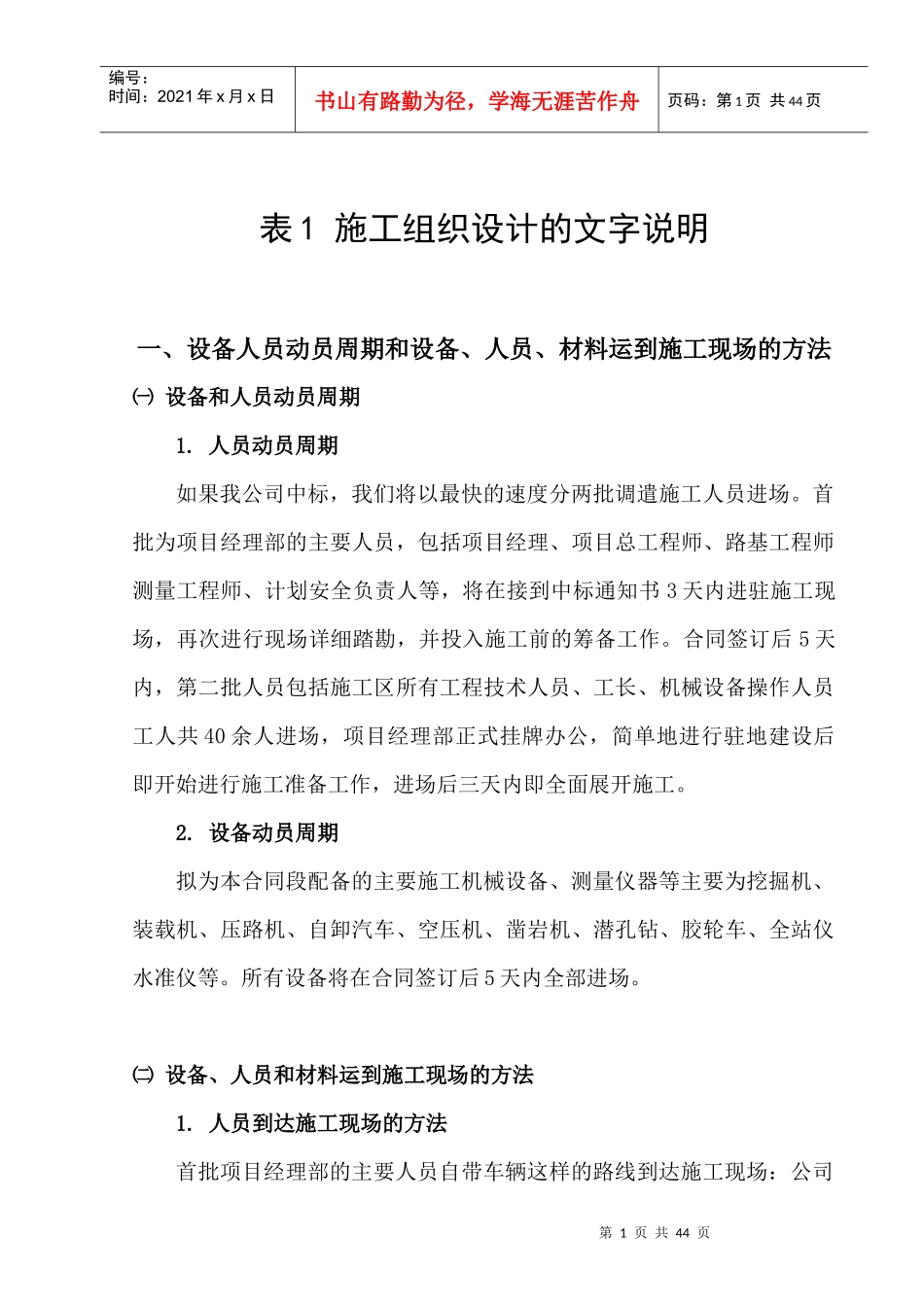

第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共44页表1施工组织设计的文字说明一、设备人员动员周期和设备、人员、材料运到施工现场的方法㈠设备和人员动员周期1
人员动员周期如果我公司中标,我们将以最快的速度分两批调遣施工人员进场
首批为项目经理部的主要人员,包括项目经理、项目总工程师、路基工程师测量工程师、计划安全负责人等,将在接到中标通知书3天内进驻施工现场,再次进行现场详细踏勘,并投入施工前的筹备工作
合同签订后5天内,第二批人员包括施工区所有工程技术人员、工长、机械设备操作人员工人共40余人进场,项目经理部正式挂牌办公,简单地进行驻地建设后即开始进行施工准备工作,进场后三天内即全面展开施工
设备动员周期拟为本合同段配备的主要施工机械设备、测量仪器等主要为挖掘机、装载机、压路机、自卸汽车、空压机、凿岩机、潜孔钻、胶轮车、全站仪水准仪等
所有设备将在合同签订后5天内全部进场
㈡设备、人员和材料运到施工现场的方法1

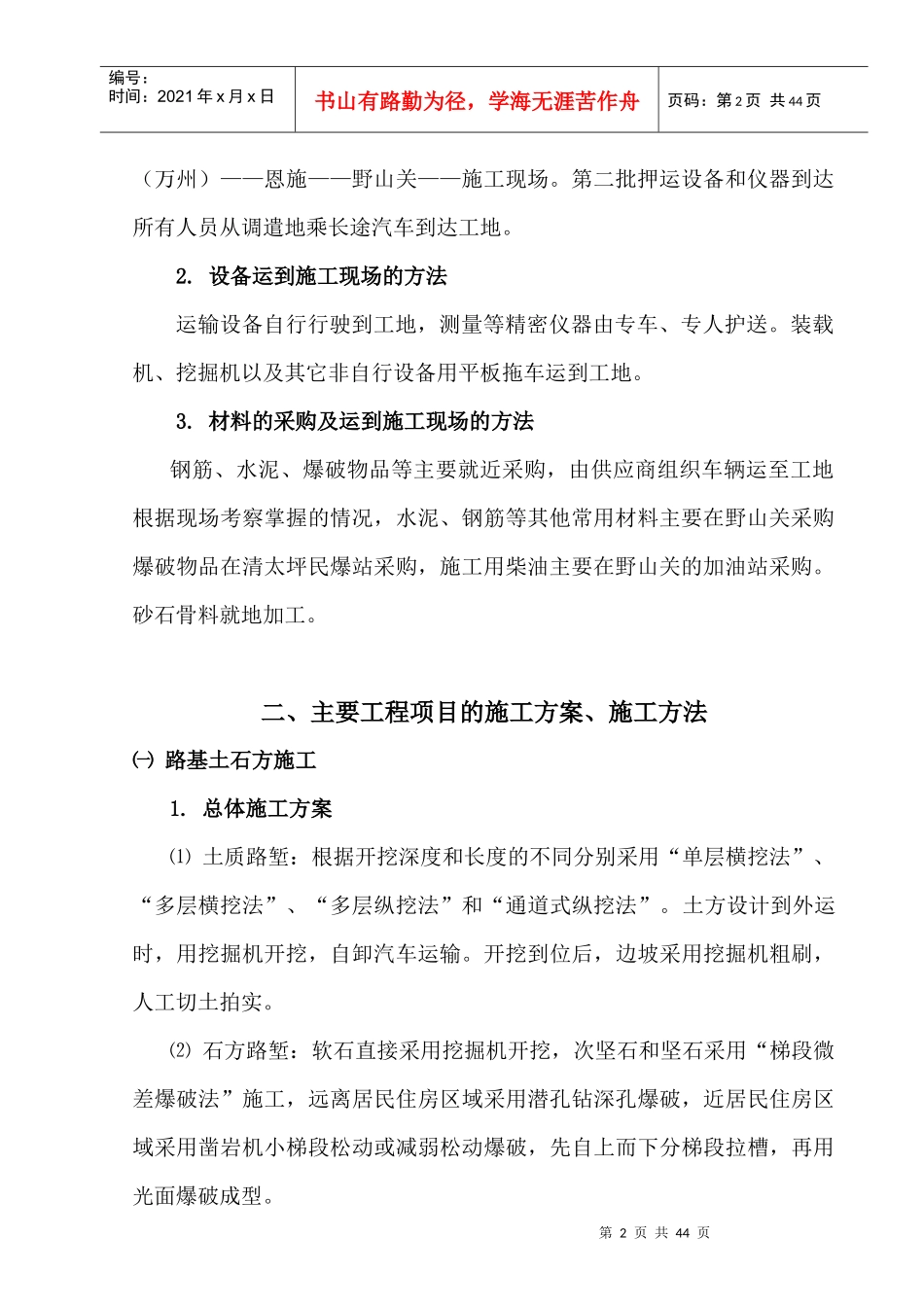

人员到达施工现场的方法首批项目经理部的主要人员自带车辆这样的路线到达施工现场:公司第2页共44页第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共44页(万州)——恩施——野山关——施工现场
第二批押运设备和仪器到达所有人员从调遣地乘长途汽车到达工地
设备运到施工现场的方法运输设备自行行驶到工地,测量等精密仪器由专车、专人护送
装载机、挖掘机以及其它非自行设备用平板拖车运到工地
材料的采购及运到施工现场的方法钢筋、水泥、爆破物品等主要就近采购,由供应商组织车辆运至工地根据现场考察掌握的情况,水泥、钢筋等其他常用材料主要在野山关采购爆破物品在清太坪民爆站采购,施工用柴油主要在野山关的加油站采购
砂石骨料就地加工

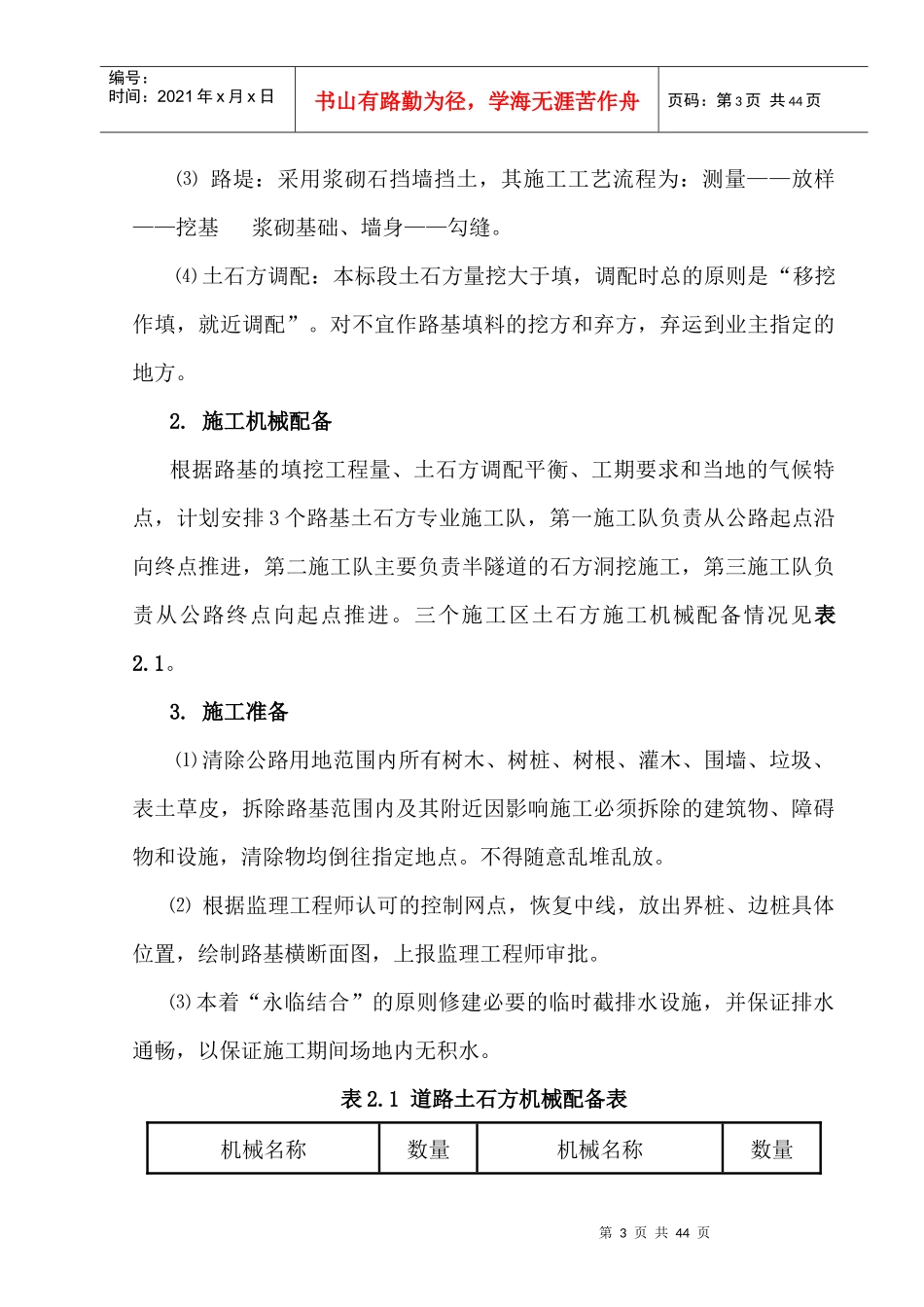

二、主要工程项目的施工方案、施工方法㈠路基土石方施工1
