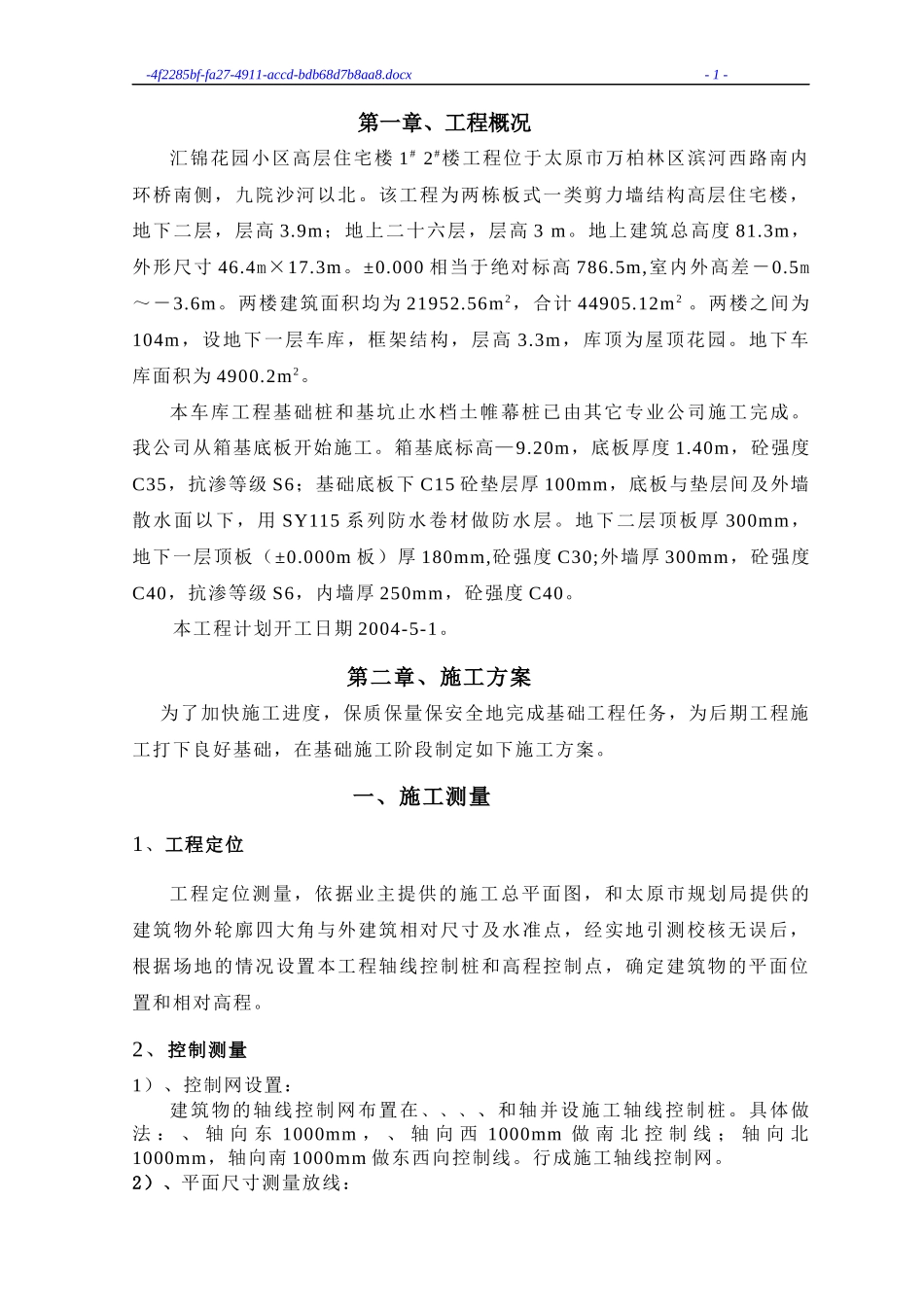

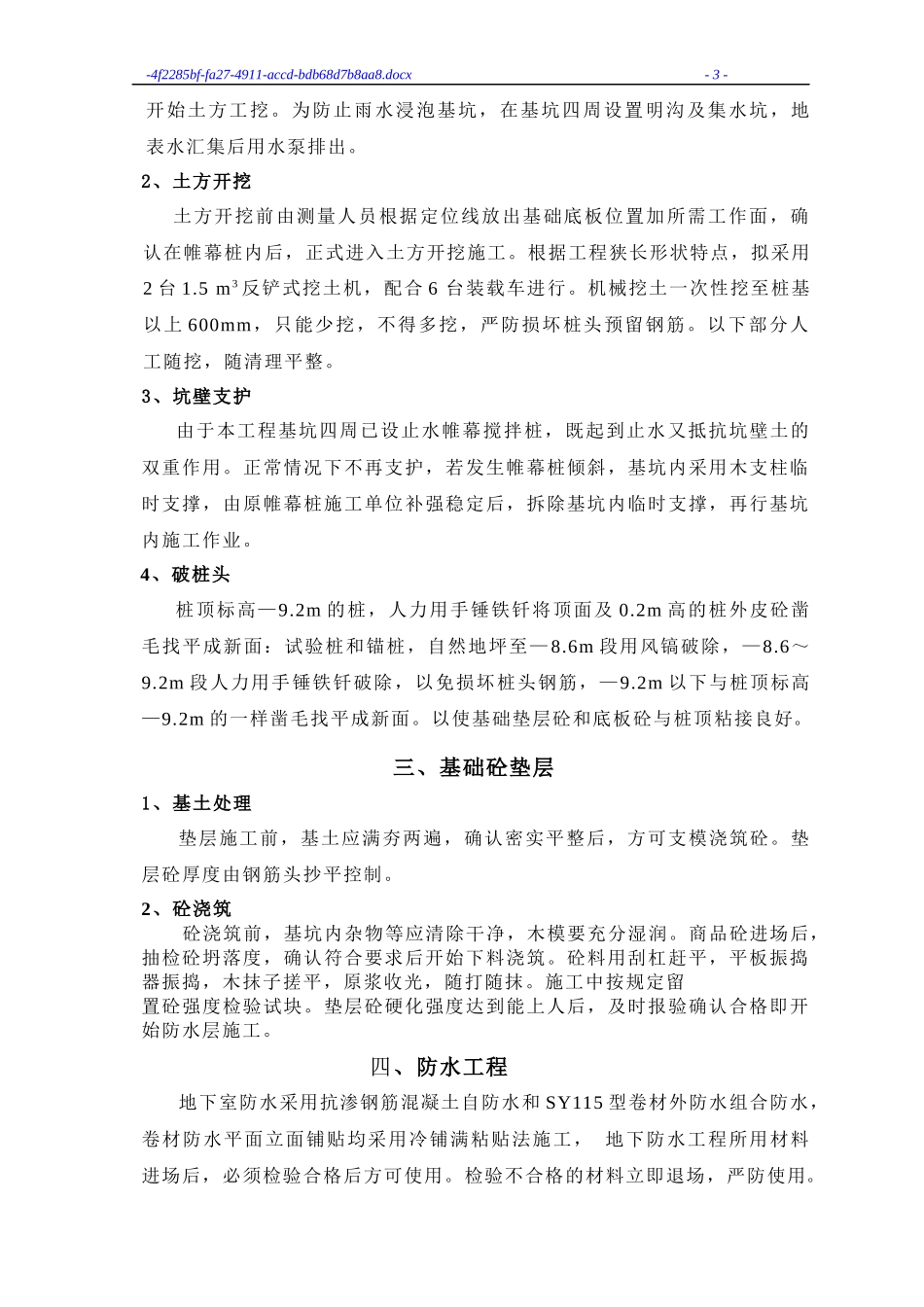

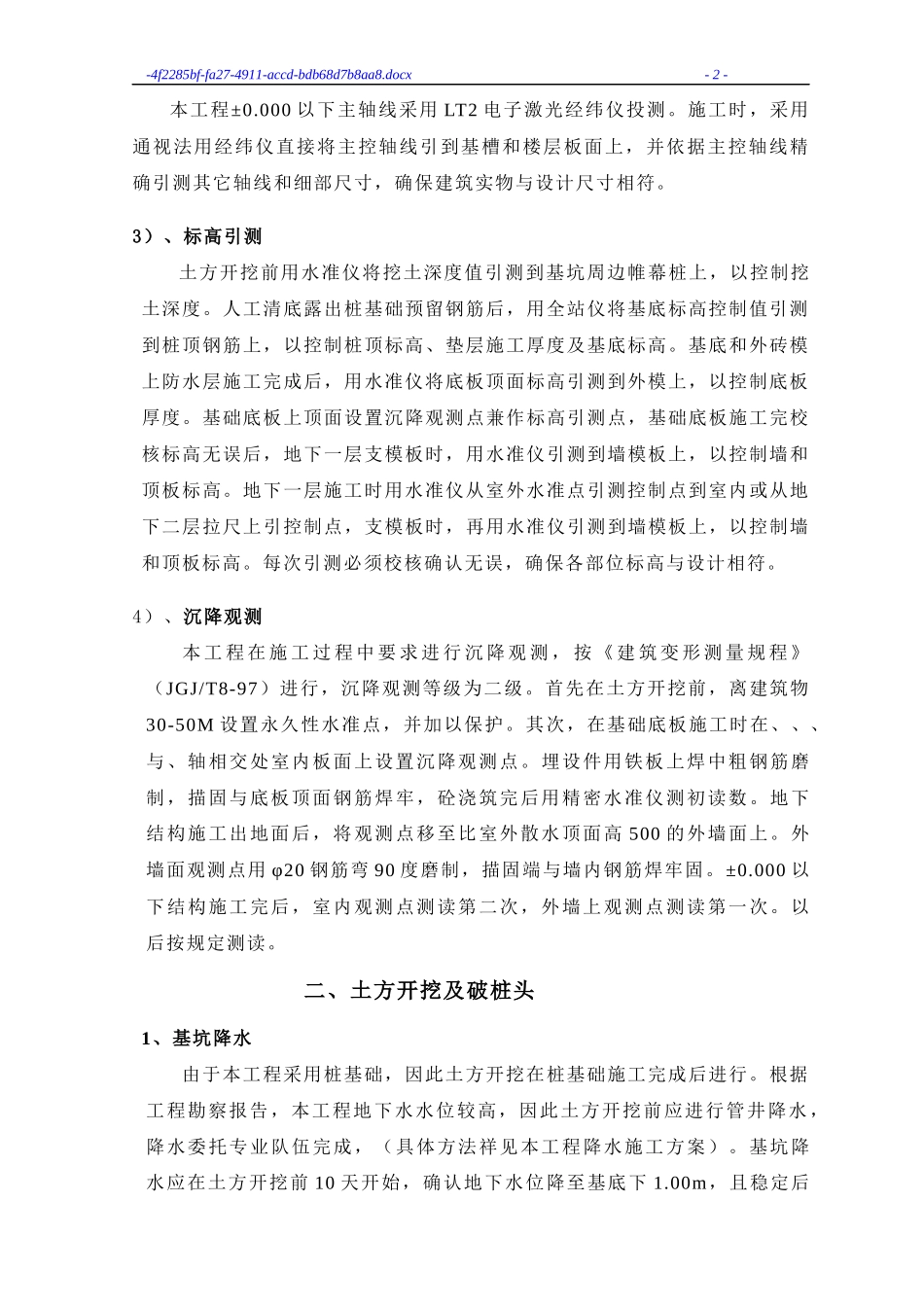

-4f2285bf-fa27-4911-accd-bdb68d7b8aa8.docx-1-第一章、工程概况汇锦花园小区高层住宅楼1#2#楼工程位于太原市万柏林区滨河西路南内环桥南侧,九院沙河以北。该工程为两栋板式一类剪力墙结构高层住宅楼,地下二层,层高3.9m;地上二十六层,层高3m。地上建筑总高度81.3m,外形尺寸46.4m×17.3m。±0.000相当于绝对标高786.5m,室内外高差-0.5m~-3.6m。两楼建筑面积均为21952.56m2,合计44905.12m2。两楼之间为104m,设地下一层车库,框架结构,层高3.3m,库顶为屋顶花园。地下车库面积为4900.2m2。本车库工程基础桩和基坑止水档土帷幕桩已由其它专业公司施工完成。我公司从箱基底板开始施工。箱基底标高—9.20m,底板厚度1.40m,砼强度C35,抗渗等级S6;基础底板下C15砼垫层厚100mm,底板与垫层间及外墙散水面以下,用SY115系列防水卷材做防水层。地下二层顶板厚300mm,地下一层顶板(±0.000m板)厚180mm,砼强度C30;外墙厚300mm,砼强度C40,抗渗等级S6,内墙厚250mm,砼强度C40。本工程计划开工日期2004-5-1。第二章、施工方案为了加快施工进度,保质保量保安全地完成基础工程任务,为后期工程施工打下良好基础,在基础施工阶段制定如下施工方案。一、施工测量1、工程定位工程定位测量,依据业主提供的施工总平面图,和太原市规划局提供的建筑物外轮廓四大角与外建筑相对尺寸及水准点,经实地引测校核无误后,根据场地的情况设置本工程轴线控制桩和高程控制点,确定建筑物的平面位置和相对高程。2、控制测量1)、控制网设置:建筑物的轴线控制网布置在、、、、和轴并设施工轴线控制桩。具体做法:、轴向东1000mm,、轴向西1000mm做南北控制线;轴向北1000mm,轴向南1000mm做东西向控制线。行成施工轴线控制网。2)、平面尺寸测量放线:-4f2285bf-fa27-4911-accd-bdb68d7b8aa8.docx-2-本工程±0.000以下主轴线采用LT2电子激光经纬仪投测。施工时,采用通视法用经纬仪直接将主控轴线引到基槽和楼层板面上,并依据主控轴线精确引测其它轴线和细部尺寸,确保建筑实物与设计尺寸相符。3)、标高引测土方开挖前用水准仪将挖土深度值引测到基坑周边帷幕桩上,以控制挖土深度。人工清底露出桩基础预留钢筋后,用全站仪将基底标高控制值引测到桩顶钢筋上,以控制桩顶标高、垫层施工厚度及基底标高。基底和外砖模上防水层施工完成后,用水准仪将底板顶面标高引测到外模上,以控制底板厚度。基础底板上顶面设置沉降观测点兼作标高引测点,基础底板施工完校核标高无误后,地下一层支模板时,用水准仪引测到墙模板上,以控制墙和顶板标高。地下一层施工时用水准仪从室外水准点引测控制点到室内或从地下二层拉尺上引控制点,支模板时,再用水准仪引测到墙模板上,以控制墙和顶板标高。每次引测必须校核确认无误,确保各部位标高与设计相符。4)、沉降观测本工程在施工过程中要求进行沉降观测,按《建筑变形测量规程》(JGJ/T8-97)进行,沉降观测等级为二级。首先在土方开挖前,离建筑物30-50M设置永久性水准点,并加以保护。其次,在基础底板施工时在、、、与、轴相交处室内板面上设置沉降观测点。埋设件用铁板上焊中粗钢筋磨制,描固与底板顶面钢筋焊牢,砼浇筑完后用精密水准仪测初读数。地下结构施工出地面后,将观测点移至比室外散水顶面高500的外墙面上。外墙面观测点用φ20钢筋弯90度磨制,描固端与墙内钢筋焊牢固。±0.000以下结构施工完后,室内观测点测读第二次,外墙上观测点测读第一次。以后按规定测读。二、土方开挖及破桩头1、基坑降水由于本工程采用桩基础,因此土方开挖在桩基础施工完成后进行。根据工程勘察报告,本工程地下水水位较高,因此土方开挖前应进行管井降水,降水委托专业队伍完成,(具体方法祥见本工程降水施工方案)。基坑降水应在土方开挖前10天开始,确认地下水位降至基底下1.00m,且稳定后-4f2285bf-fa27-4911-accd-bdb68d7b8aa8.docx-3-开始土方工挖。为防止雨水浸泡基坑,在基坑四周设置明沟及集水坑,地表水汇集后用水泵排出。2、土方开挖土方开挖前由测量人员根据定位线放出基础底板位置加所需工作面,确认在帷幕桩内后,正式进入土方开挖施工。根据工...
