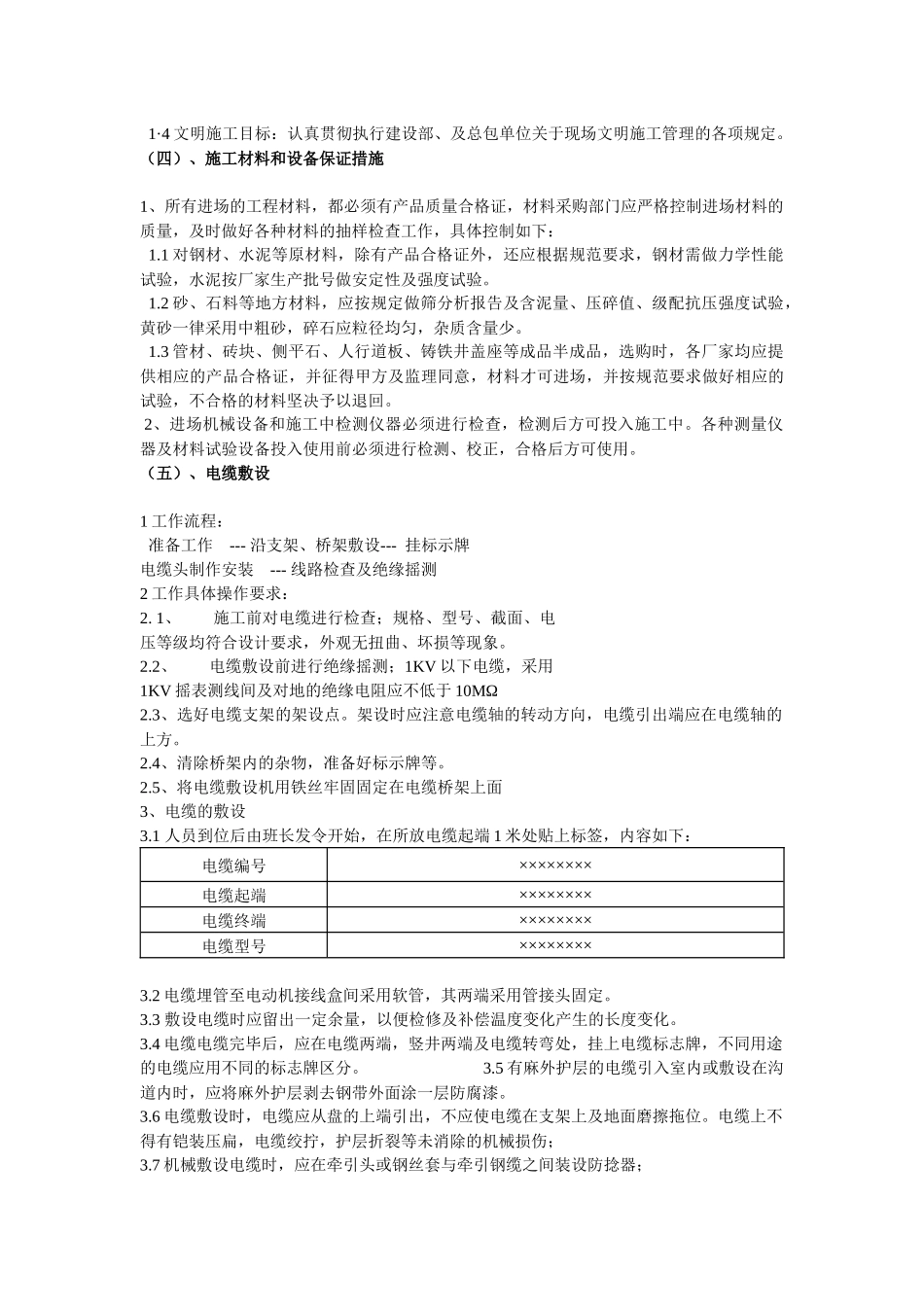

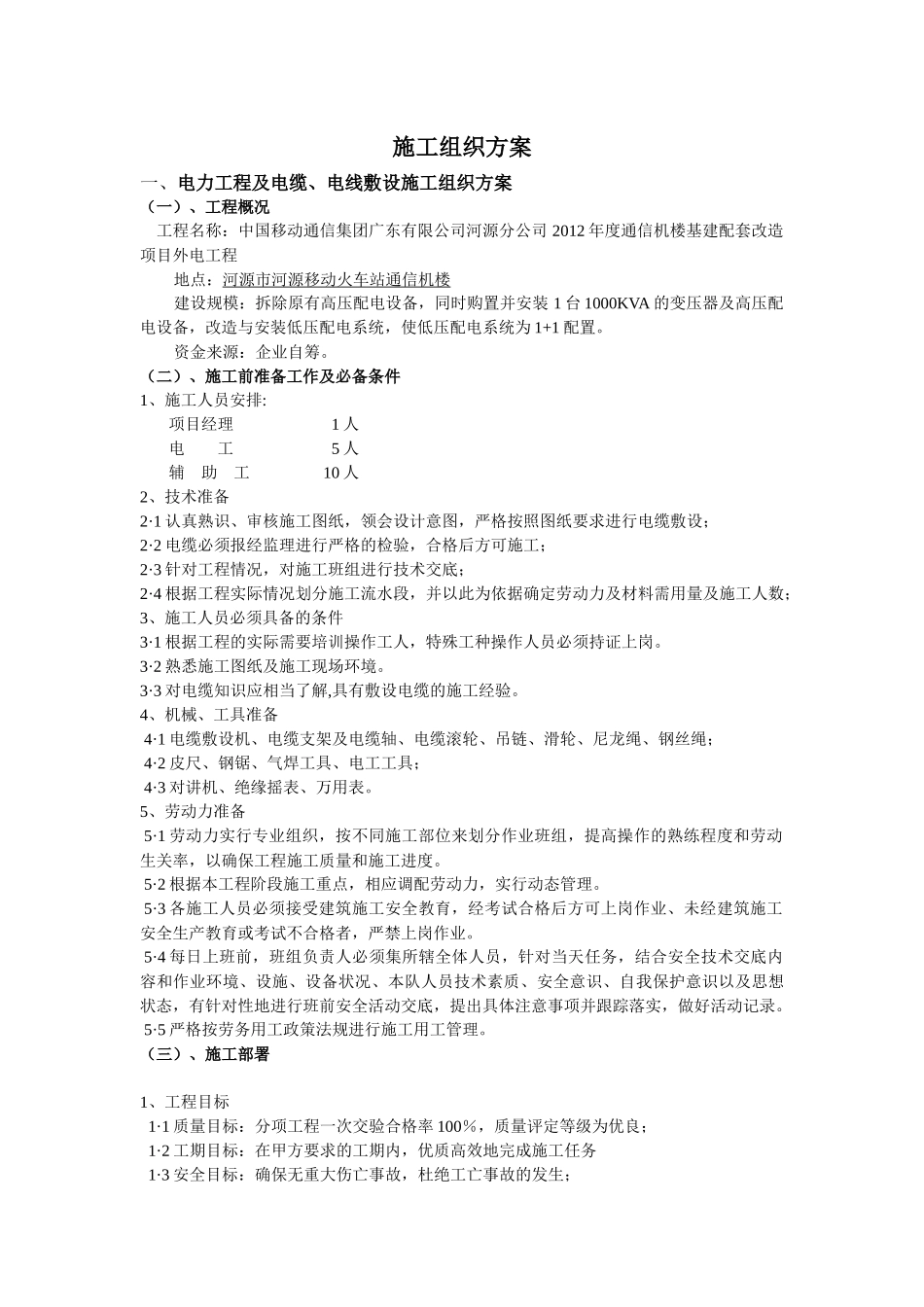

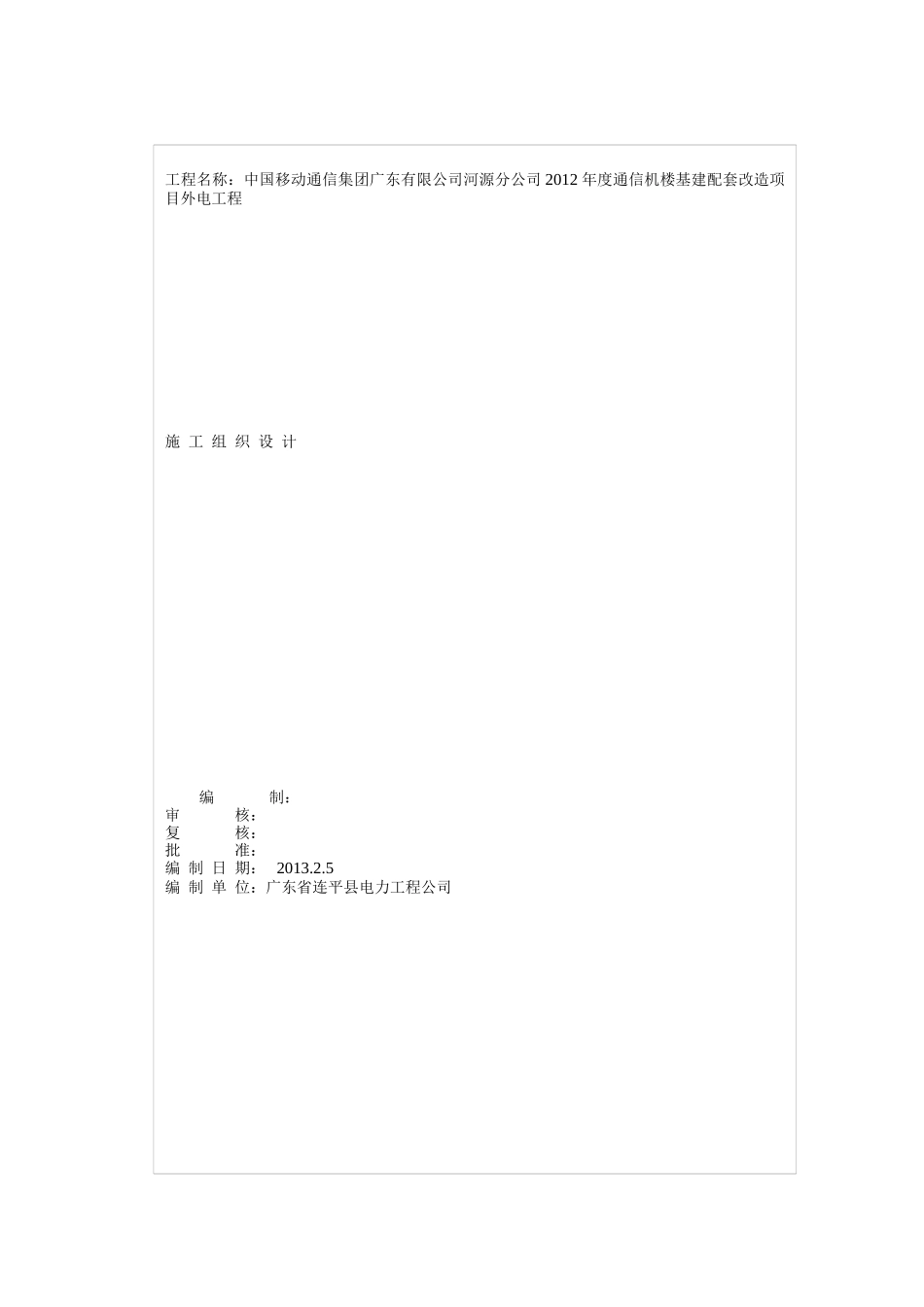

工程名称:中国移动通信集团广东有限公司河源分公司2012年度通信机楼基建配套改造项目外电工程施工组织设计编制:审核:复核:批准:编制日期:2013.2.5编制单位:广东省连平县电力工程公司施工组织方案一、电力工程及电缆、电线敷设施工组织方案(一)、工程概况工程名称:中国移动通信集团广东有限公司河源分公司2012年度通信机楼基建配套改造项目外电工程地点:河源市河源移动火车站通信机楼建设规模:拆除原有高压配电设备,同时购置并安装1台1000KVA的变压器及高压配电设备,改造与安装低压配电系统,使低压配电系统为1+1配置。资金来源:企业自筹。(二)、施工前准备工作及必备条件1、施工人员安排:项目经理1人电工5人辅助工10人2、技术准备2·1认真熟识、审核施工图纸,领会设计意图,严格按照图纸要求进行电缆敷设;2·2电缆必须报经监理进行严格的检验,合格后方可施工;2·3针对工程情况,对施工班组进行技术交底;2·4根据工程实际情况划分施工流水段,并以此为依据确定劳动力及材料需用量及施工人数;3、施工人员必须具备的条件3·1根据工程的实际需要培训操作工人,特殊工种操作人员必须持证上岗。3·2熟悉施工图纸及施工现场环境。3·3对电缆知识应相当了解,具有敷设电缆的施工经验。4、机械、工具准备4·1电缆敷设机、电缆支架及电缆轴、电缆滚轮、吊链、滑轮、尼龙绳、钢丝绳;4·2皮尺、钢锯、气焊工具、电工工具;4·3对讲机、绝缘摇表、万用表。5、劳动力准备5·1劳动力实行专业组织,按不同施工部位来划分作业班组,提高操作的熟练程度和劳动生关率,以确保工程施工质量和施工进度。5·2根据本工程阶段施工重点,相应调配劳动力,实行动态管理。5·3各施工人员必须接受建筑施工安全教育,经考试合格后方可上岗作业、未经建筑施工安全生产教育或考试不合格者,严禁上岗作业。5·4每日上班前,班组负责人必须集所辖全体人员,针对当天任务,结合安全技术交底内容和作业环境、设施、设备状况、本队人员技术素质、安全意识、自我保护意识以及思想状态,有针对性地进行班前安全活动交底,提出具体注意事项并跟踪落实,做好活动记录。5·5严格按劳务用工政策法规进行施工用工管理。(三)、施工部署1、工程目标1·1质量目标:分项工程一次交验合格率100%,质量评定等级为优良;1·2工期目标:在甲方要求的工期内,优质高效地完成施工任务1·3安全目标:确保无重大伤亡事故,杜绝工亡事故的发生;1·4文明施工目标:认真贯彻执行建设部、及总包单位关于现场文明施工管理的各项规定。(四)、施工材料和设备保证措施1、所有进场的工程材料,都必须有产品质量合格证,材料采购部门应严格控制进场材料的质量,及时做好各种材料的抽样检查工作,具体控制如下:1.1对钢材、水泥等原材料,除有产品合格证外,还应根据规范要求,钢材需做力学性能试验,水泥按厂家生产批号做安定性及强度试验。1.2砂、石料等地方材料,应按规定做筛分析报告及含泥量、压碎值、级配抗压强度试验,黄砂一律采用中粗砂,碎石应粒径均匀,杂质含量少。1.3管材、砖块、侧平石、人行道板、铸铁井盖座等成品半成品,选购时,各厂家均应提供相应的产品合格证,并征得甲方及监理同意,材料才可进场,并按规范要求做好相应的试验,不合格的材料坚决予以退回。2、进场机械设备和施工中检测仪器必须进行检查,检测后方可投入施工中。各种测量仪器及材料试验设备投入使用前必须进行检测、校正,合格后方可使用。(五)、电缆敷设1工作流程:准备工作---沿支架、桥架敷设---挂标示牌电缆头制作安装---线路检查及绝缘摇测2工作具体操作要求:2.1、施工前对电缆进行检查;规格、型号、截面、电压等级均符合设计要求,外观无扭曲、坏损等现象。2.2、电缆敷设前进行绝缘摇测;1KV以下电缆,采用1KV摇表测线间及对地的绝缘电阻应不低于10ΜΩ2.3、选好电缆支架的架设点。架设时应注意电缆轴的转动方向,电缆引出端应在电缆轴的上方。2.4、清除桥架内的杂物,准备好标示牌等。2.5、将电缆敷设机用铁丝牢固固定在电缆桥架上面3、电缆的敷设3.1人员到位后由班长发令开始,在所放电缆起端1米处贴上标签,内容如下:...
