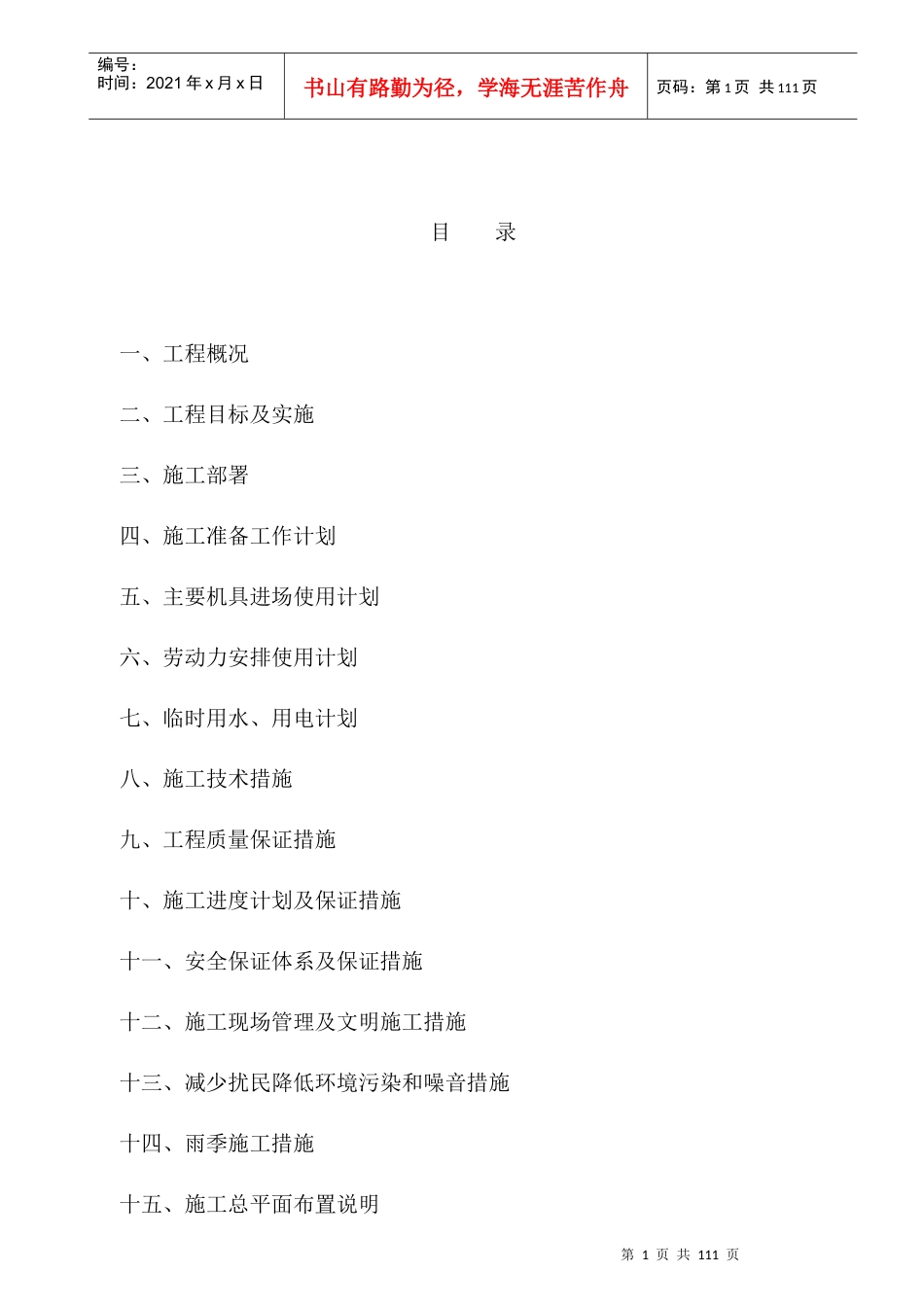

第1页共111页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共111页目录一、工程概况二、工程目标及实施三、施工部署四、施工准备工作计划五、主要机具进场使用计划六、劳动力安排使用计划七、临时用水、用电计划八、施工技术措施九、工程质量保证措施十、施工进度计划及保证措施十一、安全保证体系及保证措施十二、施工现场管理及文明施工措施十三、减少扰民降低环境污染和噪音措施十四、雨季施工措施十五、施工总平面布置说明第2页共111页第1页共111页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共111页一、工程概况1、工程名称:2、工程地点:3、结构类型:钢架,长106米,宽34米。4、建筑面积:建筑面积为3604M2。5、建筑设计:主要工程做法如下:工程部位工程做法墙体±0.000以下墙体用MU20蒸压粉煤灰砖、Mb10水泥砂浆实砌240厚屋面彩钢瓦屋面做屋面保温,檩条和天沟均为镀锌材料,屋面彩钢板为灰色,墙面彩钢板为灰色、白色两种。门窗本工程所有门均采用彩钢板门,所有窗均采用塑钢窗。油漆涂料所有承重构件钢梁及钢柱均需采用薄涂型防腐涂料和防火涂料刷面。6、基础类型:厂房基础为柱下独立基础。7、结构说明:(1)混凝土强度等级:C15,厚度100㎜,两边分别宽出梁100㎜,基础钢筋保护层厚度40㎜,基础混凝土强度等级C25。(2)钢材:钢筋采用HPB235级钢筋、HRB335级钢筋。二、工程目标及实施㈠、工程质量目标及实施该工程已列入我公司的重点工程,并严格按照ISO9001质量保证体系要求组织施工,使该工程在质量管理和质量水平上都上一个新台阶,确保工程质量达到第3页共111页第2页共111页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共111页合格标准,并争创优良工程。㈡、工期目标及实施我们将把本项目作为重点工程,合理安排工期,组织工种穿插作业,在保证质量的前提下高效快捷的施工。90天竣工验收。开工日期以甲方开工通知为准(具体安排详见施工进度计划表)㈢、安全生产目标及实施1.安全生产目标:杜绝重大人员伤亡事故和重大机械安全事故,轻伤频率控制在1.0‰以下,达到安全合格施工现场标准。2.贯彻“安全第一,预防为主”的安全生产方针,建立合理、有效的施工现场安全生产文明施工管理组织保证体系,认真执行国家有关安全规范、规程和市有关安全生产条例规定,确保安全生产的顺利进行。3.建立以项目经理为首的安全生产责任制,设置符合工程实际需要的专职安全员,定期对职工进行安全技术规程的培训,严禁“三违”施工。4.加强对新入场工人和交换工种工人的三级安全教育,抓好安全生产的定期和不定期检查,严抓重点部位、危险岗位的安全检查和事故隐患的整改,建立完善的工伤事故档案制度和安全交底、安全检查、安全记录制度,确保安全生产第4页共111页第3页共111页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共111页目标的顺利实施。㈣、文明施工目标我公司将严格按照环境认证体系ISO14000的标准要求,优化施工现场及周边环境,充分采取减尘降噪措施,减少污染,减少扰民,达到文明施工合格工地标准。三、施工部署1、总体部署根据建设单位要求,现场条件和施工技术要求,我们将本着“质量第一”的原则,按照施工图纸及建设单位的要求顺利完成本工程的施工。该工程为五金仓库,我们计划配备劳动力人数高峰期约150人左右。配备QY16型汽车式起重机一部。在工期安排上加大穿插力度,形成立体交叉施工。确保按工期要求的时间完成。2、劳动力的配置与组织劳动力的配备实行专业化组织,按不同工种、不同施工部位来划分作业班组。第5页共111页第4页共111页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共111页使各分包单位、各专业队伍从事性质相同的工作,提高操作的熟练程度和劳动生产率,以确保工程质量、施工进度和安全文明施工。由于本工程涉及到的工种较多,施工组织协调要求较高,我公司特任命组织协调能力强的项目经理部来组织施工,根据工程的实际情况,按计划配备足够的劳动力;根据工程实际进度,及时调配劳动力和各专业班组的进出...
