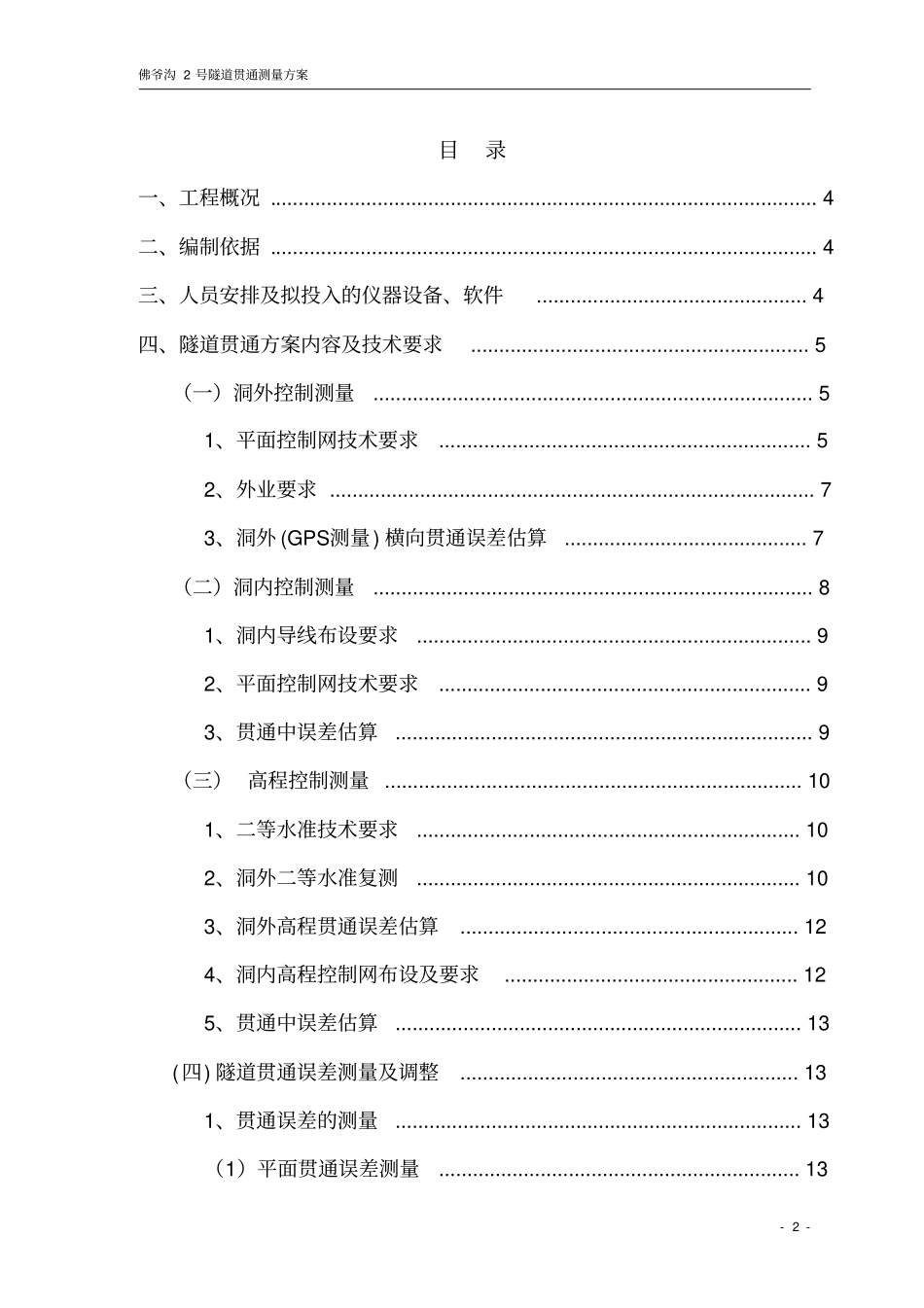

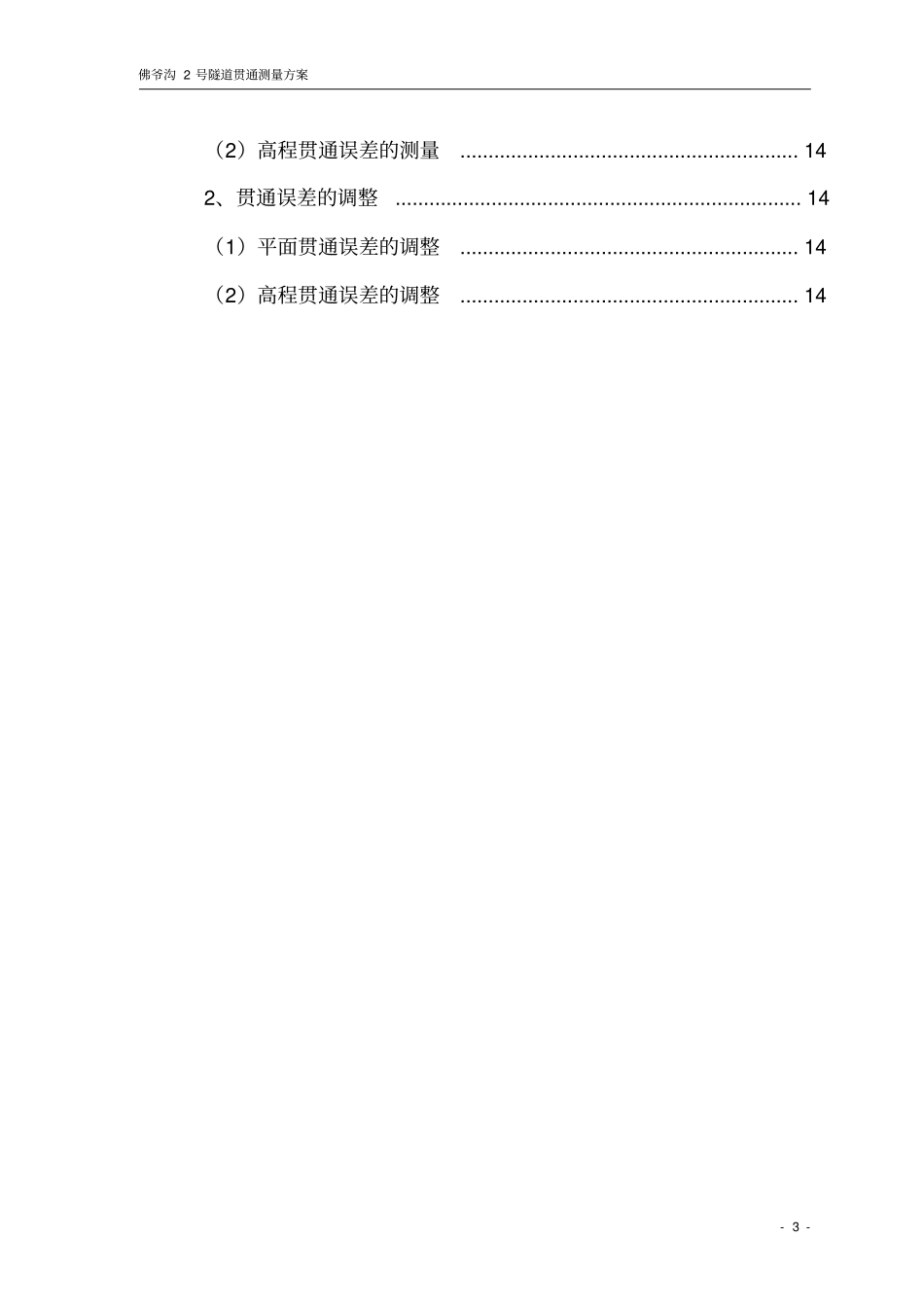

新建沈阳至丹东铁路客运专线工程TJ-3标段太平山隧道贯通测量方案编制:复核:审定:中国建筑股份有限公司沈丹客专TJ-3标三工区二○XX年十一月佛爷沟2号隧道贯通测量方案-2-目录一、工程概况.................................................................................................4二、编制依据.................................................................................................4三、人员安排及拟投入的仪器设备、软件................................................4四、隧道贯通方案内容及技术要求............................................................5(一)洞外控制测量..............................................................................51、平面控制网技术要求..................................................................52、外业要求......................................................................................73、洞外(GPS测量)横向贯通误差估算...........................................7(二)洞内控制测量..............................................................................81、洞内导线布设要求......................................................................92、平面控制网技术要求..................................................................93、贯通中误差估算..........................................................................9(三)高程控制测量..........................................................................101、二等水准技术要求....................................................................102、洞外二等水准复测....................................................................103、洞外高程贯通误差估算............................................................124、洞内高程控制网布设及要求....................................................125、贯通中误差估算........................................................................13(四)隧道贯通误差测量及调整............................................................131、贯通误差的测量........................................................................13(1)平面贯通误差测量................................................................13佛爷沟2号隧道贯通测量方案-3-(2)高程贯通误差的测量............................................................142、贯通误差的调整........................................................................14(1)平面贯通误差的调整............................................................14(2)高程贯通误差的调整............................................................14佛爷沟2号隧道贯通测量方案-4-一、工程概况太平山隧道位于辽宁省凤城市境内穿越辽东低山区。隧道为单洞双线隧道,隧道最大埋深为213m。隧道进口里程为DK179+395,出口里程为DK181+435,隧道全长2040m。隧道进口至DK180+486.5436段位于半径为7000的右偏曲线上,DK180+486.5436至出口段位于直线上,隧道内线间距4.6m,隧道内纵坡为3‰的单面下坡。DK179+395~DK179+430、DK181+255~DK181+435为Ⅴ级围岩,DK179+430~DK179+570、DK181+175~DK181+255为Ⅳ级围岩,DK179+570~DK180+730、DK180+840~DK181+175为Ⅱ级围岩,DK180+730~DK180+840为Ⅳ级围岩。为确保线路平纵曲线线型顺畅,管段内不出现断差现象。本工区将完成CPI、CPII点的复测,并在CPI、CPII点的基础上布设加密点并进行测量,对隧道横向、高程贯通精度的要求测设相应等级独立的平面网和高程控制网,进行贯通测量。二、编制依据《高速铁路工程测量规范》(TB10601-2009)《国家一、二等水准测量规范》(GB/T12897-2006)《工程测量规范》(GB50026-2007)《全球定位系统(GPS)铁路...
