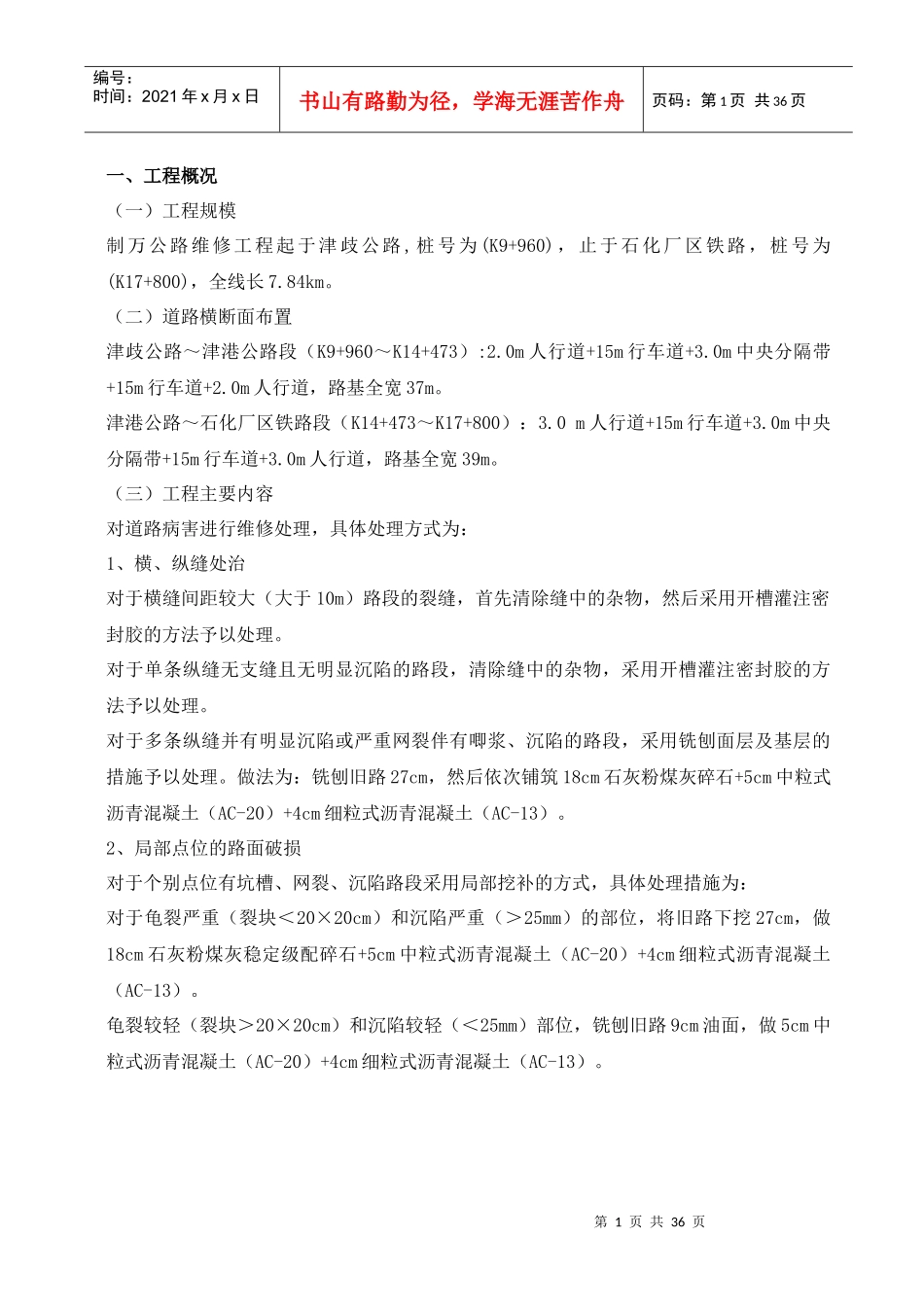

第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共36页一、工程概况(一)工程规模制万公路维修工程起于津歧公路,桩号为(K9+960),止于石化厂区铁路,桩号为(K17+800),全线长7

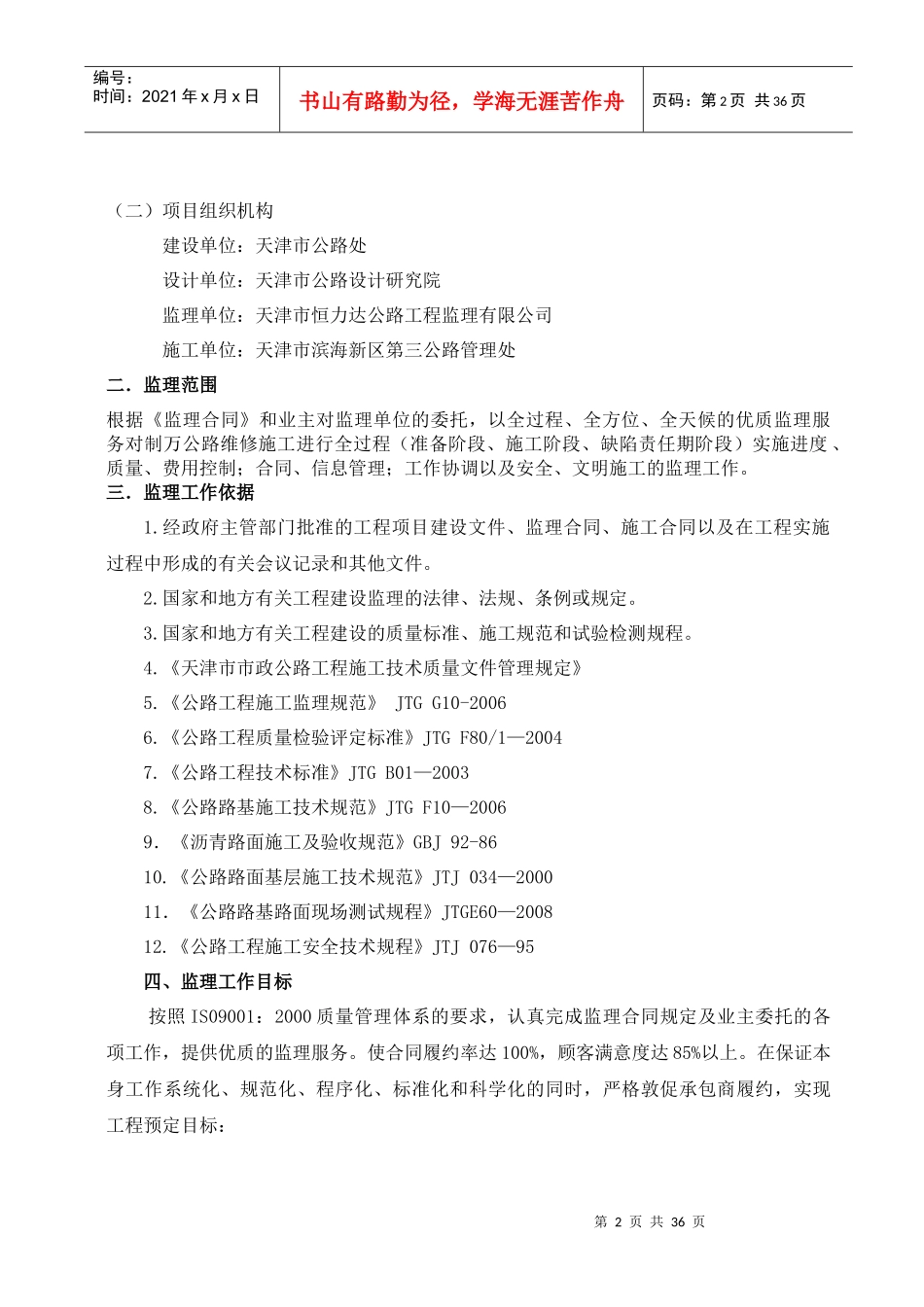

(二)道路横断面布置津歧公路~津港公路段(K9+960~K14+473):2
0m人行道+15m行车道+3
0m中央分隔带+15m行车道+2
0m人行道,路基全宽37m
津港公路~石化厂区铁路段(K14+473~K17+800):3
0m人行道+15m行车道+3
0m中央分隔带+15m行车道+3
0m人行道,路基全宽39m
(三)工程主要内容对道路病害进行维修处理,具体处理方式为:1、横、纵缝处治对于横缝间距较大(大于10m)路段的裂缝,首先清除缝中的杂物,然后采用开槽灌注密封胶的方法予以处理
对于单条纵缝无支缝且无明显沉陷的路段,清除缝中的杂物,采用开槽灌注密封胶的方法予以处理
对于多条纵缝并有明显沉陷或严重网裂伴有唧浆、沉陷的路段,采用铣刨面层及基层的措施予以处理
做法为:铣刨旧路27cm,然后依次铺筑18cm石灰粉煤灰碎石+5cm中粒式沥青混凝土(AC-20)+4cm细粒式沥青混凝土(AC-13)
2、局部点位的路面破损对于个别点位有坑槽、网裂、沉陷路段采用局部挖补的方式,具体处理措施为:对于龟裂严重(裂块<20×20cm)和沉陷严重(>25mm)的部位,将旧路下挖27cm,做18cm石灰粉煤灰稳定级配碎石+5cm中粒式沥青混凝土(AC-20)+4cm细粒式沥青混凝土(AC-13)
龟裂较轻(裂块>20×20cm)和沉陷较轻(<25mm)部位,铣刨旧路9cm油面,做5cm中粒式沥青混凝土(AC-20)+4cm细粒式沥青混凝土(AC-13)
第2页共36页第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第
