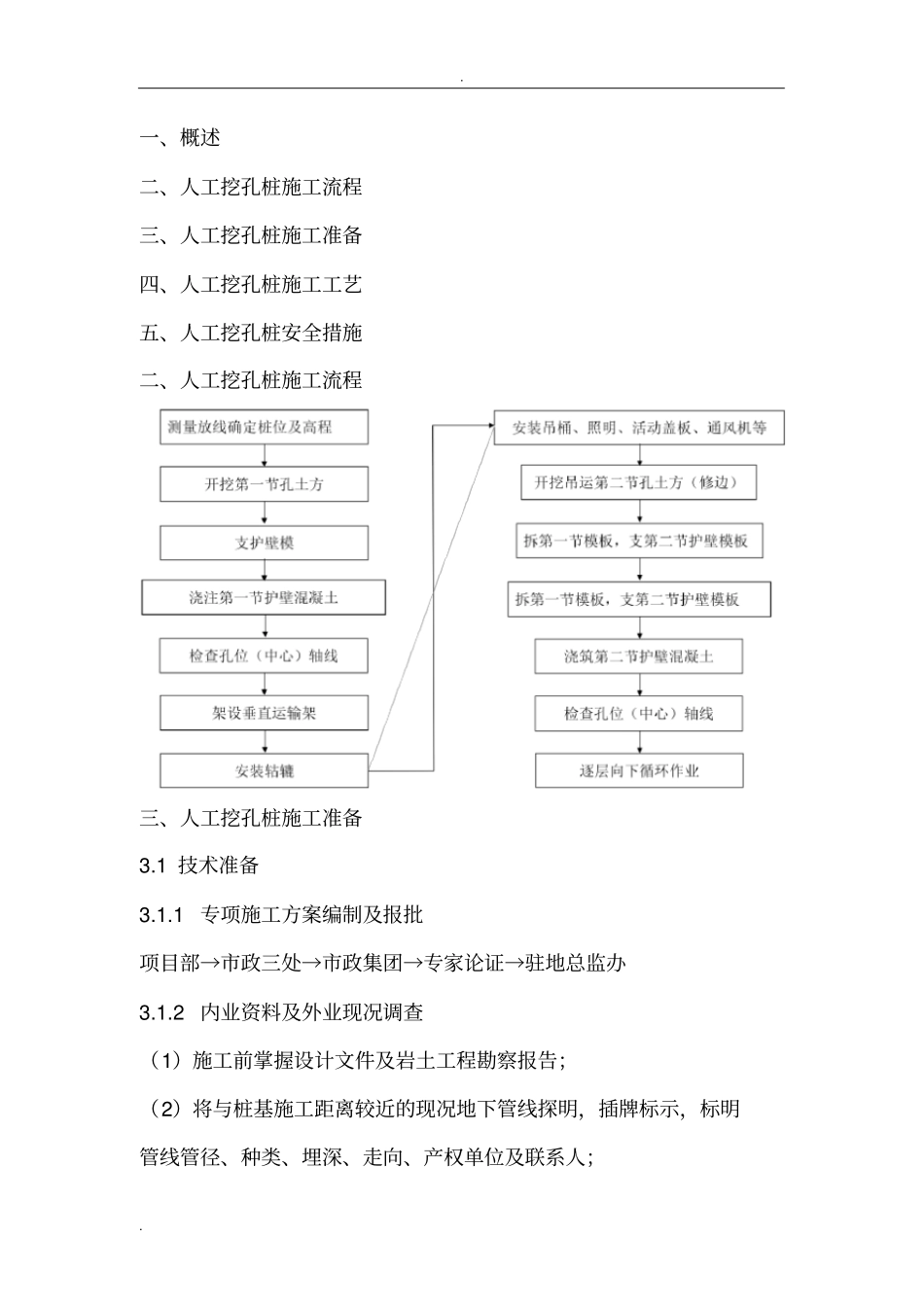

一、概述二、人工挖孔桩施工流程三、人工挖孔桩施工准备四、人工挖孔桩施工工艺五、人工挖孔桩安全措施二、人工挖孔桩施工流程三、人工挖孔桩施工准备3
1技术准备3
1专项施工方案编制及报批项目部→市政三处→市政集团→专家论证→驻地总监办3

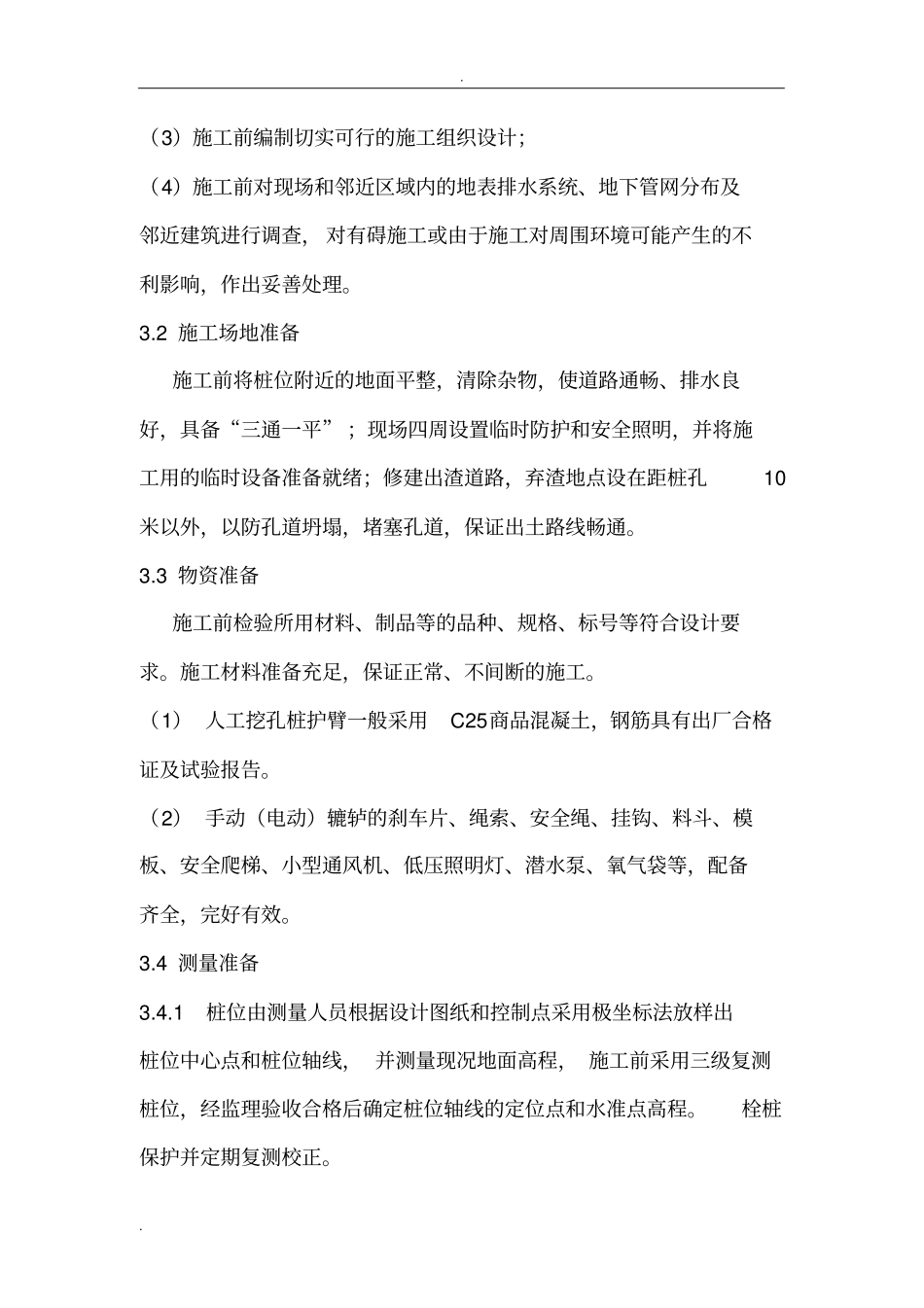

2内业资料及外业现况调查(1)施工前掌握设计文件及岩土工程勘察报告;(2)将与桩基施工距离较近的现况地下管线探明,插牌标示,标明管线管径、种类、埋深、走向、产权单位及联系人;
(3)施工前编制切实可行的施工组织设计;(4)施工前对现场和邻近区域内的地表排水系统、地下管网分布及邻近建筑进行调查,对有碍施工或由于施工对周围环境可能产生的不利影响,作出妥善处理
2施工场地准备施工前将桩位附近的地面平整,清除杂物,使道路通畅、排水良好,具备“三通一平”;现场四周设置临时防护和安全照明,并将施工用的临时设备准备就绪;修建出渣道路,弃渣地点设在距桩孔10米以外,以防孔道坍塌,堵塞孔道,保证出土路线畅通
3物资准备施工前检验所用材料、制品等的品种、规格、标号等符合设计要求
施工材料准备充足,保证正常、不间断的施工
(1)人工挖孔桩护臂一般采用C25商品混凝土,钢筋具有出厂合格证及试验报告
(2)手动(电动)辘轳的刹车片、绳索、安全绳、挂钩、料斗、模板、安全爬梯、小型通风机、低压照明灯、潜水泵、氧气袋等,配备齐全,完好有效
4测量准备3
1桩位由测量人员根据设计图纸和控制点采用极坐标法放样出桩位中心点和桩位轴线,并测量现况地面高程,施工前采用三级复测桩位,经监理验收合格后确定桩位轴线的定位点和水准点高程
栓桩保护并定期复测校正

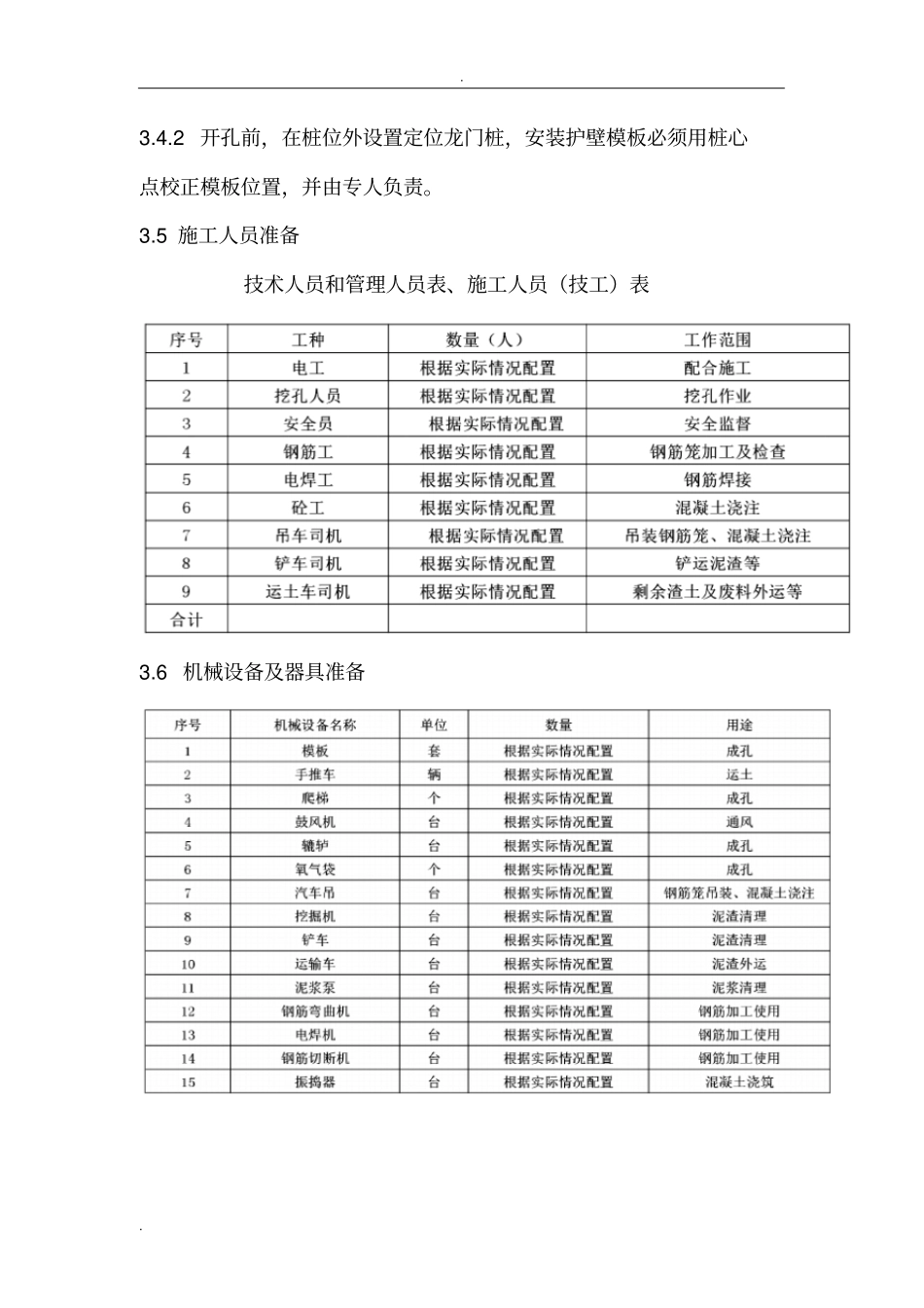

2开孔前,在桩位外设置定位龙门桩,安装护壁模板必须用桩心点校正模板位置,并由专人负责
5施工人员准备技术人员和管理人员表、施工人员(技工)表3
6机械设备及器具准备
四、人工挖孔施工工艺4
