第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共37页4.1一般工程施工方法4.1.1路基工程4.1.1.1施工准备一、接到设计文件后,组织有关技术人员全面熟悉核对设计文件,充分了解设计意图,核对地形及地质资料
二、在对设计文件进行核对的同时,对沿线进行施工调查,着重收集下列资料:1、地质情况、地下水位;2、采用填料的来源,运土条件及填料的初步审核与检查;3、大型土方施工设备进场的运输方法及条件,工程圬工构筑所需的石料、砂的来源及运输条件
三、建立与工程规模相适应而符合规定的工地试验室
四、核对取土场填料的类别、分布,进行填料复查和试验,填料试验包括筛分试验、液塑限试验、比重试验、最大干密度及最佳含水量试验
五、拆除地面结构物,调查填筑及开挖范围内池塘,泉眼、水井、水渠、管路、道路、地下水位和原地面软弱状况等
如发现与设计不符之处,及时向设计单位、建设单位、监理单位报告,作出处理方案和措施
六、按设计要求用高精度的测距仪进行控制桩的测设,测放路堤的施工边桩,在边桩外埋设护桩
七、修建临时运输道路和搭接临时电力线路,建立满足施工需要的机械维修、构件预制、材料储存等生产设施
八、根据工程数量、工程特点及工期要求编制实施性施工组织设计
九、组织技术交底,办理开工报告,会同监理单位进行开工前的全面检查
4.1.1.2场地清理一、清除施工范围内的杂草、树木、树根、建筑垃圾和其他杂质,用装载机、汽车配合运至指定堆放区,同时做好排水措施
二、挖地表排水沟
三、对填方地段的种植松土进行翻松辗压,达到路基压实标准,并报检同意后进入下道工序

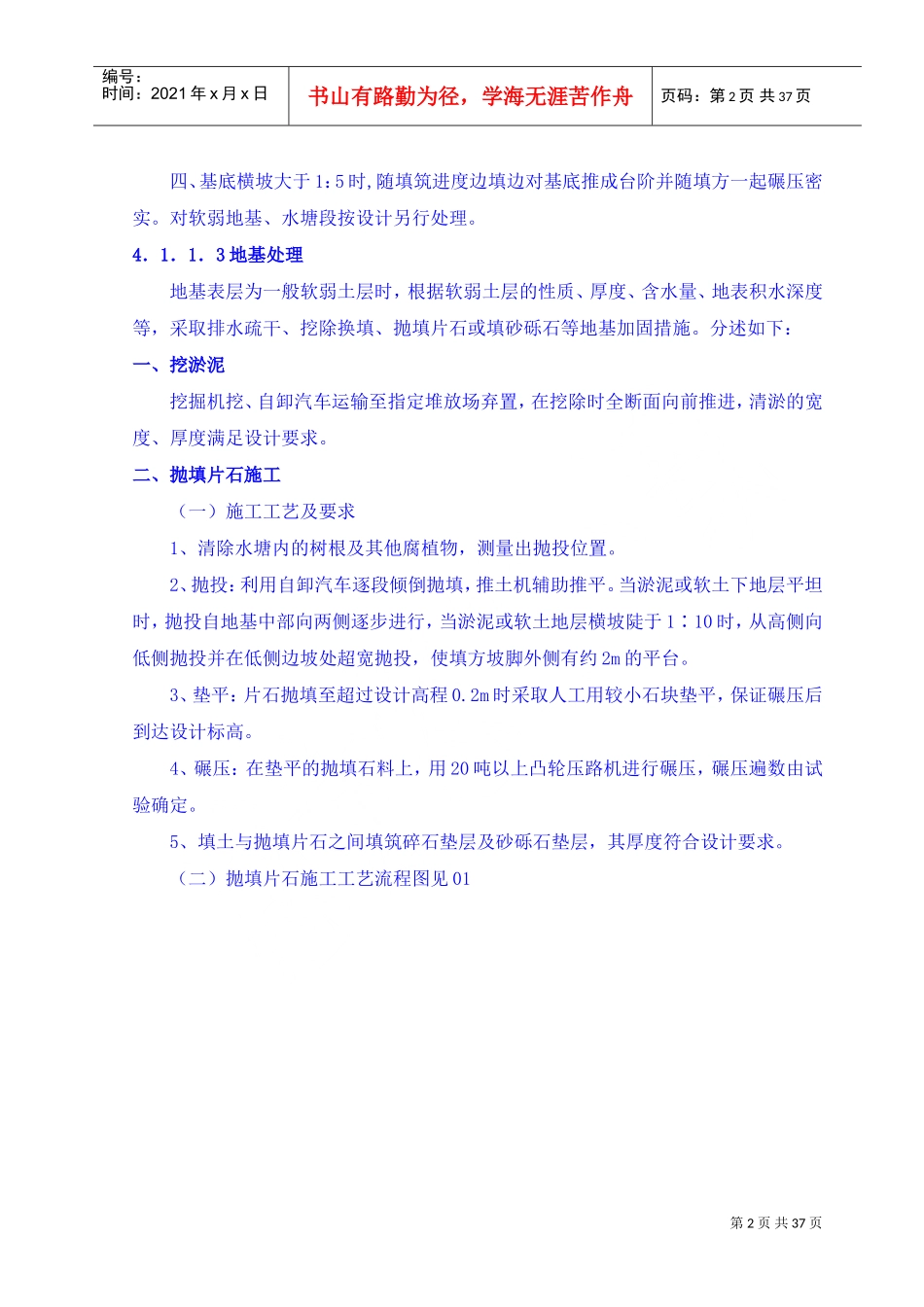

第2页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共37页四、基底横坡大于1:5时,随填筑进度边填边对基底推成台阶并随填方一起碾压密实
对软弱地基、水塘段按设计另行处理
