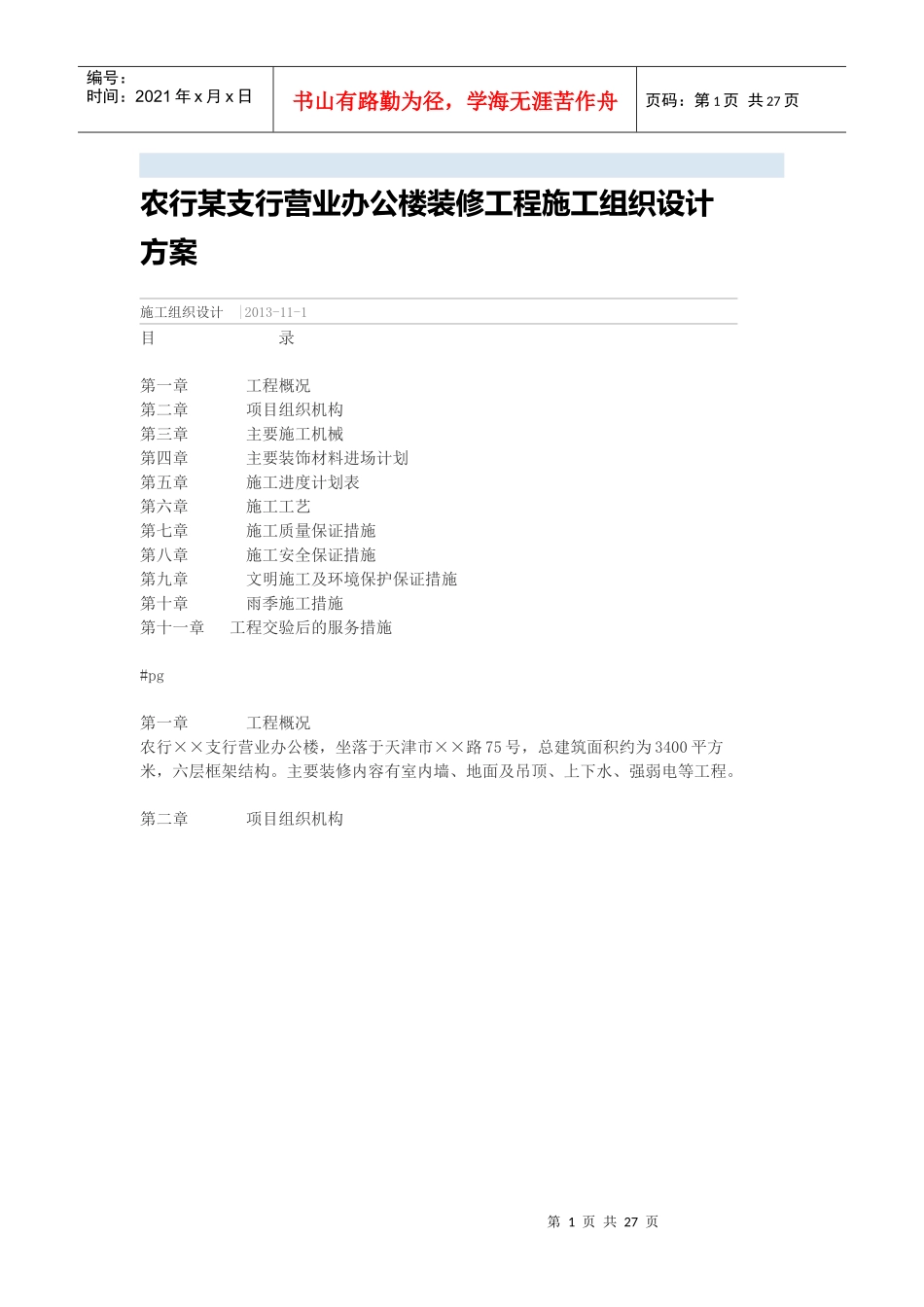

第1页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共27页农行某支行营业办公楼装修工程施工组织设计方案施工组织设计|2013-11-1目录第一章工程概况第二章项目组织机构第三章主要施工机械第四章主要装饰材料进场计划第五章施工进度计划表第六章施工工艺第七章施工质量保证措施第八章施工安全保证措施第九章文明施工及环境保护保证措施第十章雨季施工措施第十一章工程交验后的服务措施#pg第一章工程概况农行××支行营业办公楼,坐落于天津市××路75号,总建筑面积约为3400平方米,六层框架结构
主要装修内容有室内墙、地面及吊顶、上下水、强弱电等工程

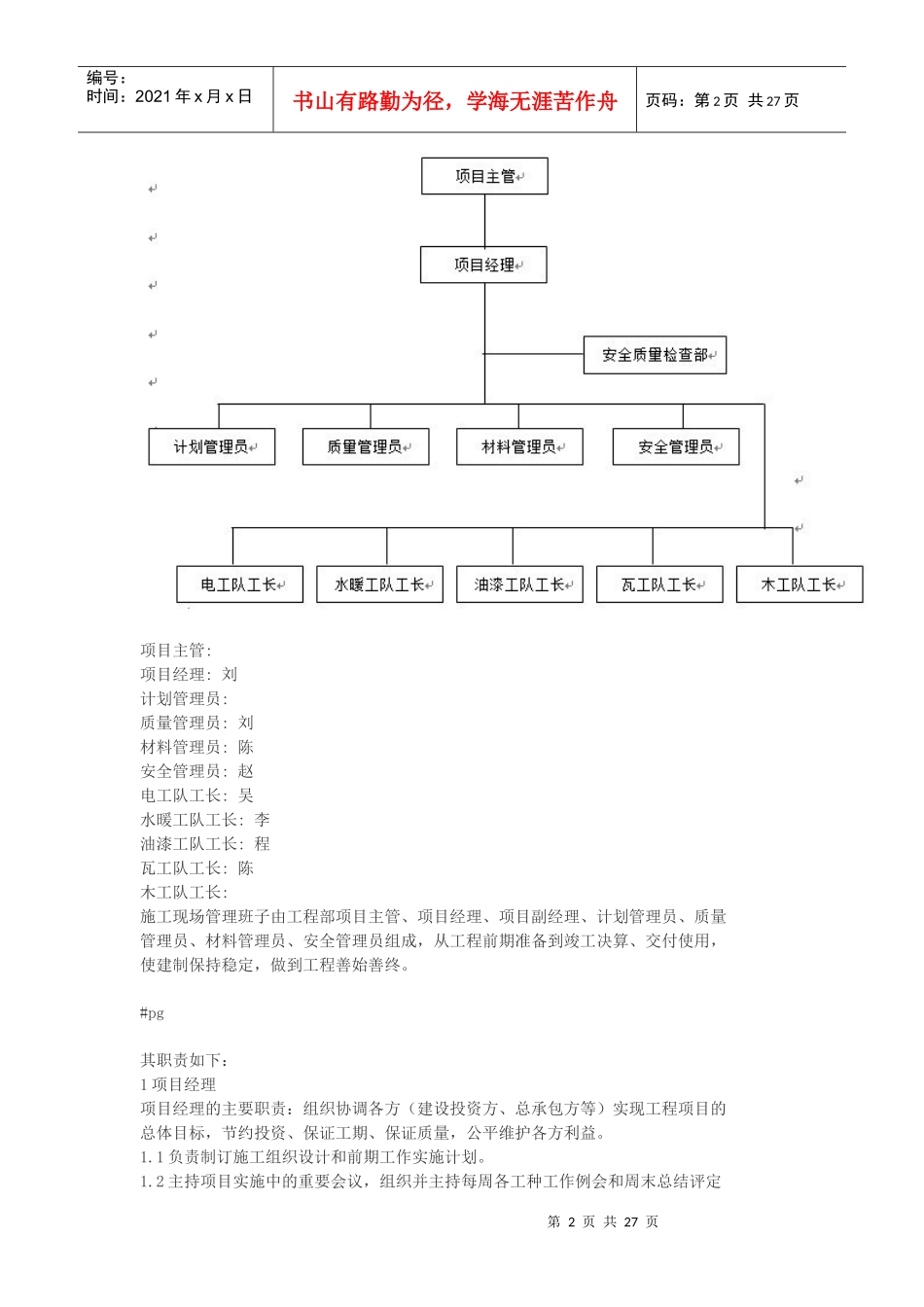

第二章项目组织机构第2页共27页第1页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共27页项目主管:项目经理:刘计划管理员:质量管理员:刘材料管理员:陈安全管理员:赵电工队工长:吴水暖工队工长:李油漆工队工长:程瓦工队工长:陈木工队工长:施工现场管理班子由工程部项目主管、项目经理、项目副经理、计划管理员、质量管理员、材料管理员、安全管理员组成,从工程前期准备到竣工决算、交付使用,使建制保持稳定,做到工程善始善终
#pg其职责如下:1项目经理项目经理的主要职责:组织协调各方(建设投资方、总承包方等)实现工程项目的总体目标,节约投资、保证工期、保证质量,公平维护各方利益
1负责制订施工组织设计和前期工作实施计划
2主持项目实施中的重要会议,组织并主持每周各工种工作例会和周末总结评定第3页共27页第2页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共27页会,做出周报表和月报表上报公司和甲方备案
3对项目进度、工期、成本费用支出、质量作有效控制,并与计划预算人员分析、发现问题,及时处理解决
4对设计方、甲方提出的设计变更、工程项目
