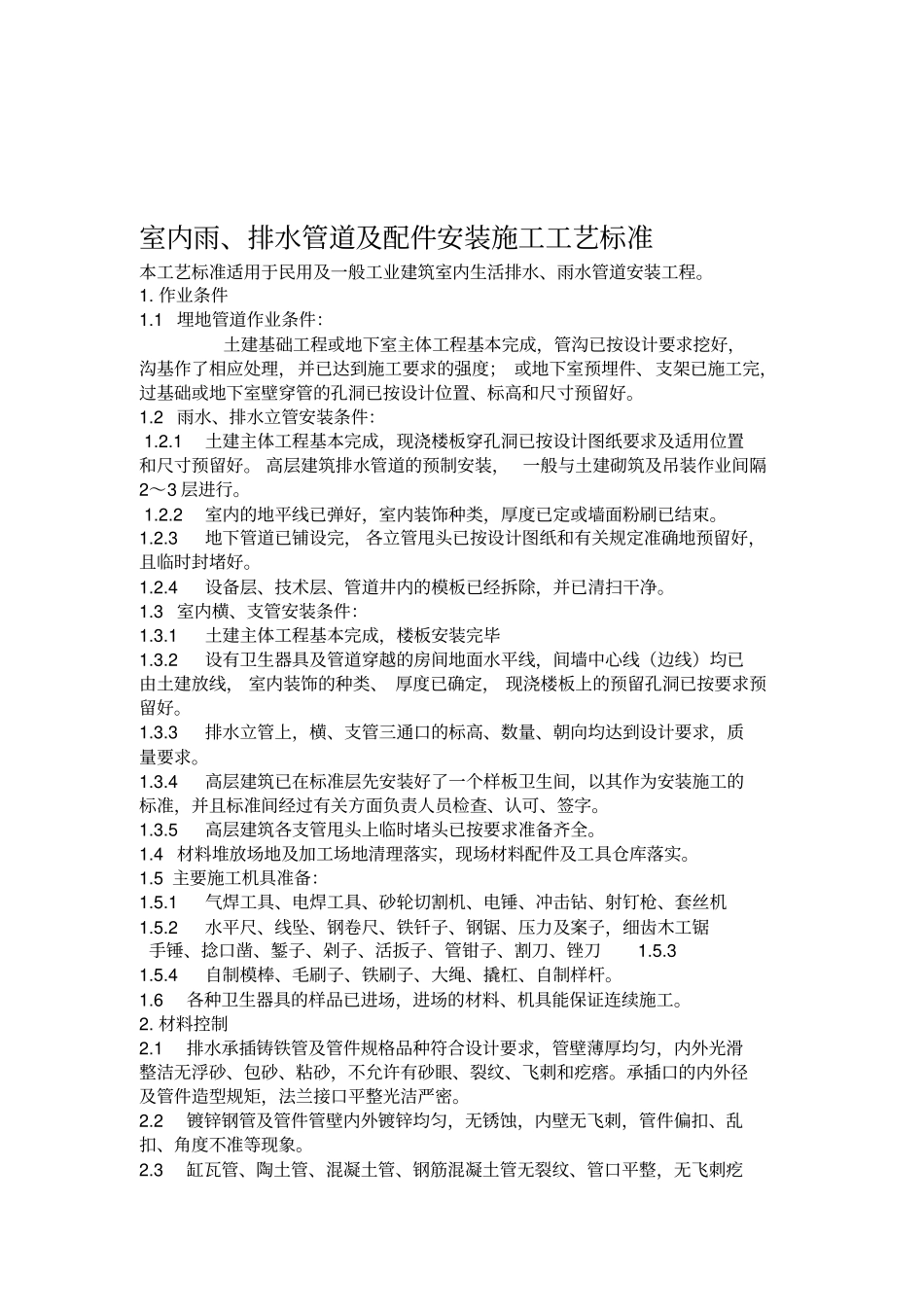

室内雨、排水管道及配件安装施工工艺标准本工艺标准适用于民用及一般工业建筑室内生活排水、雨水管道安装工程
1埋地管道作业条件:土建基础工程或地下室主体工程基本完成,管沟已按设计要求挖好,沟基作了相应处理,并已达到施工要求的强度;或地下室预埋件、支架已施工完,过基础或地下室壁穿管的孔洞已按设计位置、标高和尺寸预留好
2雨水、排水立管安装条件:1
1土建主体工程基本完成,现浇楼板穿孔洞已按设计图纸要求及适用位置和尺寸预留好
高层建筑排水管道的预制安装,一般与土建砌筑及吊装作业间隔2~3层进行
2室内的地平线已弹好,室内装饰种类,厚度已定或墙面粉刷已结束
3地下管道已铺设完,各立管甩头已按设计图纸和有关规定准确地预留好,且临时封堵好
4设备层、技术层、管道井内的模板已经拆除,并已清扫干净
3室内横、支管安装条件:1
1土建主体工程基本完成,楼板安装完毕1
2设有卫生器具及管道穿越的房间地面水平线,间墙中心线(边线)均已由土建放线,室内装饰的种类、厚度已确定,现浇楼板上的预留孔洞已按要求预留好
3排水立管上,横、支管三通口的标高、数量、朝向均达到设计要求,质量要求
4高层建筑已在标准层先安装好了一个样板卫生间,以其作为安装施工的标准,并且标准间经过有关方面负责人员检查、认可、签字
5高层建筑各支管甩头上临时堵头已按要求准备齐全
4材料堆放场地及加工场地清理落实,现场材料配件及工具仓库落实
5主要施工机具准备:1
1气焊工具、电焊工具、砂轮切割机、电锤、冲击钻、射钉枪、套丝机1
2水平尺、线坠、钢卷尺、铁钎子、钢锯、压力及案子,细齿木工锯手锤、捻口凿、錾子、剁子、活扳子、管钳子、割刀、锉刀1
4自制模棒、毛刷子、铁刷子、大绳、撬杠、自制样杆
6各种卫生器具的样品已进场,
