兰亭璟濠大厦工程职业健康安全保证计划1
1电梯井口、预留洞口预留洞口数量、分类数量,具体防护做法、图示四口防护工程量统计表名称尺寸…负一层一层二层三层四层五层六层七层八层合计集水坑电梯井口预留洞口小计合计1
2“五临边”防护五临边范围、防护具体做法、数量、图示楼层临边防护工程量楼层一层二层三层四层五层六层七层…屋面合计数量:m1
3外脚手架防护脚手架必须使用密目安全网沿架体内侧进行封闭,网之间连接牢固并与架体固定,安全网要整洁美观
具体搭设方案、图示、数量外架立面工程量部位单位数量兰亭璟濠大厦工程职业健康安全保证计划东面南面西面北面合计1
4卸料平台防护转料平台搭设部位,应避开安全通道口的上方,白天或夜间施工时,应设置警示标语、红灯
转料平台架独立设置,不得与脚手架连接,不允许连接在支模的立杆上
应采用工具式转料平台
具体以方案为准
转料平台示意图、安全使用方法1

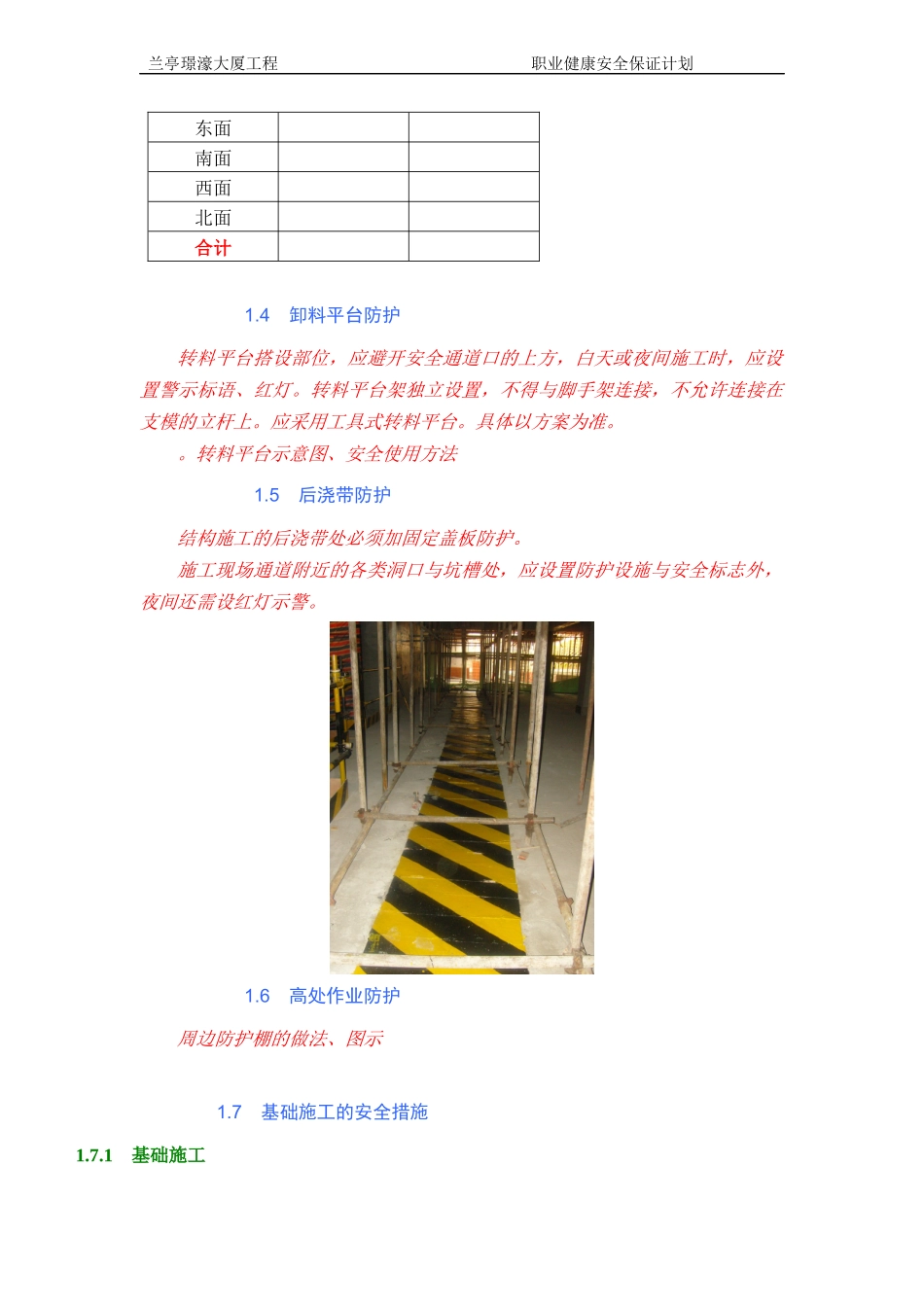

5后浇带防护结构施工的后浇带处必须加固定盖板防护
施工现场通道附近的各类洞口与坑槽处,应设置防护设施与安全标志外,夜间还需设红灯示警
6高处作业防护周边防护棚的做法、图示1
7基础施工的安全措施1
1基础施工兰亭璟濠大厦工程职业健康安全保证计划本工程土方施工主要是开挖土方、支护降水、破桩头、基础土方回填
本工程土方施工工程量较大,选择机械挖土,机械运土
弃土及时用装载机运至基坑两侧压实,为防止基坑底的土被扰动,基坑挖好后,要尽量减少暴露时间,及时进行下一道工序的施工,雨季施工期间要备好塑料薄膜随时准备覆盖基坑,如不能立即进行下一道施工工序,预留20cm厚覆盖土层,待基础施工前再挖掉

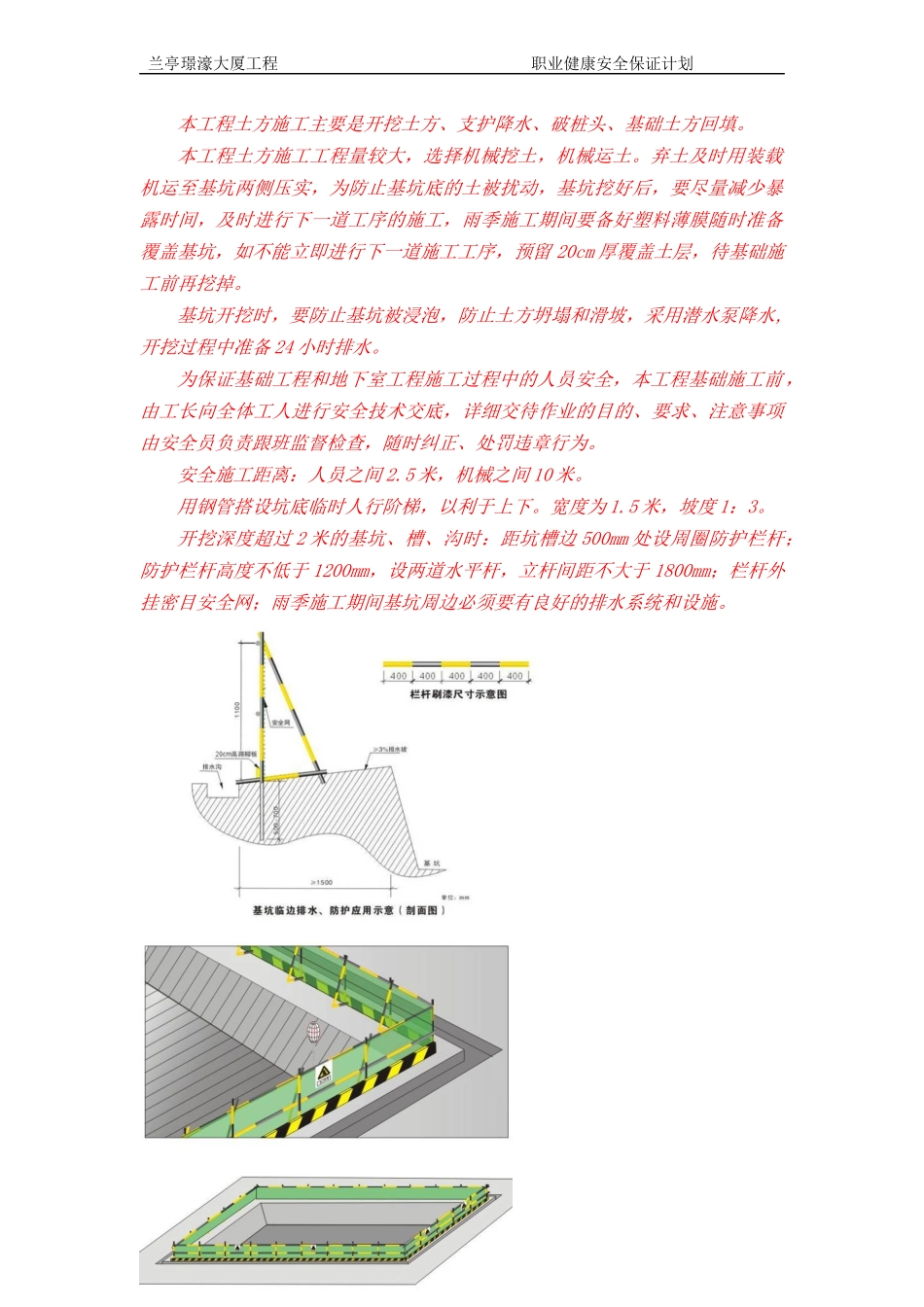

基坑开挖时,要防止基坑被浸泡,防止土方坍塌和滑坡,采用潜水泵降水,开挖过程中准备24小时排水
为保证基础工程和地下室工程施工过程中的人员安全,本工程基础施工前,由工长向全体工人进行安全技术交底,详细交待作业的目的、要求、
