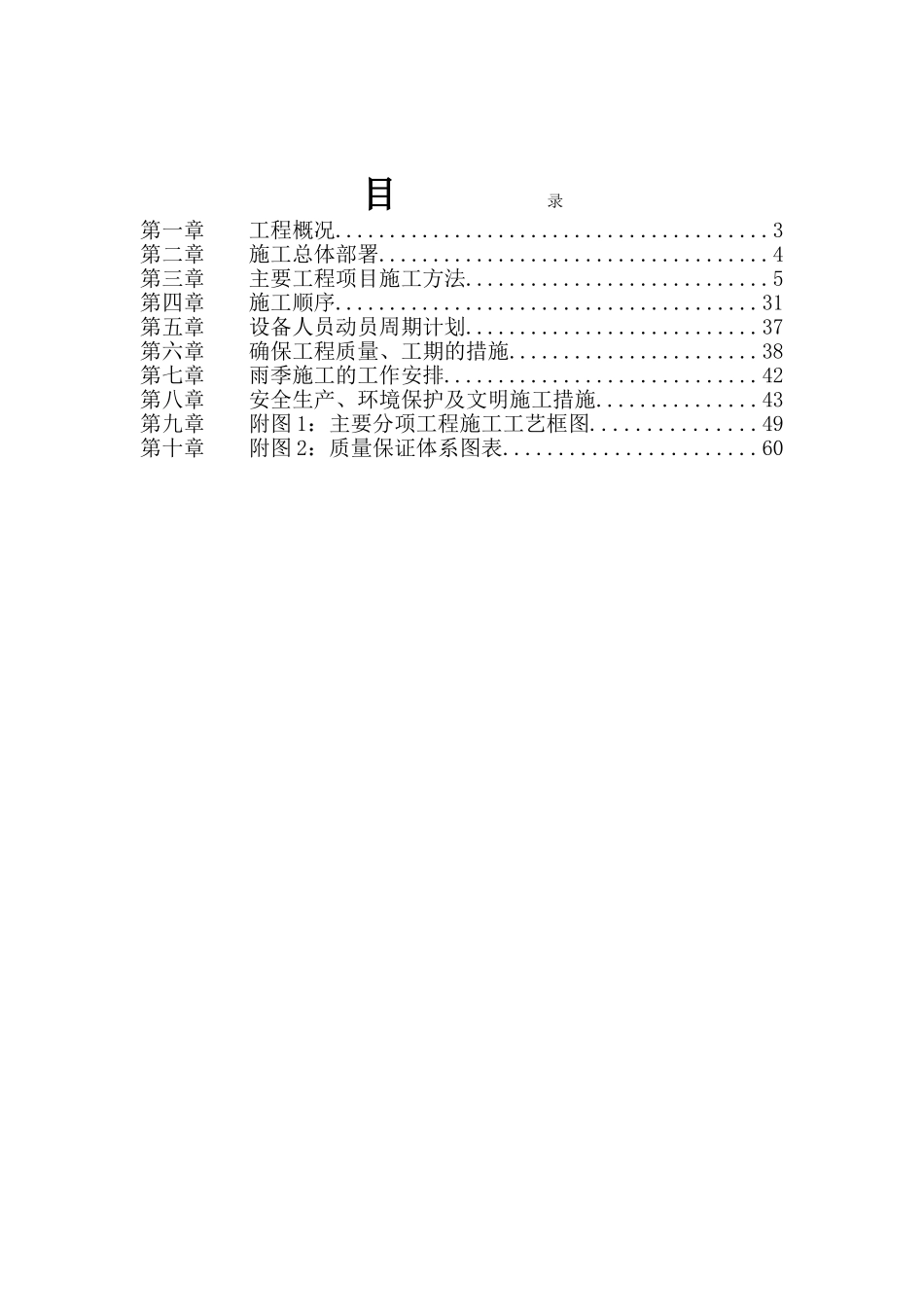

永嘉工业园区三期市政道路东垟路(园区大道-青峰路段)工程施工组织设计编制人:______________________审批人:_______________永嘉县新城市政工程公司二○一○年九月目录第一章工程概况
3第二章施工总体部署
4第三章主要工程项目施工方法
5第四章施工顺序
31第五章设备人员动员周期计划
37第六章确保工程质量、工期的措施
38第七章雨季施工的工作安排
42第八章安全生产、环境保护及文明施工措施
43第九章附图1:主要分项工程施工工艺框图
49第十章附图2:质量保证体系图表
60第一章工程概况第一节工程概述东垟路(园区大道至青峰路段)工程属于浙江永嘉工业园区三期市道路工程范围,是一条东西走向的城市支路,它西起经园区大道,东至青峰路,全长532
580m,施工全长495
763m,规划道路红线宽为18m,采用水泥混凝土路面
工程内容由道路及各种管线工程组成
工程内容由道路、给排水、市政配套设施,同时预留电力、电信、电视线路、给水、燃气等的预留位置
1、道路部分:路面结构形式采用水泥混凝土刚性路面
路基挖方243
154m3,填方(统渣回填)5436
22cm厚5%水泥稳定碎石垫层7003
267m220cm厚5%水泥稳
