土方开挖专项施工方案一、工程概括1、本工程位于芜湖市繁昌县经济开发区,建筑面积1654
44m2,地上二层,框架结构,基础为独立基础;2、建筑设计耐久年限:50年,建筑耐火等级:二级,建筑抗震设防烈度:6度,屋面防水等级I级
3、本工程基础土方采用机械开挖,人工清理的施工方案,并采用放坡形式进行土方开挖

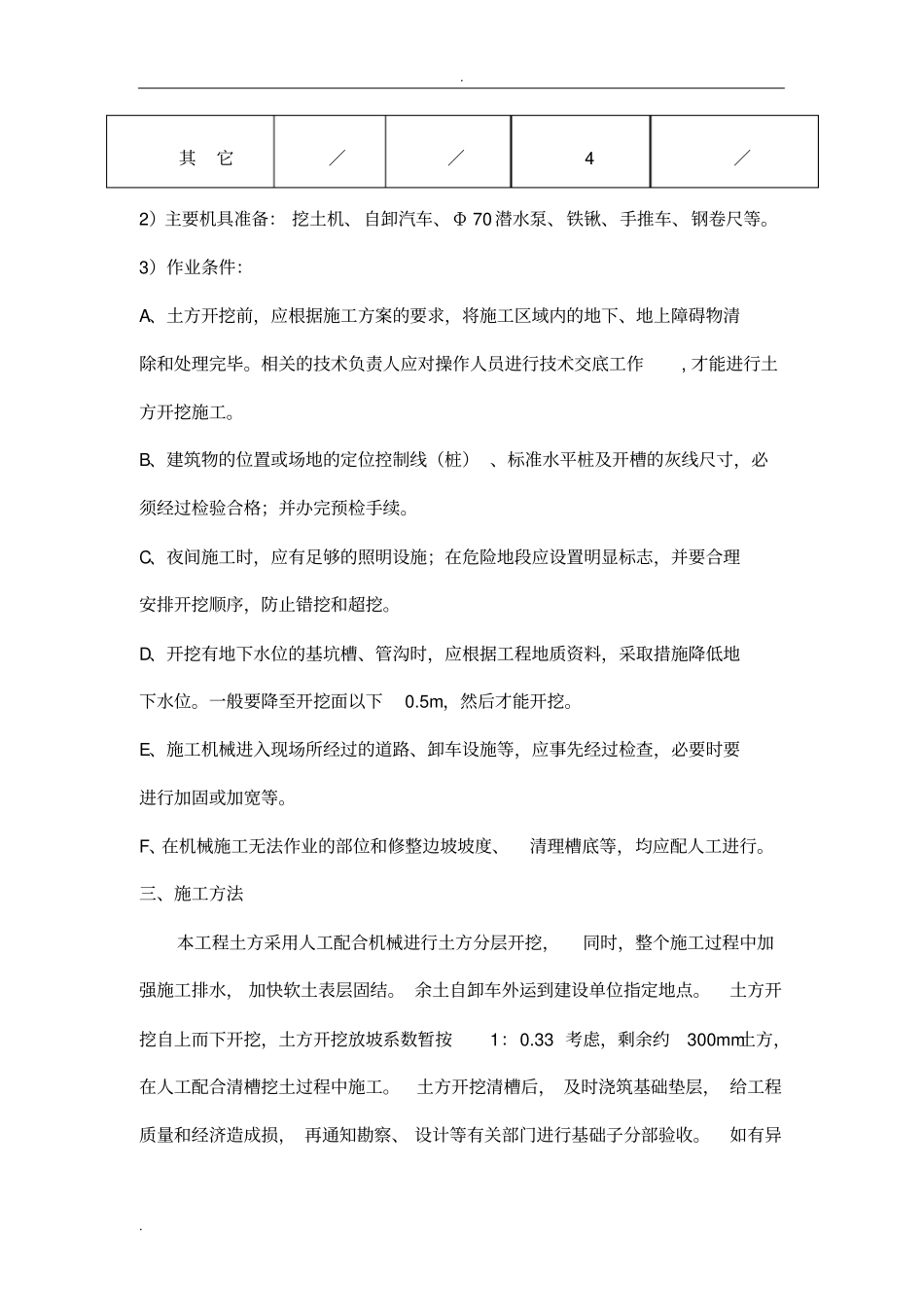

二、施工准备1)土方开挖施工劳动力计划准备表工种每班定员班制配备人数备注挖土机司机222∕施工技术员222∕放样员212∕机修工22∕电工224夜间值班移照明车辆指挥员224站路口指挥车辆普工6212清理现场道等土方挖方工10220∕
其它∕∕4∕2)主要机具准备:挖土机、自卸汽车、Φ70潜水泵、铁锹、手推车、钢卷尺等
3)作业条件:A、土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕
相关的技术负责人应对操作人员进行技术交底工作,才能进行土方开挖施工
B、建筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续
C、夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖和超挖
D、开挖有地下水位的基坑槽、管沟时,应根据工程地质资料,采取措施降低地下水位
一般要降至开挖面以下0
5m,然后才能开挖
E、施工机械进入现场所经过的道路、卸车设施等,应事先经过检查,必要时要进行加固或加宽等
F、在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配人工进行
三、施工方法本工程土方采用人工配合机械进行土方分层开挖,同时,整个施工过程中加强施工排水,加快软土表层固结
余土自卸车外运到建设单位指定地点
土方开挖自上而下开挖,土方开挖放坡系数暂按1:0
33考虑,剩余约300mm土方,在人工配合清槽挖土过程中施工

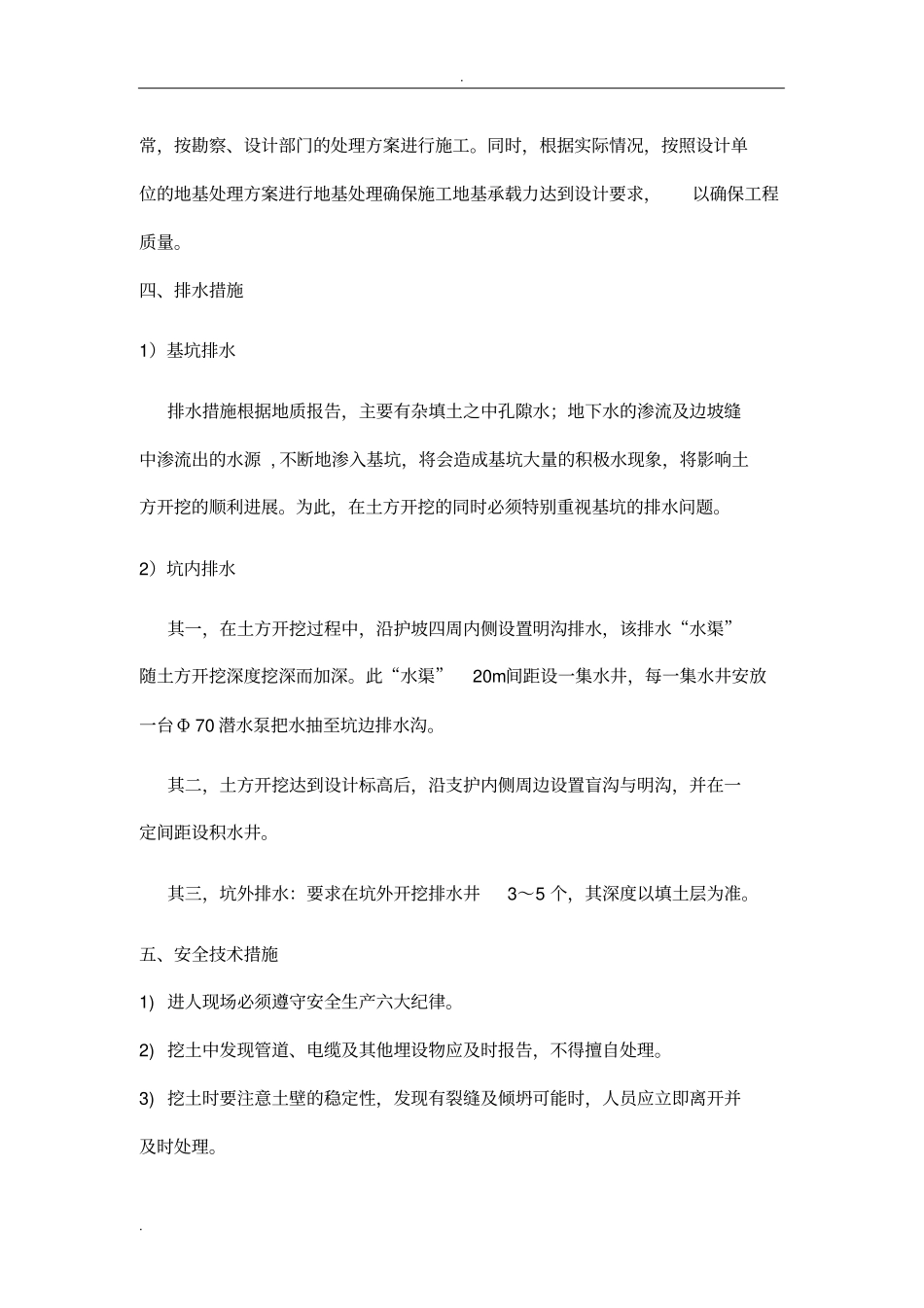

土方开挖清槽后,及时浇筑基础垫层,给工程质量和经济造成损,再
