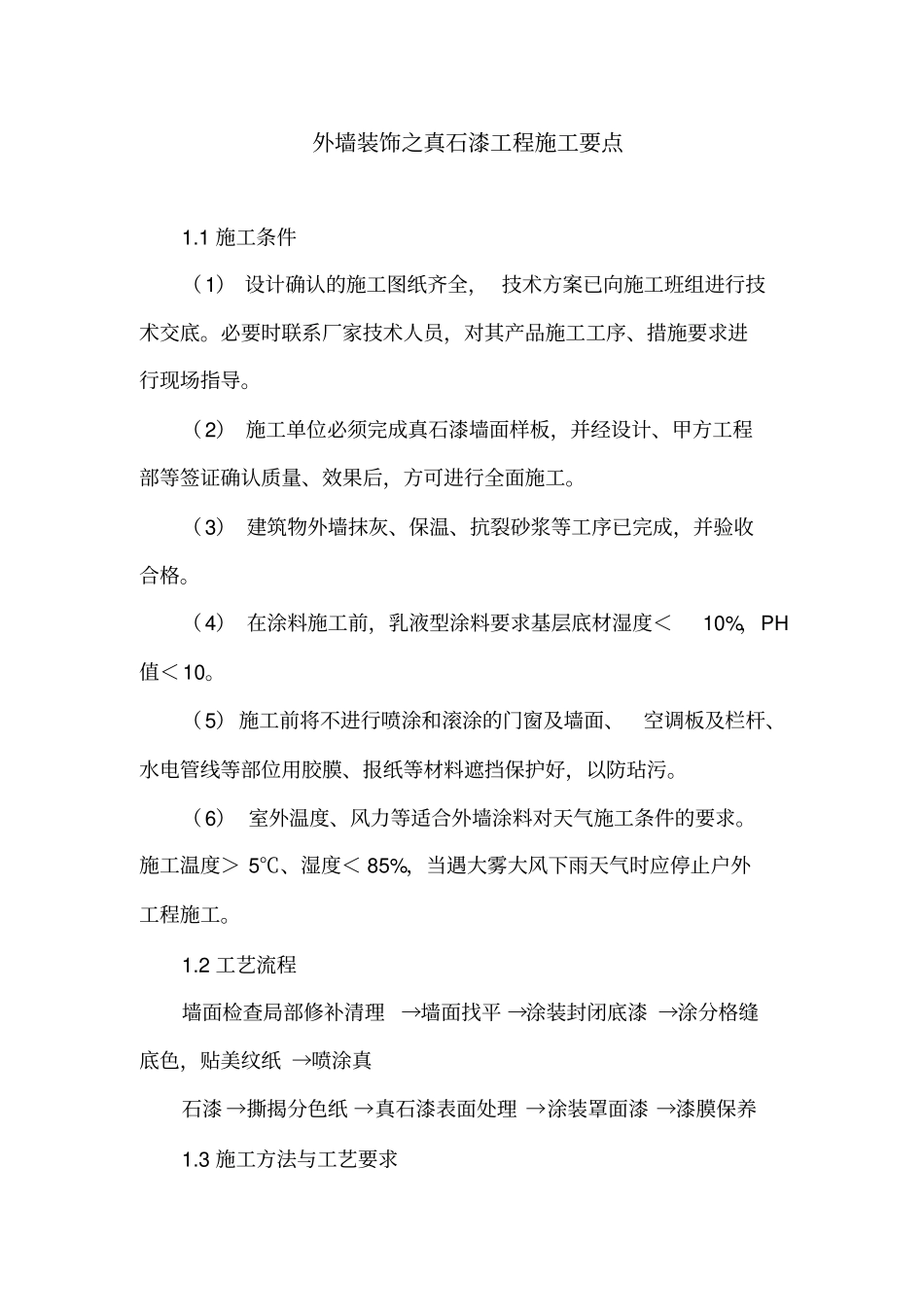

外墙装饰之真石漆工程施工要点1
1施工条件(1)设计确认的施工图纸齐全,技术方案已向施工班组进行技术交底
必要时联系厂家技术人员,对其产品施工工序、措施要求进行现场指导
(2)施工单位必须完成真石漆墙面样板,并经设计、甲方工程部等签证确认质量、效果后,方可进行全面施工
(3)建筑物外墙抹灰、保温、抗裂砂浆等工序已完成,并验收合格
(4)在涂料施工前,乳液型涂料要求基层底材湿度<10%,PH值<10
(5)施工前将不进行喷涂和滚涂的门窗及墙面、空调板及栏杆、水电管线等部位用胶膜、报纸等材料遮挡保护好,以防玷污
(6)室外温度、风力等适合外墙涂料对天气施工条件的要求
施工温度>5℃、湿度<85%,当遇大雾大风下雨天气时应停止户外工程施工
2工艺流程墙面检查局部修补清理→墙面找平→涂装封闭底漆→涂分格缝底色,贴美纹纸→喷涂真石漆→撕揭分色纸→真石漆表面处理→涂装罩面漆→漆膜保养1
3施工方法与工艺要求(一)墙面基层要求及修补基层处理是涂装工程的基础,是涂料施工中很重要的一个环节
基层处理的好坏直接影响到涂层的附着力、装饰性和使用寿命
基层处理的内容包括:清除基层表面上的灰尘、油污、疏松物;减轻或消除表面缺陷;改善基层表面的物理或化学性能

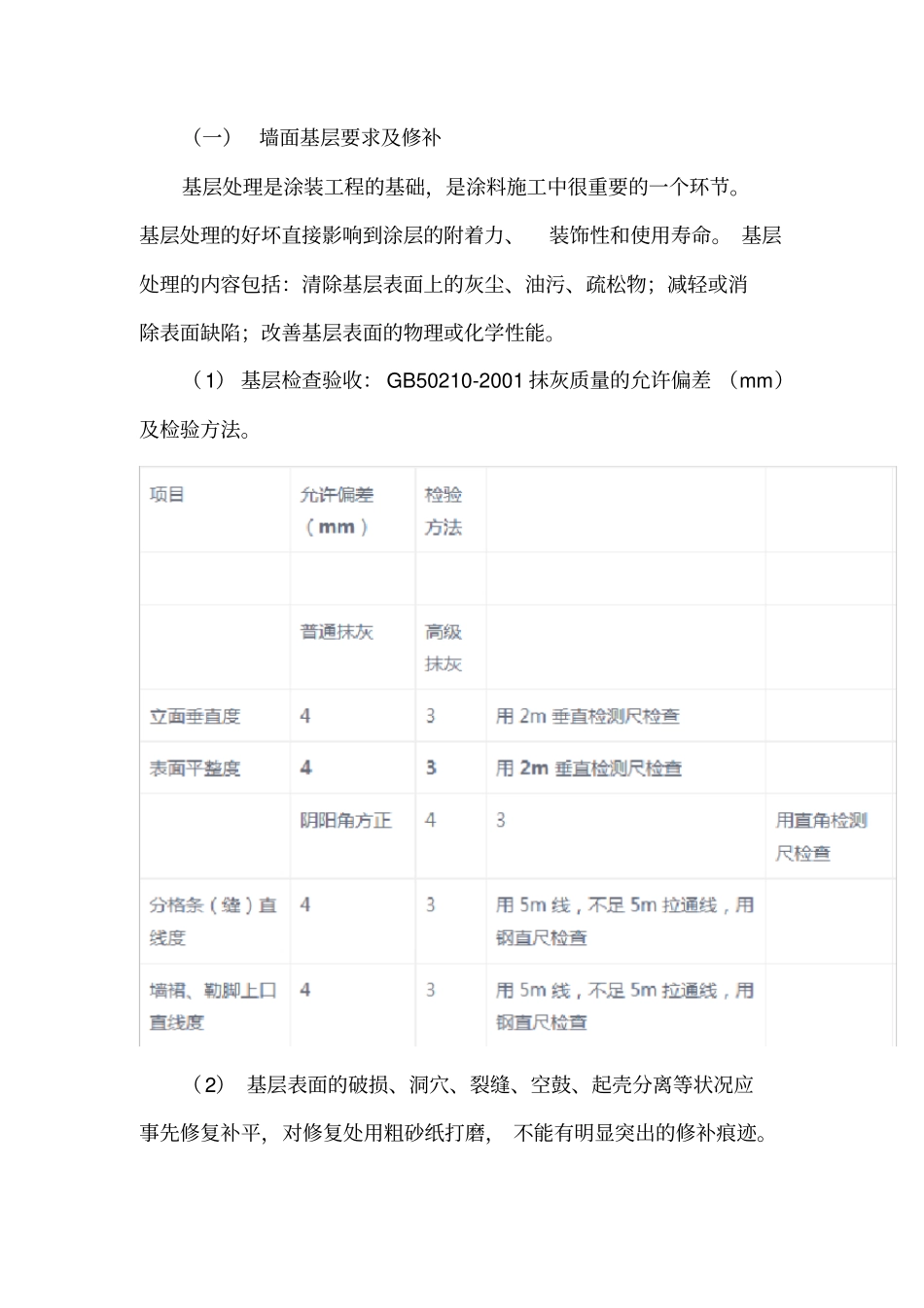

(1)基层检查验收:GB50210-2001抹灰质量的允许偏差(mm)及检验方法

(2)基层表面的破损、洞穴、裂缝、空鼓、起壳分离等状况应事先修复补平,对修复处用粗砂纸打磨,不能有明显突出的修补痕迹
基层平整的好坏会在涂装后的表面上原样地反映出来,所以为了达到涂装后的视觉装饰效果,应根据涂装的种类、涂装厚度、表面装饰状态以及使用时是否近处观看等情况对基层的不平整部位及粗糙度等进行必要的基层处理,并控制在允许的范围之内
基层表面如附着尘埃、杂物、油脂、锈迹以及水泥析白渗出物,应彻底清除,然后再进行必要的基层处理
