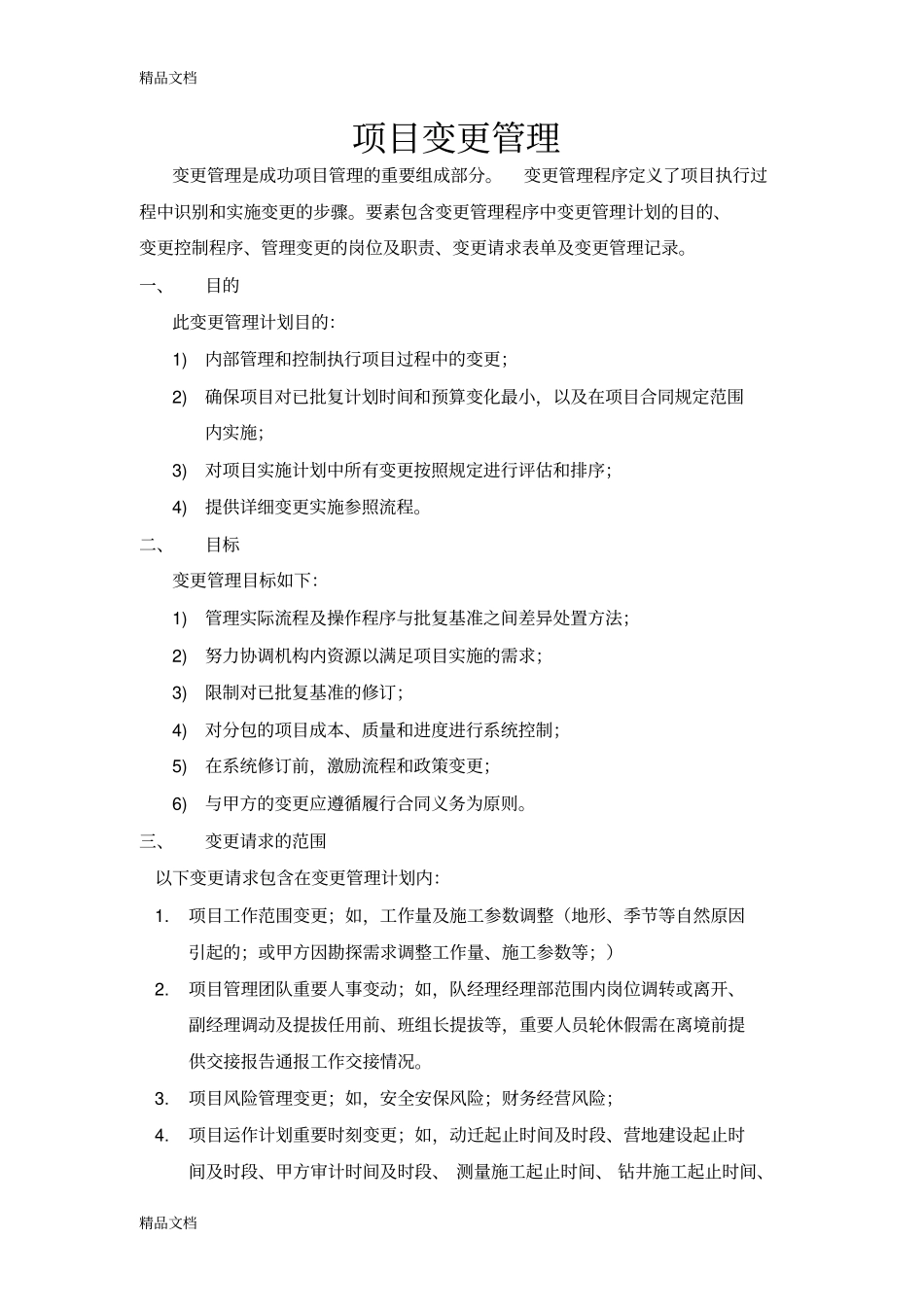

精品文档精品文档项目变更管理变更管理是成功项目管理的重要组成部分
变更管理程序定义了项目执行过程中识别和实施变更的步骤
要素包含变更管理程序中变更管理计划的目的、变更控制程序、管理变更的岗位及职责、变更请求表单及变更管理记录
一、目的此变更管理计划目的:1)内部管理和控制执行项目过程中的变更;2)确保项目对已批复计划时间和预算变化最小,以及在项目合同规定范围内实施;3)对项目实施计划中所有变更按照规定进行评估和排序;4)提供详细变更实施参照流程
二、目标变更管理目标如下:1)管理实际流程及操作程序与批复基准之间差异处置方法;2)努力协调机构内资源以满足项目实施的需求;3)限制对已批复基准的修订;4)对分包的项目成本、质量和进度进行系统控制;5)在系统修订前,激励流程和政策变更;6)与甲方的变更应遵循履行合同义务为原则
三、变更请求的范围以下变更请求包含在变更管理计划内:1
项目工作范围变更;如,工作量及施工参数调整(地形、季节等自然原因引起的;或甲方因勘探需求调整工作量、施工参数等;)2
项目管理团队重要人事变动;如,队经理经理部范围内岗位调转或离开、副经理调动及提拔任用前、班组长提拔等,重要人员轮休假需在离境前提供交接报告通报工作交接情况
项目风险管理变更;如,安全安保风险;财务经营风险;4
项目运作计划重要时刻变更;如,动迁起止时间及时段、营地建设起止时间及时段、甲方审计时间及时段、测量施工起止时间、钻井施工起止时间、精品文档精品文档记录施工起止时间、遣散工作起止时间及时段,项目运行重要的里程碑等
项目成本变更;如,项目效率未达计划效率需要新增项目用工、新增设备、材料等资源纠偏的;或项目未达计划效率,施工时间超出计划时段的
操作程序、政策或流程的变更;如,新的设备和技术的引入;原程序或政策不适用新的工区等;可以参照HSSEMSV2

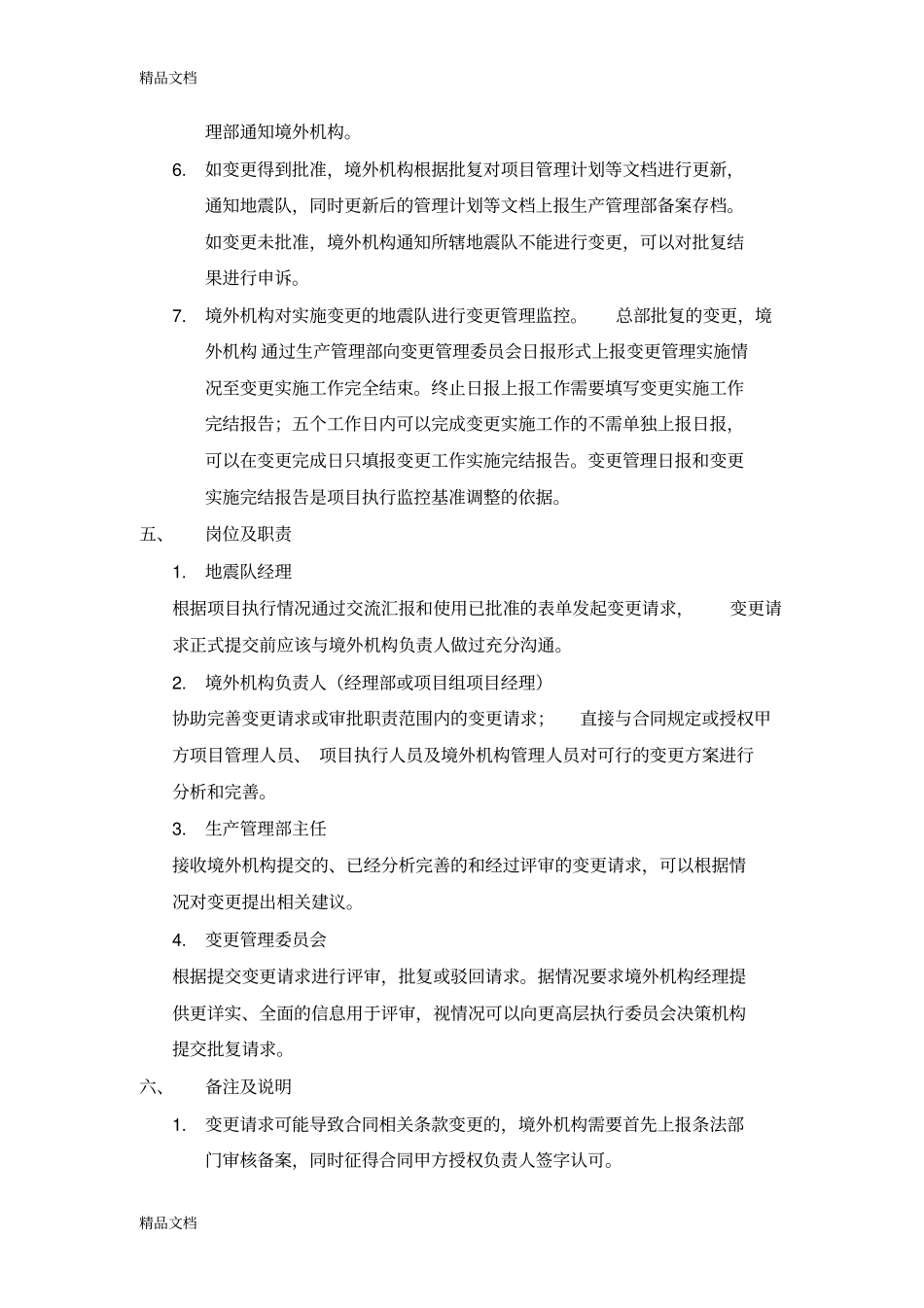

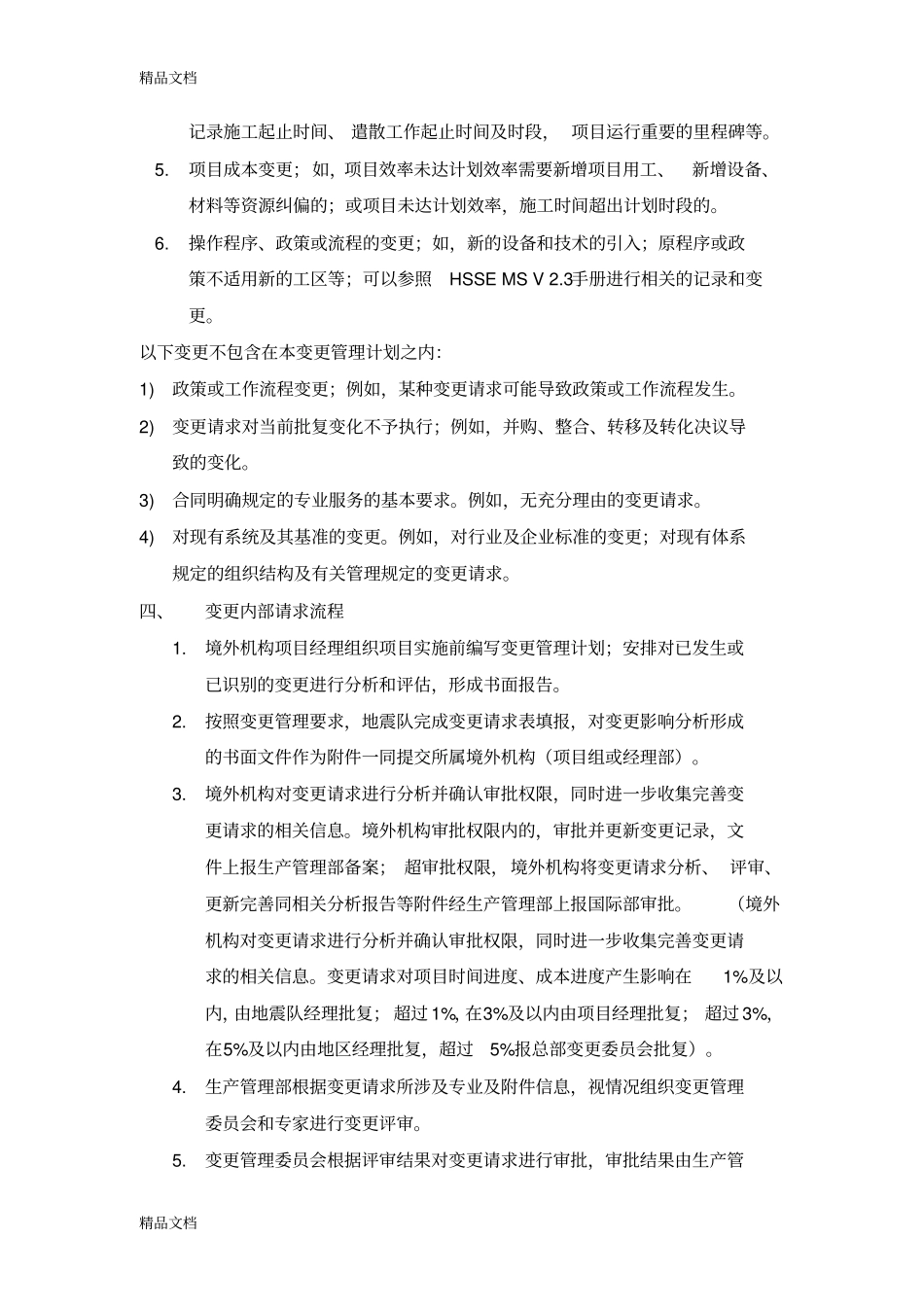

3手册进行相关的记录和变更
