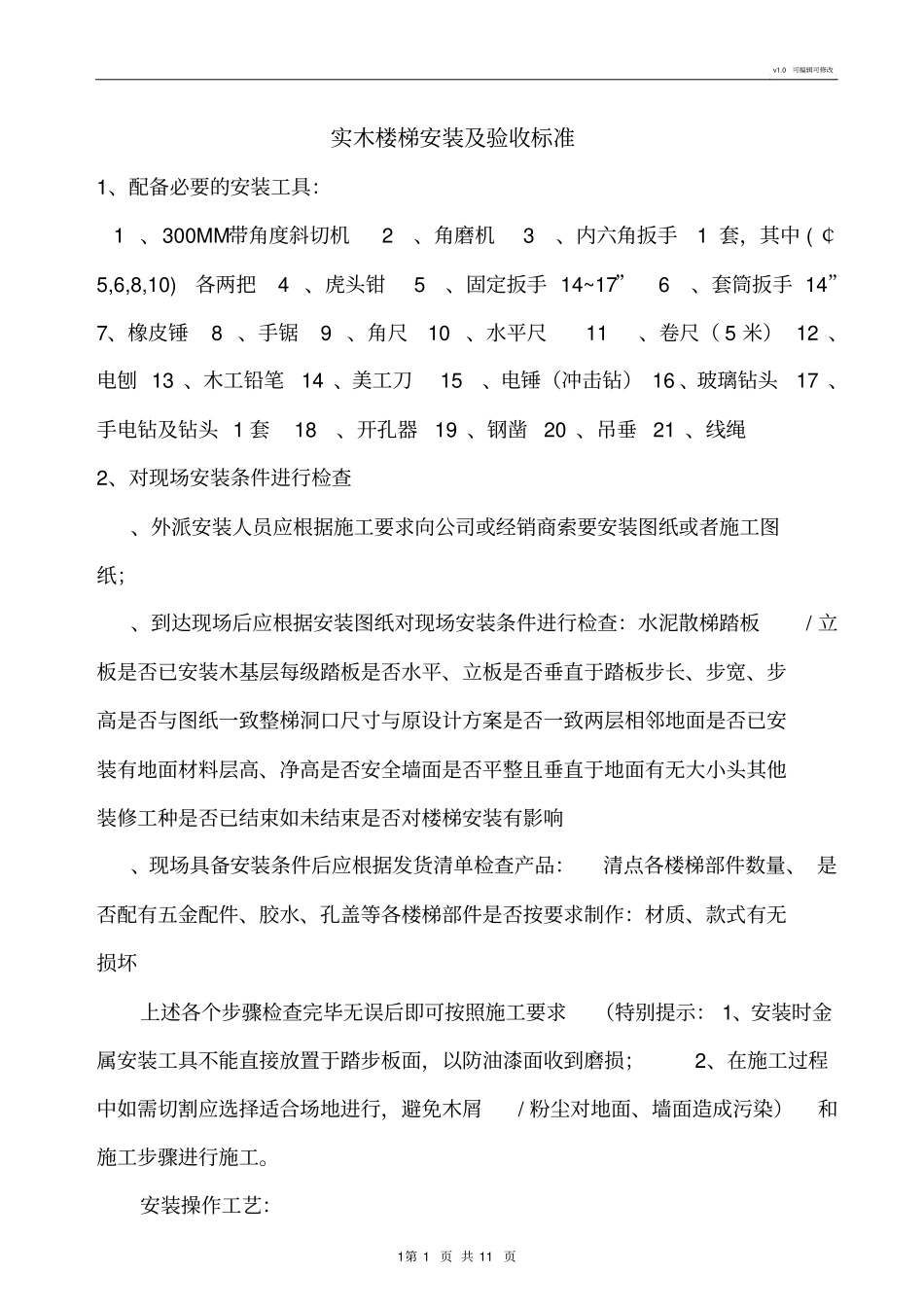

0可编辑可修改1第1页共11页实木楼梯安装及验收标准1、配备必要的安装工具:1、300MM带角度斜切机2、角磨机3、内六角扳手1套,其中(¢5,6,8,10)各两把4、虎头钳5、固定扳手14~17”6、套筒扳手14”7、橡皮锤8、手锯9、角尺10、水平尺11、卷尺(5米)12、电刨13、木工铅笔14、美工刀15、电锤(冲击钻)16、玻璃钻头17、手电钻及钻头1套18、开孔器19、钢凿20、吊垂21、线绳2、对现场安装条件进行检查、外派安装人员应根据施工要求向公司或经销商索要安装图纸或者施工图纸;、到达现场后应根据安装图纸对现场安装条件进行检查:水泥散梯踏板/立板是否已安装木基层每级踏板是否水平、立板是否垂直于踏板步长、步宽、步高是否与图纸一致整梯洞口尺寸与原设计方案是否一致两层相邻地面是否已安装有地面材料层高、净高是否安全墙面是否平整且垂直于地面有无大小头其他装修工种是否已结束如未结束是否对楼梯安装有影响、现场具备安装条件后应根据发货清单检查产品:清点各楼梯部件数量、是否配有五金配件、胶水、孔盖等各楼梯部件是否按要求制作:材质、款式有无损坏上述各个步骤检查完毕无误后即可按照施工要求(特别提示:1、安装时金属安装工具不能直接放置于踏步板面,以防油漆面收到磨损;2、在施工过程中如需切割应选择适合场地进行,避免木屑/粉尘对地面、墙面造成污染)和施工步骤进行施工

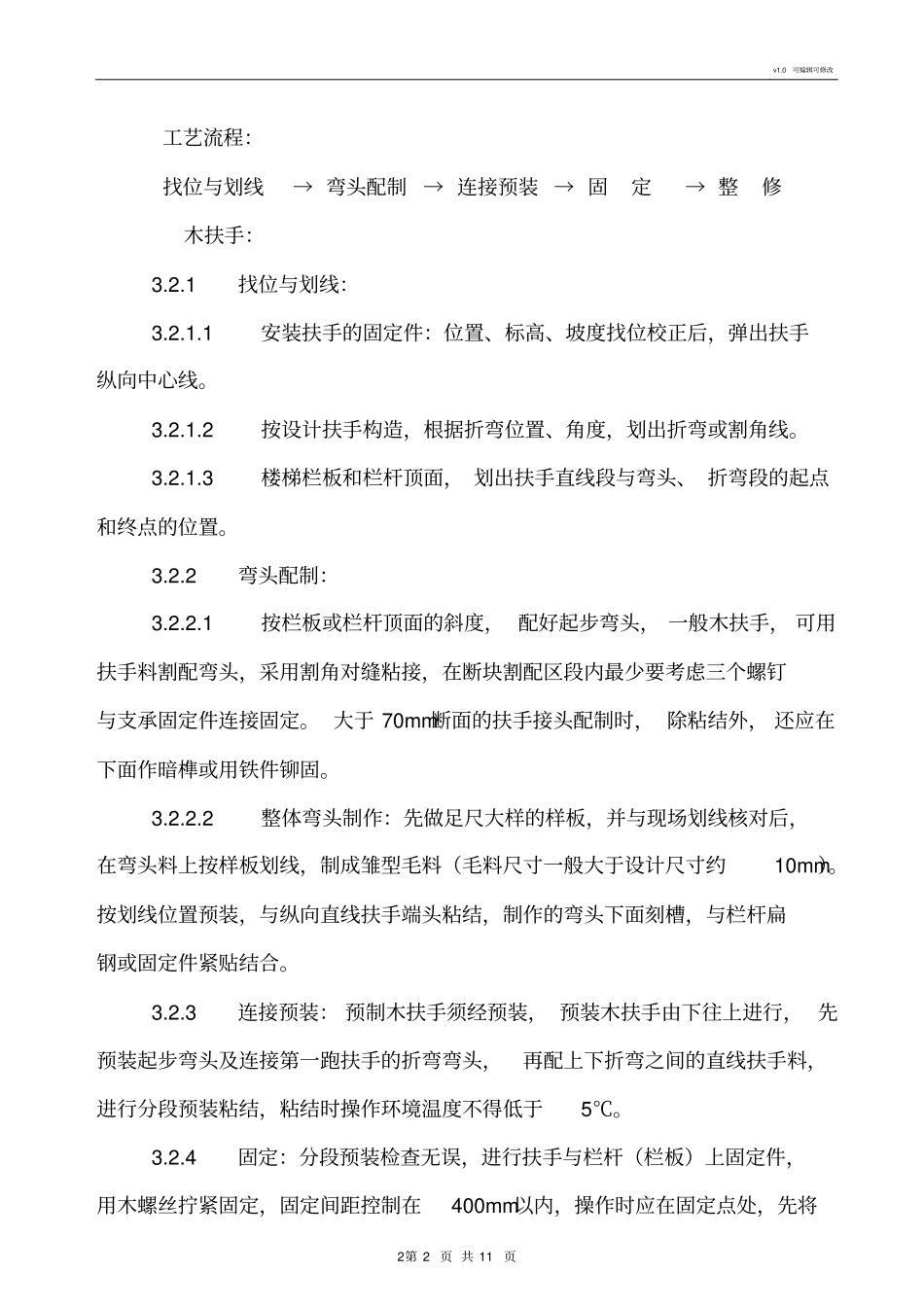

安装操作工艺:v1
0可编辑可修改2第2页共11页工艺流程:找位与划线→弯头配制→连接预装→固定→整修木扶手:3
1找位与划线:3
1安装扶手的固定件:位置、标高、坡度找位校正后,弹出扶手纵向中心线
2按设计扶手构造,根据折弯位置、角度,划出折弯或割角线
3楼梯栏板和栏杆顶面,划出扶手直线段与弯头、折弯段的起点和终点的位置
2弯头配制:3
1按栏板或栏杆顶面的斜度,
