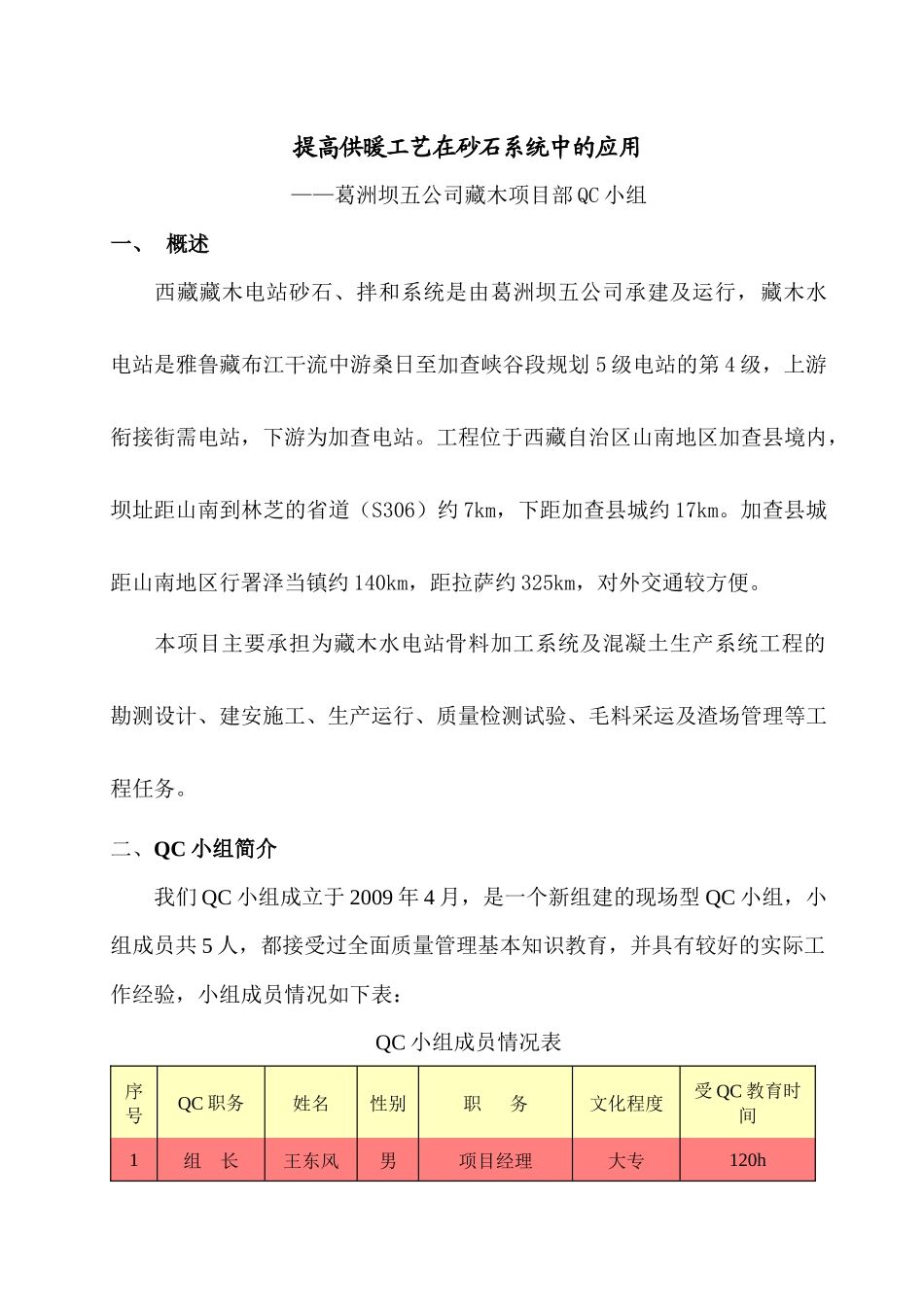

提高供暖工艺在砂石系统中的应用——葛洲坝五公司藏木项目部QC小组一、概述西藏藏木电站砂石、拌和系统是由葛洲坝五公司承建及运行,藏木水电站是雅鲁藏布江干流中游桑日至加查峡谷段规划5级电站的第4级,上游衔接街需电站,下游为加查电站
工程位于西藏自治区山南地区加查县境内,坝址距山南到林芝的省道(S306)约7km,下距加查县城约17km
加查县城距山南地区行署泽当镇约140km,距拉萨约325km,对外交通较方便
本项目主要承担为藏木水电站骨料加工系统及混凝土生产系统工程的勘测设计、建安施工、生产运行、质量检测试验、毛料采运及渣场管理等工程任务

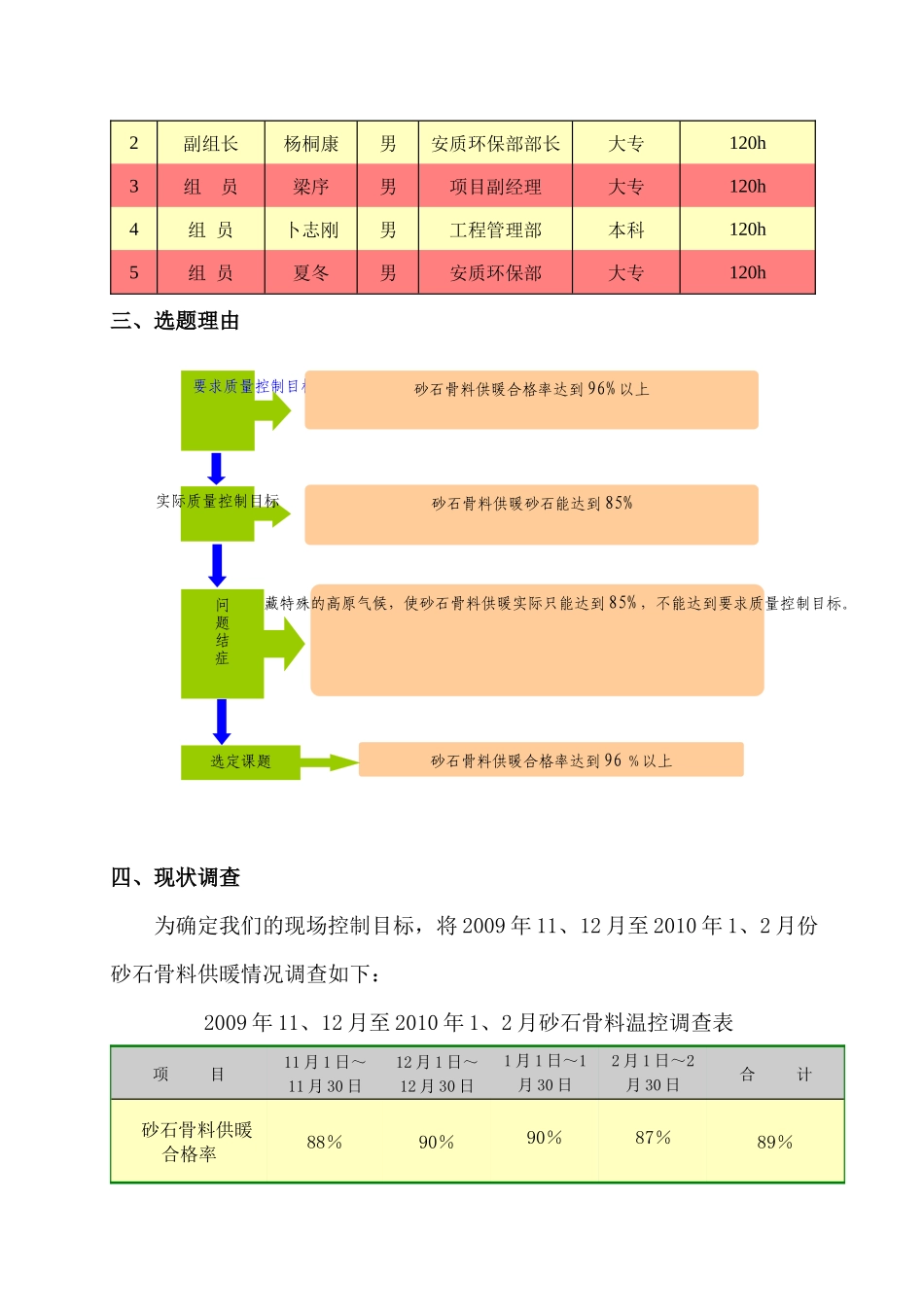

二、QC小组简介我们QC小组成立于2009年4月,是一个新组建的现场型QC小组,小组成员共5人,都接受过全面质量管理基本知识教育,并具有较好的实际工作经验,小组成员情况如下表:QC小组成员情况表序号QC职务姓名性别职务文化程度受QC教育时间1组长王东风男项目经理大专120h砂石骨料供暖砂石能达到85%由于西藏特殊的高原气候,使砂石骨料供暖实际只能达到85%,不能达到要求质量控制目标

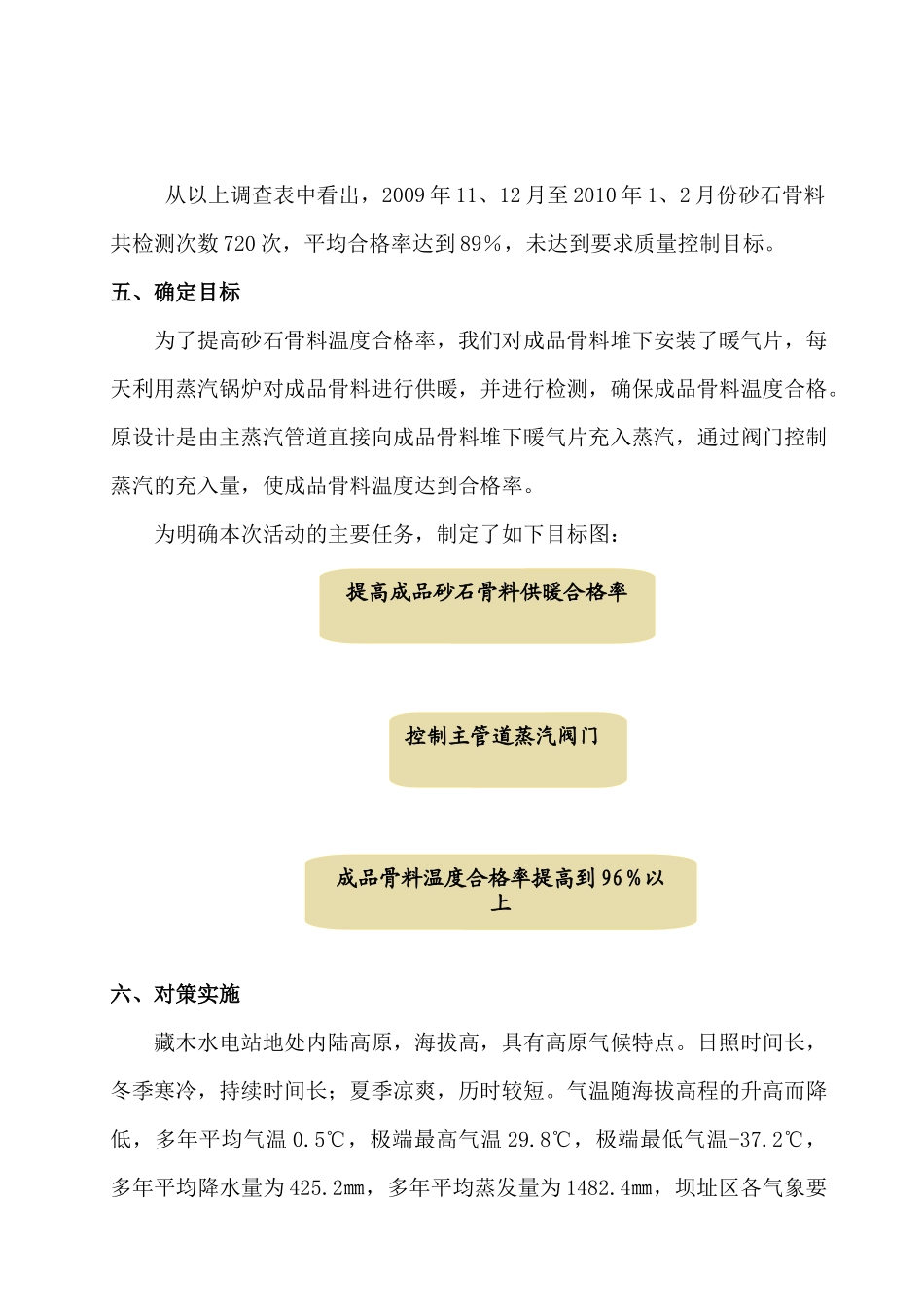

砂石骨料供暖合格率达到96%以上要求质量控制目标砂石骨料供暖合格率达到96%以上问题结症选定课题实际质量控制目标2副组长杨桐康男安质环保部部长大专120h3组员梁序男项目副经理大专120h4组员卜志刚男工程管理部本科120h5组员夏冬男安质环保部大专120h三、选题理由四、现状调查为确定我们的现场控制目标,将2009年11、12月至2010年1、2月份砂石骨料供暖情况调查如下:2009年11、12月至2010年1、2月砂石骨料温控调查表项目11月1日~11月30日12月1日~12月30日1月1日~1月30日2月1日~2月30日合计砂石骨料供暖合格率88%90%90%87%89%从以上调查表中看出,2009年11、12月至2010年1、2月份砂石骨料共检测次数7
