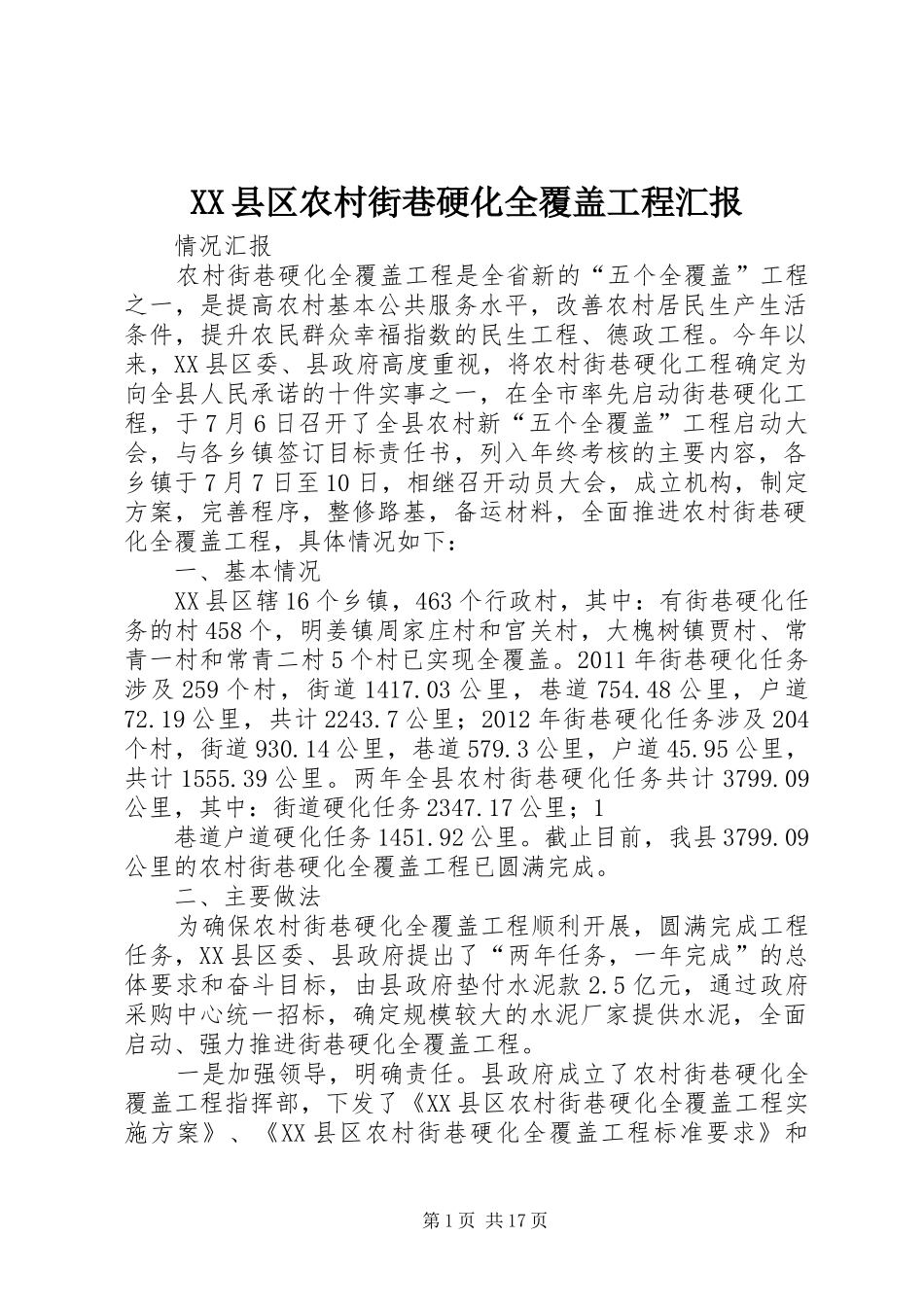

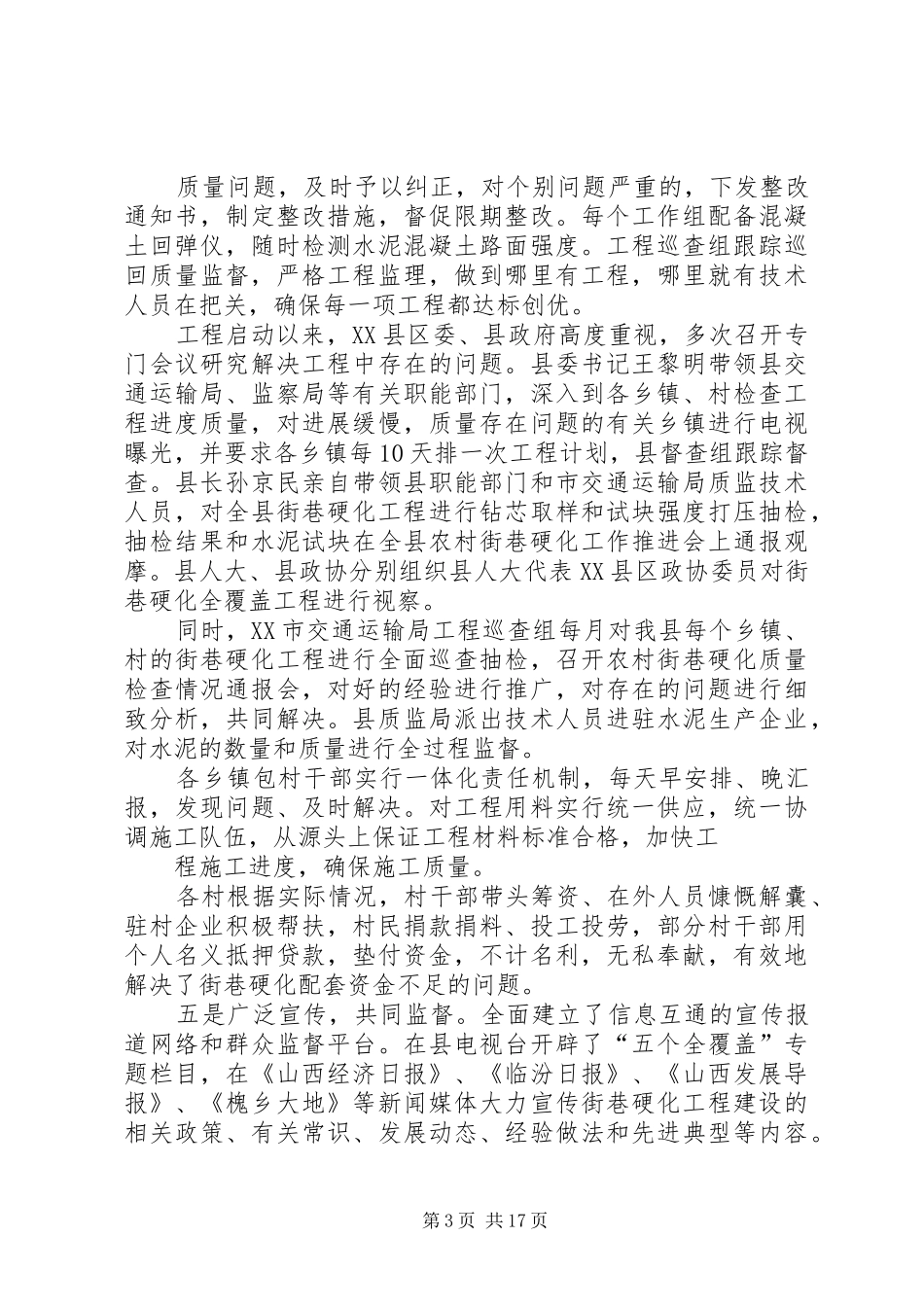

XX县区农村街巷硬化全覆盖工程汇报情况汇报农村街巷硬化全覆盖工程是全省新的“五个全覆盖”工程之一,是提高农村基本公共服务水平,改善农村居民生产生活条件,提升农民群众幸福指数的民生工程、德政工程。今年以来,XX县区委、县政府高度重视,将农村街巷硬化工程确定为向全县人民承诺的十件实事之一,在全市率先启动街巷硬化工程,于7月6日召开了全县农村新“五个全覆盖”工程启动大会,与各乡镇签订目标责任书,列入年终考核的主要内容,各乡镇于7月7日至10日,相继召开动员大会,成立机构,制定方案,完善程序,整修路基,备运材料,全面推进农村街巷硬化全覆盖工程,具体情况如下:一、基本情况XX县区辖16个乡镇,463个行政村,其中:有街巷硬化任务的村458个,明姜镇周家庄村和宫关村,大槐树镇贾村、常青一村和常青二村5个村已实现全覆盖。2011年街巷硬化任务涉及259个村,街道1417.03公里,巷道754.48公里,户道72.19公里,共计2243.7公里;2012年街巷硬化任务涉及204个村,街道930.14公里,巷道579.3公里,户道45.95公里,共计1555.39公里。两年全县农村街巷硬化任务共计3799.09公里,其中:街道硬化任务2347.17公里;1巷道户道硬化任务1451.92公里。截止目前,我县3799.09公里的农村街巷硬化全覆盖工程已圆满完成。二、主要做法为确保农村街巷硬化全覆盖工程顺利开展,圆满完成工程任务,XX县区委、县政府提出了“两年任务,一年完成”的总体要求和奋斗目标,由县政府垫付水泥款2.5亿元,通过政府采购中心统一招标,确定规模较大的水泥厂家提供水泥,全面启动、强力推进街巷硬化全覆盖工程。一是加强领导,明确责任。县政府成立了农村街巷硬化全覆盖工程指挥部,下发了《XX县区农村街巷硬化全覆盖工程实施方案》、《XX县区农村街巷硬化全覆盖工程标准要求》和第1页共17页《XX县区农村街巷硬化全覆盖工程质量巡查监督办法》。县委、县政府成立了督查组,县交通运输局成立了农村街巷硬化全覆盖工程办公室、巡查组、宣传组和8个工作组,班子成员分片包乡镇,严格落实工作目标责任制,做到责任明确、任务到人,工作到一线,监管到路段,人人有担子,个个有任务。乡镇干部包村、村组干部包工程,三级干部齐抓共管,各司其职,层层明确责任,任务落实到人,一级抓一级,一级对一级负责,促进了硬化任务的落实。二是规范程序,认真操作。各乡镇、村成立农村街巷硬化全覆盖工程领导机构、巡查机构和监督机构,制定实施方案,召开“一事一议”会议,确定项目法人,进行简易设计,做到“三个结合”,即。与新农村建设相结合;与三级联网改造相结合;与村内循环线相结合。每个村都进行了规划设计,绘制了规划图、平面图,要求所有街道必须有排水设施,绿化到位。对施工队伍严格执行招投标或议标程序,完善施工合同、安全合同和廉政合同,实行施工许可制。制定监督管理办法,聘请责任心强的村民代表、老党员、老干部以及人大代表、政协委员组成工程质量监管小组,实行全过程监督管理。确保农村街巷硬化全覆盖工程按照程序化、规范化的要求有序推进。三是落实制度,严格把关。严格实行“一村一规划一图纸,一路一审批”制度,坚持“计划不落实不开工、简易设计不落实不开工、质量监督手续不落实不开工”。在水泥审批上,做到手续不齐全的不批、路基不达标的不批、原料不合格的不批、施工队不合格的不批。工程完成后,坚持“三不验收”制度,即:没有列入计划的不验收、没有简易设计的不验收、没有质量监督的不验收。四是强化监管,确保质量。为了保证街巷硬化工程质量,县交通运输局印发了《XX县区农村街巷硬化全覆盖工程工作手册》,各工作组从工程原料质量、路基整修、配合比例、硬化铺装到路面养护实行全程监督管理,每天都召开工作组碰头会,发现问题,及时解决。下乡工作组没有休息天和节假日,坚持天天下乡到村到工地,深入一线实地查看,发现第2页共17页质量问题,及时予以纠正,对个别问题严重的,下发整改通知书,制定整改措施,督促限期整改。每个工作组配备混凝土回弹仪,随时检测水泥混凝土路面强度。工程巡查组跟踪巡回质量监督,严格工程监理,做到哪里有工程,哪里就...
