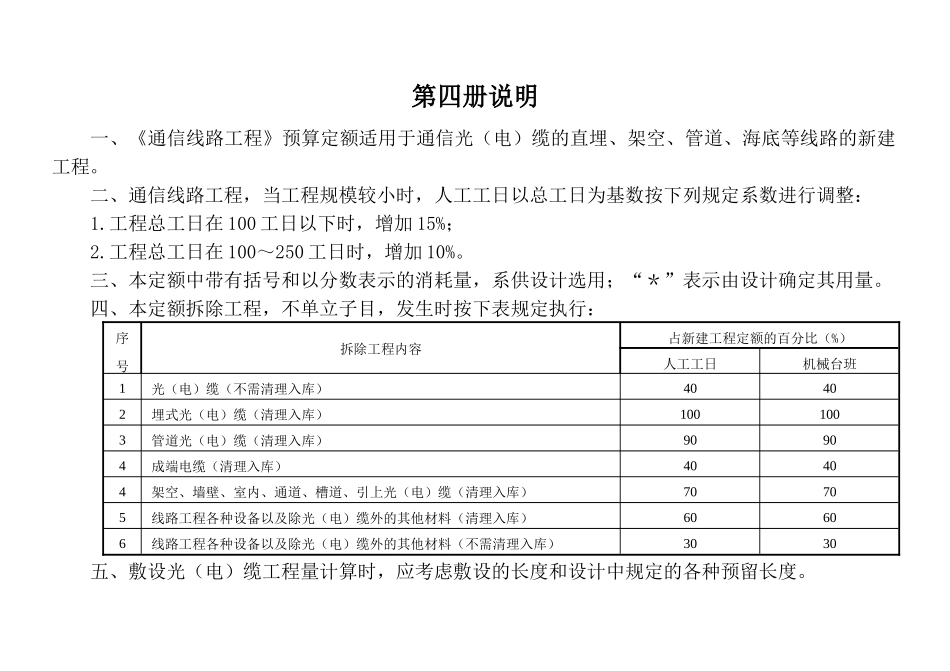

第四册说明一、《通信线路工程》预算定额适用于通信光(电)缆的直埋、架空、管道、海底等线路的新建工程
二、通信线路工程,当工程规模较小时,人工工日以总工日为基数按下列规定系数进行调整:1
工程总工日在100工日以下时,增加15%;2
工程总工日在100~250工日时,增加10%
三、本定额中带有括号和以分数表示的消耗量,系供设计选用;“*”表示由设计确定其用量
四、本定额拆除工程,不单立子目,发生时按下表规定执行:序号拆除工程内容占新建工程定额的百分比(%)人工工日机械台班1光(电)缆(不需清理入库)40402埋式光(电)缆(清理入库)1001003管道光(电)缆(清理入库)90904成端电缆(清理入库)40404架空、墙壁、室内、通道、槽道、引上光(电)缆(清理入库)70705线路工程各种设备以及除光(电)缆外的其他材料(清理入库)60606线路工程各种设备以及除光(电)缆外的其他材料(不需清理入库)3030五、敷设光(电)缆工程量计算时,应考虑敷设的长度和设计中规定的各种预留长度

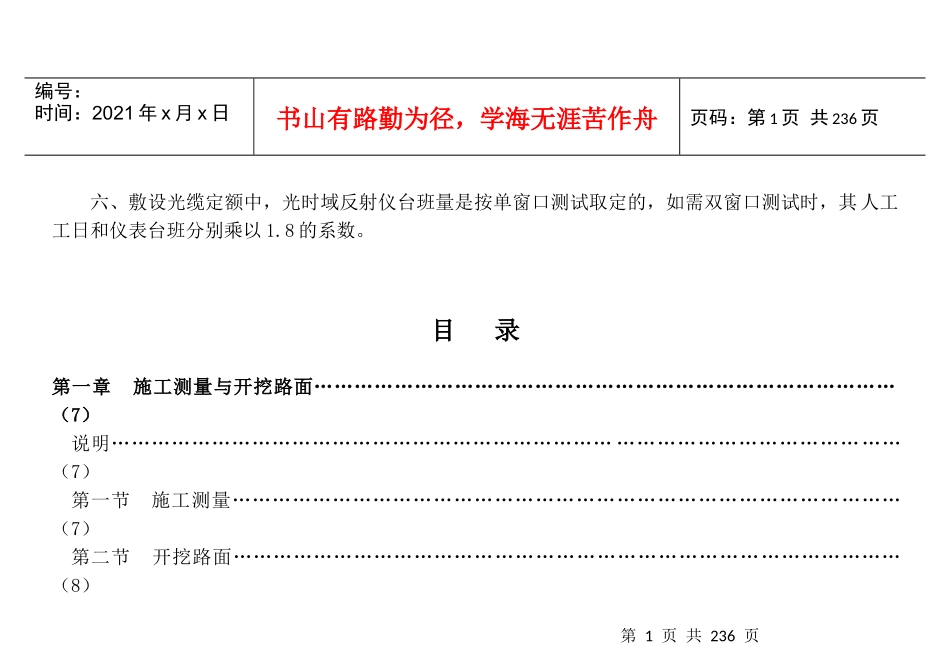

第1页共236页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共236页六、敷设光缆定额中,光时域反射仪台班量是按单窗口测试取定的,如需双窗口测试时,其人工工日和仪表台班分别乘以1
