XX县区莲城镇光辉村冬瓜坡烟水配套工程建设整改结果报告建设整改结果报告XX县区分公司验收组于2011年10月20日至22日期间对光照镇哈马村水井头上烟水配套工程进行了初步验收,现根据验收情况,特将验收中发现的不符合项通知如下,请XX县区鸿达水利水电送变电工程有限责任公司(项目部)按通知要求进行整改
存在的主要问题:一、档案资料1、“工程痕迹管理资料、iv-施工资料、i-工程质量评定资料、vi验收资料、vii-工程竣工图图册”五类资料中应属于施工单位完成的相应资料已按要求完善、归类、编制成册,无缺漏项
2、工程竣工结算书已全面完成编制
3、水池、管网等单元工程竣工图标注不全,无闸阀井标注、无工程特性附注表(包管工程量、土方、石方开挖量等)标注、管网标注尺寸与现场实物不符、无竣工图章,无相关单位签章等相关问题均已按整改要求妥善处理
4、外观质量评定表填写内容已完善
5、无影像资料(影像资料应先根据各单元工程及其工序工程进行归类存盘,待各参建单位相关影像资料备齐后进行光盘制作,并提交XX县区分公司)
6、个别工程量签证单、钢筋用量存在计算错误、计量不准确问题(无计算过程)
7、施工管理工作报告内容不全面
8、施工大事记录资料缺项

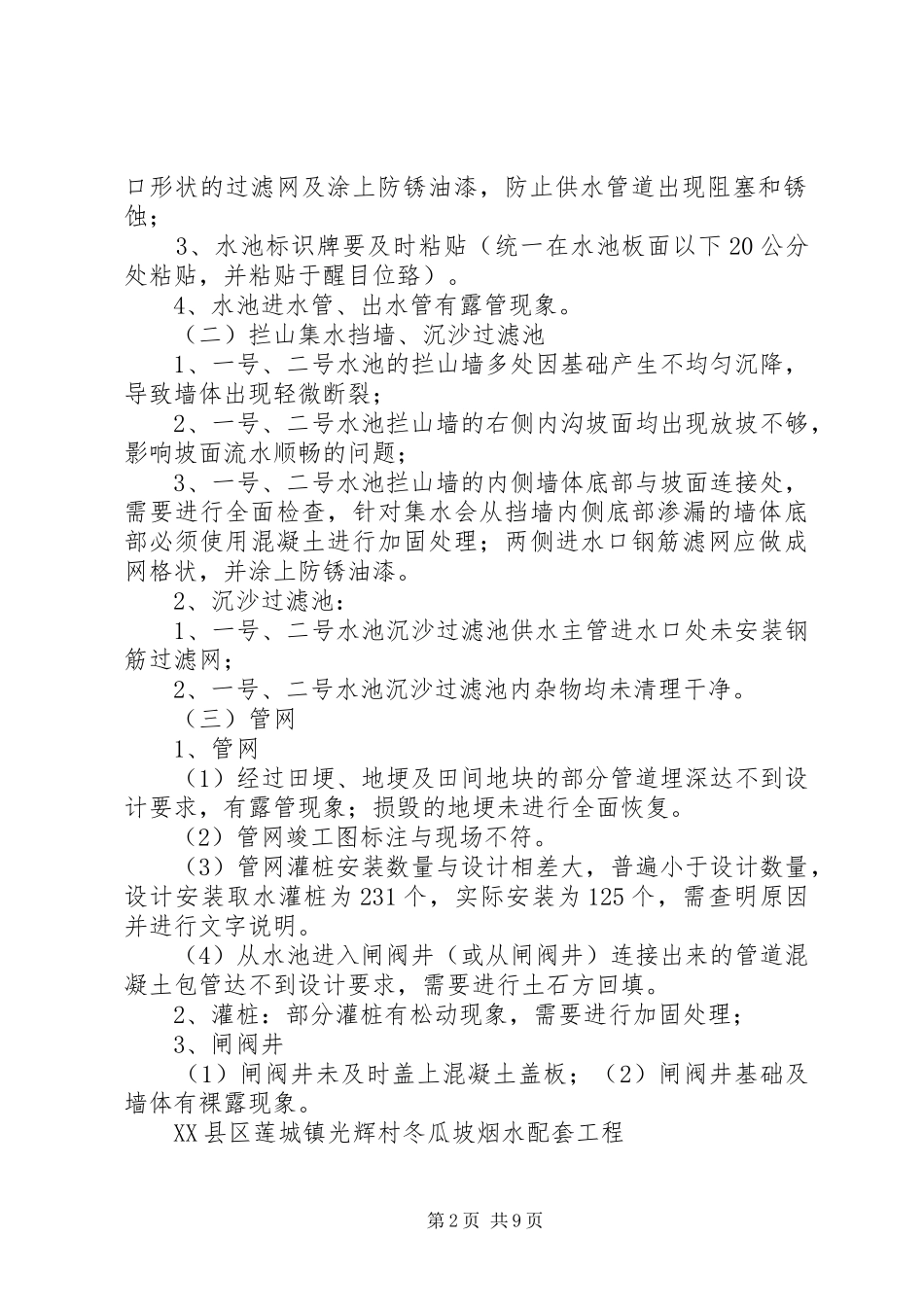

二、项目现场(一)水池1、水池底板、集水坑需要清除杂物及沉淀的施工垃圾;2、水池内安装的供水主管、配水干管出水口需要安装喇叭第1页共9页口形状的过滤网及涂上防锈油漆,防止供水管道出现阻塞和锈蚀;3、水池标识牌要及时粘贴(统一在水池板面以下20公分处粘贴,并粘贴于醒目位臵)
4、水池进水管、出水管有露管现象
(二)拦山集水挡墙、沉沙过滤池1、一号、二号水池的拦山墙多处因基础产生不均匀沉降,导致墙体出现轻微断裂;2、一号、二号水池拦山墙的右侧内沟坡面均出现放坡不够,影响坡面流水顺畅的问题;3、一号、二号水池拦山墙的内侧墙体底部与坡面连接处,需要进行全面检查,
