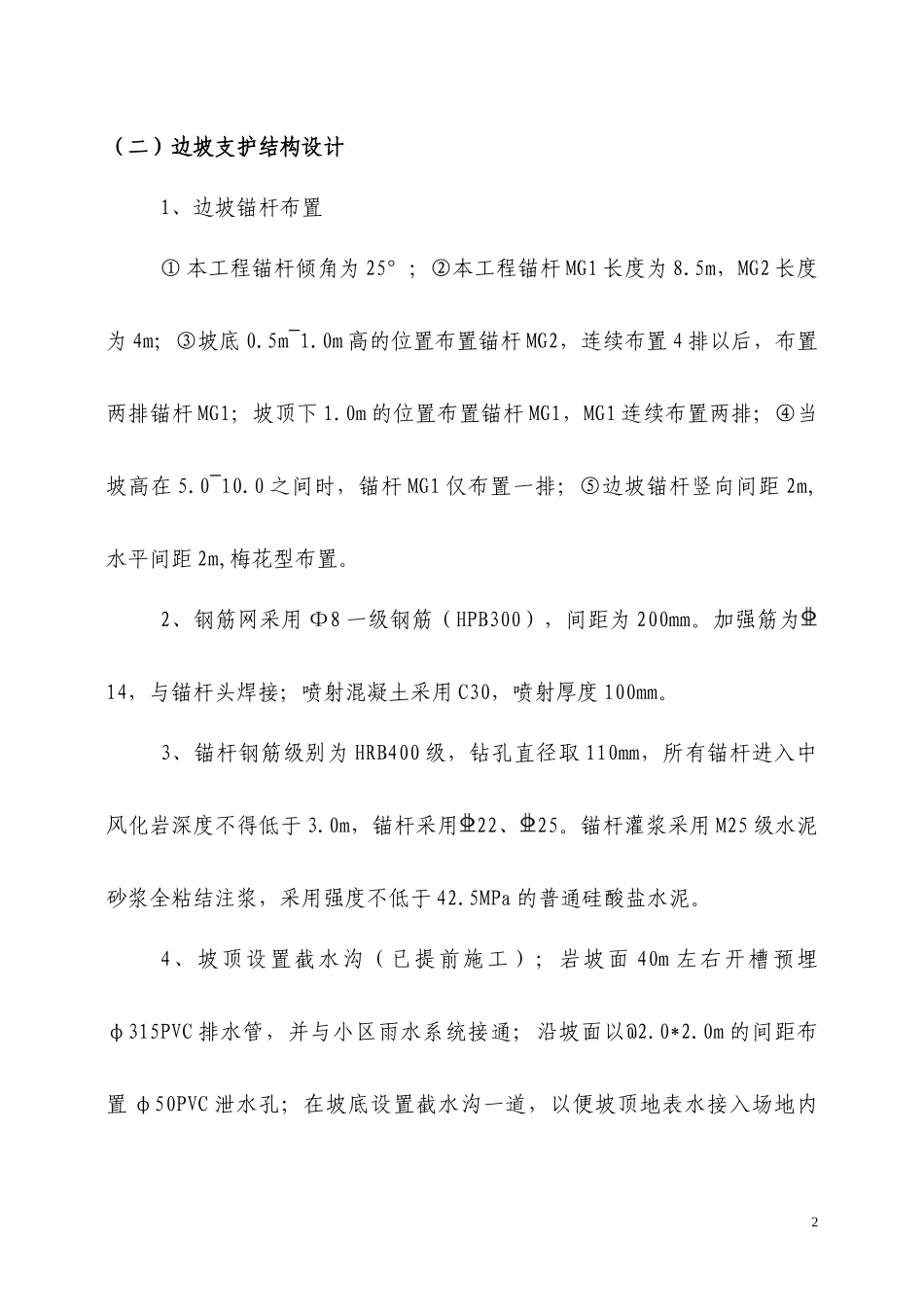

主入口高边坡支护工程安全专项施工方案一、工程概况(一)项目情况本工程建设单位为,边坡项目位于宜昌市伍家岗区城东生态新区,北侧为城东大道,西侧是恒大帝景项目工地,南侧临山。本边坡为岩质边坡(边坡上部土层厚度0.4m~4.2m,),采用机械开挖,总长约188.3m,坡顶为设计道路,位于南侧边坡的道路采用毛石挡土墙支护,挡土墙高度约2~4m,现已提前施工。坡底高程68.00~74.40m,边坡整体高度约7.5~32.00m,其中岩质边坡高度约7.5~21.60m。现边坡已基本开挖成形,坡比1:0.3,岩石边坡未经喷护,现状稳定。边坡坡底为主入口建筑物。边坡岩体类别为II类,岩层面坡度平缓、覆盖层最大厚度不超过2m,建筑边坡安全等级为二级,支护结构设计使用年限50年,抗震设防烈度为六度,抗震设防类别为丙类,设计基本地震加速度取值0.05g。1(二)边坡支护结构设计1、边坡锚杆布置①本工程锚杆倾角为25°;②本工程锚杆MG1长度为8.5m,MG2长度为4m;③坡底0.5m~1.0m高的位置布置锚杆MG2,连续布置4排以后,布置两排锚杆MG1;坡顶下1.0m的位置布置锚杆MG1,MG1连续布置两排;④当坡高在5.0~10.0之间时,锚杆MG1仅布置一排;⑤边坡锚杆竖向间距2m,水平间距2m,梅花型布置。2、钢筋网采用Φ8一级钢筋(HPB300),间距为200mm。加强筋为14,与锚杆头焊接;喷射混凝土采用C30,喷射厚度100mm。3、锚杆钢筋级别为HRB400级,钻孔直径取110mm,所有锚杆进入中风化岩深度不得低于3.0m,锚杆采用22、25。锚杆灌浆采用M25级水泥砂浆全粘结注浆,采用强度不低于42.5MPa的普通硅酸盐水泥。4、坡顶设置截水沟(已提前施工);岩坡面40m左右开槽预埋φ315PVC排水管,并与小区雨水系统接通;沿坡面以@2.0*2.0m的间距布置φ50PVC泄水孔;在坡底设置截水沟一道,以便坡顶地表水接入场地内2雨水系统。沟底浇筑C20素砼,水沟侧壁采用MU10页岩砖M7.5的水泥砂浆砌筑。5、喷锚支护面板每20m设置一道宽30mm充填沥青麻丝的伸缩缝。(三)、地质情况(一)场地周围环境条件由建设单位提供的有关图纸和现场踏勘调查可以确定:边坡坡顶为自然山体;坡下为主入口建筑区,坡底与拟建建筑物最小距离约6m,与拟建基坑坑顶线最小距离约5m。边坡顶部及底部未见地下管线。(二)场地岩土工程地质条件本场地处丘陵地貌单元,场地为坡地。边坡表层为耕土,一般厚度小于2.0m,下伏为白垩系泥质砂岩,基岩产状倾向南东,倾角5~7°,厚度达数百米。本边坡主要为岩质边坡;岩体较完整,岩层产状平缓。(三)水文地质条件1、气象资料:依据多年的统计资料,宜昌市区年降水量828~1363mm,年平均降水量为1031mm,日最大降水量为166.6mm。5~9月为多雨季节,3约占年降水量的60~70%。最大积雪20cm。2、地下水类型、埋藏条件:边坡场区水文地质条件简单,地下水类型属上层滞水,填土为透水层,其下基岩为相对隔水层。地下水主要来源于大气降水补给,主要通过蒸发排泄;场区地势开阔,边坡坡度大,排水通畅,基本无地下水。(四)参建单位建设单位:设计单位:勘察单位:监理单位:施工单位:(五)质量目标、项目建设工期目标1、质量目标质量要求应符合《建筑边坡工程技术规范GB50330-2013》;2、施工安全目标在本工程施工开始前,制定严格的安全管理制度,结合本工程的具体情4况,制定周密的安全技术方案和安全操作规程,并在施工中狠抓落实,杜绝重大安全事故发生,各项施工安全指标符合JGJ59-2011合格标准。3、项目工期目标本工程施工工期为45日历天,开工日期以监理单位下发的开工令为准,我单位严格按照双方合同约定的工期圆满完成本工程。二、编制依据1、宜昌市磐石注册岩土工程师事务有限公司设计的宜昌市城东公园主入口边坡支护施工蓝图;2、《宜昌市城东公园主入口边坡支护岩土工程勘察报告》3、《建筑基坑工程监测技术规范》(GB50497-2009);4、《建筑边坡工程技术规范》(GB50330-2013);5、《岩土锚杆技术规程》(CECS22-2005);6、《锚杆喷射混凝土支护技术规程》GB50086-2012;7、《钢筋焊接及验收规程》JGJ18-2012;8、《钢筋机械连接技术规程》JGJ107-2010;9、《混凝土结构工程施工质量验收规范》(GB50204-2015);10、《建...
