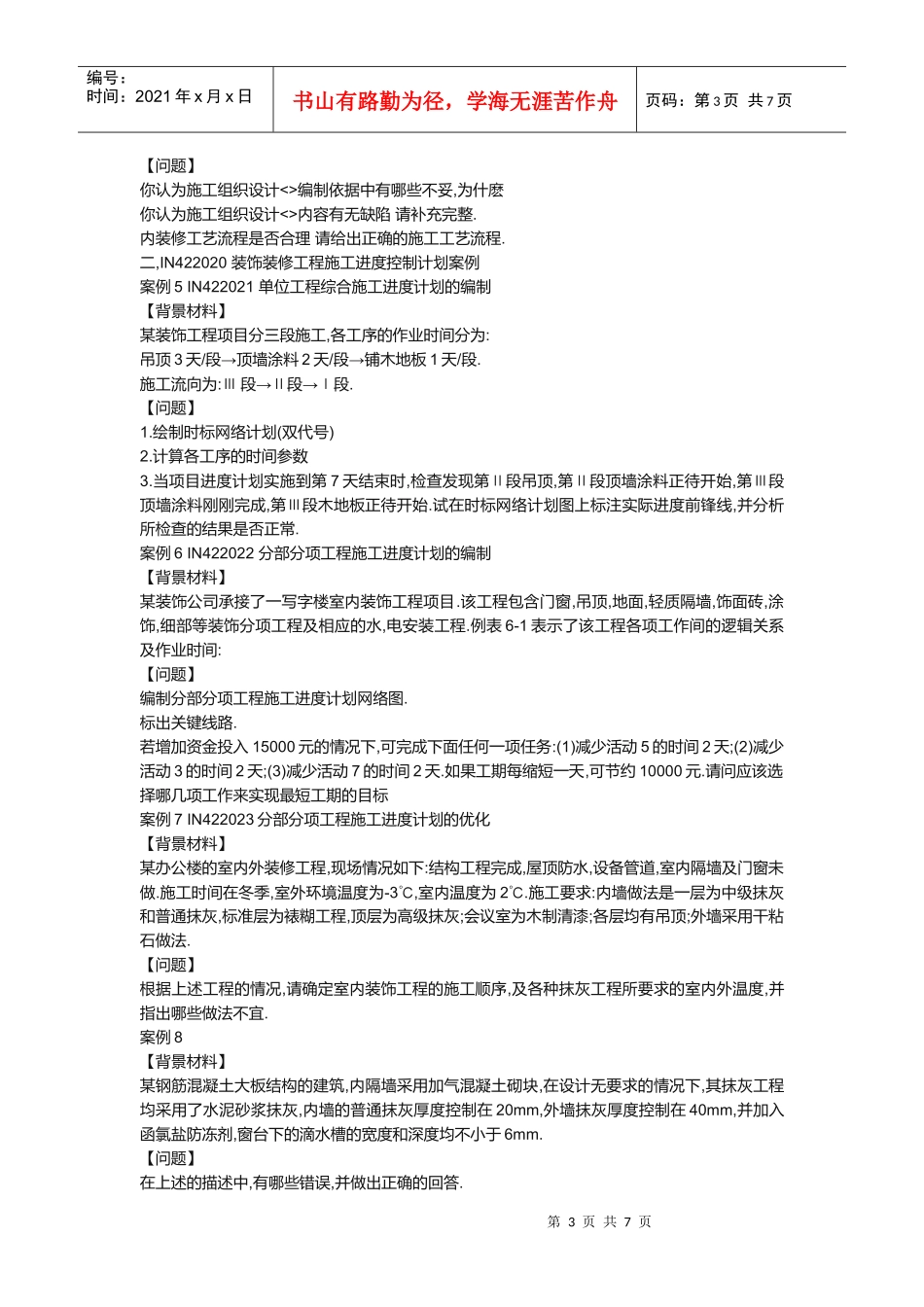

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页装修装饰工程施工组织设计案例一,装修装饰工程施工组织设计<>案例案例1IN422011施工顺序的确定【背景材料】某装饰公司承接了某公寓装饰装修工程后,在其编制的施工组织设计<>中确定了:施工展开程序(1)先准备后开工;(2)先围护后装饰;(3)先室内后室外;(4)先湿后干;(5)先面后隐;(6)先设备管线,后面层装饰.2.室内首层装饰工程的施工顺序清理,→→→→→→放线安装门框墙面石材水电管线安装地面石材安装吊顶龙骨安装纸面石膏板→安装灯具,→喷洒头安装踢脚,饰板,→→门局部顶墙涂料清理验收.【问题】上述施工展开程序中错误的是哪几项写出正确程序.上述室内装饰工程施工顺序中有何错误写出正确的顺序安排.案例2IN422014施工平面布置图的安排【背景材料】某单位工程装饰装修施工现场平面布置如例图2-1所示.【问题】平面图设计的基本原则是什麽指出例图2-1不合理的布置,应如何修改案例3IN422012组织机构的确定和劳动力的配备【背景材料】某装饰公司承接了一单位工程装饰装修任务,经过研究确定了装饰装修单位工程施工组织设计<>的内容,并确定了编制程序如下.编制内容工程概况第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页施工部署施工进度计划施工方法及技术措施各种资源需要量计划施工准备工作计划主要技术经济指标编制程序:熟悉审查图纸,→→→→进行调研计算工程量编制施工进度计划设计施工方案编制施工准备工作→→计划编制各种资源需要量计划确定临时生产,→生活设施确定临时水,→电管线计算技术经济指标.【问题】上述装饰装修单位工程施工组织设计<>中缺少什麽内容上述编制程序有何错误请写出正确的编制程序.案例4IN422012组织机构的确定和劳动力的配备IN422013施工方法和施工机械的选择【背景材料】某施工单位受建设单位委托承担了北方某饭店室内装修工程项目的施工任务,并签订了施工合同.工期为2003年10月1日至2004年4月30日.建设单位口头提出,要求施工单位3日内提交施工组织设计<>.施工组织设计<>中的部分内容如下.编制依据招标文件,答疑文件及现场勘查情况.工程所用的主要规范,标准,规程,图集:《建筑地面工程施工及验收规范》(GB20209-95),《建筑装饰装修工程质量验收规范》(GB50210-2001),《建筑内部装修设计防火规范》(GB50222-95)工程概况施工部署内装修工艺流程图:施工方案及主要技术措施轻钢龙骨石膏板吊顶木作施工要求和方案地面石材工程墙面干挂大理石施工方案涂料工程裱糊工程装饰木门施工技术要求及施工方案油漆工程地砖粘贴工程地毯工程5,施工工期,施工进度及工期保证措施6,质量目标及保证措施7,项目班子组成8,施工机械装备及人员装备9,消防安全措施第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页【问题】你认为施工组织设计<>编制依据中有哪些不妥,为什麽你认为施工组织设计<>内容有无缺陷请补充完整.内装修工艺流程是否合理请给出正确的施工工艺流程.二,IN422020装饰装修工程施工进度控制计划案例案例5IN422021单位工程综合施工进度计划的编制【背景材料】某装饰工程项目分三段施工,各工序的作业时间分为:吊顶3天/→段顶墙涂料2天/→段铺木地板1天/段.施工流向为:Ⅲ→段Ⅱ→段Ⅰ段.【问题】1.绘制时标网络计划(双代号)2.计算各工序的时间参数3.当项目进度计划实施到第7天结束时,检查发现第Ⅱ段吊顶,第Ⅱ段顶墙涂料正待开始,第Ⅲ段顶墙涂料刚刚完成,第Ⅲ段木地板正待开始.试在时标网络计划图上标注实际进度前锋线,并分析所检查的结果是否正常.案例6IN422022分部分项工程施工进度计划的编制【背景材料】某装饰公司承接了一写字楼室内装饰工程项目.该工程包含门窗,吊顶,地面,轻质隔墙,饰面砖,涂饰,细部等装饰分项工程及相应的水,电安装工程.例表6-1表示了该工程各项工作间的逻辑关系及作业时间:【问题】编制分部分项工程施工进度计划网络图.标出关键线路.若增加资金投入15000元的情况下,可完成下面任何一项任务:(1)减少活动5的时间2天;(2)减少活动3的时间2天;(3)减少活动7的时间2天.如...
