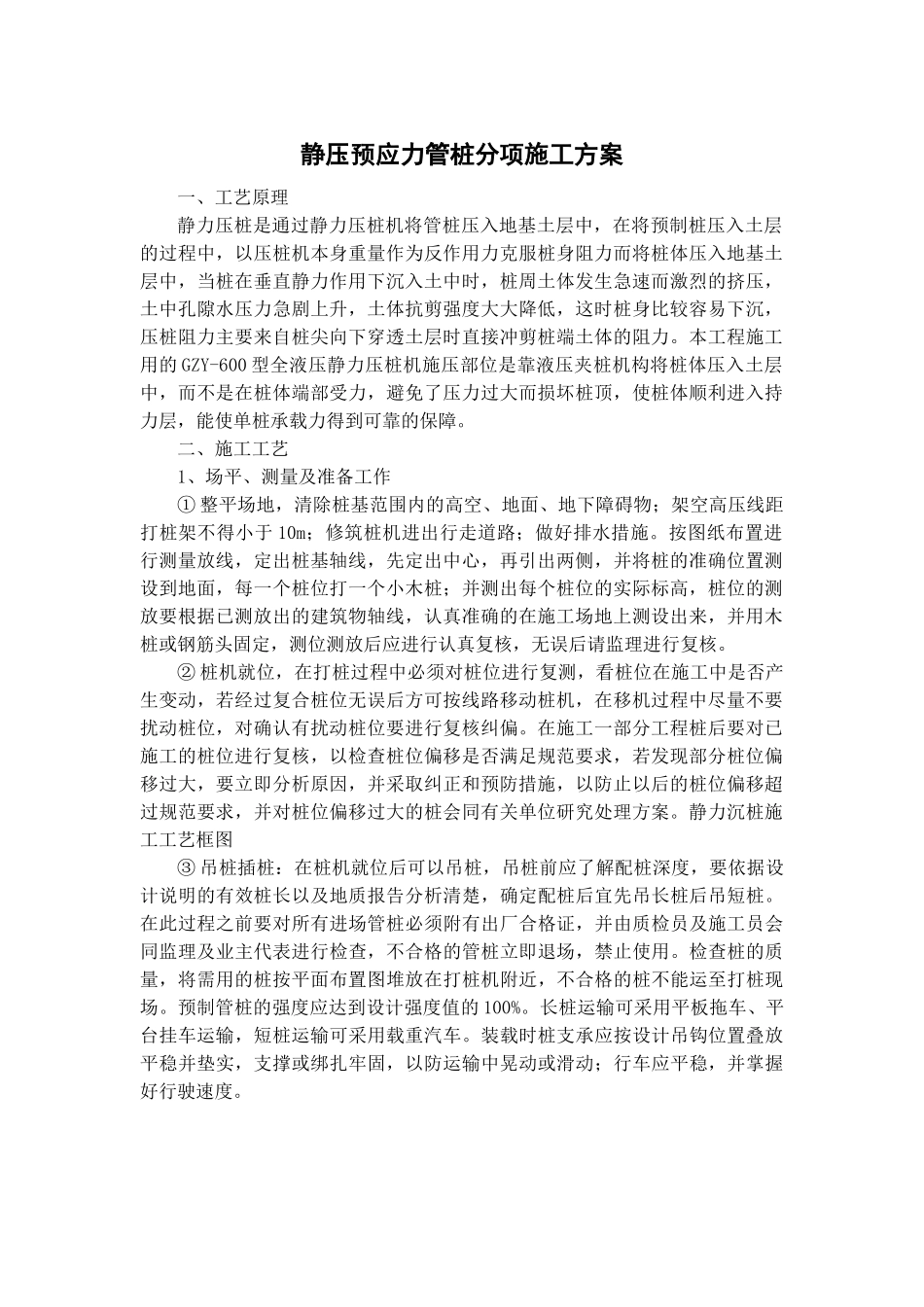

静压预应力管桩分项施工方案一、工艺原理静力压桩是通过静力压桩机将管桩压入地基土层中,在将预制桩压入土层的过程中,以压桩机本身重量作为反作用力克服桩身阻力而将桩体压入地基土层中,当桩在垂直静力作用下沉入土中时,桩周土体发生急速而激烈的挤压,土中孔隙水压力急剧上升,土体抗剪强度大大降低,这时桩身比较容易下沉,压桩阻力主要来自桩尖向下穿透土层时直接冲剪桩端土体的阻力
本工程施工用的GZY-600型全液压静力压桩机施压部位是靠液压夹桩机构将桩体压入土层中,而不是在桩体端部受力,避免了压力过大而损坏桩顶,使桩体顺利进入持力层,能使单桩承载力得到可靠的保障
二、施工工艺1、场平、测量及准备工作①整平场地,清除桩基范围内的高空、地面、地下障碍物;架空高压线距打桩架不得小于10m;修筑桩机进出行走道路;做好排水措施
按图纸布置进行测量放线,定出桩基轴线,先定出中心,再引出两侧,并将桩的准确位置测设到地面,每一个桩位打一个小木桩;并测出每个桩位的实际标高,桩位的测放要根据已测放出的建筑物轴线,认真准确的在施工场地上测设出来,并用木桩或钢筋头固定,测位测放后应进行认真复核,无误后请监理进行复核
②桩机就位,在打桩过程中必须对桩位进行复测,看桩位在施工中是否产生变动,若经过复合桩位无误后方可按线路移动桩机,在移机过程中尽量不要扰动桩位,对确认有扰动桩位要进行复核纠偏
在施工一部分工程桩后要对已施工的桩位进行复核,以检查桩位偏移是否满足规范要求,若发现部分桩位偏移过大,要立即分析原因,并采取纠正和预防措施,以防止以后的桩位偏移超过规范要求,并对桩位偏移过大的桩会同有关单位研究处理方案

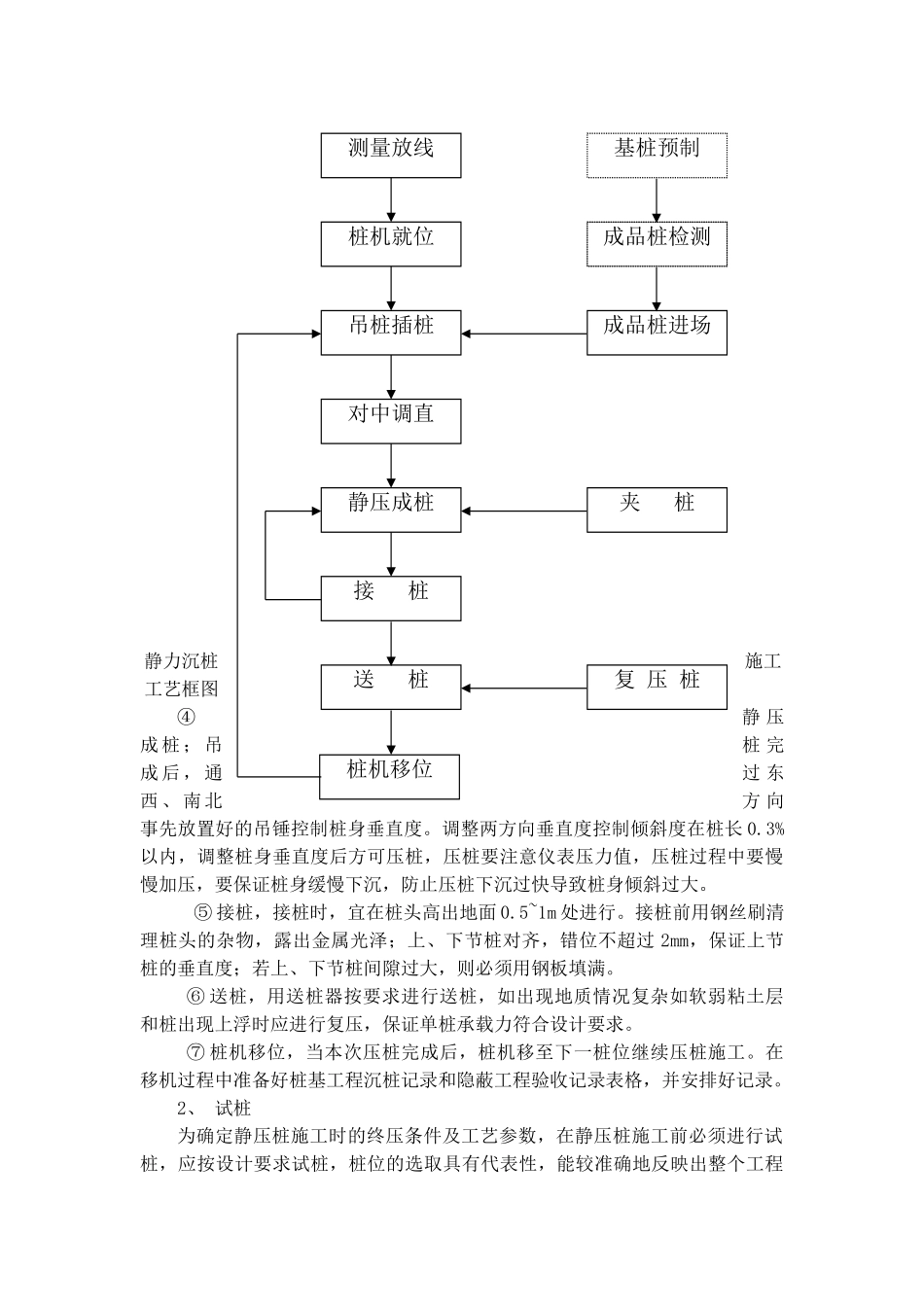

静力沉桩施工工艺框图③吊桩插桩:在桩机就位后可以吊桩,吊桩前应了解配桩深度,要依据设计说明的有效桩长以及地质报告分析清楚,确定配桩后宜先吊长桩后吊短桩

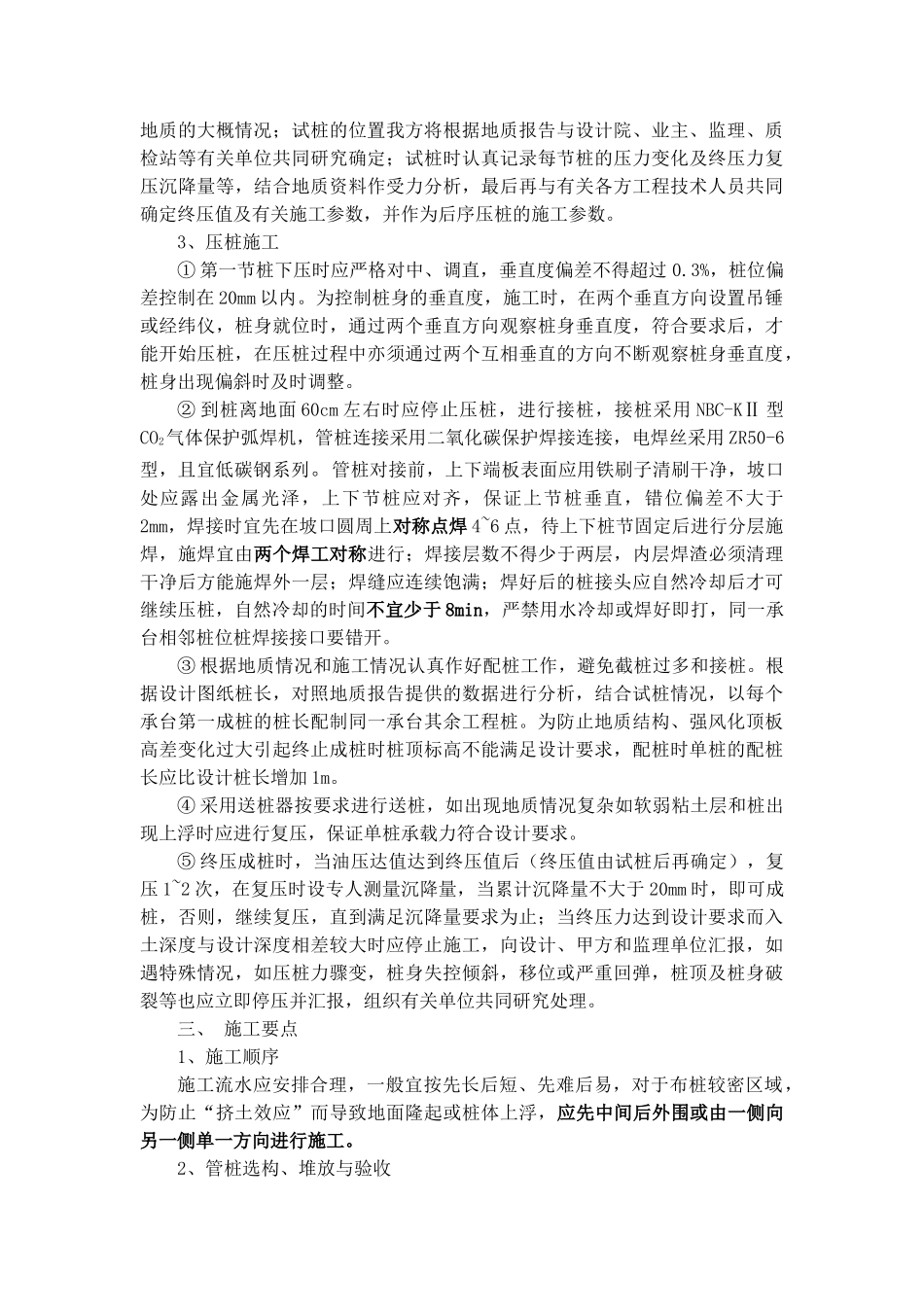

在此过程之前要对所有进场管桩必须附有出厂合格证,并由质检员及施工
