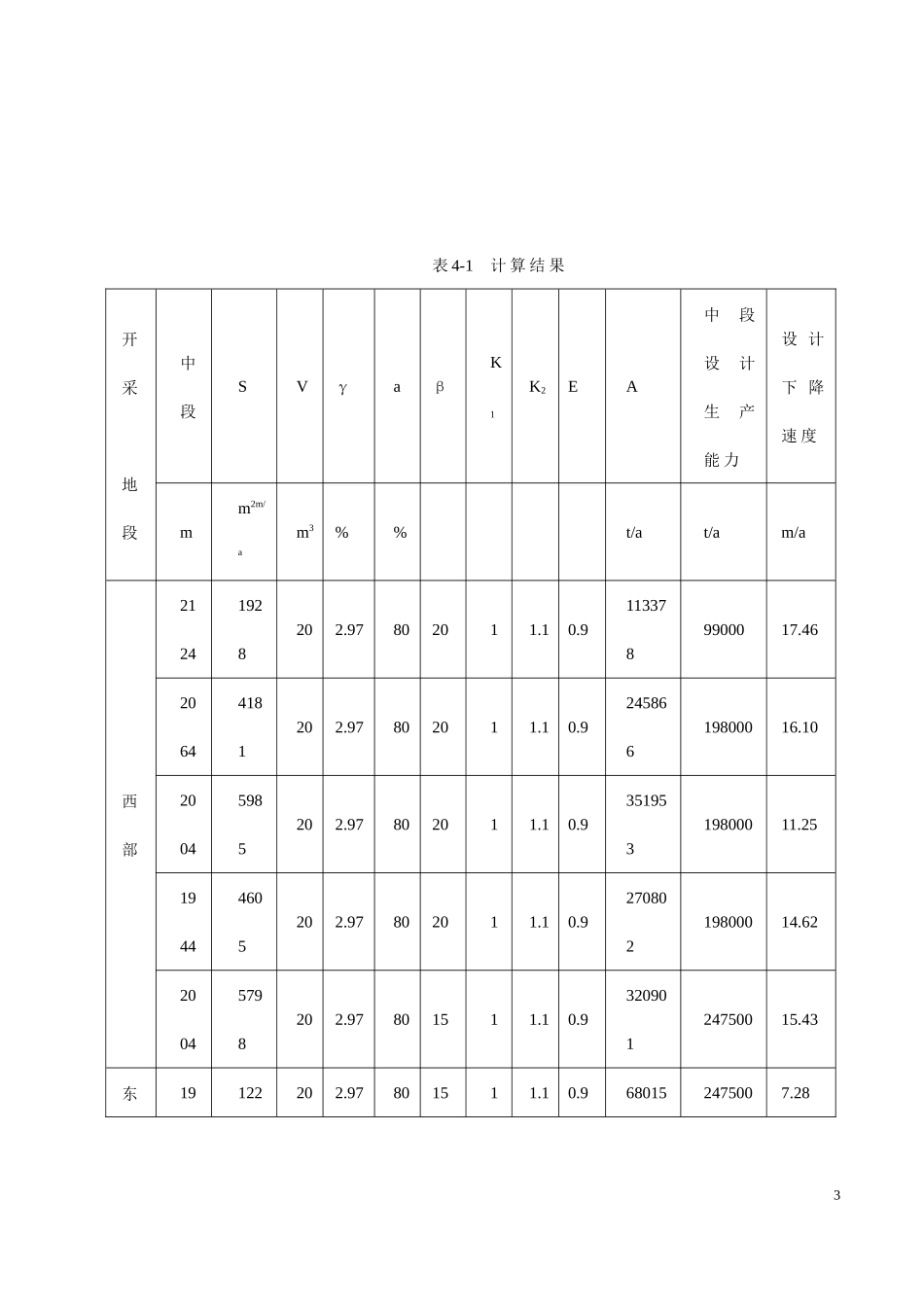

矿井通风设计原始材料矿山工作制度和生产能力4.1矿山工作制度年工作330天,每天3班,每班8小时的工作制4.2矿山生产能力确定本次设计的矿山出矿能力为1350t/d。4.3东西部产量分配矿体在走向上虽然连续,但形状呈一哑铃状,由于矿体赋存西高东低,品位分布东高西低,为满足产量要求有必要也有可能分东西两部分进行开采。按公式:A/Q≈Ae/Qe≈Aw/Qw(4—1)进行估算取值得:东部产量Ae为24.75万t/a,西部产量AW为19.8万t/d式中:A—总和年生产能力,44.55万t/a;Q-东西部可采矿量,684.63万t;Ae—东部年生产能力;Aw—西部年生产能力;Qe—东部可采矿量374.83万t;Qw—西部可采矿量;309.81万t.14.4矿山服务年限按上述产量安排可供地下开条的工业矿量可服务16年,投产到达时间为1年,达产时间为14年,减产时间为1年,尚有D级储量364.98万t经升级后可延长矿山服务年限,对一个中型矿山,上述服务年限仍在合理范围。4.5矿山生产能力验证1、根据矿山开采年下降速度验证矿山生产能力按公式:A=vsra1−βk1·k2·E,(4—2)式中:A—中段生产能力,t/a;v—下降速度m/a;s—中段矿体面积,m2;γ—矿石体重,2.97t/m2;a—回收率,80%;β—贫化率,西部20%,东部15%;k1—倾角影响系数,1;k2—厚度影响系数,1.1;E—地质影响系数,0.9,计算结果见表4—1。2表4-1计算结果开采地段中段SVγaβK1K2EA中段设计生产能力设计下降速度mm2m/am3%%t/at/am/a西部21241928202.97802011.10.91133789900017.4620644181202.97802011.10.924586619800016.1020045985202.97802011.10.935195319800011.2519444605202.97802011.10.927080219800014.6220045798202.97801511.10.932090124750015.43东19122202.97801511.10.9680152475007.283部448972、根据可布矿块数验证矿山生产能力按选定的分段凿岩阶段崩落采矿法的电耙底部结构方案(详见四种采矿方法图),并结合东西部同时开采布置,在中段上由中央向两端退采的开采顺序,设计时根据东西部各中段的矿体赋存条件进行了矿块划分,并按下式计算各中段生产能力:A=NqkEt1−Z,(4—3)式中:A—中段生产能力,万t/a;N—可布有效电耙道数;q—电耙道的生产能力;k—电耙通利用系数;E—地质利用系数;T—年工作天数;Z—副产矿石百分比;m—可布矿块数。计算结果见表4—2。表4-2计算结果4开采地段中段标高mNqkEtZA设计能力m个条t/a天%t/at/a西部2124491500.250.93308.9611003099900020646191500.250.93308.9623228519800020046181500.250.93308.9622006019800019446171500.250.93308.96207835198000东部20047261500.250.93308.9631786524750019446211500.250.93308.962567372475003、按开采强度系数验证生产能力A中=SξE,(4—4)5式中:A中—中段生产能力,t/a;S—中段矿体水平面积;ξ—开采强度系数,t/m2·a;E—地质影响系数.计算结果见表4—3表4-3计算结果开采地段中段标高SξEA设计能力mm2t/m2·at/at/a西部21241928600.91041129900020644181600.922577419800020045985600.932319019800019444605600.9248670198000东部20045987600.9313092247500194412289600.96636062475004、按下中段开拓,采准时间验证生产能力矿山投产后西部2064m中段、东部2004m中段都只剩采准工程,1944m中段只剩开拓和采准工程,各中段允许的准备时间按下式计算:6T=QαEk(1−β)A2,(4—5)式中:T—允许的准备时间;Q—同采中段地质储量;α—回收率;E—地质影响系数;K—超前系数;β—贫化率;A2-日采中段年产量。计算结果见表4-4表4-4计算结果开采地段中段标高QaEKβAzTzmt%tA西部2064745049800.91.2201980002.8220041066525800.91.2201980004.0419441149085800.91.2201980004.35东部20041120298800.91.2152447503.23719942627883800.91.2152447507.58由计算结果看出留给下中段作准备的时间是较长的,按设计配备的设备和定员只要认真组织,完全有充足的时间完成下中段的开拓采准工作,持续生产是有保障的。5、按经济合理的矿山服务年限计算矿石年产量。A=QkzT(1−ρz)t/a,(4—6)式中:kz—工业矿石总回收率取为80%;ρz—工业矿石总贫化率,取为18.5%;Q—矿工业储量...
