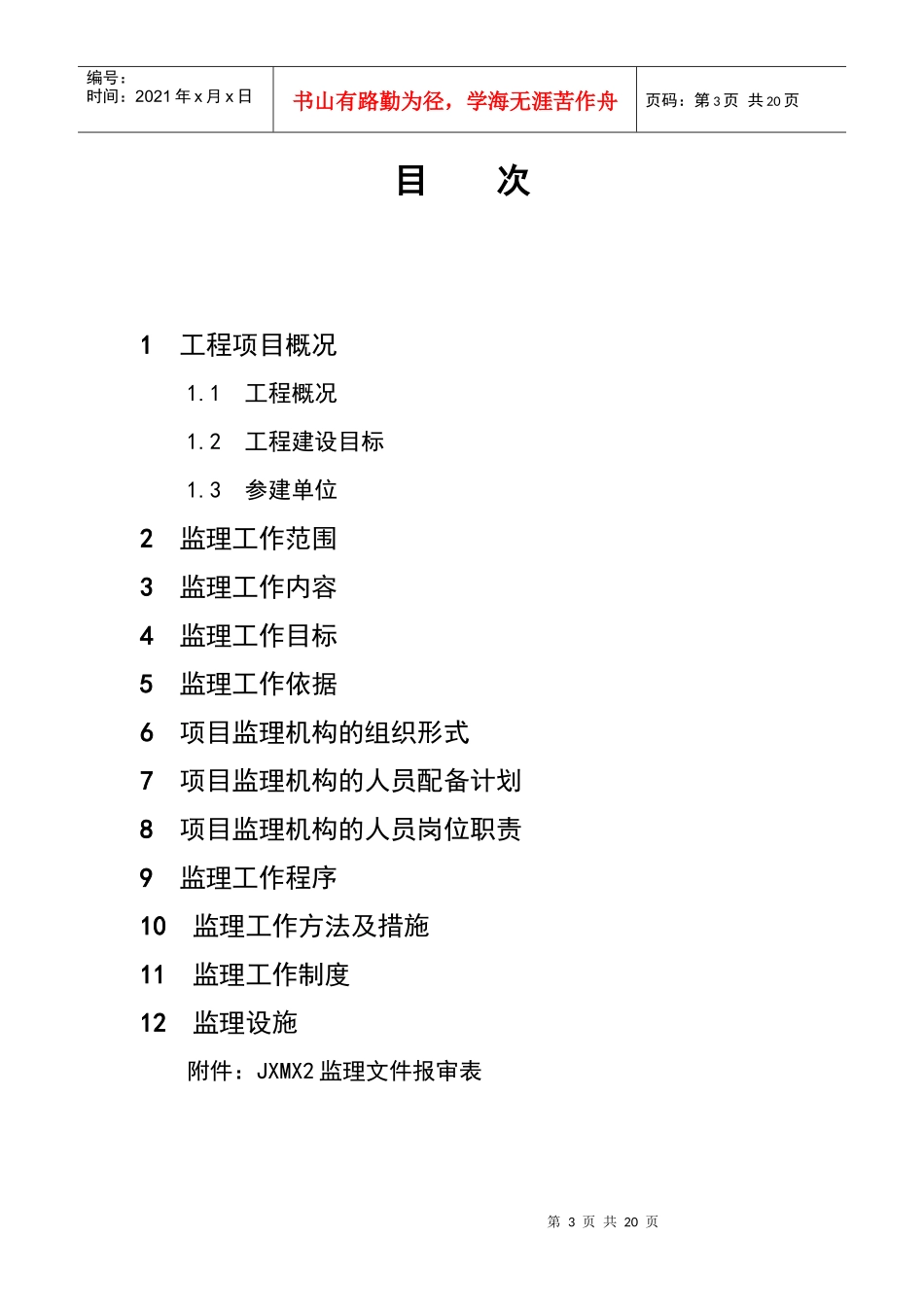

第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页35kV滩桥-资市送电线路工程监理规划第2页共20页第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共20页黄石诚信工程建设监理有限公司2011年3月批准:年月日审核:年月日编写:年月日第3页共20页第2页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共20页目次1工程项目概况1
1工程概况1
2工程建设目标1
3参建单位2监理工作范围3监理工作内容4监理工作目标5监理工作依据6项目监理机构的组织形式7项目监理机构的人员配备计划8项目监理机构的人员岗位职责9监理工作程序10监理工作方法及措施11监理工作制度12监理设施附件:JXMX2监理文件报审表第4页共20页第3页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共20页1工程项目概况1
1工程概况1
1工程简介35kV滩桥至资市送电线路是江陵110kV滩桥变电站扩建工程的配套工程,线路全长9
73km其中改造线路1
83km\新建线路7
9km,全线共34基杆塔,其中,直线塔28基、转角塔6基,全线前1
83km为双回共杆,后7
9km为单回路
导线为LGJ-120/20钢芯铝绞线;地线为GJ-35镀锌钢绞线
绝缘子全线采用XWP-70\XP-70防污绝缘子
2工程工期安排:(本工程共分四个阶段实施)(1)第一阶段先对线路复测:2011年3月1日——2011年3月10日;线路复测(2)第二阶段线路基础分部施工:2011年3月30日——2011年5月20日;基础施工(3)第三阶段线路杆塔分部施工:2011年5月21日——2011年6月15日:杆塔组立施工(4)第四阶段线路附件安装及线路展放分部施工:2011年6月16
