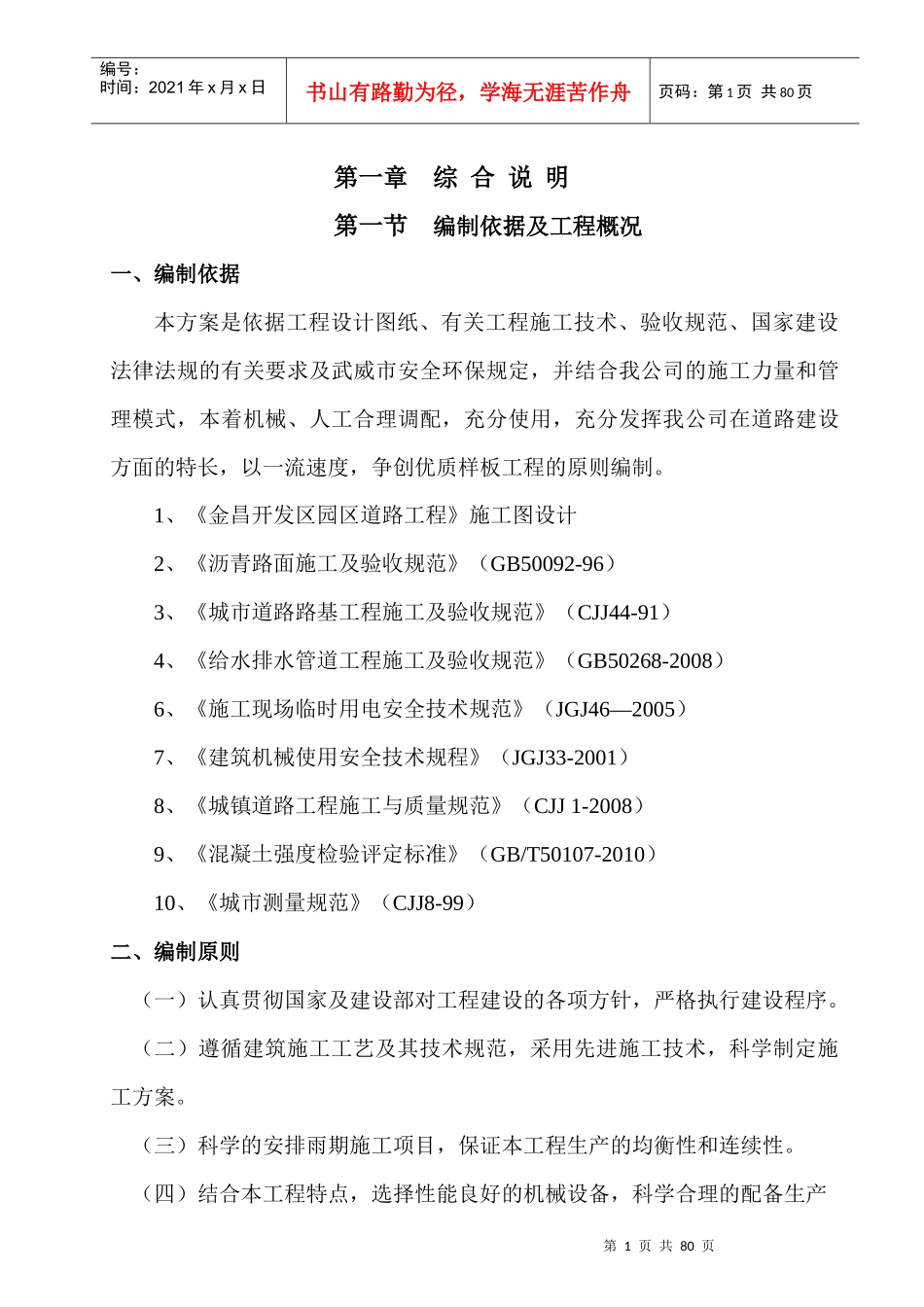

第1页共80页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共80页第一章综合说明第一节编制依据及工程概况一、编制依据本方案是依据工程设计图纸、有关工程施工技术、验收规范、国家建设法律法规的有关要求及武威市安全环保规定,并结合我公司的施工力量和管理模式,本着机械、人工合理调配,充分使用,充分发挥我公司在道路建设方面的特长,以一流速度,争创优质样板工程的原则编制。1、《金昌开发区园区道路工程》施工图设计2、《沥青路面施工及验收规范》(GB50092-96)3、《城市道路路基工程施工及验收规范》(CJJ44-91)4、《给水排水管道工程施工及验收规范》(GB50268-2008)6、《施工现场临时用电安全技术规范》(JGJ46—2005)7、《建筑机械使用安全技术规程》(JGJ33-2001)8、《城镇道路工程施工与质量规范》(CJJ1-2008)9、《混凝土强度检验评定标准》(GB/T50107-2010)10、《城市测量规范》(CJJ8-99)二、编制原则(一)认真贯彻国家及建设部对工程建设的各项方针,严格执行建设程序。(二)遵循建筑施工工艺及其技术规范,采用先进施工技术,科学制定施工方案。(三)科学的安排雨期施工项目,保证本工程生产的均衡性和连续性。(四)结合本工程特点,选择性能良好的机械设备,科学合理的配备生产第2页共80页第1页共80页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共80页要素,提高机械化程度,改善劳动条件,提高劳动生产率。(五)结合本工程的施工特点,调集具有类似工程施工经验的专业队伍进场施工。(六)高效、有序、优质、安全、文明的组织施工。严格按照IS09001质量保证体系标准及程序,对施工过程实行动态管理和严密监控,力保本工程按期完成。(七)采用先进的施工组织管理技术,统筹计划,合理安排。三、工程概况金昌开发区2015年园区道路工程,西起已建长沙路(桩号K0+0.000),东至已建福州路(桩号K0+620),坐标长度为620米,道路规划红线24米。其横断面设计为;人行道1.5米+绿化带3米+绿化带3米+机动车道4.5米+机动车道4.5米+绿化带3米+绿化带3米+人行道1.5米。计算行车速度30Km/h。路面结构设计:1、机动车道上面层:细粒式沥青砼AC-13C3.5cm下面层:中粒式沥青砼AC-16C4.5cm透层油(1.0L/㎡)基层:5%水泥稳定砂砾22cm总厚度30cm2、人行道:面层:人行道板砖6cm第3页共80页第2页共80页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共80页找平层:1:3水泥砂浆2.5cm基层:5%水泥稳定砂砾15cm总厚度23.5cm四、工程特点1、工程施工区域在市区东部,施工进出车辆较为方便,但由于本工程处于各企业门口处,因此在施工中受到交通的影响较大,尽量降低施工噪音,减少粉尘飘扬,保证行人安全,做好施工区段的封闭工作。2、工程现场四周环境条件和应注意的问题。工程施工区域及施工车辆途经道路区域安排专人进行清扫、专车洒水,保持周边环境卫生。在工程施工区域的各出入口安排专人进行执勤,正确引导工程施工车辆的出行,确保人身安全和道路畅通。第二节工程施工目标一、工期目标计划开工日期:2016年5月3日计划竣工日期:2012年9月15日二、质量目标达到合格等级。三、安全目标杜绝重大伤亡事故,轻伤事故频率控制在8‰以内。遵守劳动安全法律法规,保护员工身心健康。四、文明施工目标噪音不超标、现场无扬尘、运输无遗漏,创建市级文明达标工地,执行甘肃省文明施工现行文件标准的规定。第4页共80页第3页共80页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共80页五、环境管理目标控制污染,节能降耗,保护环境;确保施工现场的噪音、污水粉尘达标排放。执行国家现行环境保护标准《中华人民共和国环境保护法》。第二章总体施工部署第一节组织机构设置抽调技术精,业务好的工程技术人员,成立武威城区北关中路道路改造工程项目经理部,施工中实施统一指挥、统一调度、科学安排。下设各相关职能组,组建四个施工队,即路基工程施工队、路面施工队、道路环卫设施施工队、道路绿化施工队。在整个施工中,全方位推行工程项目管理模式,各施工队直接与项目经理...
