人工挖孔桩施工具体安全措施目录一、人工挖孔桩施工安全措施
1(一)、有关规定
1(二)、安全施工准备措施
2(三)、安全施工注意事项
5二、安全事故紧急处理预备措施
6(一)、人工挖孔桩常见安全事故
6(二)、安全事故紧急处理预备措施

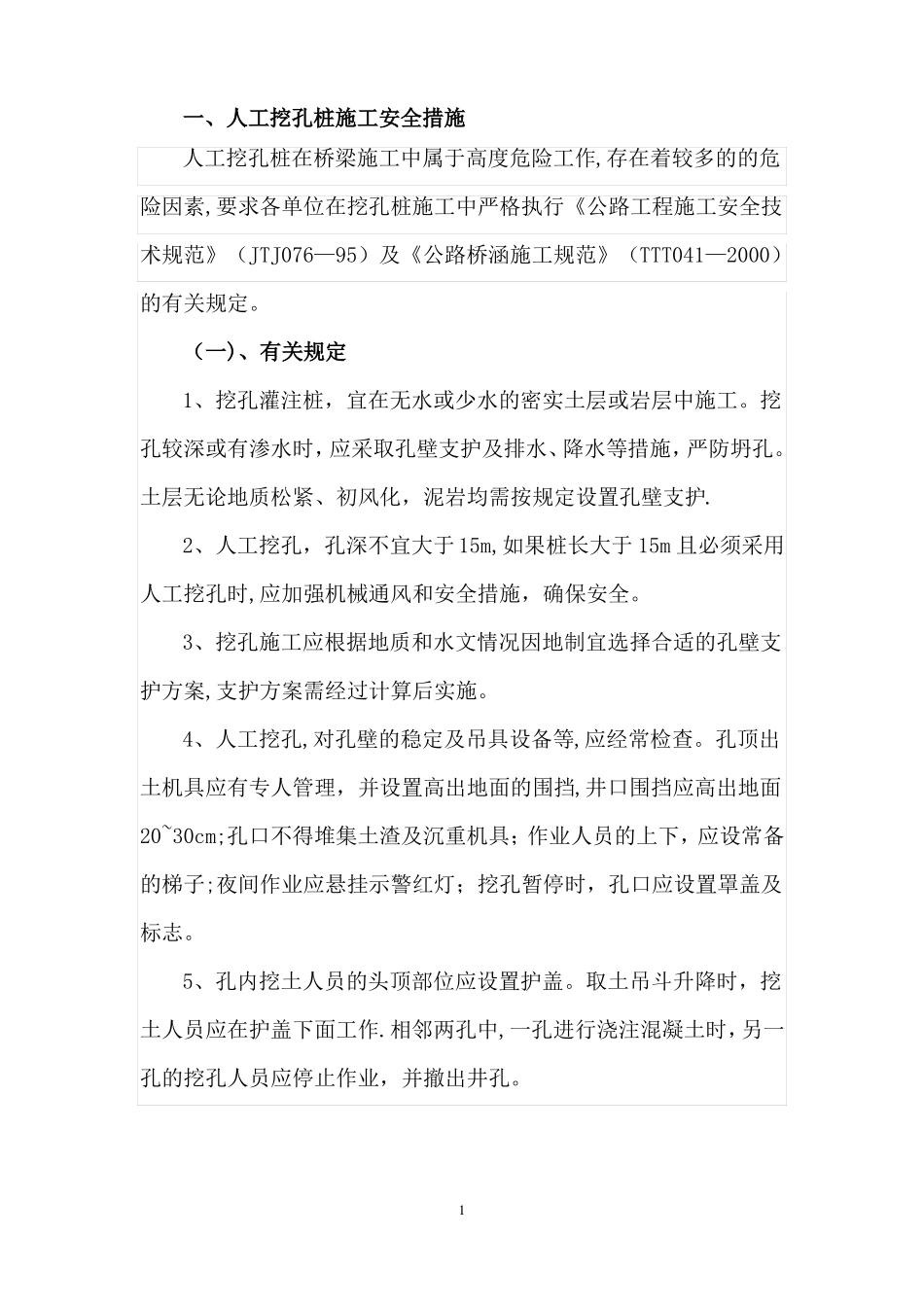

7一、人工挖孔桩施工安全措施人工挖孔桩在桥梁施工中属于高度危险工作,存在着较多的的危险因素,要求各单位在挖孔桩施工中严格执行《公路工程施工安全技术规范》(JTJ076—95)及《公路桥涵施工规范》(TTT041—2000)的有关规定
(一)、有关规定1、挖孔灌注桩,宜在无水或少水的密实土层或岩层中施工
挖孔较深或有渗水时,应采取孔壁支护及排水、降水等措施,严防坍孔
土层无论地质松紧、初风化,泥岩均需按规定设置孔壁支护
2、人工挖孔,孔深不宜大于15m,如果桩长大于15m且必须采用人工挖孔时,应加强机械通风和安全措施,确保安全
3、挖孔施工应根据地质和水文情况因地制宜选择合适的孔壁支护方案,支护方案需经过计算后实施
4、人工挖孔,对孔壁的稳定及吊具设备等,应经常检查
孔顶出土机具应有专人管理,并设置高出地面的围挡,井口围挡应高出地面20~30cm;孔口不得堆集土渣及沉重机具;作业人员的上下,应设常备的梯子;夜间作业应悬挂示警红灯;挖孔暂停时,孔口应设置罩盖及标志
5、孔内挖土人员的头顶部位应设置护盖
取土吊斗升降时,挖土人员应在护盖下面工作
相邻两孔中,一孔进行浇注混凝土时,另一孔的挖孔人员应停
