横六路道路及排水工程竣工总结VIP免费

横六路道路及排水工程竣工总结_第1页
1/10
横六路道路及排水工程竣工总结_第2页
2/10
横六路道路及排水工程竣工总结_第3页
3/10

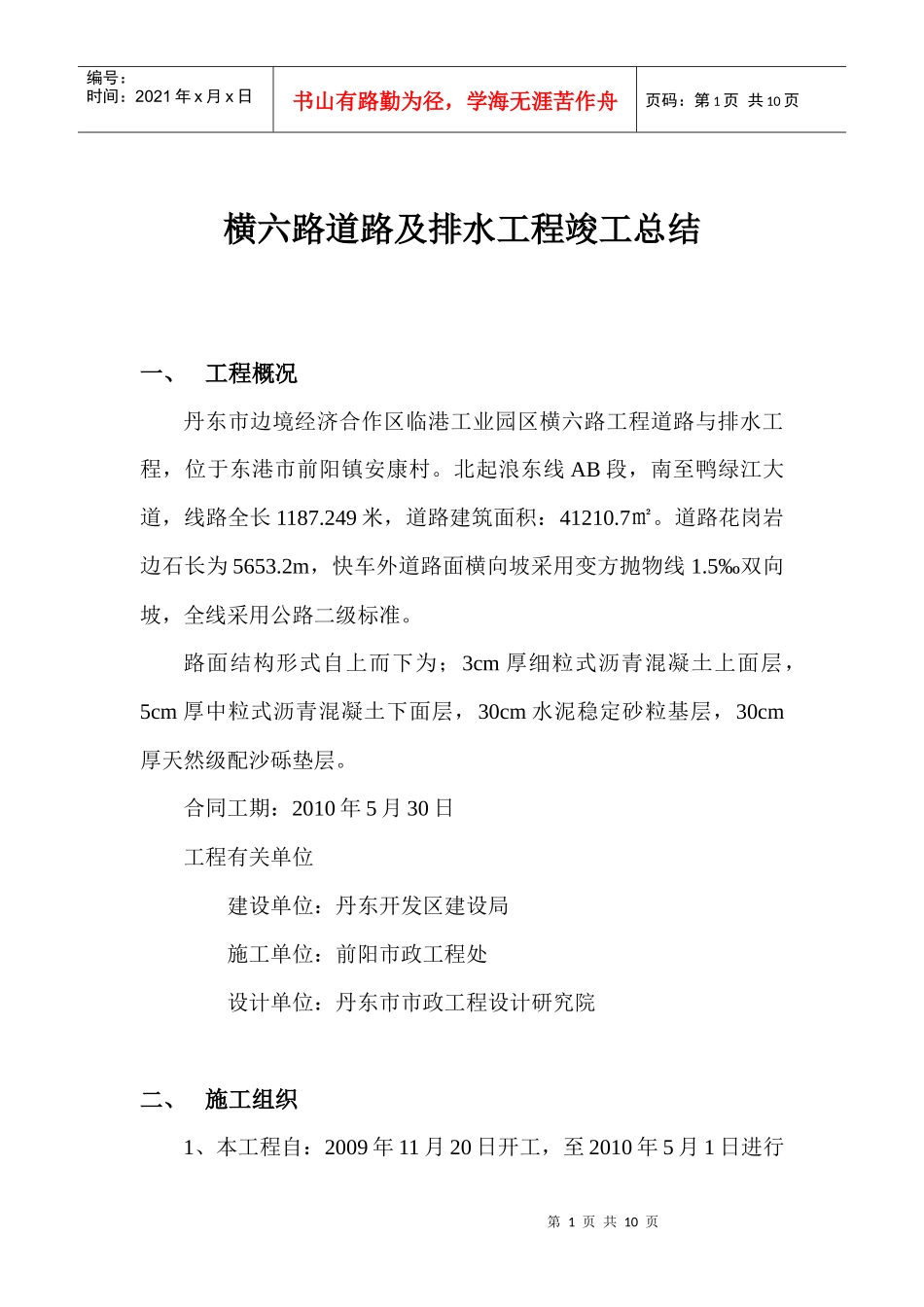

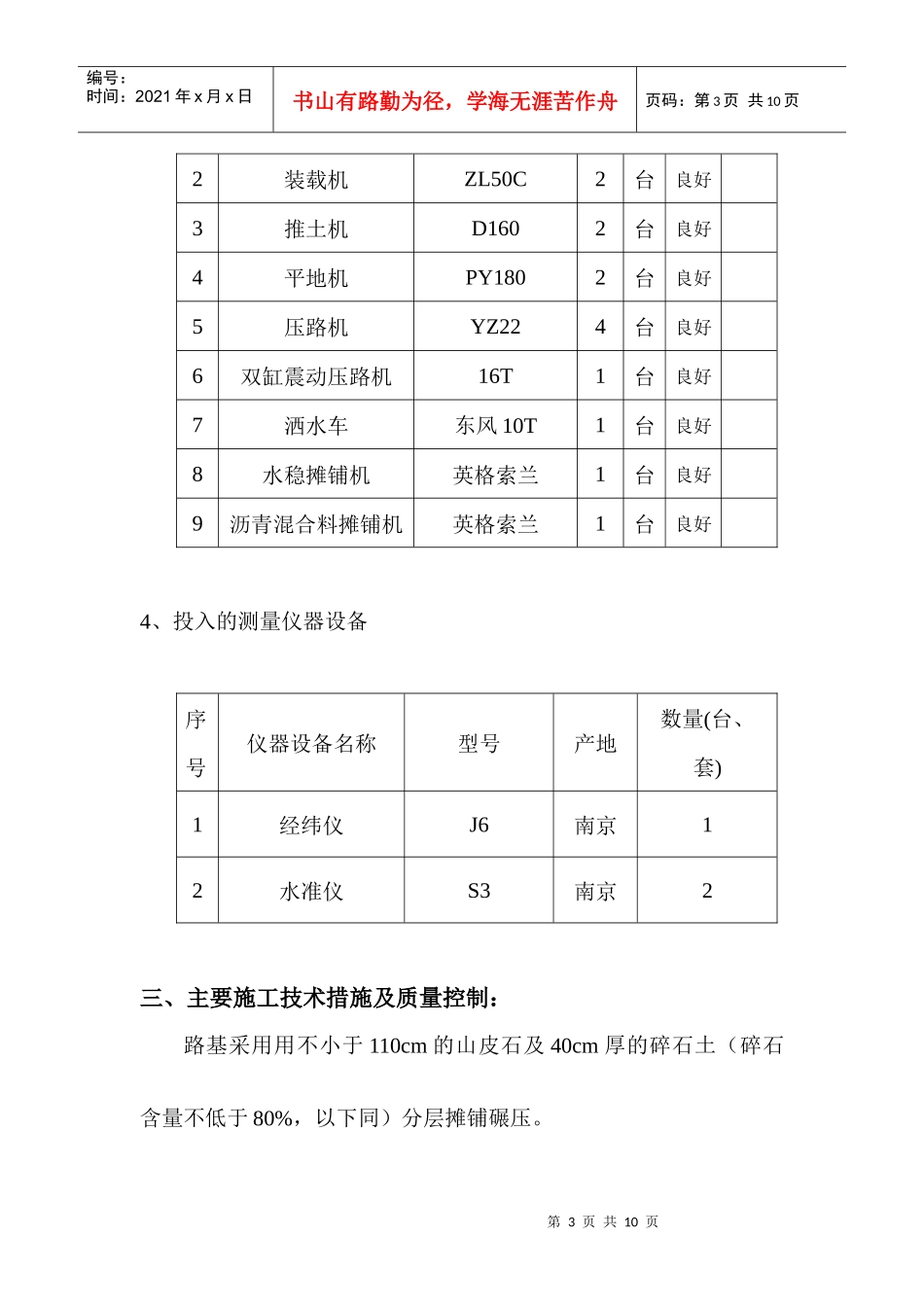

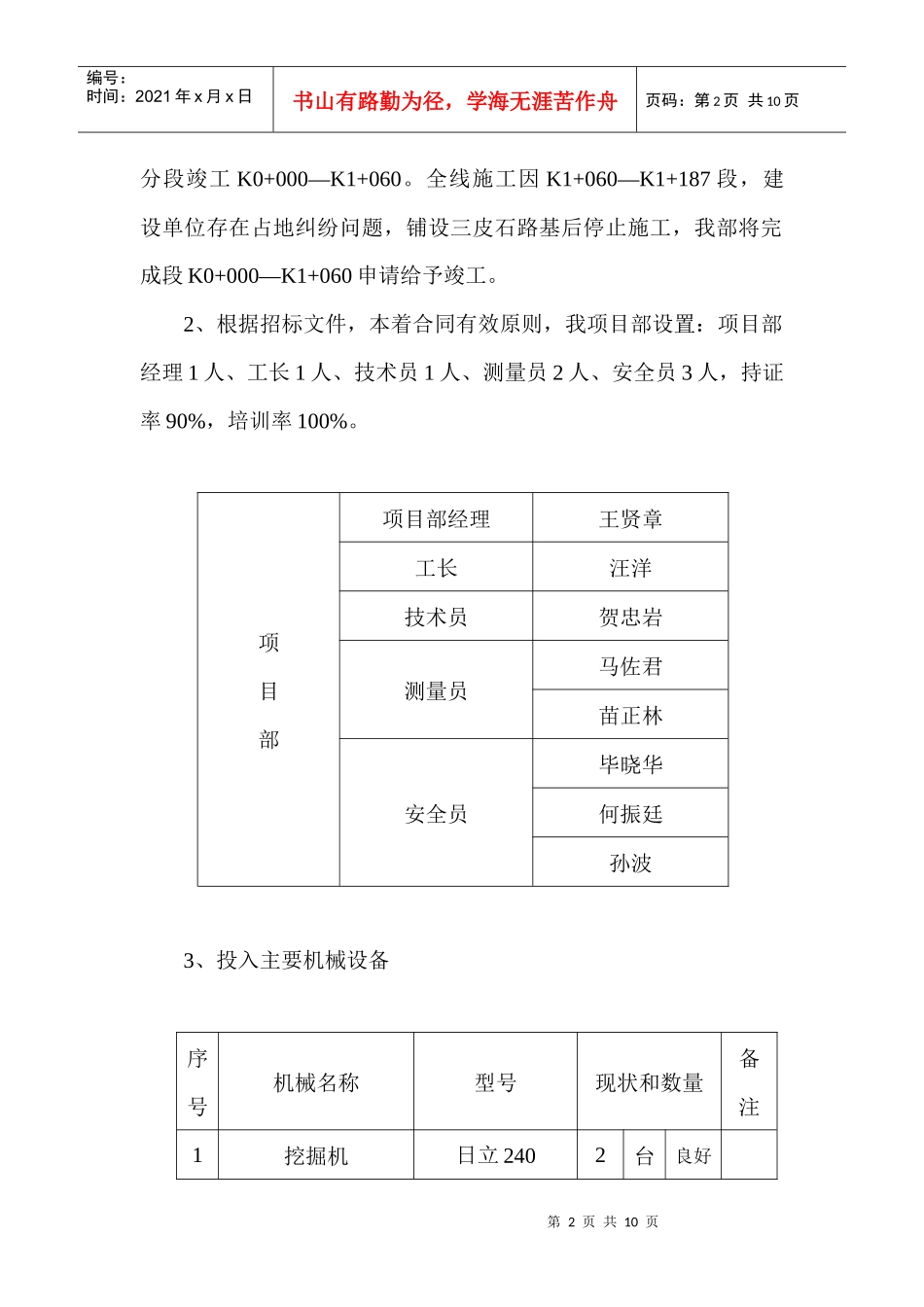

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页横六路道路及排水工程竣工总结一、工程概况丹东市边境经济合作区临港工业园区横六路工程道路与排水工程,位于东港市前阳镇安康村。北起浪东线AB段,南至鸭绿江大道,线路全长1187.249米,道路建筑面积:41210.7㎡。道路花岗岩边石长为5653.2m,快车外道路面横向坡采用变方抛物线1.5‰双向坡,全线采用公路二级标准。路面结构形式自上而下为;3cm厚细粒式沥青混凝土上面层,5cm厚中粒式沥青混凝土下面层,30cm水泥稳定砂粒基层,30cm厚天然级配沙砾垫层。合同工期:2010年5月30日工程有关单位建设单位:丹东开发区建设局施工单位:前阳市政工程处设计单位:丹东市市政工程设计研究院二、施工组织1、本工程自:2009年11月20日开工,至2010年5月1日进行第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页分段竣工K0+000—K1+060。全线施工因K1+060—K1+187段,建设单位存在占地纠纷问题,铺设三皮石路基后停止施工,我部将完成段K0+000—K1+060申请给予竣工。2、根据招标文件,本着合同有效原则,我项目部设置:项目部经理1人、工长1人、技术员1人、测量员2人、安全员3人,持证率90%,培训率100%。项目部项目部经理王贤章工长汪洋技术员贺忠岩测量员马佐君苗正林安全员毕晓华何振廷孙波3、投入主要机械设备序号机械名称型号现状和数量备注1挖掘机日立2402台良好第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页2装载机ZL50C2台良好3推土机D1602台良好4平地机PY1802台良好5压路机YZ224台良好6双缸震动压路机16T1台良好7洒水车东风10T1台良好8水稳摊铺机英格索兰1台良好9沥青混合料摊铺机英格索兰1台良好4、投入的测量仪器设备序号仪器设备名称型号产地数量(台、套)1经纬仪J6南京12水准仪S3南京2三、主要施工技术措施及质量控制:路基采用用不小于110cm的山皮石及40cm厚的碎石土(碎石含量不低于80%,以下同)分层摊铺碾压。第4页共10页第3页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共10页沙砾层采用粒径小于30cm的天然砂砾摊铺,使用自重12t的振动压路机在22t激振力下进行碾压,至表面无明显推移和轮迹。凡是压路机不能压到处都采用夯实机进行夯实,直到符合规范要求止。水泥稳定砂砾层采用商品水温料,水泥含量为3%,砂砾料最大粒径不超过31.5mm,颗粒中细长和扁状颗料的含量不应超过20%,压碎值不大于30%,级配要符合(JTJ034-2000),塑性指数小于9,液限小于28%。使用12吨双缸震动压路机碾压。直线段,由两侧路边向路中心碾压,平曲线段,由内侧路边向外侧路边进行碾压。碾压时,后轮重叠1/2轮宽。后轮超过两段的接缝处,反复碾压至要求的密实度为止。碾压过程中,洒水车洒水使水泥稳定砂砾的表面应始终保持潮湿.每段压实完并经检查已达到要求的密度后,开始养生。养生时间应7天。养生期禁止除洒水车外车辆通行。洒水养生期内时刻观察稳定砂砾表层情况,如出现变化立即使用两轮压路机压实。第5页共10页第4页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共10页本工程5cm中粒式沥青对下承层的表面进行检测,对其表面的缺陷,特别是松散部位必须提前进行处理;清扫表面浮尘,清除所有杂质,用洒水车将下承层表面冲洗干净;在其达至标准后,方可进行透油层及沥青砼施工。用沥青喷布机按1L/m2的用量,沿道路纵向进行乳化沥青的洒布,然后用米砂均匀撒布;在喷布乳化沥青过程中,使用挡板保护两侧的路牙沿。进行沥青砼配合比试验,为施工提供数据。热拌沥青砼配合比马歇尔试验、浸水马歇尔试验残留稳定度检验及车辙试验抗车辙能力三部分组成。本工程道路为花岗岩路牙沿。测量人员按设计图纸进行定位放样。做好C15砼配合比,保证施工质量符合规范要求。侧平石施工应根据施工图确定的侧平石平面位置和顶点标高排砌。相领侧平石接缝必须平齐,缝宽为1cm。侧平石灌缝:灌缝用水泥砂浆,抗压强度为10Mpa。灌浆必须饱满嵌实。平石勾疑以平缝为宜...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

横六路道路及排水工程竣工总结

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
