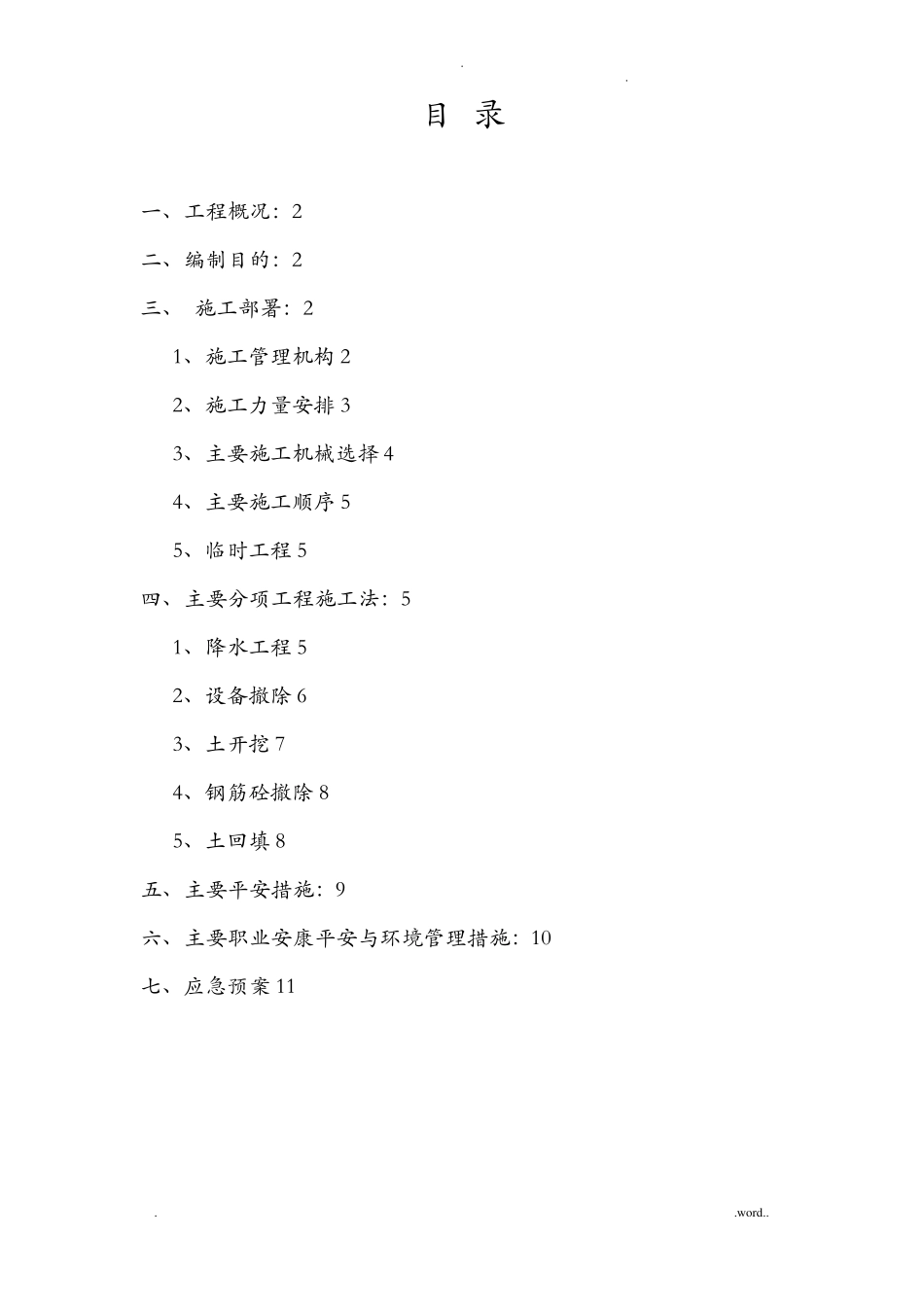

目录一、工程概况:2二、编制目的:2三、施工部署:21、施工管理机构22、施工力量安排33、主要施工机械选择44、主要施工顺序55、临时工程5四、主要分项工程施工法:51、降水工程52、设备撤除63、土开挖74、钢筋砼撤除85、土回填8五、主要平安措施:9六、主要职业安康平安与环境管理措施:七、应急预案11
一、工程概况:本工程为北戴河新区团林实验学校附属工程撤除,其为剪力墙构造,地下一层,由垫层、筏板、剪力墙、暗柱、梁、顶板组成,部已安装消防设备,撤除前沟通建立单位、监理单位和消防有关单位后撤除
垫层厚度为100mmC15砼,筏板厚度为400mm厚C30砼,剪力墙为250mm厚C30砼,顶板为150mmC30砼,各个构件配筋详见原施工图纸
二、编制目的:根据建立单位、监理单位的通知要求,特制订此钢筋混凝土撤除案,撤除此消防水池包含的全部工程及垃圾清运、土回填
三、施工部署:1、施工管理机构由团林实验学校工程工程经理部负责对工程的全面协调、管理、监视及验收
下设施工技术、合同预算、质量平安、物资供应、综合管理等专职人员对工程实行系统有效的管理
确保撤除、回填工程按质按量完成
熟悉设计图纸,对施工现场进展实地考察,制定可行的
2、施工力量安排按工程特点,组织人力、物力,按规定时间进场,做好开工准备;撤除工程由工程经理、技术负责人、工程部专职平安员旁站管理,施工员组织工人凿除工作:序号工种名称人数〔人〕2切割钢筋工作容1焊工2架子工6支撑、防护、脚手架搭设3壮工6倒运钢筋4钢筋工4进展钢筋撤除现场临电管理、维护和管线修补施工降水直至回填完毕5电工26降水工27水暖工4设备撤除
3、主要施工机械选择根据本撤除工程实际情况,选用一台日立300反铲挖掘机及炮锤进展挖土、破除,一台8T汽车吊负责吊装钢筋,两台平板车负
