2、人工挖孔桩施工方法及施工工艺2

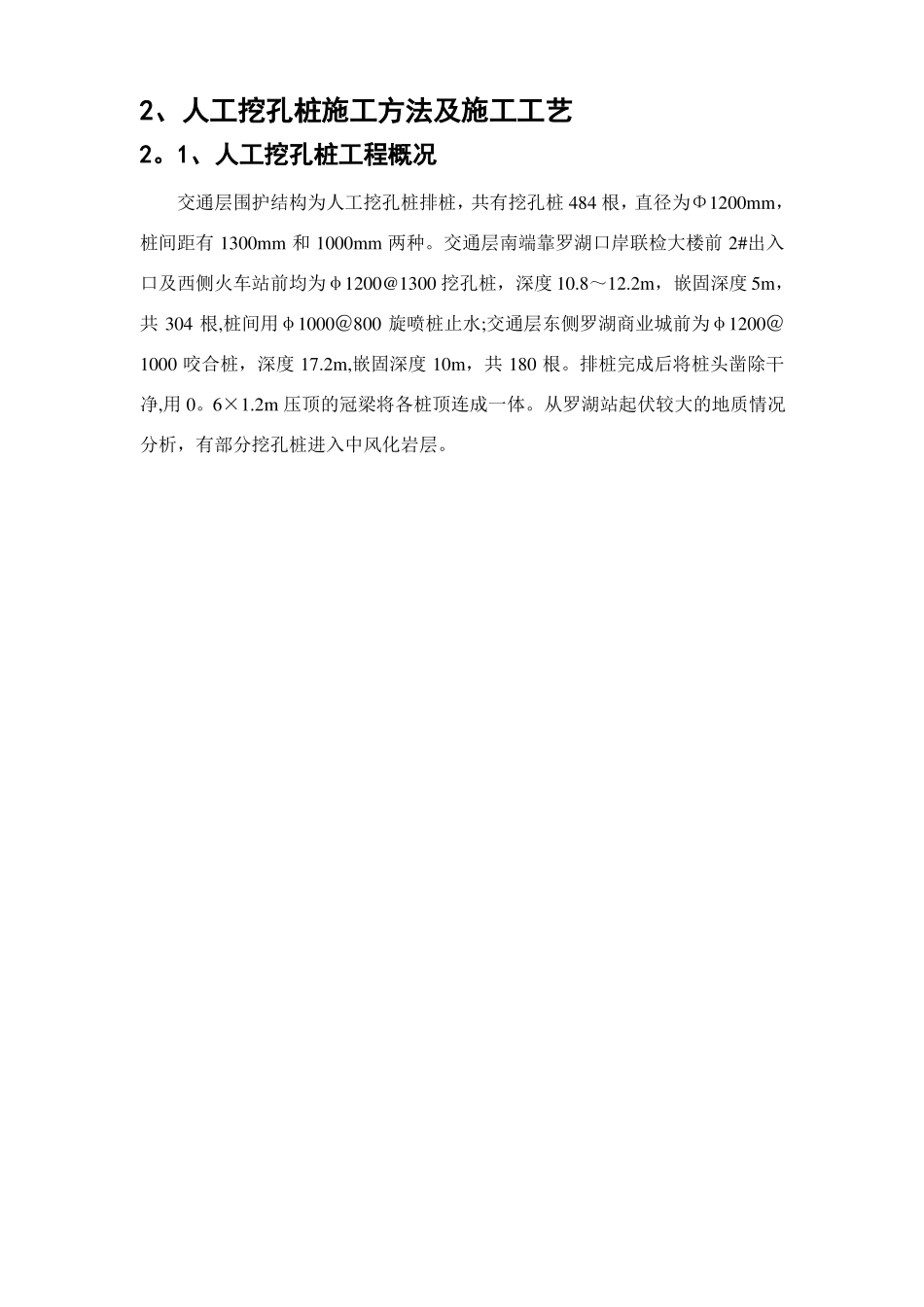

1、人工挖孔桩工程概况交通层围护结构为人工挖孔桩排桩,共有挖孔桩484根,直径为Φ1200mm,桩间距有1300mm和1000mm两种
交通层南端靠罗湖口岸联检大楼前2#出入口及西侧火车站前均为φ1200@1300挖孔桩,深度10
2m,嵌固深度5m,共304根,桩间用φ1000@800旋喷桩止水;交通层东侧罗湖商业城前为φ1200@1000咬合桩,深度17
2m,嵌固深度10m,共180根
排桩完成后将桩头凿除干净,用0
2m压顶的冠梁将各桩顶连成一体
从罗湖站起伏较大的地质情况分析,有部分挖孔桩进入中风化岩层
2、人工挖孔桩施工工艺流程人工挖孔桩施工工艺流程见图4-2—1
3、人工挖孔桩施工方法2
1、人工挖孔桩施工顺序安装垂直运输设备5
3m安装活动吊桶123安模浇第一节砼护壁45123测量定位为保证两施工孔桩净距大于4
5米,非咬合桩段采用跳4孔开挖,咬合桩段挖第一节孔桩土采用跳5孔开挖
如下图4—2-2所示:在护壁上二次投测标4高及桩位十字线轴线52
2、人工挖孔桩施工机具4
8m1)挖掘工具:以铁锹、铁镐、铁锤、钢钎、风镐等简易轻便工具为主
安装排水通风照明设施第二(下)节桩身挖土142图53614253612)出土工具:由机架、电动葫芦及活底吊桶组成
清理桩孔四壁、校核机架采用型钢焊成的简易门式机架,其上安置单轨电动葫芦
起重工具采用链式电动葫芦,起吊能力为10kN,吊放深度根据桩长选择,铰链处设有自动限位防坠装置,承重吊链的破坏拉力不小于60kN
拆第一(上)节模板安第二(下)节模板3)降水工具:孔内设集水坑,采用大扬程的潜水泵抽水
桩孔垂直度和直径图4-2-2挖孔桩施工顺序示意图4)照明工具:孔内照明采用低压防水照明灯具
5)通风工具:采用1
5kw的鼓风机,配以直径为10cm的
