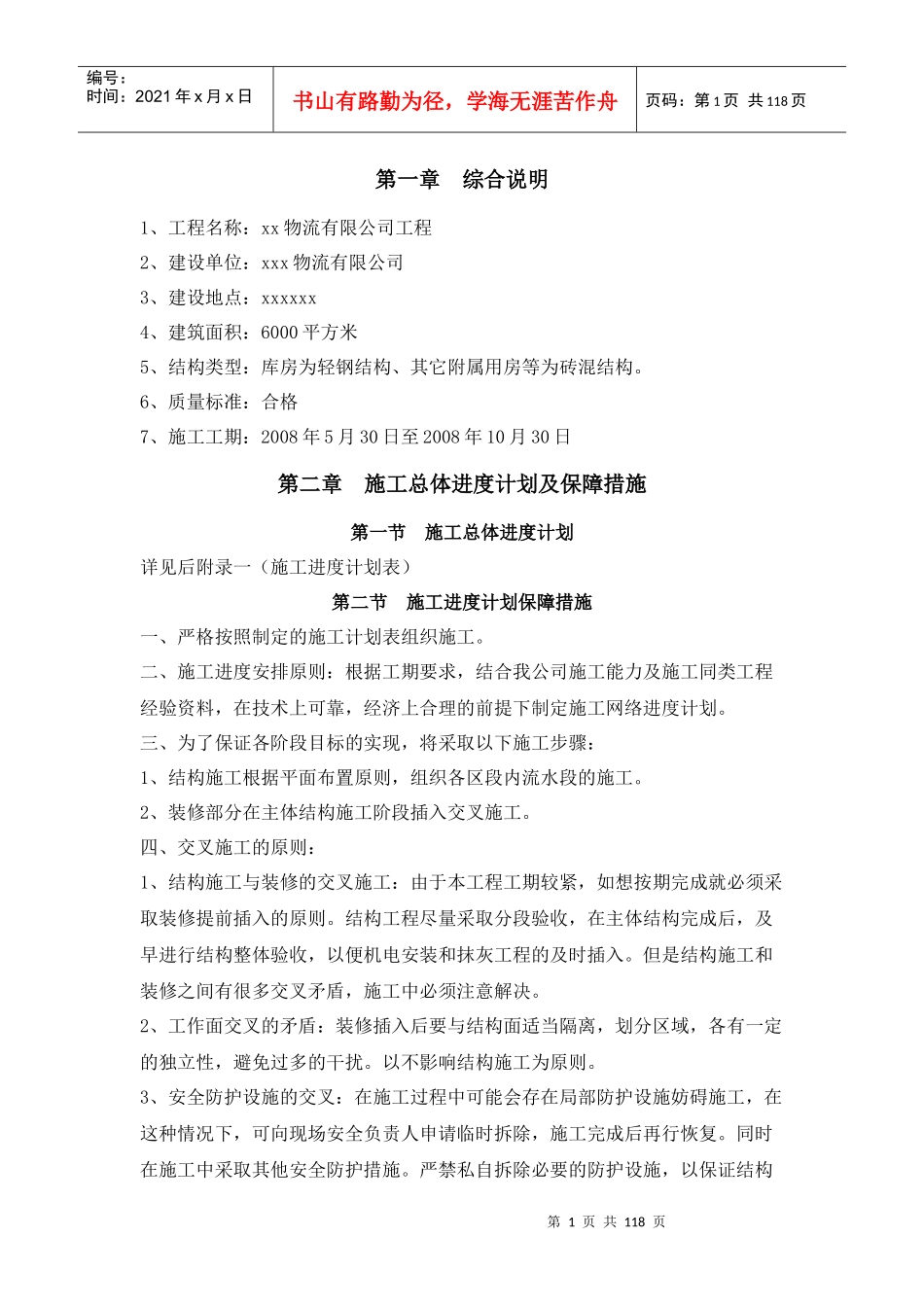

第1页共118页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共118页第一章综合说明1、工程名称:xx物流有限公司工程2、建设单位:xxx物流有限公司3、建设地点:xxxxxx4、建筑面积:6000平方米5、结构类型:库房为轻钢结构、其它附属用房等为砖混结构
6、质量标准:合格7、施工工期:2008年5月30日至2008年10月30日第二章施工总体进度计划及保障措施第一节施工总体进度计划详见后附录一(施工进度计划表)第二节施工进度计划保障措施一、严格按照制定的施工计划表组织施工
二、施工进度安排原则:根据工期要求,结合我公司施工能力及施工同类工程经验资料,在技术上可靠,经济上合理的前提下制定施工网络进度计划
三、为了保证各阶段目标的实现,将采取以下施工步骤:1、结构施工根据平面布置原则,组织各区段内流水段的施工
2、装修部分在主体结构施工阶段插入交叉施工
四、交叉施工的原则:1、结构施工与装修的交叉施工:由于本工程工期较紧,如想按期完成就必须采取装修提前插入的原则
结构工程尽量采取分段验收,在主体结构完成后,及早进行结构整体验收,以便机电安装和抹灰工程的及时插入
但是结构施工和装修之间有很多交叉矛盾,施工中必须注意解决
2、工作面交叉的矛盾:装修插入后要与结构面适当隔离,划分区域,各有一定的独立性,避免过多的干扰
以不影响结构施工为原则
3、安全防护设施的交叉:在施工过程中可能会存在局部防护设施妨碍施工,在这种情况下,可向现场安全负责人申请临时拆除,施工完成后再行恢复
同时在施工中采取其他安全防护措施

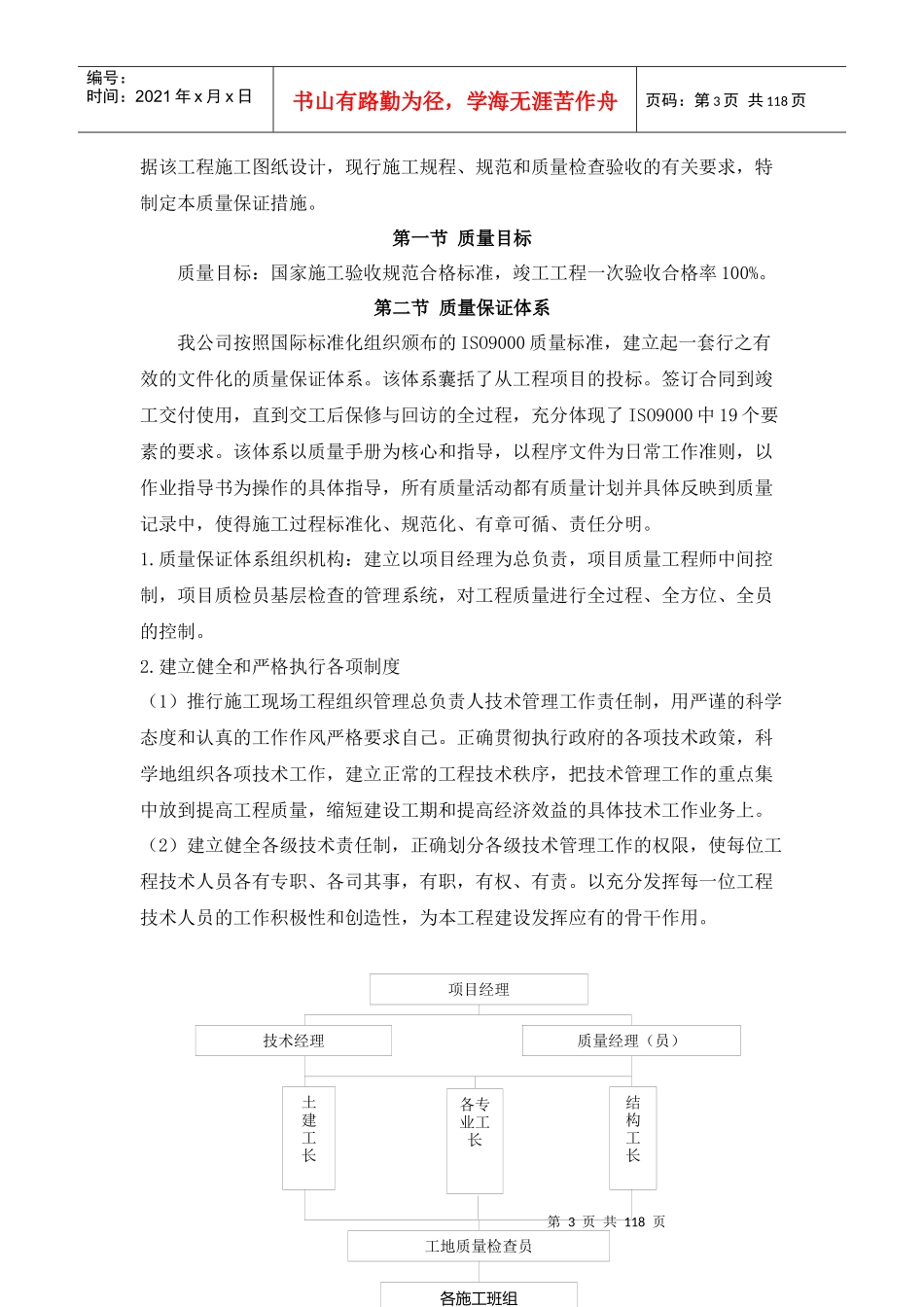

严禁私自拆除必要的防护设施,以保证结构第2页共118页第1页共118页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共118页施工过程的安全原则
4、装修与机电安装之间的交叉:装修与机电安装之间的交叉施工,是工程中的主要矛
