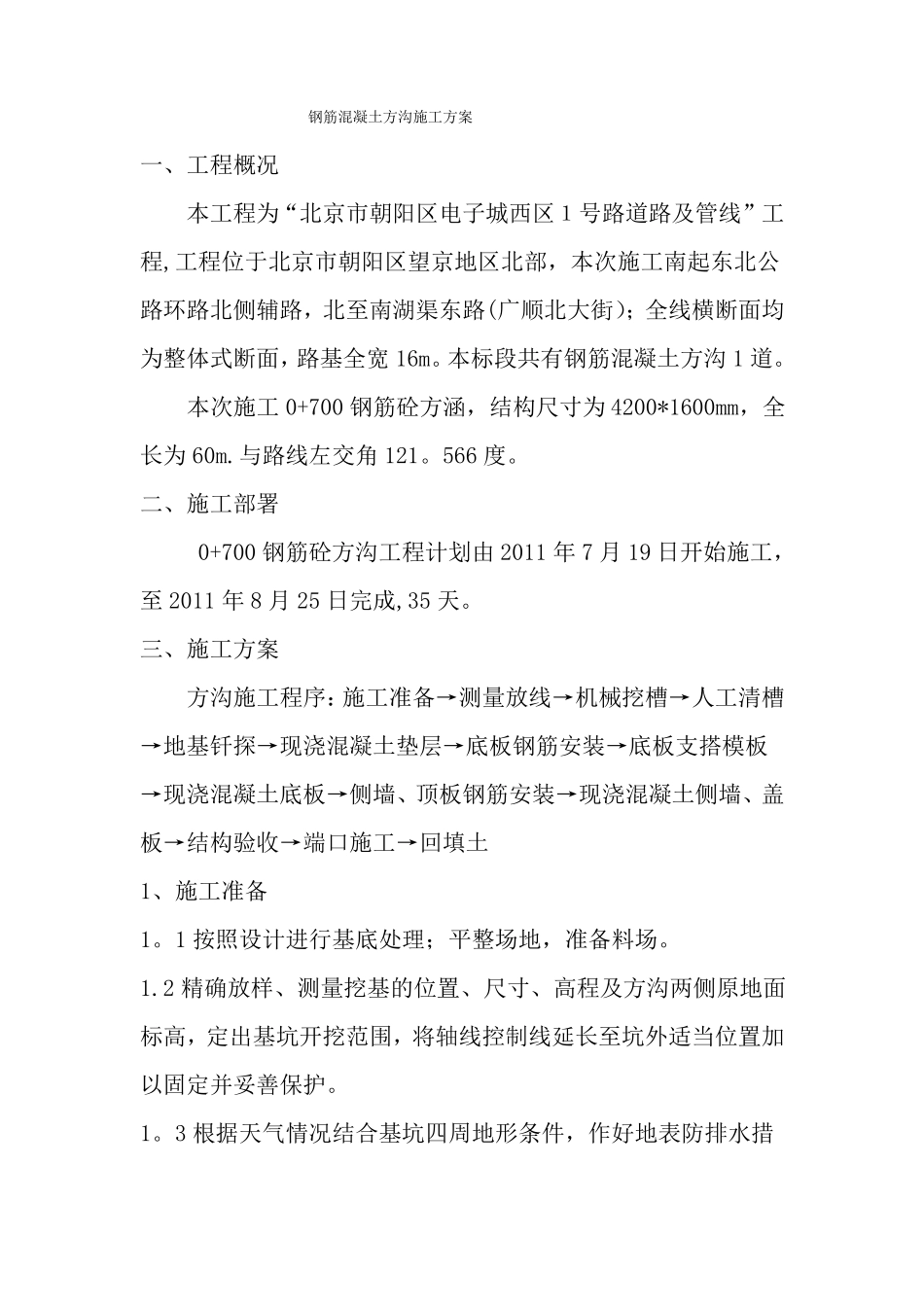

钢筋混凝土方沟施工方案一、工程概况本工程为“北京市朝阳区电子城西区1号路道路及管线”工程,工程位于北京市朝阳区望京地区北部,本次施工南起东北公路环路北侧辅路,北至南湖渠东路(广顺北大街);全线横断面均为整体式断面,路基全宽16m
本标段共有钢筋混凝土方沟1道
本次施工0+700钢筋砼方涵,结构尺寸为4200*1600mm,全长为60m
与路线左交角121
二、施工部署0+700钢筋砼方沟工程计划由2011年7月19日开始施工,至2011年8月25日完成,35天
三、施工方案方沟施工程序:施工准备→测量放线→机械挖槽→人工清槽→地基钎探→现浇混凝土垫层→底板钢筋安装→底板支搭模板→现浇混凝土底板→侧墙、顶板钢筋安装→现浇混凝土侧墙、盖板→结构验收→端口施工→回填土1、施工准备1
1按照设计进行基底处理;平整场地,准备料场
2精确放样、测量挖基的位置、尺寸、高程及方沟两侧原地面标高,定出基坑开挖范围,将轴线控制线延长至坑外适当位置加以固定并妥善保护
3根据天气情况结合基坑四周地形条件,作好地表防排水措施
2、施工步骤2
1基坑开挖现场清理平整,采用导线定位法测定方涵中线,放出开槽上口边线
定线复测验收后,采用机械挖槽,边坡为1:0
5,槽底两边各留1
0m宽度的工作面,当挖至高于设计0
4米时,用人工配合继续开挖修整成型
并留20cm采用人工挖至设计标高
基坑开挖出的土方使用运输车运往指定地点,不得乱堆、乱弃,以免造成环境污染
基底清理完毕后做钎探,钎探点布置采用梅花桩形式,约请设计人员、监理到施工现场,根据钎探结果,确定地基处理方式
施工中如遇局部地基问题,如墓穴、枯井、废弃构筑物等应及时通知监理、设计并会同有关人员共同协商处理,施工方在未得到设计认可前,不得擅自处理

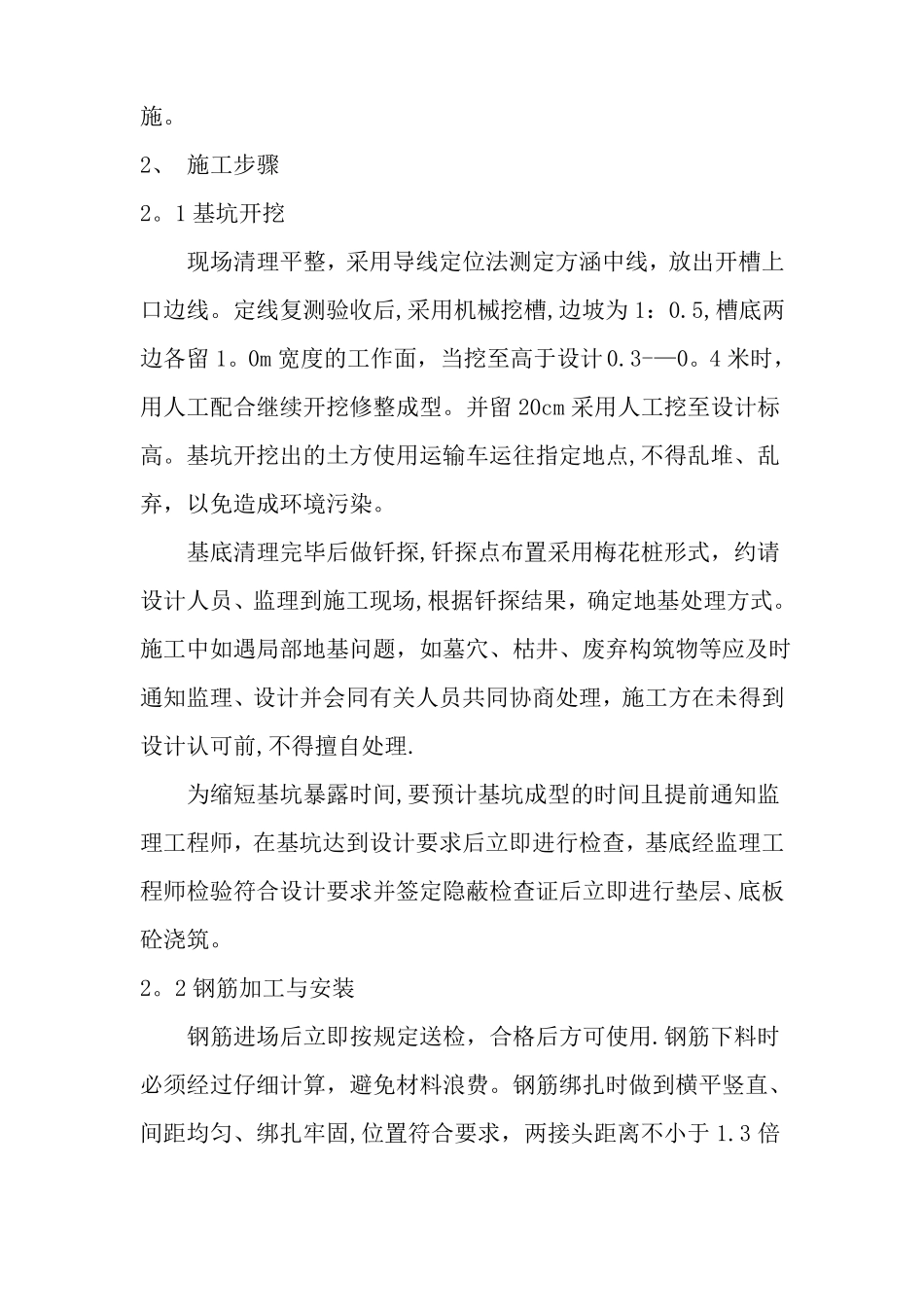

为缩短基坑暴露时间,要预计基坑成型的时间且提前通知监理工程师,在基坑达到设计要求
