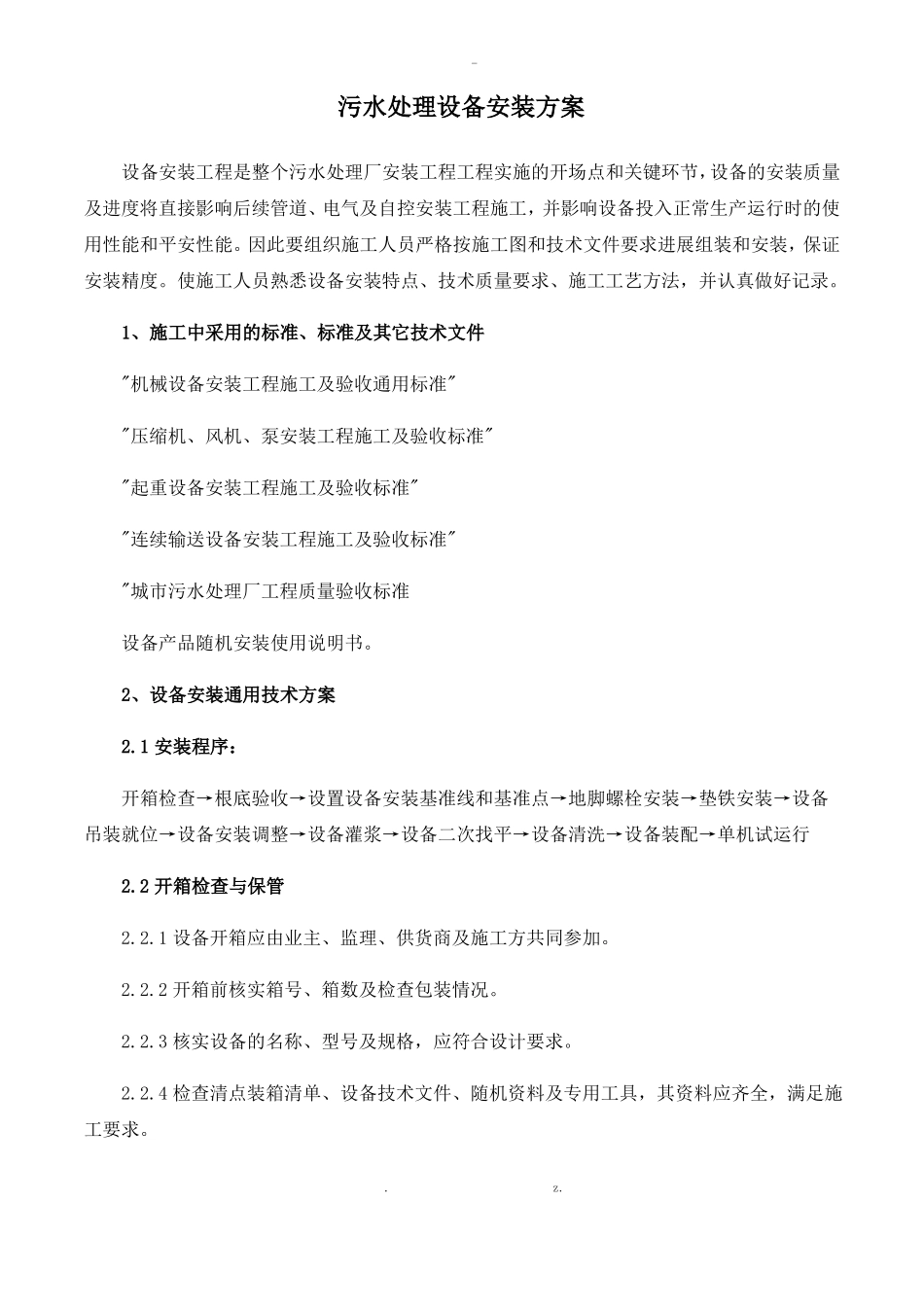

-污水处理设备安装方案设备安装工程是整个污水处理厂安装工程工程实施的开场点和关键环节,设备的安装质量及进度将直接影响后续管道、电气及自控安装工程施工,并影响设备投入正常生产运行时的使用性能和平安性能。因此要组织施工人员严格按施工图和技术文件要求进展组装和安装,保证安装精度。使施工人员熟悉设备安装特点、技术质量要求、施工工艺方法,并认真做好记录。1、施工中采用的标准、标准及其它技术文件"机械设备安装工程施工及验收通用标准""压缩机、风机、泵安装工程施工及验收标准""起重设备安装工程施工及验收标准""连续输送设备安装工程施工及验收标准""城市污水处理厂工程质量验收标准设备产品随机安装使用说明书。2、设备安装通用技术方案2.1安装程序:开箱检查→根底验收→设置设备安装基准线和基准点→地脚螺栓安装→垫铁安装→设备吊装就位→设备安装调整→设备灌浆→设备二次找平→设备清洗→设备装配→单机试运行2.2开箱检查与保管2.2.1设备开箱应由业主、监理、供货商及施工方共同参加。2.2.2开箱前核实箱号、箱数及检查包装情况。2.2.3核实设备的名称、型号及规格,应符合设计要求。2.2.4检查清点装箱清单、设备技术文件、随机资料及专用工具,其资料应齐全,满足施工要求。.z.-2.2.5设备外表不应有损坏和锈蚀等缺陷,部件不得缺损。2.2.6对以上检查情况填写开箱记录。2.2.7开箱后的设备及零、部件和专用工具应妥善保管,不应使其变形、损坏、锈蚀、丧失。2.3根底验收设备安装前,设备根底应中间交接和验收,根底强度到达设计要求,根底的坐标位置及标高,预埋地脚螺栓或预留孔的坐标位置及标高应进展复测。根底验收应该在土建根底合格交付后进展,验收应由业主、监理及施工单位共同参加。2.3.2设备根底的位置,几何尺寸及质量要求应符合设计及现行国家标准"钢筋混凝土工程施工及验收标准",并满足待安装设备的要求,复测结果应符合下表。2.3.3设备根底外表和地脚螺栓的预留孔中的油污、碎石、泥土、积水等均应去除干净,预埋地脚螺栓的螺纹和螺母应保护完好,放置垫铁部位的外表应凿平。2.4设置设备安装基准线和基准点设备就位前,依据设计施工图和测量控制网以及现场条件确定基准线中心标板和基准点的位置,绘制布置图,并根据布置图预先埋设好中心标板和基准点。中心标板和基准点应埋设结实,妥善保护。2.4.1安装基准线一般都是直线,根据两点决定一条直线的原则,可以决定一条安装基准线。因此,要找正一条安装基准线,要确定两个基准中心点。2.4.2安装时的基准中心点,根据设备根底为基准定出安装用的基准中心点,选用的两基准点中心点间的距离要足够大,以减少偏差。2.4.3基准线的形式:确定了基准中心点后,根据基准中心点进展放线。放线的形式一般有以下几种:划墨线、以点带线、光线,拉线。2.5地脚螺栓安装2.5.1地脚螺栓的不铅垂度不应超过1/100。.z.-2.5.2地脚螺栓离孔壁的距离应大于15mm2.5.3地脚螺栓底端不应碰孔底。2.5.4地脚螺栓上的油脂和垢应去除干净,但螺纹局部应涂油脂。2.5.5螺母与垫圈间和垫圈与设备底座间的接触均应良好;拧紧螺母后,螺栓露出长度宜为螺栓直径的1/3-2/3。2.5.6拧紧地脚螺栓应在混凝土到达规定强度的75%后进展。2.5.7对紧固力无严格要求的地脚螺栓,选用普通扳手紧固,风动或电动扳手紧固。对紧固力有测量要求的地脚螺栓用定扭矩法或液压拉伸紧固法。2.6垫铁安装机械设备一般采用平垫铁和斜垫铁安装,垫铁放置在设备底座与根底之间,将设备的重量和工作载荷均匀地传给根底,并使设备的标高和水平度到达规定要求。2.6.1不受主要负荷的垫铁组,可使用单块斜铁,斜铁下面应有平垫铁。2.6.2受主要负荷的垫铁组,应使用成对斜垫铁找平后用电弧焊焊牢。2.6.3受主要负荷的较强连续振动的垫铁组,宜使用平垫铁。2.6.4垫铁组应尽量减少垫铁的块数,一般不超过三块,并少用薄垫铁。放置平垫铁时,最厚的放在下面,最薄的放在中间,并应将各垫铁相互焊牢。2.6.5每一垫铁组放置整齐平稳,接触良好,设备找平后每一垫铁组应被压紧,并可用0.25Kg手锤逐组轻击听声音检查。2.6.6设备找平后,垫铁应露出设备底座底面外缘,平垫铁应...
