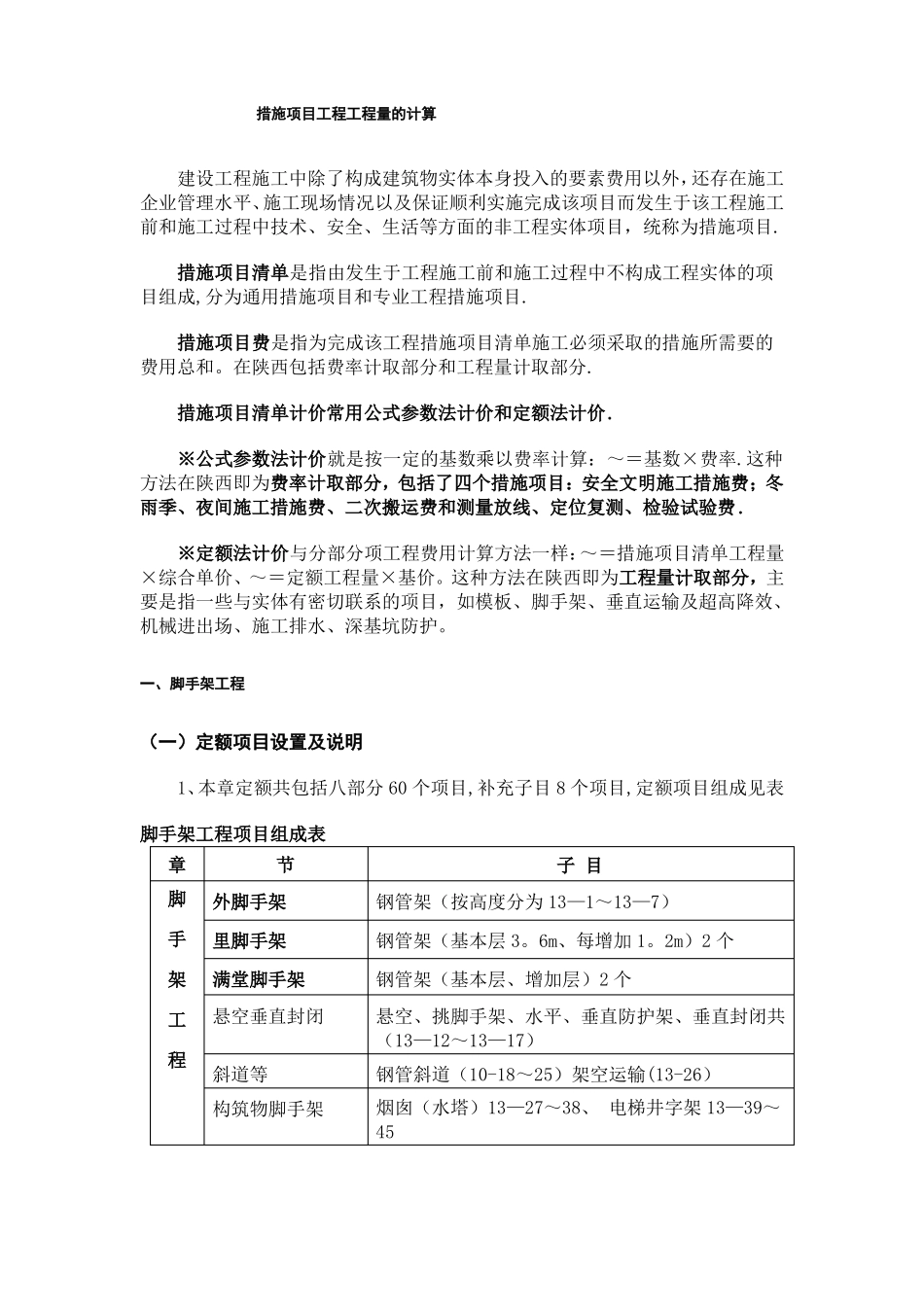

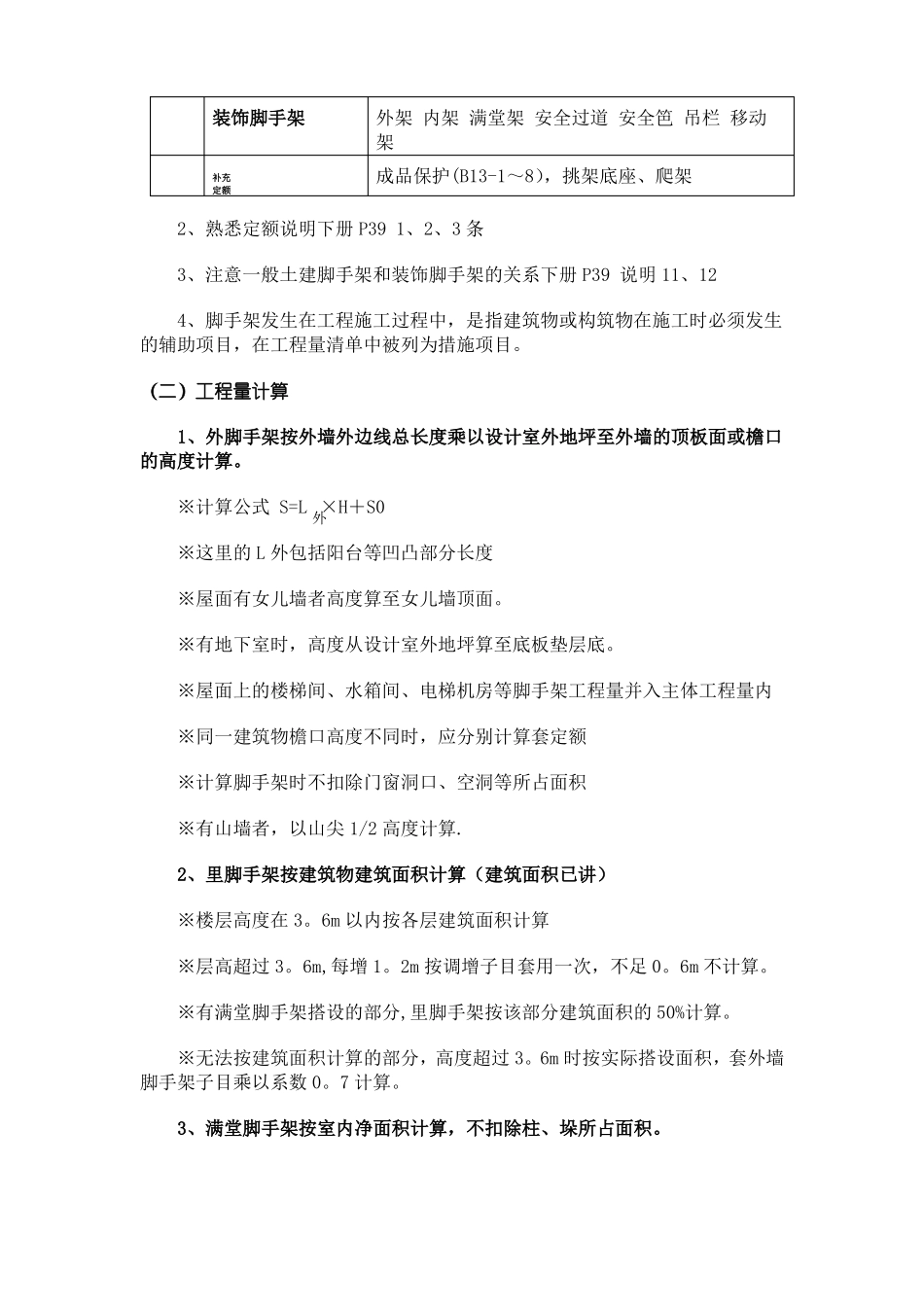

措施项目工程工程量的计算建设工程施工中除了构成建筑物实体本身投入的要素费用以外,还存在施工企业管理水平、施工现场情况以及保证顺利实施完成该项目而发生于该工程施工前和施工过程中技术、安全、生活等方面的非工程实体项目,统称为措施项目.措施项目清单是指由发生于工程施工前和施工过程中不构成工程实体的项目组成,分为通用措施项目和专业工程措施项目.措施项目费是指为完成该工程措施项目清单施工必须采取的措施所需要的费用总和。在陕西包括费率计取部分和工程量计取部分.措施项目清单计价常用公式参数法计价和定额法计价.※公式参数法计价就是按一定的基数乘以费率计算:~=基数×费率.这种方法在陕西即为费率计取部分,包括了四个措施项目:安全文明施工措施费;冬雨季、夜间施工措施费、二次搬运费和测量放线、定位复测、检验试验费.※定额法计价与分部分项工程费用计算方法一样:~=措施项目清单工程量×综合单价、~=定额工程量×基价。这种方法在陕西即为工程量计取部分,主要是指一些与实体有密切联系的项目,如模板、脚手架、垂直运输及超高降效、机械进出场、施工排水、深基坑防护。一、脚手架工程(一)定额项目设置及说明1、本章定额共包括八部分60个项目,补充子目8个项目,定额项目组成见表脚手架工程项目组成表章节子目钢管架(按高度分为13—1~13—7)钢管架(基本层3。6m、每增加1。2m)2个钢管架(基本层、增加层)2个悬空、挑脚手架、水平、垂直防护架、垂直封闭共(13—12~13—17)钢管斜道(10-18~25)架空运输(13-26)烟囱(水塔)13—27~38、电梯井字架13—39~45脚外脚手架手里脚手架架满堂脚手架工悬空垂直封闭程斜道等构筑物脚手架装饰脚手架补充定额外架内架满堂架安全过道安全笆吊栏移动架成品保护(B13-1~8),挑架底座、爬架2、熟悉定额说明下册P391、2、3条3、注意一般土建脚手架和装饰脚手架的关系下册P39说明11、124、脚手架发生在工程施工过程中,是指建筑物或构筑物在施工时必须发生的辅助项目,在工程量清单中被列为措施项目。(二)工程量计算1、外脚手架按外墙外边线总长度乘以设计室外地坪至外墙的顶板面或檐口的高度计算。※计算公式S=L外×H+S0※这里的L外包括阳台等凹凸部分长度※屋面有女儿墙者高度算至女儿墙顶面。※有地下室时,高度从设计室外地坪算至底板垫层底。※屋面上的楼梯间、水箱间、电梯机房等脚手架工程量并入主体工程量内※同一建筑物檐口高度不同时,应分别计算套定额※计算脚手架时不扣除门窗洞口、空洞等所占面积※有山墙者,以山尖1/2高度计算.2、里脚手架按建筑物建筑面积计算(建筑面积已讲)※楼层高度在3。6m以内按各层建筑面积计算※层高超过3。6m,每增1。2m按调增子目套用一次,不足0。6m不计算。※有满堂脚手架搭设的部分,里脚手架按该部分建筑面积的50%计算。※无法按建筑面积计算的部分,高度超过3。6m时按实际搭设面积,套外墙脚手架子目乘以系数0。7计算。3、满堂脚手架按室内净面积计算,不扣除柱、垛所占面积。※室内天棚装饰面距设计室内地坪高度超过3。6m时计算满堂脚手架。※高度在3.6m~5。2m计算基本层,超高5。2m,每增加1.2m计算一个增加层,不足0。6m不计算。※天棚面单独刷(喷)涂料时,楼层高度在5。2m以下,均不计算脚手架费用.高度在5.2m~10m按满堂脚手架基本层子目的50%计算,10m以上按80%计算.※满堂钢筋砼基础,凡宽度在3m以上,深度在1.5m以上时,增加的工作平台按其底板面积计算满堂基础脚手架(即满堂脚手架基本层子目的50%)。4、装饰装修脚手架:※满堂脚手架按设计搭设的水平投影面积计算,凡超过3.6m、在5.2m以内的天棚抹灰即装饰装修,应计算基本层;超高5。2m,每增加1。2m计算一个增加层,增加层的层数=(层高-5。2)/1.2;室内计算了满堂脚手架的,其内墙面粉饰不再计算粉饰架,只按每100m2墙面垂直投影面积增加改架工1.28工日。※装饰装修外脚手架,按外墙的外边线长乘墙高以m2计算.同一建筑物各面墙的高度不同,且不在同一定额步距内时,应分别计算工程量。利用主体外脚手架改变其步高作外墙面装饰架时,按每100m2增加改架工1.28工日.独立柱按(柱周长+3。6m...
