1、编制依据1
1新建铁路南京至杭州客运专线工程施工图宁客专施图1标(路)—9-1,宁杭客专施图1标(路)-19—2
2国家和铁道部现行的设计、施工、验收所采用规范、技术指南、标准
3《客运专线铁路路基工程施工质量验收标准》铁建设[2005]160号;1
4《客运专线铁路路基工程施工技术指南》TZ212-2005;1
5《客运专线铁路路基工程施工质量验收暂行标准》;1
6《客运专线无碴轨道铺设条件评估技术指南》(铁建[2006]158号);1
7《客运专线无碴轨道铁路工程测量技术暂行规定》(铁建设[2006]189号);1
8《宁杭客运专线线下工程沉降变形观测及评估实施细则》1
9新建铁路南京至杭州客运专线工程指导性施工组织设计;1
10施工现场的施工调查及勘察资料;1
11本单位积累的类似工程的施工经验
2、工程概况新建南京至杭州铁路客运专线工程位于南京市溧水县,区间路基分为四段,分别为DK32+322
76~DK33+256
08、DK37+965
05~DK39+635
00、DK39+787~DK40+020
4和DK40+622
58~DK40+693
路基AB组填料填筑合计25万m3
根据现场实际情况,拟将DK32+880~DK33+000段路基AB组填料填筑作为路基填筑试验段试验内容
全长120m>100m,符合试验段施工规定要求
3、试验段试验目的和内容3
1、试验目的1确定不同压实机械,在同类填料的前提下,分不同厚度进行碾压,确定施工过程中填料含水率的控制范围、适宜的松铺厚度、碾压遍数及施工工艺、施工组织、施工机械,在达到各项设计要求的同时,选定最佳的机械配套和施工组织,从而指导下步路基施工

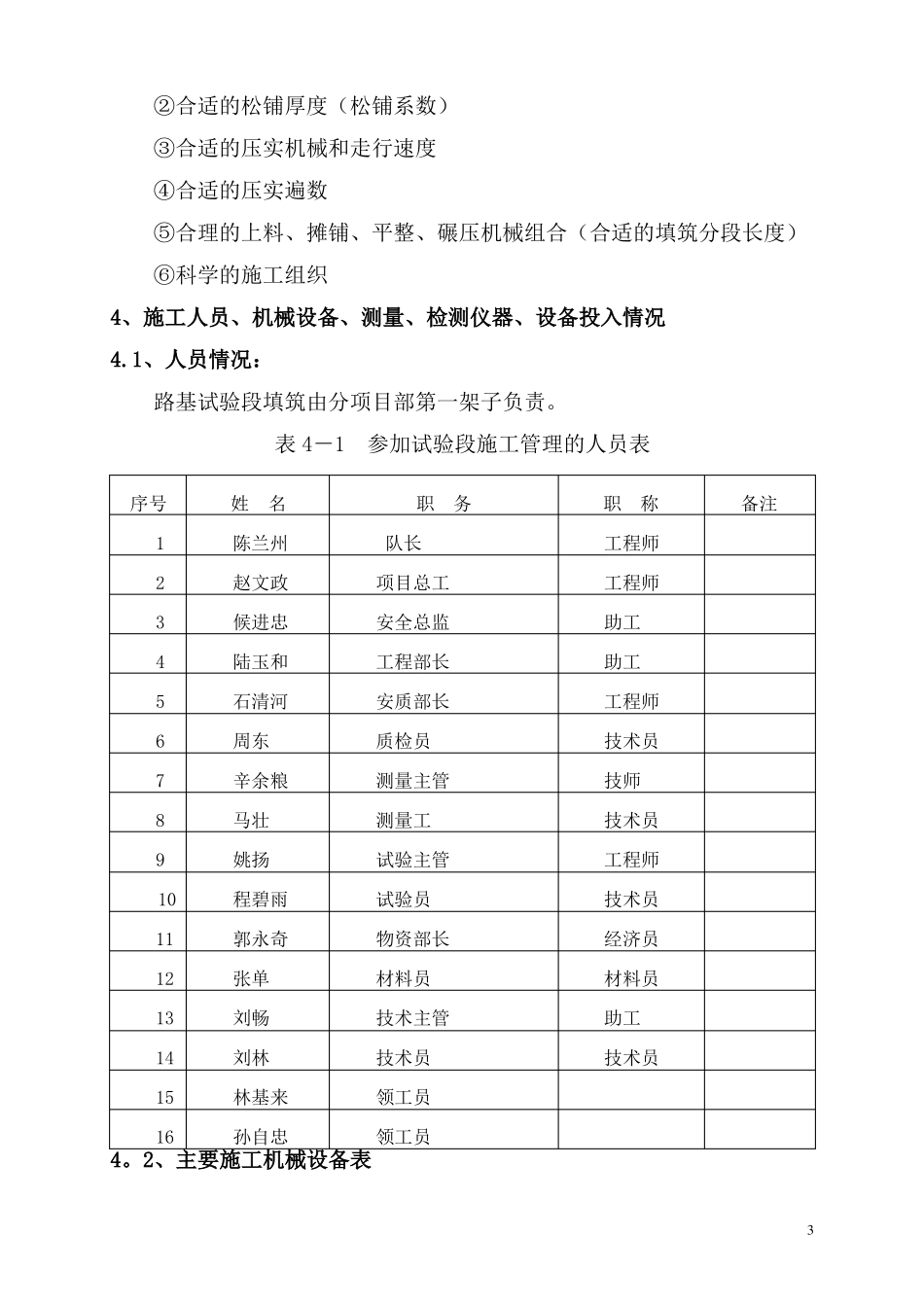

2、试验内容DK32+880~DK33+000整个试验段全长120米,划分为DK32+880~DK32+940、DK32+940~DK33+000
