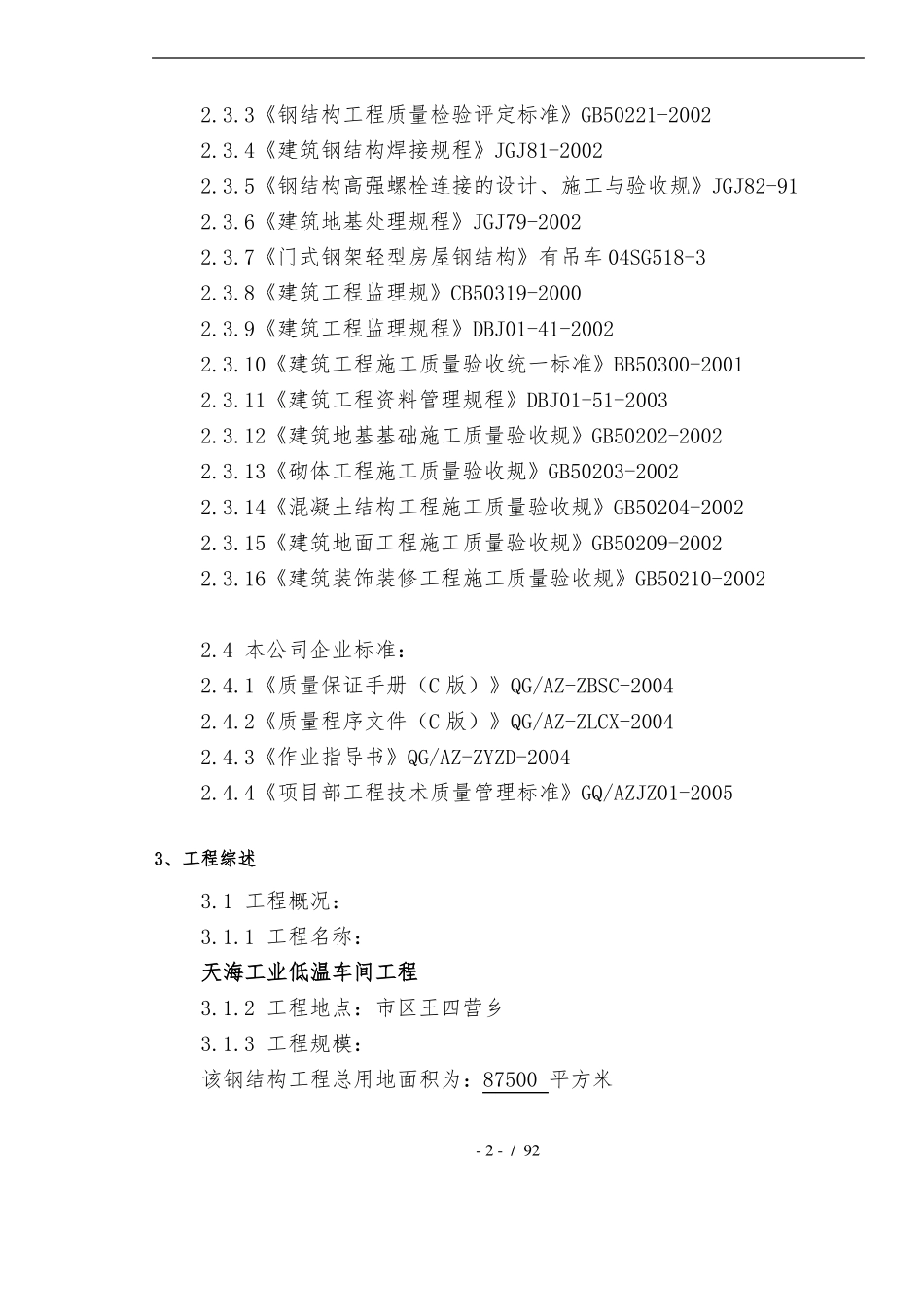

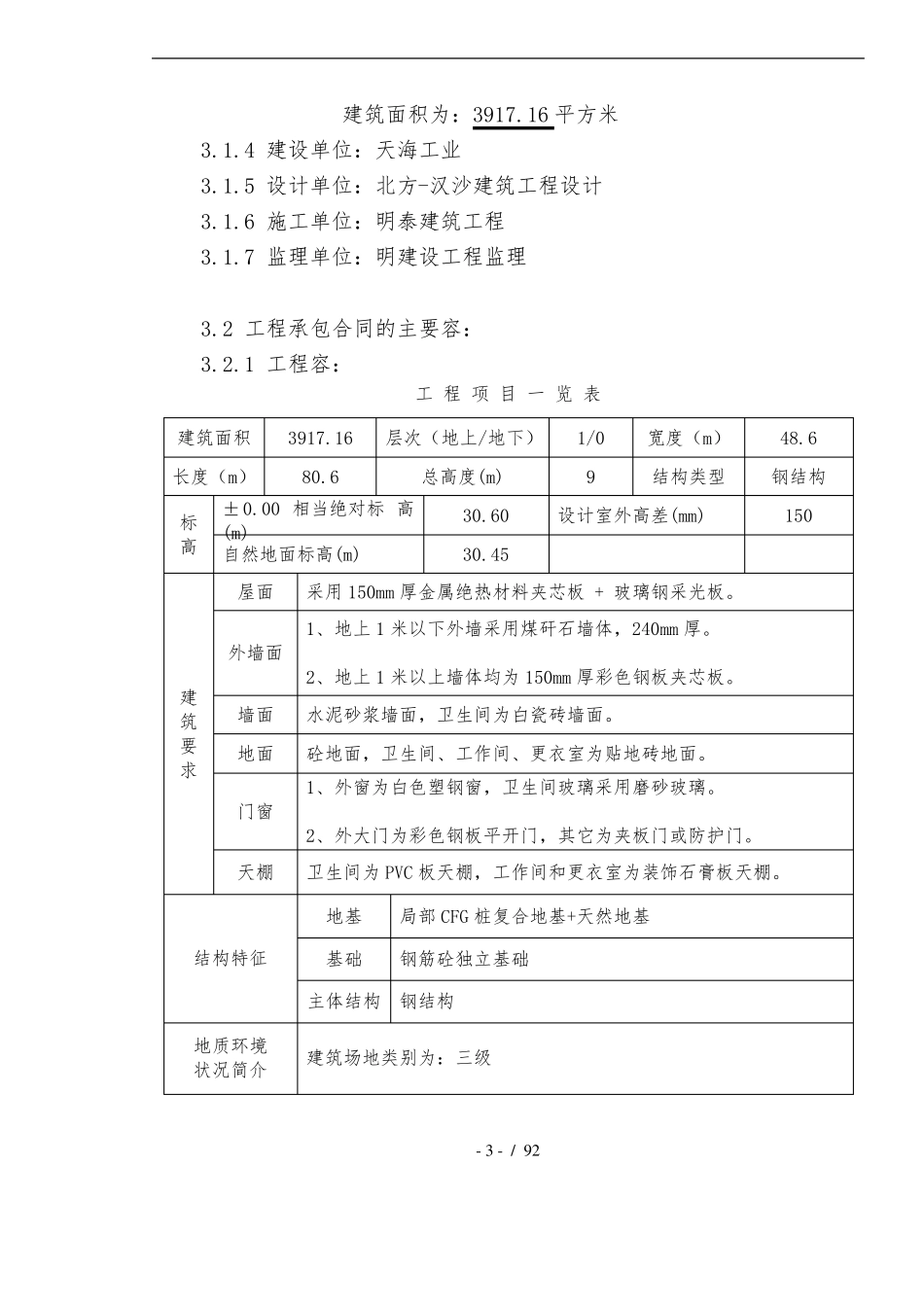

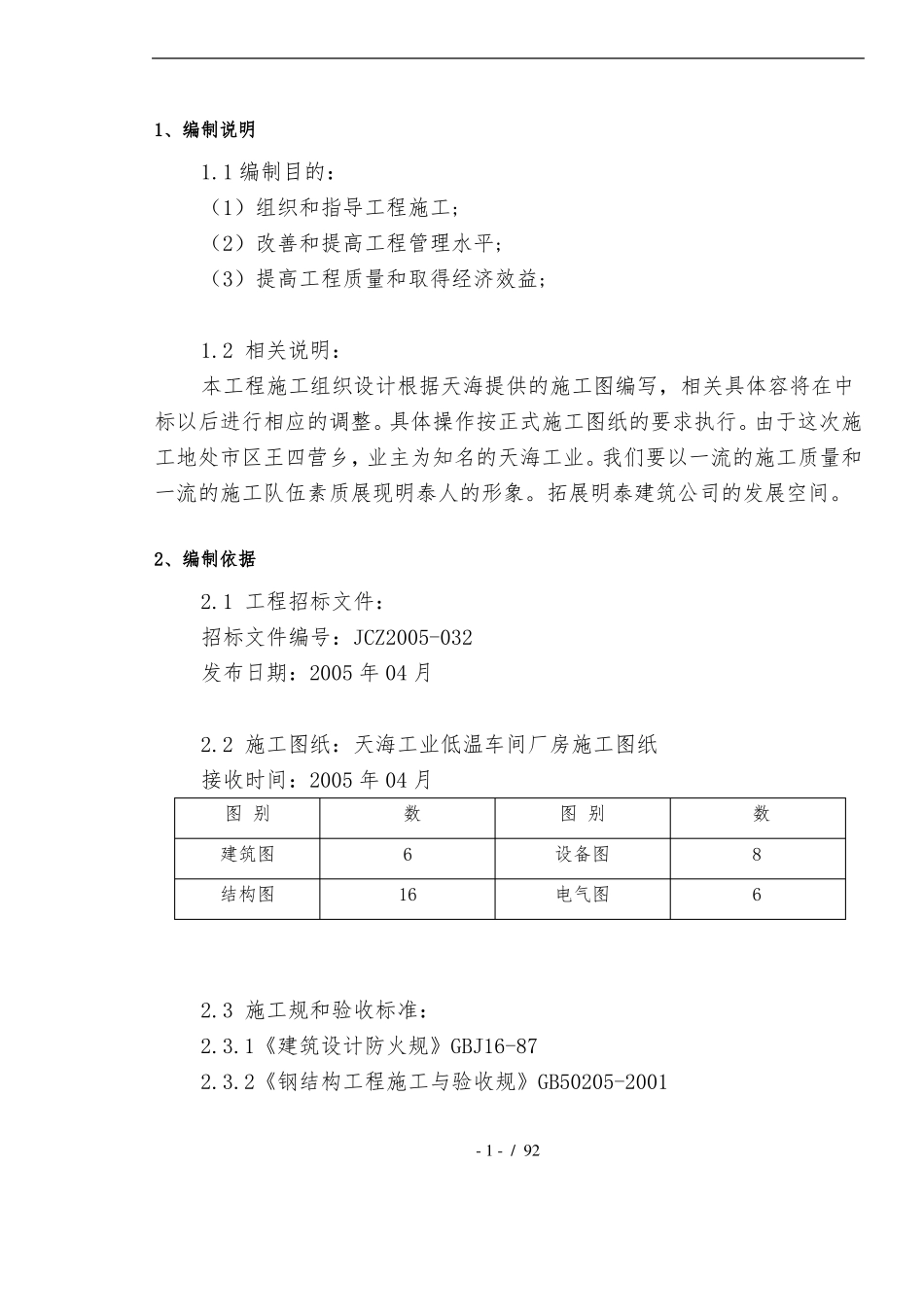

1、编制说明1.1编制目的:(1)组织和指导工程施工;(2)改善和提高工程管理水平;(3)提高工程质量和取得经济效益;1.2相关说明:本工程施工组织设计根据天海提供的施工图编写,相关具体容将在中标以后进行相应的调整。具体操作按正式施工图纸的要求执行。由于这次施工地处市区王四营乡,业主为知名的天海工业。我们要以一流的施工质量和一流的施工队伍素质展现明泰人的形象。拓展明泰建筑公司的发展空间。2、编制依据2.1工程招标文件:招标文件编号:JCZ2005-032发布日期:2005年04月2.2施工图纸:天海工业低温车间厂房施工图纸接收时间:2005年04月图别建筑图结构图数616图别设备图电气图数862.3施工规和验收标准:2.3.1《建筑设计防火规》GBJ16-872.3.2《钢结构工程施工与验收规》GB50205-2001-1-/922.3.3《钢结构工程质量检验评定标准》GB50221-20022.3.4《建筑钢结构焊接规程》JGJ81-20022.3.5《钢结构高强螺栓连接的设计、施工与验收规》JGJ82-912.3.6《建筑地基处理规程》JGJ79-20022.3.7《门式钢架轻型房屋钢结构》有吊车04SG518-32.3.8《建筑工程监理规》CB50319-20002.3.9《建筑工程监理规程》DBJ01-41-20022.3.10《建筑工程施工质量验收统一标准》BB50300-20012.3.11《建筑工程资料管理规程》DBJ01-51-20032.3.12《建筑地基基础施工质量验收规》GB50202-20022.3.13《砌体工程施工质量验收规》GB50203-20022.3.14《混凝土结构工程施工质量验收规》GB50204-20022.3.15《建筑地面工程施工质量验收规》GB50209-20022.3.16《建筑装饰装修工程施工质量验收规》GB50210-20022.4本公司企业标准:2.4.1《质量保证手册(C版)》QG/AZ-ZBSC-20042.4.2《质量程序文件(C版)》QG/AZ-ZLCX-20042.4.3《作业指导书》QG/AZ-ZYZD-20042.4.4《项目部工程技术质量管理标准》GQ/AZJZ01-20053、工程综述3.1工程概况:3.1.1工程名称:天海工业低温车间工程3.1.2工程地点:市区王四营乡3.1.3工程规模:该钢结构工程总用地面积为:87500平方米-2-/92建筑面积为:3917.16平方米3.1.4建设单位:天海工业3.1.5设计单位:北方-汉沙建筑工程设计3.1.6施工单位:明泰建筑工程3.1.7监理单位:明建设工程监理3.2工程承包合同的主要容:3.2.1工程容:工程项目一览表建筑面积长度(m)3917.1680.6层次(地上/地下)总高度(m)30.6030.451/09宽度(m)结构类型48.6钢结构150±0.00相当绝对标高标(m)高自然地面标高(m)屋面设计室外高差(mm)采用150mm厚金属绝热材料夹芯板+玻璃钢采光板。1、地上1米以下外墙采用煤矸石墙体,240mm厚。外墙面2、地上1米以上墙体均为150mm厚彩色钢板夹芯板。建筑要求墙面地面门窗天棚水泥砂浆墙面,卫生间为白瓷砖墙面。砼地面,卫生间、工作间、更衣室为贴地砖地面。1、外窗为白色塑钢窗,卫生间玻璃采用磨砂玻璃。2、外大门为彩色钢板平开门,其它为夹板门或防护门。卫生间为PVC板天棚,工作间和更衣室为装饰石膏板天棚。地基结构特征基础局部CFG桩复合地基+天然地基钢筋砼独立基础主体结构钢结构地质环境状况简介建筑场地类别为:三级-3-/92其他耐火等级:二级抗震设防烈度:八度3.2.2施工工期:计划开工日期2005年5月25日计划竣工日期2005年7月24日3.2.3计划工期:按照合同工期60天完成,基础处理时间除外。3.2.4工程质量等级:单位工程质量应达到合格等级。3.3工程特点与施工条件:3.3.1施工现场的特点:见附录:“施工现场总平面布置图”a.施工现场位于天海工业院,由于在钢结构吊装前要进行大批次的钢结构构件卸车和现场驳运,而且基础施工也要进行厂房地基的浇注工作,整个施工场地比较紧凑,要求在安装时合理安排施工工艺,确保驳运到现场的构件与时拼装、吊装完毕。保证足够的构件拼装场地和起重设备移动空间。b.考虑到整个工程的施工工期很紧凑,必须在结构吊装前将部分桁架和立柱在吊装区域附近拼装好,以减少后续吊装过程中的辅助时间,提高吊车的使用效率。3.3.2材料供应情况:甲方指定的供货商提供,其它由我公司联系供货商提供。3.3.3供电:甲方提供从新建锅炉房接出120千瓦的电源。3.3.4供水:甲方提供从现场北侧自来水管道接出。另现场东侧有一消防水井。3.3.5...
